3-09章-季节性施工措施.docx

上传人:p** 文档编号:1009966 上传时间:2024-06-15 格式:DOCX 页数:9 大小:20.63KB
下载 相关 举报
3-09章-季节性施工措施.docx_第1页
第1页 / 共9页
3-09章-季节性施工措施.docx_第2页
第2页 / 共9页
3-09章-季节性施工措施.docx_第3页
第3页 / 共9页
3-09章-季节性施工措施.docx_第4页
第4页 / 共9页
3-09章-季节性施工措施.docx_第5页
第5页 / 共9页
3-09章-季节性施工措施.docx_第6页
第6页 / 共9页
3-09章-季节性施工措施.docx_第7页
第7页 / 共9页
3-09章-季节性施工措施.docx_第8页
第8页 / 共9页
3-09章-季节性施工措施.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《3-09章-季节性施工措施.docx》由会员分享,可在线阅读,更多相关《3-09章-季节性施工措施.docx(9页珍藏版)》请在第壹文秘上搜索。

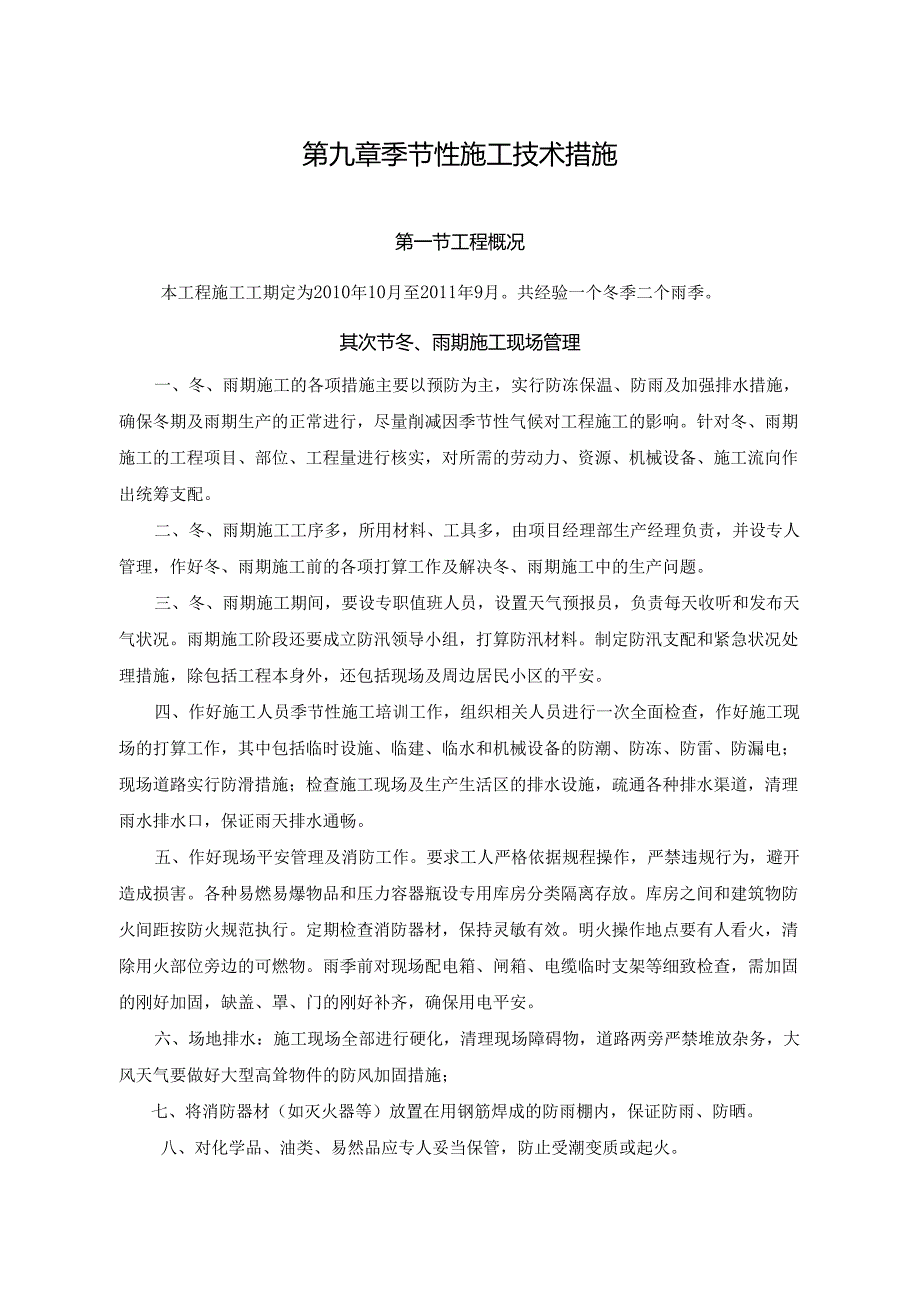

1、第九章季节性施工技术措施第一节工程概况本工程施工工期定为2010年10月至2011年9月。共经验一个冬季二个雨季。其次节冬、雨期施工现场管理一、冬、雨期施工的各项措施主要以预防为主,实行防冻保温、防雨及加强排水措施,确保冬期及雨期生产的正常进行,尽量削减因季节性气候对工程施工的影响。针对冬、雨期施工的工程项目、部位、工程量进行核实,对所需的劳动力、资源、机械设备、施工流向作出统筹支配。二、冬、雨期施工工序多,所用材料、工具多,由项目经理部生产经理负责,并设专人管理,作好冬、雨期施工前的各项打算工作及解决冬、雨期施工中的生产问题。三、冬、雨期施工期间,要设专职值班人员,设置天气预报员,负责每天收

2、听和发布天气状况。雨期施工阶段还要成立防汛领导小组,打算防汛材料。制定防汛支配和紧急状况处理措施,除包括工程本身外,还包括现场及周边居民小区的平安。四、作好施工人员季节性施工培训工作,组织相关人员进行一次全面检查,作好施工现场的打算工作,其中包括临时设施、临建、临水和机械设备的防潮、防冻、防雷、防漏电;现场道路实行防滑措施;检查施工现场及生产生活区的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。五、作好现场平安管理及消防工作。要求工人严格依据规程操作,严禁违规行为,避开造成损害。各种易燃易爆物品和压力容器瓶设专用库房分类隔离存放。库房之间和建筑物防火间距按防火规范执行。定期检查

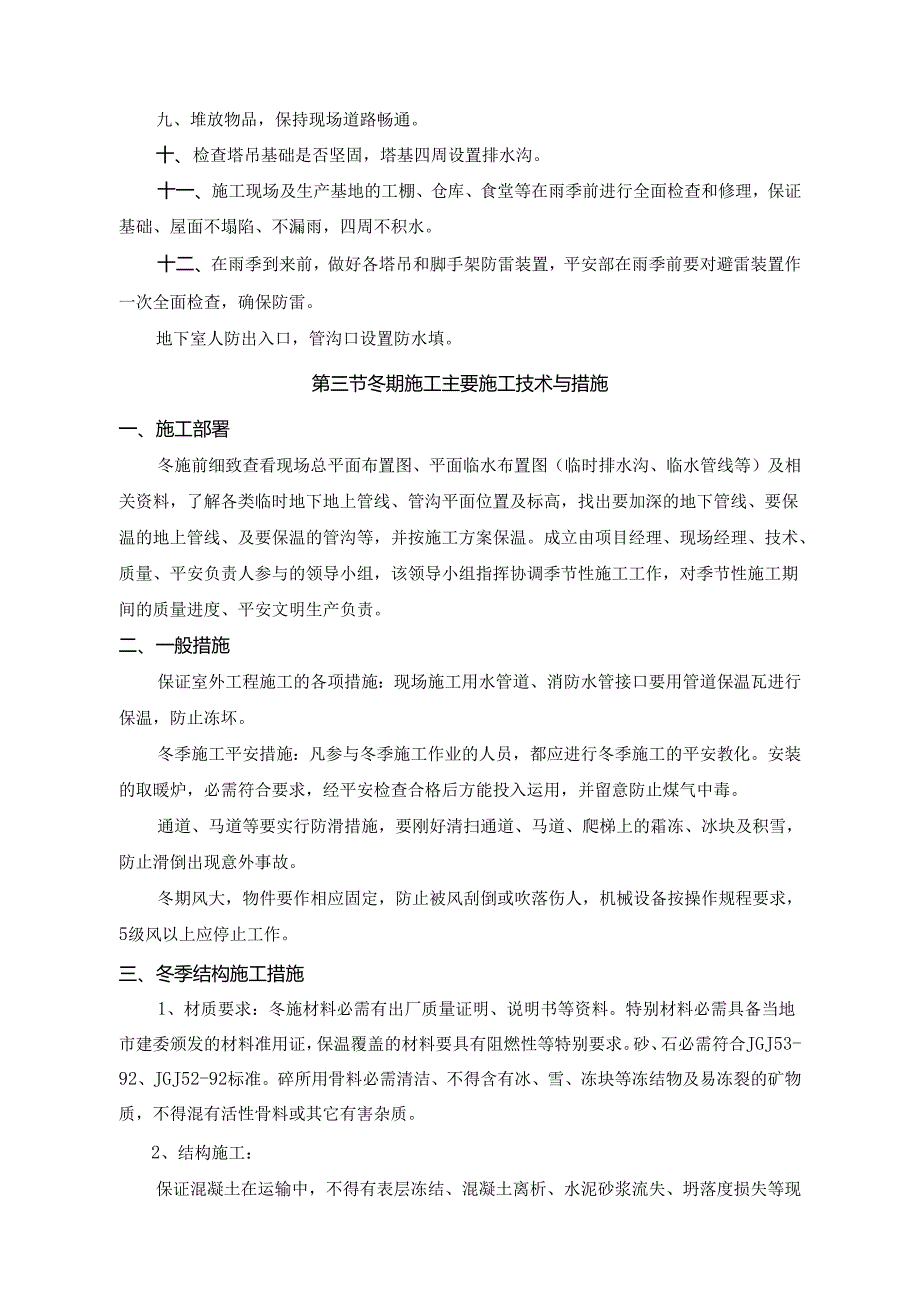

3、消防器材,保持灵敏有效。明火操作地点要有人看火,清除用火部位旁边的可燃物。雨季前对现场配电箱、闸箱、电缆临时支架等细致检查,需加固的刚好加固,缺盖、罩、门的刚好补齐,确保用电平安。六、场地排水:施工现场全部进行硬化,清理现场障碍物,道路两旁严禁堆放杂务,大风天气要做好大型高耸物件的防风加固措施;七、将消防器材(如灭火器等)放置在用钢筋焊成的防雨棚内,保证防雨、防晒。八、对化学品、油类、易然品应专人妥当保管,防止受潮变质或起火。九、堆放物品,保持现场道路畅通。十、检查塔吊基础是否坚固,塔基四周设置排水沟。十一、施工现场及生产基地的工棚、仓库、食堂等在雨季前进行全面检查和修理,保证基础、屋面不塌陷

4、、不漏雨,四周不积水。十二、在雨季到来前,做好各塔吊和脚手架防雷装置,平安部在雨季前要对避雷装置作一次全面检查,确保防雷。地下室人防出入口,管沟口设置防水填。第三节冬期施工主要施工技术与措施一、施工部署冬施前细致查看现场总平面布置图、平面临水布置图(临时排水沟、临水管线等)及相关资料,了解各类临时地下地上管线、管沟平面位置及标高,找出要加深的地下管线、要保温的地上管线、及要保温的管沟等,并按施工方案保温。成立由项目经理、现场经理、技术、质量、平安负责人参与的领导小组,该领导小组指挥协调季节性施工工作,对季节性施工期间的质量进度、平安文明生产负责。二、一般措施保证室外工程施工的各项措施:现场施工

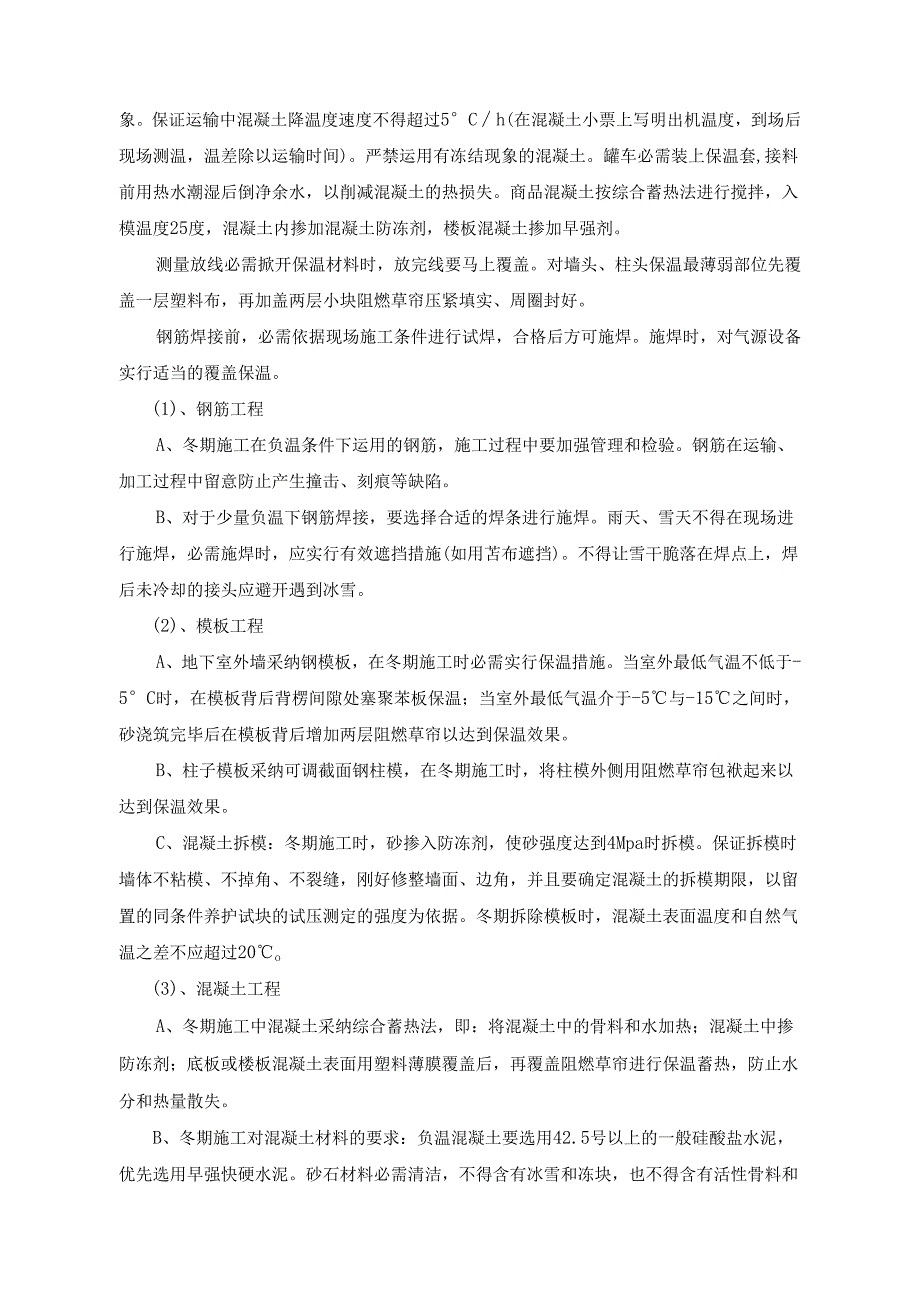

5、用水管道、消防水管接口要用管道保温瓦进行保温,防止冻坏。冬季施工平安措施:凡参与冬季施工作业的人员,都应进行冬季施工的平安教化。安装的取暖炉,必需符合要求,经平安检查合格后方能投入运用,并留意防止煤气中毒。通道、马道等要实行防滑措施,要刚好清扫通道、马道、爬梯上的霜冻、冰块及积雪,防止滑倒出现意外事故。冬期风大,物件要作相应固定,防止被风刮倒或吹落伤人,机械设备按操作规程要求,5级风以上应停止工作。三、冬季结构施工措施1、材质要求:冬施材料必需有出厂质量证明、说明书等资料。特别材料必需具备当地市建委颁发的材料准用证,保温覆盖的材料要具有阻燃性等特别要求。砂、石必需符合JGJ53-92、JGJ5

6、2-92标准。碎所用骨料必需清洁、不得含有冰、雪、冻块等冻结物及易冻裂的矿物质,不得混有活性骨料或其它有害杂质。2、结构施工:保证混凝土在运输中,不得有表层冻结、混凝土离析、水泥砂浆流失、坍落度损失等现象。保证运输中混凝土降温度速度不得超过5Ch(在混凝土小票上写明出机温度,到场后现场测温,温差除以运输时间)。严禁运用有冻结现象的混凝土。罐车必需装上保温套,接料前用热水潮湿后倒净余水,以削减混凝土的热损失。商品混凝土按综合蓄热法进行搅拌,入模温度25度,混凝土内掺加混凝土防冻剂,楼板混凝土掺加早强剂。测量放线必需掀开保温材料时,放完线要马上覆盖。对墙头、柱头保温最薄弱部位先覆盖一层塑料布,再加

7、盖两层小块阻燃草帘压紧填实、周圈封好。钢筋焊接前,必需依据现场施工条件进行试焊,合格后方可施焊。施焊时,对气源设备实行适当的覆盖保温。(1)、钢筋工程A、冬期施工在负温条件下运用的钢筋,施工过程中要加强管理和检验。钢筋在运输、加工过程中留意防止产生撞击、刻痕等缺陷。B、对于少量负温下钢筋焊接,要选择合适的焊条进行施焊。雨天、雪天不得在现场进行施焊,必需施焊时,应实行有效遮挡措施(如用苫布遮挡)。不得让雪干脆落在焊点上,焊后未冷却的接头应避开遇到冰雪。(2)、模板工程A、地下室外墙采纳钢模板,在冬期施工时必需实行保温措施。当室外最低气温不低于-5C时,在模板背后背楞间隙处塞聚苯板保温;当室外最低

8、气温介于-5与-15之间时,砂浇筑完毕后在模板背后增加两层阻燃草帘以达到保温效果。B、柱子模板采纳可调截面钢柱模,在冬期施工时,将柱模外侧用阻燃草帘包袱起来以达到保温效果。C、混凝土拆模:冬期施工时,砂掺入防冻剂,使砂强度达到4Mpa时拆模。保证拆模时墙体不粘模、不掉角、不裂缝,刚好修整墙面、边角,并且要确定混凝土的拆模期限,以留置的同条件养护试块的试压测定的强度为依据。冬期拆除模板时,混凝土表面温度和自然气温之差不应超过20o(3)、混凝土工程A、冬期施工中混凝土采纳综合蓄热法,即:将混凝土中的骨料和水加热;混凝土中掺防冻剂;底板或楼板混凝土表面用塑料薄膜覆盖后,再覆盖阻燃草帘进行保温蓄热,

9、防止水分和热量散失。B、冬期施工对混凝土材料的要求:负温混凝土要选用42.5号以上的一般硅酸盐水泥,优先选用早强快硬水泥。砂石材料必需清洁,不得含有冰雪和冻块,也不得含有活性骨料和能冻裂的物质。混凝土坍落度严格限制在1-3Cm之间。C、混凝土拌和物的出机温度不得低于10,浇筑成型后的温度不得低于50要尽量提高混凝土的温度,并尽量延长混凝土在成型后保持正温的时间。D、混凝土浇筑后,其袒露的表面要马上用塑料薄膜覆盖爱护以防止脱水。E、防冻剂在运用前,要比照质量标准进行系统检验。防冻剂配方确定后,在施工过程中要对外加剂进行抽样检查。严禁运用含有氯化物的外加剂。F、混凝土温度的测量:采纳综合蓄热法养护

10、混凝土时,养护期间每昼夜测量四次;室外空气温度及四周环境温度,每昼夜测量四次。混凝土的温度测量,按下列规定进行:a全部测温孔、点均要编号,绘制布置图,测量结果要写入正式记录;b、测温孔、点要设在有代表性的结构部位和温度改变大易冷却部位,楼板每15m2设置1个,每间至少设1个,孔深1/2板厚。剪力墙在纵横墙交接处设1个,每3m长设1个,孔深20cm。钢筋混凝土独立柱,每个设测温孔2个,孔深15cm。C、测温时,要将温度计与外界气温做妥当隔离,在孔口四周用保温材料塞住,温度计在测温孔内留置3min以上,方可读数。测温人员要同时检查覆盖保温状况,并应了解结构物的浇筑日期、要求温度、养护期限等。如发觉

11、混凝土温度有过高或过低现象,要马上通知有关人员,刚好实行有效措施。测温人员每天24h都有人上岗,实行严格的交接班制度。测温人员要分项填写测温记录并妥当保管。在混凝土施工过程中,要在浇筑地点随机取样制作试件,试件的留置要符合混凝土结构工程施工及验收规范的规定。每次取样要同时制作三组试件。一组在20标准条件下养护至28天试压;一组与构件在同条件下养护,在混凝土温度降至0时试压,用以检查混凝土是否达到抗冻临界强度;一组与构件在同条件下养护至14天,然后转入20C标准条件下接着养护21天,在总龄期为35天时试压。比较此试件强度与28天试件强度,假如前者大,则可证明混凝土未遭冻害,可以将28天试件强度作

12、为强度评定的依据。3、保温及封闭措施(1)、柱墙模板均为定型钢模板,在型钢间填阻燃聚苯板(50-70.W)外点焊钢板网。(2)、混凝土浇筑设浇筑棚,地泵及混凝土罐车入棚施工,泵管采纳草帘子保温。楼板混凝土施工前封闭该段下层立面。拆模前,墙顶和柱顶需覆盖严密。(3)、混凝土初期养护温度,不得低于-5,不能满意该温度条件时,必需马上增加覆盖阻燃草帘保温。拆模后混凝土表面温度与外界温差大于20时,在混凝土表面,必需接着覆盖阻燃草帘;在边角等薄弱部位,必需加盖阻燃草帘并密封严实。楼板混凝土需刚好覆盖塑料薄膜,其上覆盖一层或二层阻燃草帘,测量及墙柱支设时不要掀起楼面塑料薄膜。4、加温措施浇注混凝土楼板前

13、在模板底面加温,待楼面混凝土达到4Mpa以上后转入上一层楼面。施工温度要求达到5以上。第四节雨期施工主要施工技术与措施一.施工部署雨季施工前细致查阅施工图纸、方案、相关平安质量规范,细致查看现场总平面布置图、平面临水临电布置图,找出雨季施工中要进行的分项工程及所用的人、机、料、施工工艺、平安质量施工留意点等。成立防汛领导小组,制定防汛支配和紧急预案措施,其应包括现场和与施工有关的周边居民区。二、场地排水现场临时排水系统包括:施工区域排水系统和生活区域排水系统。其中施工区域排水系统为:沿建筑物四周设置24OmmX24Omm深(用红砖砌筑)环形排水沟,通过环形排水沟就近引入污水管线,保证建筑物四周

14、的雨水不流入施工场地内。物料配置序号料具名称单位数量1潜水泵台52橡胶软管(650)M3003苫布M25004塑料布M215005雨衣件806雨鞋双807绝缘手套双208绝缘鞋双20三、一般措施1、夜间均设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气状况。2、应做好施工人员的雨期施培训工作,组织相关人员进行一次全面检查,施工现场的打算工作,包括临时设施、临电、机械设备防护等项工作。3、检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。4、现场道路两旁设排水沟,保证路面不积水,随时清理现场障碍物,保持现场道路畅通

15、。道路两旁肯定范围内不要堆放物品,保证视野开阔,道路畅通。5、检查塔吊基础是否坚固,脚手架立杆底脚必需设置垫木或混凝土垫块,并加设扫地杆,同时保证排水良好,避开积水浸泡。全部马道、斜梯均应钉防滑条。6、施工现场、生产基地的工棚、仓库、食堂、临时住房等暂设工程各分管单位应在雨期前进行全面检查和整修,保证基础、道路不塌陷,房间不漏雨,场区不积水。7、在雨期到来前,作好各高耸塔吊防雷装置,在雨期前要对避雷装置作一次全面检查,确保防雷平安。四、专项措施1、原材料的储存和堆放(1)水泥全部存入仓库,没有仓库的应搭设特地的棚子,保证不漏、不潮,下面应架空通风,四周设排水沟,避开积水。现场可充分利用结构首层堆放材料;砂、石料肯定要有足够的储备,以保证工程的顺当进行。场地四周要有排水出路,防止淤泥渗入;空心砖应在底部用木方垫起,上部用防雨材料覆盖;模板堆放场地应碾压密实,防止因地面下沉造成倒塌事故。(2)雨期所需材料、设备和其他用品,如水泵、抽水软管、草袋、塑料布、苫布等由材料部门提前打算,刚好组织进行。水泵等设备应提前检修;雨期前对现场配电箱、闸箱、电缆临时支架等细致检查,需加固的刚好加固,缺盖、罩、门的刚好补齐,确保用电平安。(3)脚手架、塔吊等做好避雷工作,也可利用建筑物自身的避雷设施,接地电阻肯定要符合要求;大风

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
