《3-1-快拆架安全技术交底卡.docx》由会员分享,可在线阅读,更多相关《3-1-快拆架安全技术交底卡.docx(2页珍藏版)》请在第壹文秘上搜索。

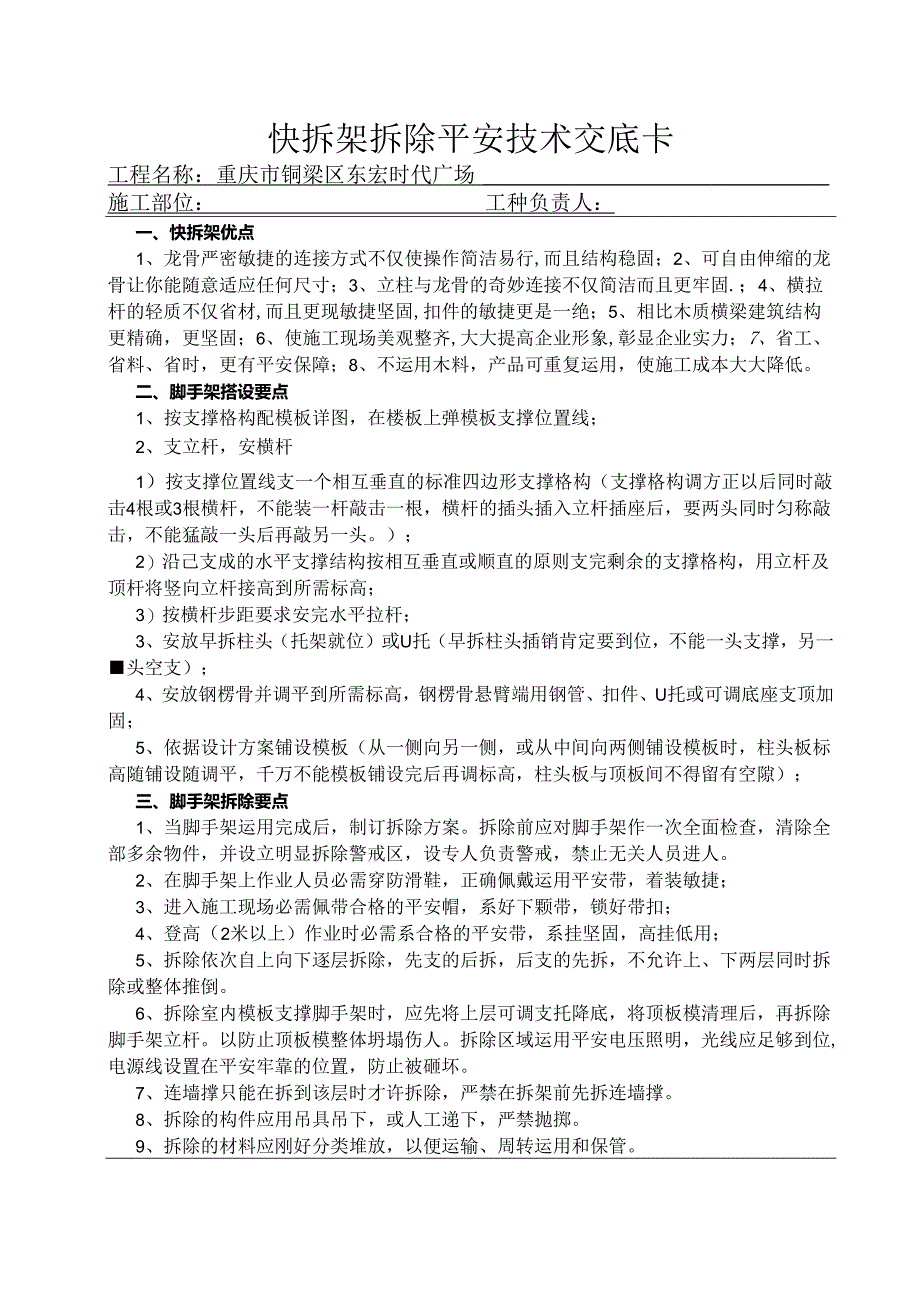

1、快拆架拆除平安技术交底卡工程名称:重庆市铜梁区东宏时代广场施工部位:工种负责人:一、快拆架优点1、龙骨严密敏捷的连接方式不仅使操作简洁易行,而且结构稳固;2、可自由伸缩的龙骨让你能随意适应任何尺寸;3、立柱与龙骨的奇妙连接不仅简洁而且更牢固.;4、横拉杆的轻质不仅省材,而且更现敏捷坚固,扣件的敏捷更是一绝;5、相比木质横梁建筑结构更精确,更坚固;6、使施工现场美观整齐,大大提高企业形象,彰显企业实力;7、省工、省料、省时,更有平安保障;8、不运用木料,产品可重复运用,使施工成本大大降低。二、脚手架搭设要点1、按支撑格构配模板详图,在楼板上弹模板支撑位置线;2、支立杆,安横杆1)按支撑位置线支一
2、个相互垂直的标准四边形支撑格构(支撑格构调方正以后同时敲击4根或3根横杆,不能装一杆敲击一根,横杆的插头插入立杆插座后,要两头同时匀称敲击,不能猛敲一头后再敲另一头。);2)沿己支成的水平支撑结构按相互垂直或顺直的原则支完剩余的支撑格构,用立杆及顶杆将竖向立杆接高到所需标高;3)按横杆步距要求安完水平拉杆;3、安放早拆柱头(托架就位)或U托(早拆柱头插销肯定要到位,不能一头支撑,另一头空支);4、安放钢楞骨并调平到所需标高,钢楞骨悬臂端用钢管、扣件、U托或可调底座支顶加固;5、依据设计方案铺设模板(从一侧向另一侧,或从中间向两侧铺设模板时,柱头板标高随铺设随调平,千万不能模板铺设完后再调标高,
3、柱头板与顶板间不得留有空隙);三、脚手架拆除要点1、当脚手架运用完成后,制订拆除方案。拆除前应对脚手架作一次全面检查,清除全部多余物件,并设立明显拆除警戒区,设专人负责警戒,禁止无关人员进人。2、在脚手架上作业人员必需穿防滑鞋,正确佩戴运用平安带,着装敏捷;3、进入施工现场必需佩带合格的平安帽,系好下颗带,锁好带扣;4、登高(2米以上)作业时必需系合格的平安带,系挂坚固,高挂低用;5、拆除依次自上向下逐层拆除,先支的后拆,后支的先拆,不允许上、下两层同时拆除或整体推倒。6、拆除室内模板支撑脚手架时,应先将上层可调支托降底,将顶板模清理后,再拆除脚手架立杆。以防止顶板模整体坍塌伤人。拆除区域运用平安电压照明,光线应足够到位,电源线设置在平安牢靠的位置,防止被砸坏。7、连墙撑只能在拆到该层时才许拆除,严禁在拆架前先拆连墙撑。8、拆除的构件应用吊具吊下,或人工递下,严禁抛掷。9、拆除的材料应刚好分类堆放,以便运输、周转运用和保管。交底人签字:2014年月日,接受交底人签字:
