30M后张法预应力砼连续T梁.docx

上传人:p** 文档编号:1014090 上传时间:2024-06-15 格式:DOCX 页数:23 大小:88.55KB
下载 相关 举报
30M后张法预应力砼连续T梁.docx_第1页
第1页 / 共23页
30M后张法预应力砼连续T梁.docx_第2页
第2页 / 共23页
30M后张法预应力砼连续T梁.docx_第3页
第3页 / 共23页
30M后张法预应力砼连续T梁.docx_第4页
第4页 / 共23页
30M后张法预应力砼连续T梁.docx_第5页
第5页 / 共23页
30M后张法预应力砼连续T梁.docx_第6页
第6页 / 共23页
30M后张法预应力砼连续T梁.docx_第7页
第7页 / 共23页
30M后张法预应力砼连续T梁.docx_第8页
第8页 / 共23页
30M后张法预应力砼连续T梁.docx_第9页
第9页 / 共23页
30M后张法预应力砼连续T梁.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《30M后张法预应力砼连续T梁.docx》由会员分享,可在线阅读,更多相关《30M后张法预应力砼连续T梁.docx(23页珍藏版)》请在第壹文秘上搜索。

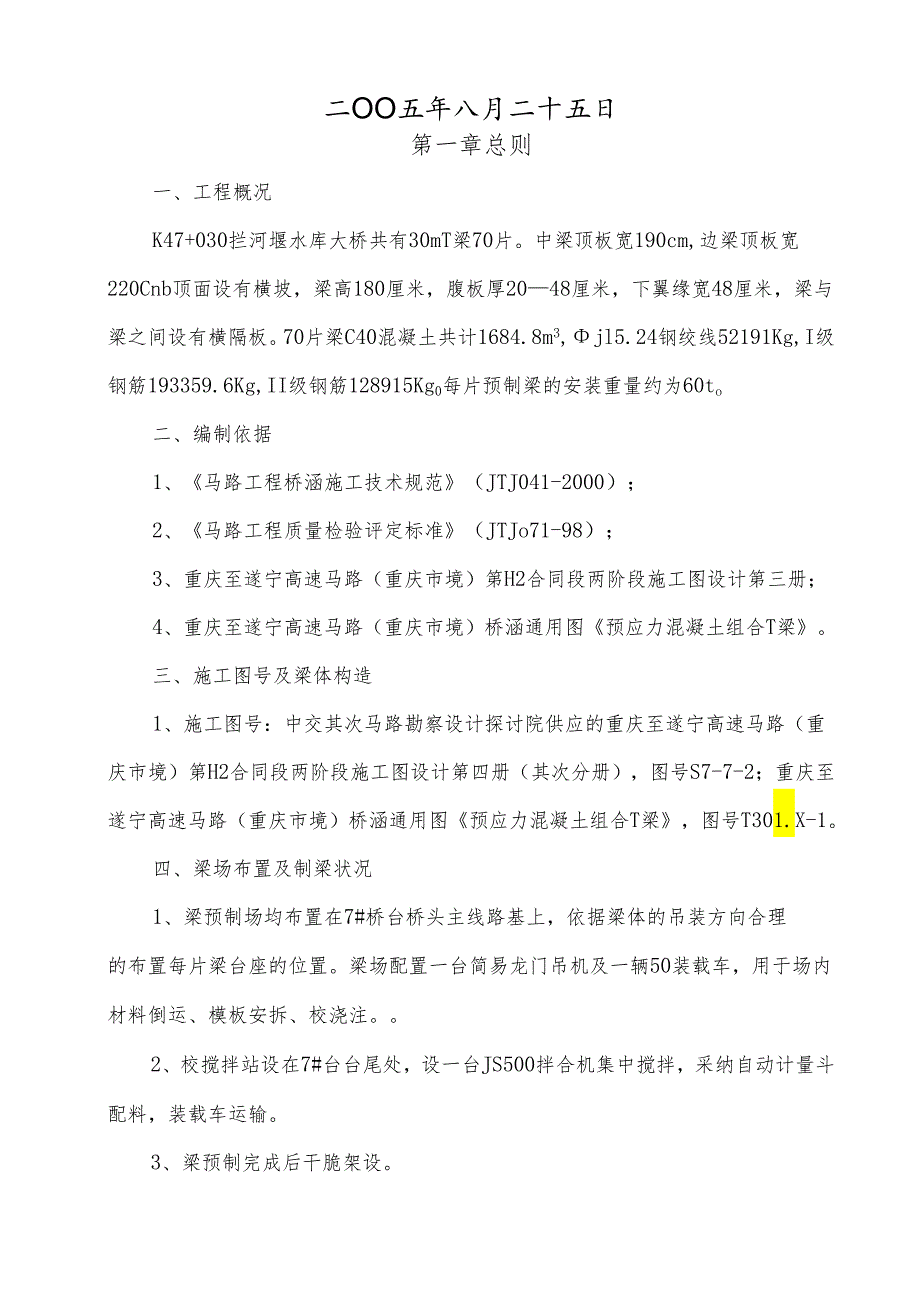

1、渝遂高速马路土主至丁沟村段路基工程H2合同段K47+030拦河堰水库大桥30m后张法预应力被连续T梁开工报告中铁十七局集团第一工程有限公司渝遂高速马路H2合同段项目经理部二OO五年八月二十五日第一章总则一、工程概况K47+030拦河堰水库大桥共有30mT梁70片。中梁顶板宽190cm,边梁顶板宽220Cnb顶面设有横坡,梁高180厘米,腹板厚2048厘米,下翼缘宽48厘米,梁与梁之间设有横隔板。70片梁C40混凝土共计1684.8m3,jl5.24钢绞线52191Kg,I级钢筋193359.6Kg,II级钢筋128915Kg0每片预制梁的安装重量约为60to二、编制依据1、马路工程桥涵施工技术

2、规范(JTJ041-2000);2、马路工程质量检验评定标准(JTJo71-98);3、重庆至遂宁高速马路(重庆市境)第H2合同段两阶段施工图设计第三册;4、重庆至遂宁高速马路(重庆市境)桥涵通用图预应力混凝土组合T梁。三、施工图号及梁体构造1、施工图号:中交其次马路勘察设计探讨院供应的重庆至遂宁高速马路(重庆市境)第H2合同段两阶段施工图设计第四册(其次分册),图号S7-7-2;重庆至遂宁高速马路(重庆市境)桥涵通用图预应力混凝土组合T梁,图号T301.X-1。四、梁场布置及制梁状况1、梁预制场均布置在7#桥台桥头主线路基上,依据梁体的吊装方向合理的布置每片梁台座的位置。梁场配置一台简易龙门

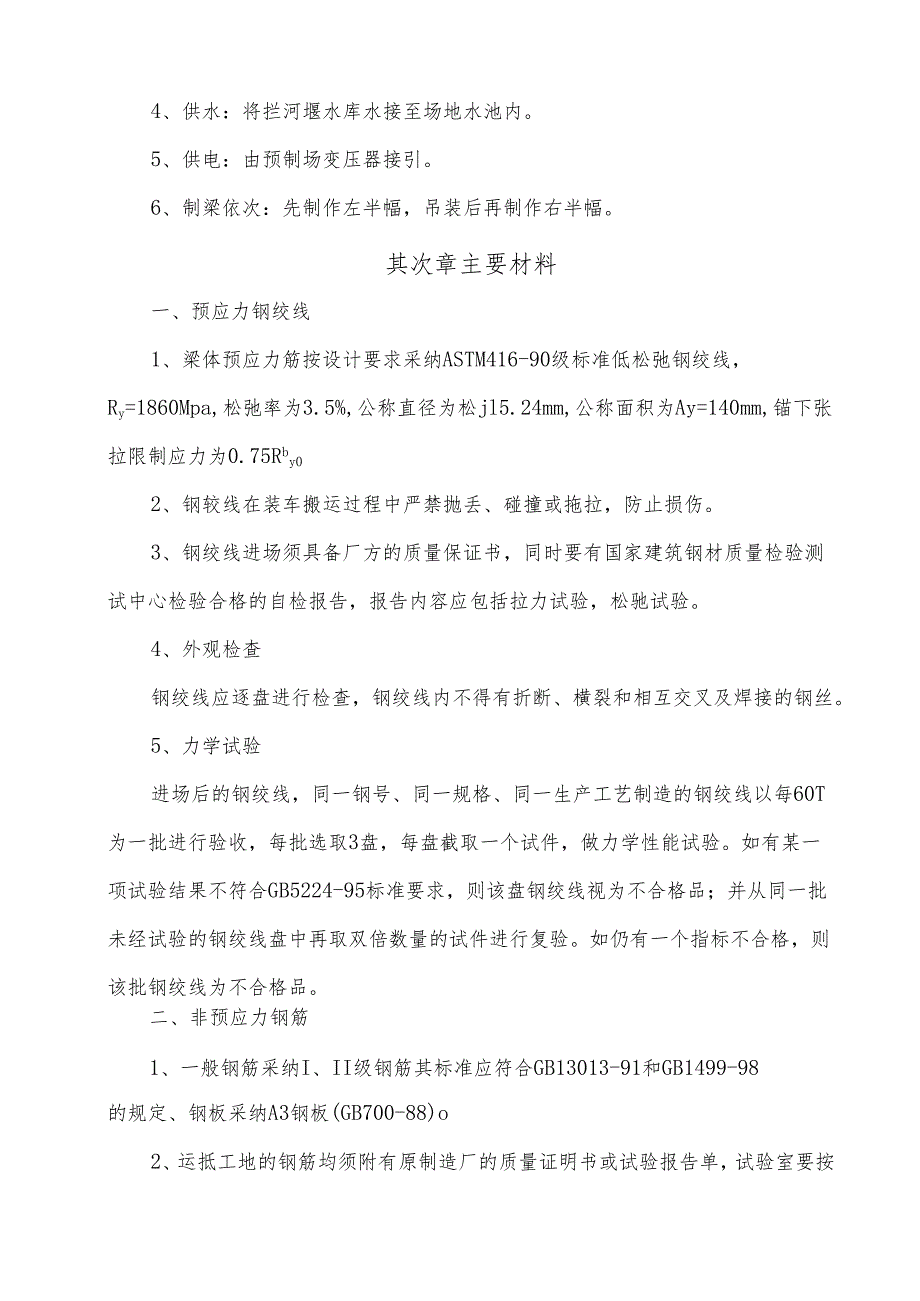

3、吊机及一辆50装载车,用于场内材料倒运、模板安拆、校浇注。2、校搅拌站设在7#台台尾处,设一台JS500拌合机集中搅拌,采纳自动计量斗配料,装载车运输。3、梁预制完成后干脆架设。4、供水:将拦河堰水库水接至场地水池内。5、供电:由预制场变压器接引。6、制梁依次:先制作左半幅,吊装后再制作右半幅。其次章主要材料一、预应力钢绞线1、梁体预应力筋按设计要求采纳ASTM416-90级标准低松弛钢绞线,Ry=1860Mpa,松弛率为3.5%,公称直径为松jl5.24mm,公称面积为Ay=140mm,锚下张拉限制应力为0.75Rby02、钢较线在装车搬运过程中严禁抛丢、碰撞或拖拉,防止损伤。3、钢绞线进场

4、须具备厂方的质量保证书,同时要有国家建筑钢材质量检验测试中心检验合格的自检报告,报告内容应包括拉力试验,松驰试验。4、外观检查钢绞线应逐盘进行检查,钢绞线内不得有折断、横裂和相互交叉及焊接的钢丝。5、力学试验进场后的钢绞线,同一钢号、同一规格、同一生产工艺制造的钢绞线以每60T为一批进行验收,每批选取3盘,每盘截取一个试件,做力学性能试验。如有某一项试验结果不符合GB5224-95标准要求,则该盘钢绞线视为不合格品;并从同一批未经试验的钢绞线盘中再取双倍数量的试件进行复验。如仍有一个指标不合格,则该批钢绞线为不合格品。二、非预应力钢筋1、一般钢筋采纳I、II级钢筋其标准应符合GB13013-9

5、1和GB1499-98的规定、钢板采纳A3钢板(GB700-88)o2、运抵工地的钢筋均须附有原制造厂的质量证明书或试验报告单,试验室要按下列规定分批作力学试验后填发“钢筋试验鉴定报告单”作为运用本批钢筋的依据,不合格的钢筋不领用。(1)、同批钢筋应由同一炉号的同截面的钢筋组成,每批重量不大于60To(2)、依据原附钢筋质量证明书,或试验报告单检查每批钢筋的外观(如裂缝、结疤、麻坑、气泡、砸伤及锈蚀程度等),并测量本批钢筋的代表直径。(3)、在每批钢筋中选取经外观检查合格的两根钢筋,在其上各取一组试样在每组试样中制成两根试件分别作拉力试验(屈服点、抗拉强度、延长率)和冷弯试验。试验应按有关标准

6、的规定进行。如有一个试验项目的结果不能符合规定指标时,则另取双倍数量的试件对不合格项目作其次次试验,如仍有一根试件不合格,则该批钢筋判为不合格。(4)、对钢筋质量有疑问或类别不明时,在运用时应作拉力和冷弯试验,依据试验结果确定钢筋的类别后,才允许运用。抽取试件数量,依据实际状况确定。这种钢筋不宜在主要承重结构的重要部位运用。3、钢筋存放地面垫高不低于20厘米,按炉号和不同规格分堆存入,不合格的钢筋须设有明显标记,防止混杂。经检验合格的钢筋在加工和安装过程中,如出现某种异样现象(如脆断、焊接性能不良或机械性能显著不正常等)时,须作化学成分分析,予以鉴定。如试验不合格时,则马上停止运用。三、水泥1

7、、预应力役预制梁采纳40号混凝土,封锚段采纳40号混凝土。2、梁体硅用一般硅酸盐水泥,其各项指标应符合GB175T999硅酸盐水泥、一般硅酸盐水泥的规定。3、运抵工地的水泥,按品种、标号、编号(即水泥厂试验编号)等分批进行检查验收。4、水泥应附有原制造厂的试验报告单作为进库水泥的技术依据,如发觉有受潮、结块现象和水泥出厂逾期3个月时,运用前必需进行复查试验并视其结果运用。5、在同一片梁上不运用不同标号或不同厂家的水泥,全桥全部梁片尽量运用同一厂家同一标号的水泥,以使外观色调一样,质量不稳定的水泥严禁运用。四、细骨料1、细骨料采纳简阳的硬质干净自然河砂。2、运抵工地的细骨料,应按不同的产地、规格

8、、品种等分批贮存。试验室应对细骨料进行外观检查及取样试验,并按批供应试验报告单,作为本批细骨料的技术依据。取用细骨料时,应按试验报告单核对实物。当发觉不符时,须暂停运用。五、粗骨料粗骨料用罗鑫碎石场生产的5-20毫米坚硬耐久的碎石。六、水拌制舲用水就近取拦河堰水库水,应符合下列要求:1、水中不含有能影响水泥正常凝聚与硬化的有害杂质或油脂。2、污水、PH值小于4的酸性水和含有硫酸盐量(按S042-)超过水重1%3、能供饮用的水,不经试验即可运用。七、於外加剂1本桥采纳南川双利高效减水剂,为总指中心试验室制定的外加剂。2、外加剂的掺量通过试验确定,更换水泥品种或厂家时将重新作试验。八、锚具预制梁锚

9、具采纳0VM15型系列锚具,墩顶负弯矩钢束采纳OVM体系的BM15型扁锚。1、锚具、夹片进场时,应按有关出厂合格证和质量证明书核查其锚具性能、类别、型号、规格及数量。2、锚具、夹片按下列规定进行验收:(1)、外观检查:应从每批中抽取10%的锚具且不少于10套,检查其外观质量和尺寸。如有一套表面有裂纹或超过产品标准设计图纸规定尺寸的允许偏差,则应另取双倍数量的锚具重做检查,如有一个零件不合格,应逐套检查,合格者方可运用。(2)、硬度检查:应从每批中抽取5%的锚具且不少于5套,对其中有硬度要求的零件做硬件试验,对多孔夹片式锚具的夹片,每套至少抽取5片,每个零件测试3点,其硬度应在设计要求范围内。如

10、有一个零件不合格,则应另取双倍数量的零件重做试验;如仍有一个零件不合格,则应逐个检查,合格者方可运用。3、锚具应建立严格的入库检查、登记及领发制度。九、水纹管预应力管道采纳预埋金属水纹管成型(负弯矩钢束采纳扁形水纹管成第三章钢筋及预应力钢较线作业一、一般钢筋的加工与安装除按技术规范之规定办理外,还须:1、依据设计图纸,作出钢筋下料单,工班据以下料加工。下料时要依据梁体钢筋编号,供料钢筋编号和供料钢筋尺寸,统筹支配,以削减钢筋的损耗。2、为保证梁体各部位爱护层厚度,钢筋骨架与模板之间用桥梁专用的塑料垫块支承。二、定位网制安1、定位网的制作要在胎具上焊制而成。2、定位网要安装坚固、垂直,安装完毕后

11、要检查一次,位置精确无误后再安装水纹管。三、水纹管制安1、T梁水纹管在工地按设计长度分段制作。2、水纹管在安装前先行检查有否脱扣、开缝、透光等有可能漏浆的现象,一旦发觉,要处理好再安装。3、水纹管的安装自一端向另一端整根进行或两端安装,中间套管对接处用胶布和胶带包袱严密,不得漏浆。4、端部与喇叭管接处要进行密封。5、装完后要检查曲线是否圆顺,若有突高或突低处说明是定位网错位。四、钢较线的制安1、钢较线在运用前,宜先经预拉,以削减钢锐线构造变形、预应力松驰损失及便于等长限制。2、下料前切割口两侧各5厘米处先用铁丝绑扎,切割后马上用电工胶布扎牢,不得散头。3、钢胶线的下料长度应依据梁内有效长度、锚

12、具厚度、千斤顶支承体长度及伸长量等有关因素计算。首次运用时,应先作试验,确认合适后再成批下料,以免造成奢侈。4、钢绞线的编束质量对其应力匀称与否影响较大,所以应在平直状态下梳整分根编束,每隔1T.5米用扎丝绑扎,使编扎成束顺直不扭转。5、穿入方法:用人工、机械单根或整束。6、穿束后要检查两端出头量是否一样。第四章模板制安一、模板的制作模板为钢模。由台座1条,侧模,端模组成。1、底模(1)、构造:底模由条形扩大基础、硅台座等部分组成。台座全长设置向下的二次抛物线反拱,跨中最大反拱值按30毫米考虑。(2)、底模的制作a、地基开挖后底面应夯实,不得沉陷,其承载实力不低于0.lMpa(lkgcm2)。

13、b、台座混凝土面层必需光滑,拉杆预留孔位置必需精确。c、台座顶面密贴PVC板,底模两侧粘贴泡沫橡胶,以防漏浆。2、侧模、端模(1)、构造:侧模、端模均为钢模,接缝要求平整光滑,中间夹橡胶条,用连接螺栓压缩成1mm。(2)、钢模的板面为5mm厚钢板,每扇侧模设三条T形竖带,间距1.2米,竖带用上拉杆固定以限制断面尺寸,模板下端通过下拉杆与台座底模夹紧固定,用木方和木楔抄垫支腿调整模板垂直度。(3)、制作a、梁体钢模板托付正规生产厂家制作。b、全部制成后,已经过整体组拼。c、模板制成后,应平整存放,防止变形。二、模板的安装1、模板安装前要匀称涂刷脱模剂。2、侧模安装前的打算工作:a、每套模板依其梁

14、体孔号和顶板结构(泄水孔、流水坡)编号,不得互换。b、要检修、除锈、清洗及匀称地涂刷脱模剂。c、必需经过特地检查人员检查钢筋骨架、定位网、水纹管及砂浆垫块等,确认无误。d、橡胶条的安装:用钉子把橡胶条与台座两侧木模钉密实,刚好检查、更换。第五章梁体舲的拌制、运输、灌注及养护一、於的协作比梁体校的协作比由总指中心试验室供应。二、梁体杜灌注开盘前的打算工作1、各种开盘前的检查签证业已完善。2、检查集料、水泥质量(包括水泥标号和有关试验单)。3、取得施工的协作比通知单,确认本次灌注校的集料、水泥等已运足到预制厂,不实行边开盘、边运输的方法进行梁体校灌注作业。4、检查於搅拌运输设备是否正常,配料机是否

15、已检验校正,定量水表是否良好。5、舲拌合机、运输设备、龙门吊机、灌注设备等应进行试运转,确认状态良好。6、外加剂于前一天用塑料袋配足。7、水电供应系统是否得到保证,意外停电、停水等造成停盘的备用措施是否落实。检查灌注设备及平安设施等并确认平安牢靠。8、劳动力(包括后备人员)特殊是值班舲工、钢筋工、木工、机电修理人员调配支配是否落实。9、气象预报落实,随时驾驭气候改变。10、生活供应已作好支配。11、制第一片梁前进行全员技术交底、中途易人时再针对性地重新交底。三、梁体校的拌制1、於的配料和计量,必需按试验室通知单,并有试验人员值班。2、开盘前要校核自动计量系统,施工中如发觉有异样状况应刚好校核。开盘后,前三盘要逐盘检查实际下料重,以后每10盘检查一次。如发觉坍落度与协作比要求相差较大时,必需由试验室查明缘由后加以调整。3、配料允许偏差:水、水泥、外加剂的用量应精确到1%,砂石的用量精确到2%(均以重量计)。4、要搅拌匀称,颜色一样,每5盘检查一次坍落度。当坍落度为7-9厘米时,自全部材料进拌合机起至起先出料为止,持续搅拌时间为1.5-2分钟。5、杜拌合机因故中断时拌出的舲不得超过1小时。6、备用

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
