35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx

上传人:p** 文档编号:1014512 上传时间:2024-06-15 格式:DOCX 页数:23 大小:200.88KB
下载 相关 举报
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第1页
第1页 / 共23页
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第2页
第2页 / 共23页
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第3页
第3页 / 共23页
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第4页
第4页 / 共23页
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第5页
第5页 / 共23页
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第6页
第6页 / 共23页
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第7页
第7页 / 共23页
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第8页
第8页 / 共23页
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第9页
第9页 / 共23页
35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx》由会员分享,可在线阅读,更多相关《35KV架空输电线路关键工程铁塔组立专项综合施工专题方案.docx(23页珍藏版)》请在第壹文秘上搜索。

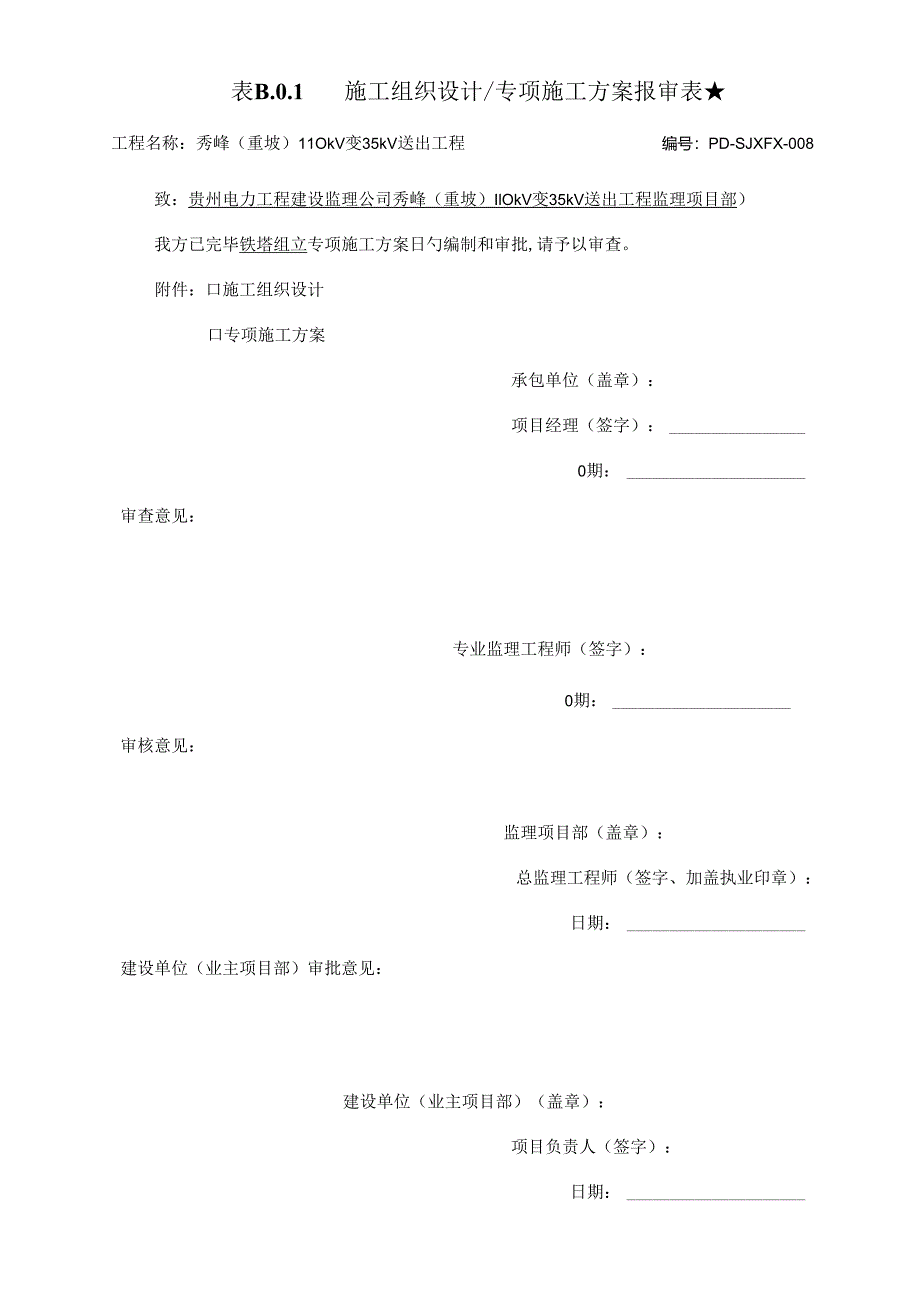

1、表B.0.1施工组织设计/专项施工方案报审表工程名称:秀峰(重坡)11OkV变35kV送出工程编号:PD-SJXFX-008致:贵州电力工程建设监理公司秀峰(重坡)IlOkV变35kV送出工程监理项目部)我方已完毕铁塔组立专项施工方案日勺编制和审批,请予以审查。附件:口施工组织设计口专项施工方案承包单位(盖章):项目经理(签字):0期:审查意见:专业监理工程师(签字):0期:审核意见:监理项目部(盖章):总监理工程师(签字、加盖执业印章):日期:建设单位(业主项目部)审批意见:建设单位(业主项目部)(盖章):项目负责人(签字):日期:本表(含附件)一式4份,监理项目部存2份,建设单位(业主项目

2、部)存1份,承包单位存秀峰(重坡)HOkV变35kV送出工程:丙午35kV变凯口35kV变35kV线路11接入秀峰(重坡)IlOkV变35kV线路工程合同编号:060900OOlJJll铁塔组立专项施工方案四川省南充市水电工程有限公司铁塔组立施工方案批准:审核:编制:一、编制根据1二、工程概况12.1施工项目及负责人12.2施工地点、时间22.3施工内容、级别、影响及限速范畴、设备变化2三、施工组织机构23.2施工单位组织、配合单位及配合内容43.3施工任务划分、工期及劳动力安排4四、工序施工措施41.1 工艺流程4二 、铁塔组立前准备工作52、技术准备53、人员准备64、机具准备75、材料准

3、备76、组立现场准备8六 .铁塔组立81、铁塔组装工艺流程82、铁塔的组装前准备工作83、吊主材及片材134、塔身的吊装145、曲臂日勺吊装156、横担日勺吊装16七 .组塔注意事项18绝缘子的金具安装18一、编制根据:1GBJ50233-110-500KV架空电力线路施工及验收规范2QCSG10017.1-110-500KV送变电工程质量检查及评估规范3D1.-408-91电力建设安全工作规程(架空电力线路部分)4JGJ160-施工现场机械设备检查技术规程5电力建设工程安全和环境管理设施规范应用手册6安全生产监督规定安全生产工作规定7安规、行规日勺有关规定;8本线路有关施工图纸9根据现场实际

4、调查及设备现状。二、工程概况重要是为秀峰(重坡)IlOkV变35kV送出工程:丙午35kV变凯口35kV变35kV线路兀接入秀峰(重坡)11OkV变35kV线路工程共14基(直线塔1基、转角杆13基)铁塔组立施工编写。2.1 施工项目及负责人施工项目现场施工负责人职务联系电话秀峰(重坡)IIokV变35kV送出工程线路铁塔组立侯勇架子队长2.2 施工地点、时间(1)施工地点:都匀市墨冲镇(2)施工时间:7月26日一8月15日2.3 施工内容、级别、影响及限速范畴、设备变化序号施工内容施工级别影响及限速范畴既有设备变化备注1铁塔组立IIIc无无三、施工组织机构生产安全项目经理部项目经理:江勇-Q

5、-技术质量经营管理物质供应3.2 施工单位组织、配合单位及配合内容序施工内容施工负责人配合单位配合内容备注1铁塔组立侯勇无无3.3 施工任务划分、工期及劳动力安排秀峰(重坡)IlOkV变35kV送出工程:丙午35kV变凯口35kV变35kV线路n接入秀峰(重坡)IlOkV变35kV线路工程共25基(直线杆7基、转角杆16基)(总体工期:8月15口)序号作业内容筹划工期拟投入劳动力(人)投入机械使用状况备注1铁塔组立20天15皮卡车1辆,绞磨1台四、工序施工措施4.1工艺流程五、铁塔组立前准备工作1.铁塔组立流施工程图2、技术准备:1)组立前,应准备好技术资料,涉及铁塔明细表、铁塔安装图、铁塔组

6、立施工作业指引书,工艺技术措施等。2)组立前,工程技术负责人应组织有经验的技术人员和技术工人进行现场调查,熟悉现场地线和铁塔图纸,拟定合理0组立措施。3)编写铁塔组立施工作业指引书。其内容涉及塔型简介,各桩号的组立措施,特殊地形及新措施B补充施工技术措施,设计单位对组立塔B特殊规定等。4)组立前必须做好技术交底。施工人员必须参与,并经考试合格方准参与组立施工。5)铁塔组立施工的技术措施是典型的、原则化的工艺措施,施工人员必须认真执行。6)做好立塔试点工作。本送电线路工程的第一基铁塔组立,每个队的第一基组立塔,新0组立措施的第一基塔,均应进行组立试点。试点的目的是检查技术交底内容与否可行,总结经

7、验,为全面开展组立作好准备。组立试点时,施工队长和工程部技术负责人必须参与。7)组立试点后编写铁塔组立试点小结,对作业指引书中的内容提出修正和补充意见。8)组立前,必须对混凝土基本检查验收,合格后方准组立。现浇基本的混凝土强度规定:整体立塔应达到设计强度的100%;分解组塔应达到设计强度的70%。3、人员准备:1)参与组立铁塔的人员必须具有上岗条件且通过技术交底。2)组立铁塔操作的重要岗位必须由纯熟技工担任。不得由临时工指挥立塔,不得让未获得高空作业证0人员登塔作业。重要岗位由非纯熟技工顶岗时,必须经公司培训并获得相应资格证。3)根据塔型构造、质量、地形条件合理配备立塔的施工人员。4、机具准备

8、:根据铁塔组立措施、塔型、塔重和地形条件选择组立工机具。起重工器具需以小代大时必须经工程处技术负责人验算后拟定。高空作业安全保护用品应指定专人管理,在有效期间应按规定实验,其实验原则见下表。安全保护用品(涉及安全带、腰绳、安全帽、踩板等)每次使用前必须由使用人员进行外观检查,有裂纹、腐烂、损伤等缺陷者严禁使用。其她多种小型工器具在清点准备中要仔细检查,不符合使用规定者不准使用。5、材料准备:铁塔塔材0工地运送在铁塔组立迈进行,运送前必须加固好,运送过程中除卸车人员外,不得载其她人,卸车后必须有人看守。塔材的小运在铁塔组立前结束。组立铁塔前必须对运到现场的塔材进行清点数量和检查质量。质量不合格者

9、不得使用。按塔段进行分料,缺少主材及连接包钢者不得组立。塔材编号大的尽量靠塔位,编号小时远离塔位,同一塔段的塔材放在同一处。组立用的螺栓、垫圈、脚钉必须齐全。应比较塔材厂提供的螺栓清单及设计图纸0差别。避免螺栓数量不够或规格不符。螺栓由于强度不同分为4.8级及6.8级(容抗剪应力分别为10787、15690Ncr112)0使用时,不同级别和不同用途B螺栓必须分别装入萝筐堆好。地面已组装好的塔段,经检查合格后方准吊装。6、组立现场准备:现场布置应根据多种组立措施的规定做好准备。现场布置的准备工作内容重要涉及场地平整、地锚、角铁桩的布置,整体立塔时平整抱杆的坐落位置等。根据铁塔及组立现场布置图作好

10、场地平整。清除影响组装和立塔的障碍物。铁塔组装地面应尽量平整,便于支垫道木。六.铁塔组立:1、铁塔组装工艺流程:领料一运送至施工作业点一清理、记录、分类一组立铁塔一检查消缺。2、铁塔的组装前准备工作:1)按图核对构件的规格和数量2)按质量原则检查构件B质量3)检查和筹办组装工器具4)布置和准备组装场地以及组装位置5)抱杆的起立:一方面采用小抱杆起立内悬浮旋转摇臂抱杆,将抱杆拉线打在已经做好保护措施的塔腿上。(图一小抱杆立扒杆)先立好一根100X10米木杆,木杆顶部挂2T滑车,用16白棕绳作牵引绳,并用e16白棕绳作临时拉线,扒杆根部要与基本主柱用钢丝绳连结并做好制动绳。在抱杆上固定两个吊点(必

11、须在接头处),两点起吊抱杆,使抱杆离开地面05米暂停牵引,进行全面检查后继续牵引,抱杆起至60左右时停止牵引,运用抱杆四方临时拉线使抱杆立正好并作四方临时拉线,垫好抱杆脚。联结抱杆的螺栓必须要扭紧,抱杆直立于基本中心,并连接四基本主柱。6)竖立抱杆也可运用塔腿进行起立,如图二所示:机动绞磨1一抱杆2一牵引绳3起吊滑车y地滑车5钢绳套图二内悬浮单抱杆起立布置图抱杆根部应用浪风绳控制,使抱杆慢慢就位。抱杆立正后,运用抱杆腰环及套绳调正抱杆,然后拆除立抱杆B牵引绳索。抱杆竖立后,还应完毕如下工作:a将塔腿的开口面辅助材补装齐全并紧螺栓。b如抱杆够高时,可作吊装构件准备;如抱杆不够高时,则准备提高抱杆

12、。抱杆的J提高:a抱杆立正后,运用抱杆腰环提高滑车及抱杆脚底绳提高抱杆。b提高抱杆涉及将抱杆由地面升至平口及每段吊装后提高。一方面应将抱杆腰环拉线打紧,再将抱杆头平衡绳及浪风绳松出但不能完全松完,将抱杆提高绳套进机动绞磨,提高绳通过滑车提高抱杆。提高到位后,先将抱杆头平衡绳及浪风绳打紧,松出抱杆腰环绳。再打紧抱杆兜子绳。抱杆腰绳不得系得过紧或过松,以保证抱杆能在腰绳内自由升降为原1一抱杆2一起吊滑车3钢丝绳套4地滑车5牵引绳6机动绞磨7一抱杆拉线8一腰环内悬浮单抱杆提高布置图7)将悬挂在主材顶端0起吊滑车与滑车之间0起吊钢绳(牵引绳)通过抱杆顶端的小钢丝套后固定于抱杆底部。8)起动绞磨,使牵引

13、钢绳拉紧,松开抱杆尾端绑扎绳,慢慢松出四方拉线,使抱杆沿牵引绳徐徐升起。9)抱杆提高到预定高度后,用抱杆根部的钢绳套固定在主材节点处。抱杆升起的高度应满足起吊构件的规定。10)抱杆固定后,松开腰绳,同步收紧四方拉线,松出牵引绳。11)抱杆提高过程中必须注意:第一,应注意抱杆与腰绳的磨擦,需专人监视,严防卡死;第二,应随抱杆B提高,指挥四方拉线慢慢松出,力求同步,使抱杆保持垂直状态,严防拉线松紧不一。12)调节抱杆0倾斜度,一般应使抱杆顶部滑车对准被吊构件在塔身上0预定构造中心,以利构件就位对接。抱杆倾角调好后,必须固定四方拉线,并在离抱杆根0.5m处,用腰绳将抱杆与主材捆在一起。13)起吊塔材

14、总0规定14)运用悬浮抱杆起吊塔材时,抱杆的四侧拉线可根据具体状况打在铁塔瓶口主材上或地锚上。15)若起吊重量已超过抱杆设计起吊重量,则应减少塔片上0交叉材数量,以保证起吊重量不会超过设计值,保证起吊安全。16)起吊时,位于起吊反方向的受力最大的抱杆拉线必须得到加强。17)若两侧同步起吊,则必须保证两台机动绞磨的起吊速度一致,并且有统一0指挥。18)必须严格控制起吊重量不超过抱杆容许起吊重量。19)吊臂与塔片容许偏移距离:吊臂高度(米)121520253035404550容许偏差(米)1.72.63.54.45.26.27.07.98.820)当构件吊离地面后,应暂停起吊,进行一次全面检查,涉及:牵引设备的运转与否正常。各绑扎处与否绑扎得牢固。各处锚桩与否埋设得牢固。各处B滑轮与否转动灵活。各处B钢丝绳套及牵引绳与否浮现变形或破损。己组塔段在受力后有无变形。经检查无异常后,方可继续起吊。3、吊主材及片材吊主材单件时,当主材连接长度超过1.2米时,必须两点起吊,并在弯曲严重处、连接处

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
