《工程施工进度管理制度.docx》由会员分享,可在线阅读,更多相关《工程施工进度管理制度.docx(8页珍藏版)》请在第壹文秘上搜索。

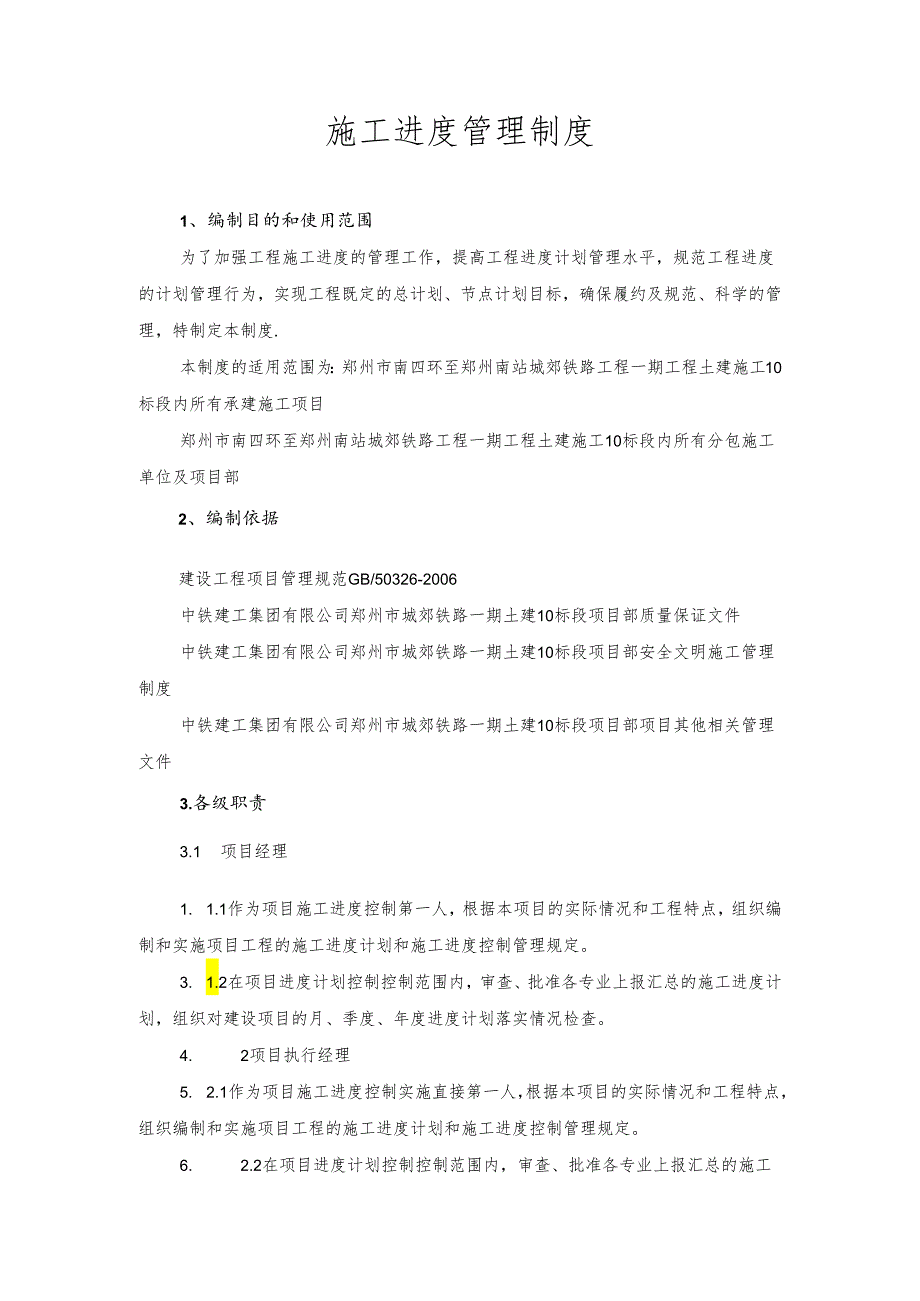

1、施工进度管理制度1、编制目的和使用范围为了加强工程施工进度的管理工作,提高工程进度计划管理水平,规范工程进度的计划管理行为,实现工程既定的总计划、节点计划目标,确保履约及规范、科学的管理,特制定本制度.本制度的适用范围为:郑州市南四环至郑州南站城郊铁路工程一期工程土建施工10标段内所有承建施工项目郑州市南四环至郑州南站城郊铁路工程一期工程土建施工10标段内所有分包施工单位及项目部2、编制依据建设工程项目管理规范GB/50326-2006中铁建工集团有限公司郑州市城郊铁路一期土建10标段项目部质量保证文件中铁建工集团有限公司郑州市城郊铁路一期土建10标段项目部安全文明施工管理制度中铁建工集团有限

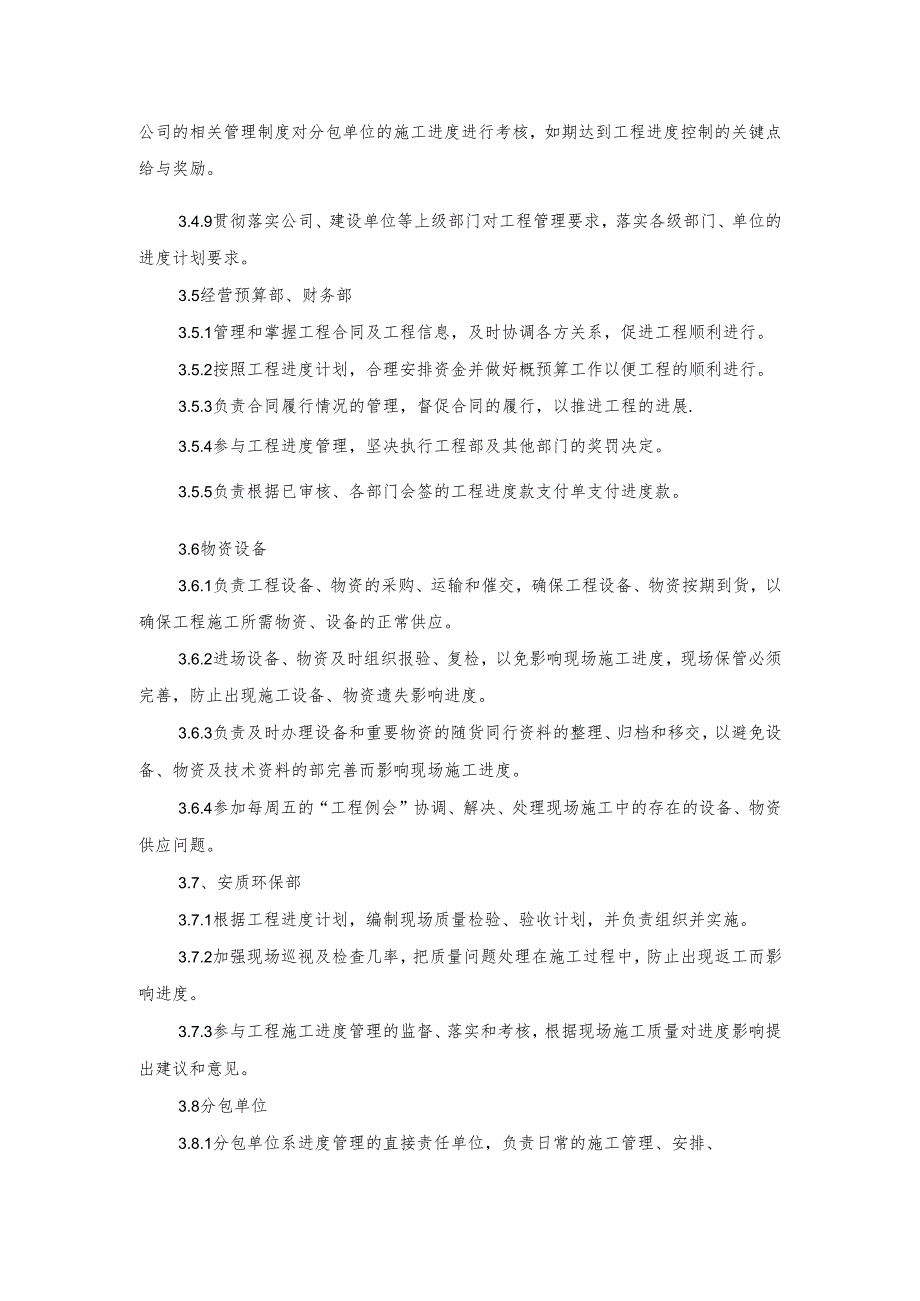

2、公司郑州市城郊铁路一期土建10标段项目部项目其他相关管理文件3.各级职责3.1 项目经理1. 1.1作为项目施工进度控制第一人,根据本项目的实际情况和工程特点,组织编制和实施项目工程的施工进度计划和施工进度控制管理规定。3. 1.2在项目进度计划控制控制范围内,审查、批准各专业上报汇总的施工进度计划,组织对建设项目的月、季度、年度进度计划落实情况检查。4. 2项目执行经理5. 2.1作为项目施工进度控制实施直接第一人,根据本项目的实际情况和工程特点,组织编制和实施项目工程的施工进度计划和施工进度控制管理规定。6. 2.2在项目进度计划控制控制范围内,审查、批准各专业上报汇总的施工进度计划,组织

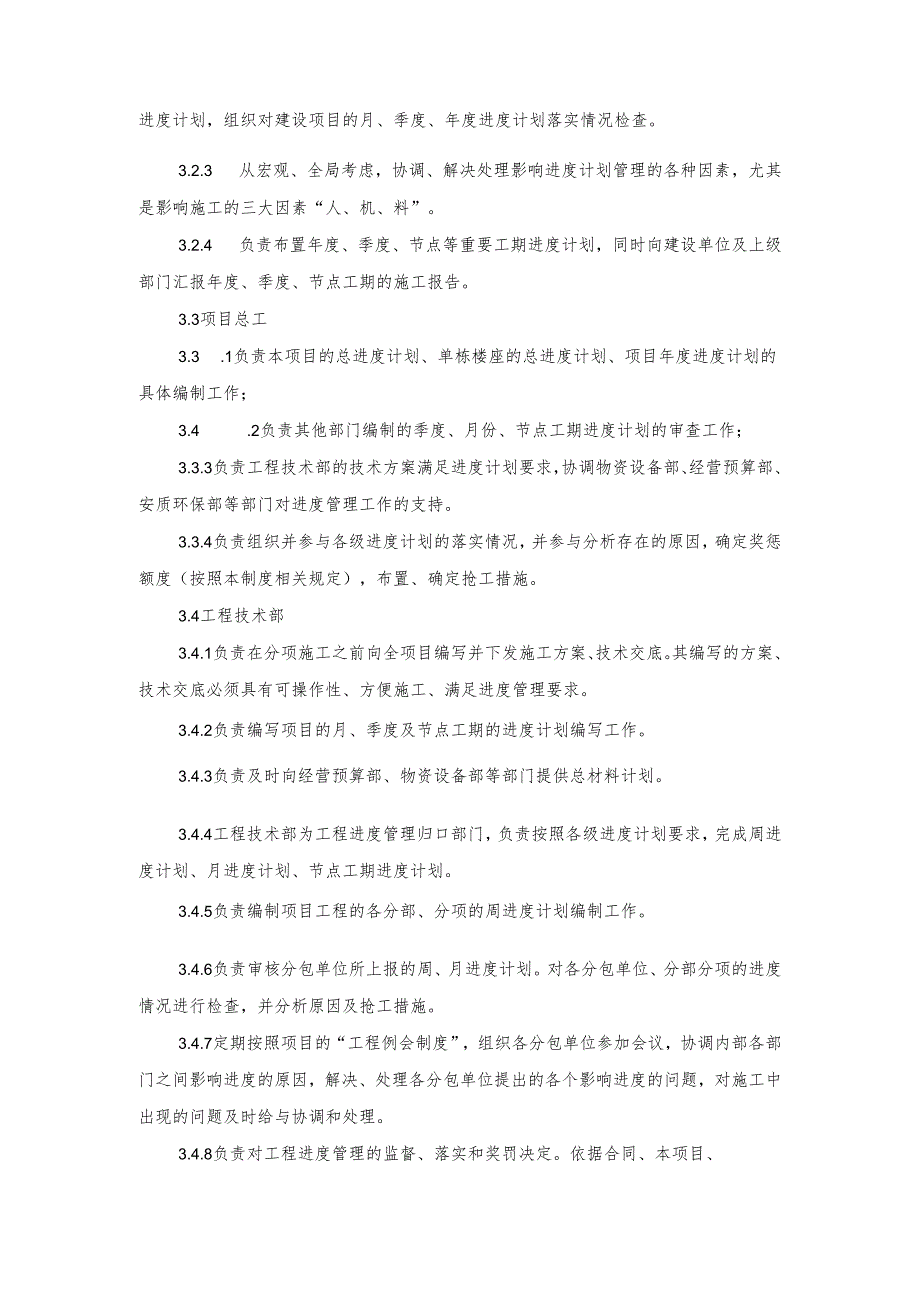

3、对建设项目的月、季度、年度进度计划落实情况检查。3.2.3 从宏观、全局考虑,协调、解决处理影响进度计划管理的各种因素,尤其是影响施工的三大因素“人、机、料”。3.2.4 负责布置年度、季度、节点等重要工期进度计划,同时向建设单位及上级部门汇报年度、季度、节点工期的施工报告。3.3项目总工3.3 .1负责本项目的总进度计划、单栋楼座的总进度计划、项目年度进度计划的具体编制工作;3.4 .2负责其他部门编制的季度、月份、节点工期进度计划的审查工作;3.3.3负责工程技术部的技术方案满足进度计划要求,协调物资设备部、经营预算部、安质环保部等部门对进度管理工作的支持。3.3.4负责组织并参与各级进度

4、计划的落实情况,并参与分析存在的原因,确定奖惩额度(按照本制度相关规定),布置、确定抢工措施。3.4工程技术部3.4.1负责在分项施工之前向全项目编写并下发施工方案、技术交底。其编写的方案、技术交底必须具有可操作性、方便施工、满足进度管理要求。3.4.2负责编写项目的月、季度及节点工期的进度计划编写工作。3.4.3负责及时向经营预算部、物资设备部等部门提供总材料计划。3.4.4工程技术部为工程进度管理归口部门,负责按照各级进度计划要求,完成周进度计划、月进度计划、节点工期进度计划。3.4.5负责编制项目工程的各分部、分项的周进度计划编制工作。3.4.6负责审核分包单位所上报的周、月进度计划。对

5、各分包单位、分部分项的进度情况进行检查,并分析原因及抢工措施。3.4.7定期按照项目的“工程例会制度”,组织各分包单位参加会议,协调内部各部门之间影响进度的原因,解决、处理各分包单位提出的各个影响进度的问题,对施工中出现的问题及时给与协调和处理。3.4.8负责对工程进度管理的监督、落实和奖罚决定。依据合同、本项目、公司的相关管理制度对分包单位的施工进度进行考核,如期达到工程进度控制的关键点给与奖励。3.4.9贯彻落实公司、建设单位等上级部门对工程管理要求,落实各级部门、单位的进度计划要求。3.5经营预算部、财务部3.5.1管理和掌握工程合同及工程信息,及时协调各方关系,促进工程顺利进行。3.5

6、.2按照工程进度计划,合理安排资金并做好概预算工作以便工程的顺利进行。3.5.3负责合同履行情况的管理,督促合同的履行,以推进工程的进展.3.5.4参与工程进度管理,坚决执行工程部及其他部门的奖罚决定。3.5.5负责根据已审核、各部门会签的工程进度款支付单支付进度款。3.6物资设备3.6.1负责工程设备、物资的采购、运输和催交,确保工程设备、物资按期到货,以确保工程施工所需物资、设备的正常供应。3.6.2进场设备、物资及时组织报验、复检,以免影响现场施工进度,现场保管必须完善,防止出现施工设备、物资遗失影响进度。3.6.3负责及时办理设备和重要物资的随货同行资料的整理、归档和移交,以避免设备、

7、物资及技术资料的部完善而影响现场施工进度。3.6.4参加每周五的“工程例会”协调、解决、处理现场施工中的存在的设备、物资供应问题。3.7、安质环保部3.7.1根据工程进度计划,编制现场质量检验、验收计划,并负责组织并实施。3.7.2加强现场巡视及检查几率,把质量问题处理在施工过程中,防止出现返工而影响进度。3.7.3参与工程施工进度管理的监督、落实和考核,根据现场施工质量对进度影响提出建议和意见。3.8分包单位3.8.1分包单位系进度管理的直接责任单位,负责日常的施工管理、安排、人员组织、督促并协调管理工作。3. 8.2负责施工三大要素中“人”的组织,尤其现场施工劳动力的组织。4. 8.3负责

8、根据项目的月、周施工进度计划,编制分包单位的月、周施工进度计划,并报项目工程部审核,内容包含形象进度、劳动力组织、安排情况等,所编制的进度计划必须满足项目所下达的进度计划。5. 8.4负责落实进度计划于现场施工中,随时将影响进度计划管理的各种问题反映与总包项目相关部门与人员,并督促其解决。6. 8.5配合项目做好进度计划的检查与落实情况,并对进度滞后的情况查找原因,提出并落实赶工、抢工措施,接受项目对进度管理做出的决定。7. 8.6负责按照总包相关规定提前提出设备、物资的进场计划,以避免因设备、物资的进场而影响现场施工进度。3. 8.7义务参加项目每周四的“工程例会”,对本周的工程进度情况、施

9、工组织、管理、安排,下周的进度计划、组织安排、提出影响进度施工的各项因素及需总包解决的问题。4.进度计划的编制、调整,总工期或节点工期变更与落实4.1 项目总、年度进度计划的编制项目年度进度计划应在每年12月25日左右完成,项目总进度计划,应在开工后15个工作日内完成,其内容均应包含来年的机械设备、劳动力配置、完成总产值、里程碑工期节点、关键工期控制等作为重要点来进行编制。4. 2季度、节点工期的进度计划编制季度进度计划应是在前一季度的最后一月28日前完成,节点进度计划应是在接到甲方指令或项目总进度计划里的里程碑、关键工期等及时完成。同样在进度计划里要体现机械设备、物资、劳动力等情况。4.3月

10、、周进度计划的编制月进度计划应在每月的25前完成,每周四完成周进度计划的编制。月进度计划及周进度计划系滚动进度计划,所编制的计划需根据现场施工情况进行调整,以满足季度、节点工期的进度计划,并提出相应的赶工、抢工措施。4. 4进度计划编制的要求进度计划在编制过程中,必须坚持科学合理、具有可操作性、符合现场实际情况,在编制过程中,一旦发现有某些重要影响、制约施工进度实现问题时,必须单独注明,并落实具体负责人处理、解决、落实该事,禁止闭门造车,编制一些根本不可能完成的进度计划。在编制过程中,分项工程要细,且应充分考虑外在因素的影响(风、雨雪天气、外部检查、政府管制等方面)。4. 4调整因本工程征地拆

11、迁未完成,征地拆迁进度推进缓慢,要根据实际征地拆迁进度及时调整总工期和节点工期,做好影响总工期和节点工期资料的记录和上报,为后期工期索赔提供有力依据。4. 5进度计划的落实进度计划一旦经审核、批准、发布后,系项目的正式管理文件,各分包施工单位,必须严格按照各级施工进度计划组织施工生产,各级部门及分包单位必须及时处理在施工中影响施工进度的不理因素,任何人不得私自更改进度计划。项目归口部门工程技术部部负责进度计划的具体落实。4. 5进度计划的原则原则上在保证施工安全、施工质量的前提下,必须保证施工进度。周进度计划保月进度计划、月进度计划保季度进度计划及节点工期进度计划,季度及节点工期进度计划保项目

12、年度及总进度计划。5.合同交底5. 1节点工期开始工作日期:2014年11月20日(以项目部书面通知为准的方式进行约定),结束工作日期:2015年7月21日。劳务分包人应按照合同约定工期组织施工,确保工程承包人总工期目标的实现。综合办公楼混凝土结构总工期为60天,实际开工日期以项目部通知开工之日为准。运用库混凝土结构总工期为60天,实际开工日期以项目部通知开工为准。联合检修库混凝土结构总工期45天,实际开工日期以项目部通知开工为准。调机、工程车库及材料棚混凝土结构总工期为30天,实际开工日期以项目部通知开工为准。信号楼混凝土结构总工期为30天,实际开工日期以发包人通知开工为准。洗车库混凝土结构

13、总工期为30天,实际开工日期以项目部通知开工为准。司机公寓混凝土结构总工期为45天,实际开工日期以项目部通知开工之日为准。6. .影响总工期的设计变更建设单位和监理要求对本工程进行设计变更时,各分包单位必须认真执行。因变更导致劳务报酬的增加及造成的分包单位损失,由项目部承担,延误的工期相应顺延。因变更减少工程量,劳务报酬应相应减少,工期相应调整。施工过程中,按项目部安排的施工进度计划进行,确保项目部总工期目标的实现。因分包单位原因造成的工期延误,项目部损失的费用由分包单位承担;非分包单位原因造成的工期延误,工期顺延。7. 付款条件改变、天气等自然因素影响工期时的处理由建设单位付款不及时、不可抗

14、力的自然因素、无法合理预先遇见的异常恶劣的气候条件等原因而影响施工进度,且受影响的工程处于施工进度网络计划中的而关键线路上,造成的任何延误、干扰或阻碍,项目部有权要求建设单位延长合同约定工程的工期或单项工程的工期。8. .施工组织原因对总工期的影响在实际施工过程中,应合理安排人力、物力、机械设备,提前策划组织好施工,确保工期目标的实现。当实际完成情况落后于进度计划,应采取必要和适当的措施抢回进度,保证工期按期竣工。如果采取赶工措施后仍不能按期竣工,承包人可以在10天内向监理人提交修订合同进度计划的申请报告。9. 进度考核10. 1进度考核归口部门每周的进度考核由工程技术部部负责,主要考核对象为

15、分包施工单位。月进度、季度、节点工期的进度考核由总工办组织,工程部负责分包单位的进度考核,项目各级部门的进度管理由总工负责。项目年度进度计划及建设项目总进度计划考核由项目执行经理负责。11. 2考核时间每周星期四的工程例会上对周进度计划进行考核,考核后由工程技术部全体员工签署奖罚意见。每月28日进行月进度考核,每季度最后一月的28日进行月进度考核,节点工期完成后7个工作日内进行节点工期考核。每年12月28日前对年度进度计划进行考核,项目建设总进度计划,在竣工验收后的15个工作日内进行考核。考核部门及人员见5.1条。9.3考核办法9.3.1例外在每次进度考核的期限内,其接受考核单位必须将自身的进度情况如实进行汇报。对因不可抗拒力(如地震、战争、极端恶劣天气、机械设备长时间严重故障等)必须说明,征得考核部门及人员同意后,方可纳入不予追究范围。9.3.2关键控制点工程进度的里程碑进度即为进度计划关键控制点,节点工期、关键交接工序等均为进度计划的关键控制点。施工进度的各级管理部门必须严把施工进度的关键点控制。9.3.3协调、合作施工对于主线施工单位外的合作单位,项目工程技术部必须积极协调相关配合施工单位与主线施工单位的协作施工,重点控制其关键工期,保证主线施工单位的进度计划。9.3.4奖惩额度制度原则:科学合理、公平公正。在各级相关部门考核决定后按照以下额度进行奖惩

展开阅读全文
