《二次土方承台梁槽开挖施工方案.docx》由会员分享,可在线阅读,更多相关《二次土方承台梁槽开挖施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

1、一、工程概况本工程位于XXX市,由房地产开发投资兴建。此工程为民用住宅建筑,建筑面积约2100Om2,框剪构造,一层地下室。地下室建筑面积约4616m2,底板构造标高为3.4m,防水板分250mm厚、300厚,筏板分600厚、700厚。承台高8001150mm,地梁高500700mm0本工程的土方开挖深度为-4.2米,故本二次土方开挖需实行一定的防止塌方措施。工程概况如表-1:表-1总建筑面积2100Om2构造形式框架、剪力墙地下室建筑面积4616m2基底标高M黄海高程地下室平面尺寸mm土方量约m3二次开挖土方量约6000m3二、施工部署1、人员装备:测量技术员2名,测量2名,现场指挥员1名,

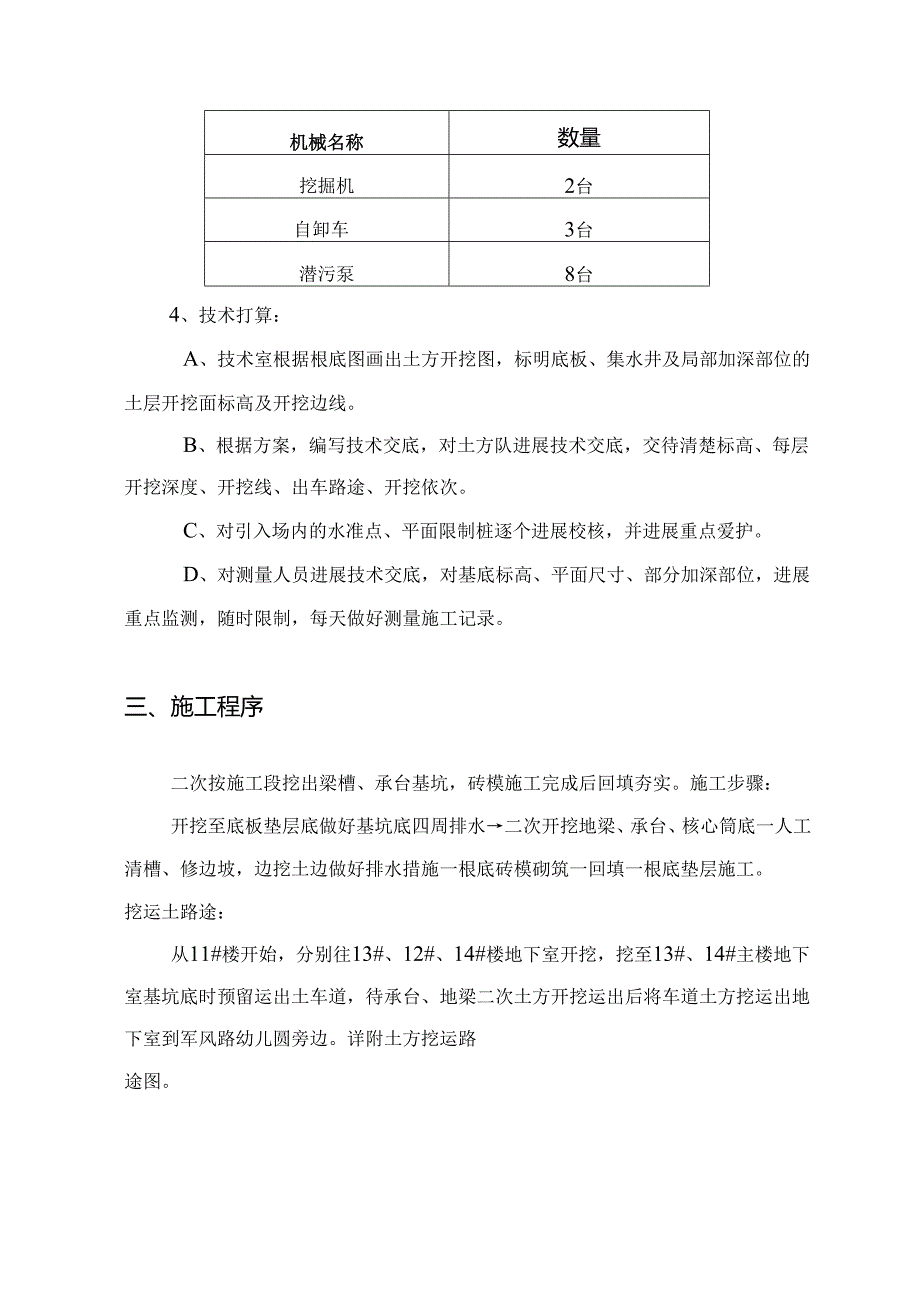

2、洗车工1名;2、设备打算:水准仪2台,塔尺2把;3、机械打算:见表-2:表-2机械名称数量挖掘机2台自卸车3台潜污泵8台4、技术打算:A、技术室根据根底图画出土方开挖图,标明底板、集水井及局部加深部位的土层开挖面标高及开挖边线。B、根据方案,编写技术交底,对土方队进展技术交底,交待清楚标高、每层开挖深度、开挖线、出车路途、开挖依次。C、对引入场内的水准点、平面限制桩逐个进展校核,并进展重点爱护。D、对测量人员进展技术交底,对基底标高、平面尺寸、部分加深部位,进展重点监测,随时限制,每天做好测量施工记录。三、施工程序二次按施工段挖出梁槽、承台基坑,砖模施工完成后回填夯实。施工步骤:开挖至底板垫层

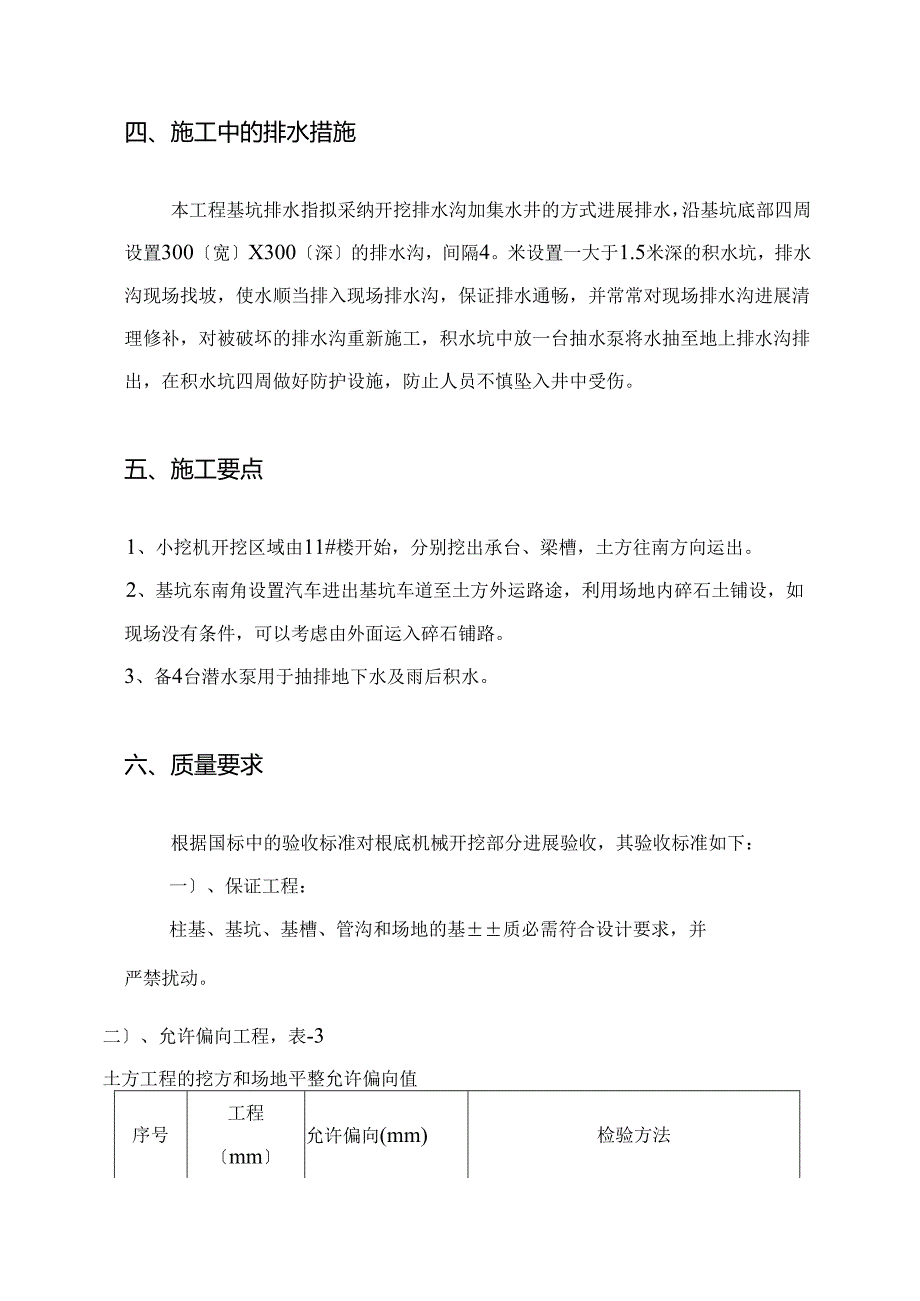

3、底做好基坑底四周排水二次开挖地梁、承台、核心筒底一人工清槽、修边坡,边挖土边做好排水措施一根底砖模砌筑一回填一根底垫层施工。挖运土路途:从11#楼开始,分别往13#、12#、14#楼地下室开挖,挖至13#、14#主楼地下室基坑底时预留运出土车道,待承台、地梁二次土方开挖运出后将车道土方挖运出地下室到军风路幼儿圆旁边。详附土方挖运路途图。四、施工中的排水措施本工程基坑排水指拟采纳开挖排水沟加集水井的方式进展排水,沿基坑底部四周设置300宽X300深的排水沟,间隔4。米设置一大于1.5米深的积水坑,排水沟现场找坡,使水顺当排入现场排水沟,保证排水通畅,并常常对现场排水沟进展清理修补,对被破坏的排水
4、沟重新施工,积水坑中放一台抽水泵将水抽至地上排水沟排出,在积水坑四周做好防护设施,防止人员不慎坠入井中受伤。五、施工要点1、小挖机开挖区域由11#楼开始,分别挖出承台、梁槽,土方往南方向运出。2、基坑东南角设置汽车进出基坑车道至土方外运路途,利用场地内碎石土铺设,如现场没有条件,可以考虑由外面运入碎石铺路。3、备4台潜水泵用于抽排地下水及雨后积水。六、质量要求根据国标中的验收标准对根底机械开挖部分进展验收,其验收标准如下:一、保证工程:柱基、基坑、基槽、管沟和场地的基质必需符合设计要求,并严禁扰动。二、允许偏向工程,表-3土方工程的挖方和场地平整允许偏向值序号工程mm允许偏向(mm)检验方法1
5、外表标高0,-50用水准仪检查2长度,宽度-O用经纬仪,拉线和尺量检查3边坡偏陡不允许视察或用坡度尺检查七、平安要求及措施1 .在出入口设一名专职人员负责协调运土车出入,每台挖机设置一人指挥挖土。2 .进入现场配戴平安帽,严禁吸烟。3 .现场用电统一由机电部负责,任何人不得私拉电线。4 .挖机回转半径内不得站人。5 .基坑四周坡顶Im范围内进展硬化,里高外低,防止水流入基坑内。6 .坡顶距坡边500,设护栏,护栏高1200。立杆间距4500,设两道程度杆,第一道距地600,第二道距地1200,刷戒备色。八、文明施工要求及措施1.车辆依次进出,听从现场指挥支配,不得随意鸣笛。2 .出场车辆必需冲洗干净,车斗内的土摊平,苫盖严密,防止溢散到道路上。3 ,洗车的污水经沉淀,排入市政管道。4 .每个出口设两名洗车工刚好清扫大门口道路上的泥水。5 .堆土场内所存土必需刚好遮盖,防止大风天扬尘。附:土方开挖示意图
