4.25米T梁桥施工方案111@.docx_第2页
第2页 / 共25页
4.25米T梁桥施工方案111@.docx_第3页
第3页 / 共25页
4.25米T梁桥施工方案111@.docx_第4页
第4页 / 共25页
4.25米T梁桥施工方案111@.docx_第5页
第5页 / 共25页
4.25米T梁桥施工方案111@.docx_第6页
第6页 / 共25页
4.25米T梁桥施工方案111@.docx_第7页
第7页 / 共25页
4.25米T梁桥施工方案111@.docx_第8页
第8页 / 共25页
4.25米T梁桥施工方案111@.docx_第9页
第9页 / 共25页
4.25米T梁桥施工方案111@.docx_第10页
第10页 / 共25页
亲,该文档总共25页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《4.25米T梁桥施工方案111@.docx》由会员分享,可在线阅读,更多相关《4.25米T梁桥施工方案111@.docx(25页珍藏版)》请在第壹文秘上搜索。

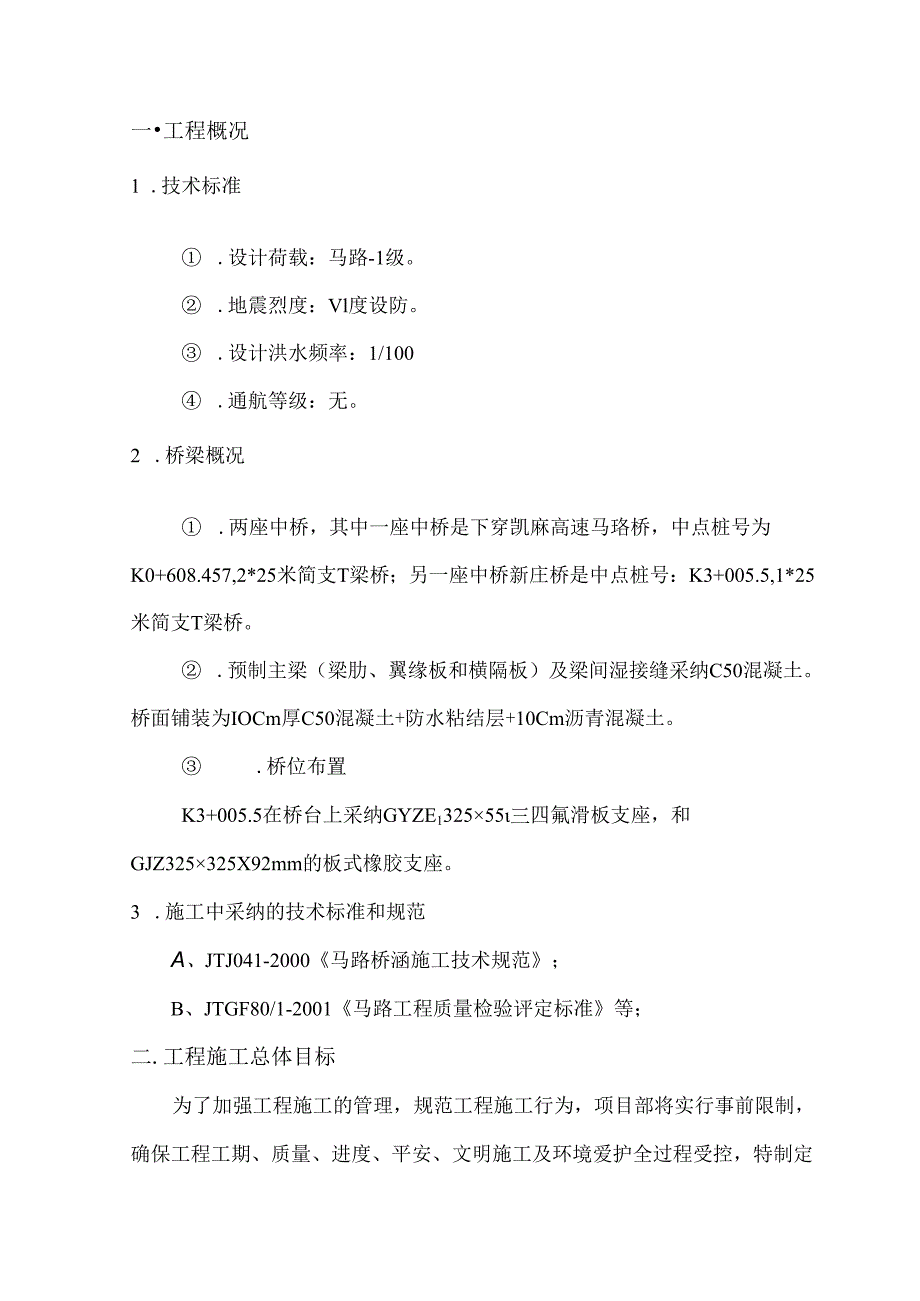

1、麻江县城至白秧坪马路工程项目K0+000至K5+000桥梁工程开工报告承包单位:江苏中山路桥工程有限公司申报日期:年月日监理单位:贵州陆通马路工程监理有限责任公司审批时间:年月日一工程概况1 .技术标准 .设计荷载:马路-1级。 .地震烈度:Vl度设防。 .设计洪水频率:1/100 .通航等级:无。2 .桥梁概况 .两座中桥,其中一座中桥是下穿凯麻高速马珞桥,中点桩号为K0+608.457,2*25米简支T梁桥;另一座中桥新庄桥是中点桩号:K3+005.5,1*25米简支T梁桥。 .预制主梁(梁肋、翼缘板和横隔板)及梁间湿接缝采纳C50混凝土。桥面铺装为IOCm厚C50混凝土+防水粘结层+10

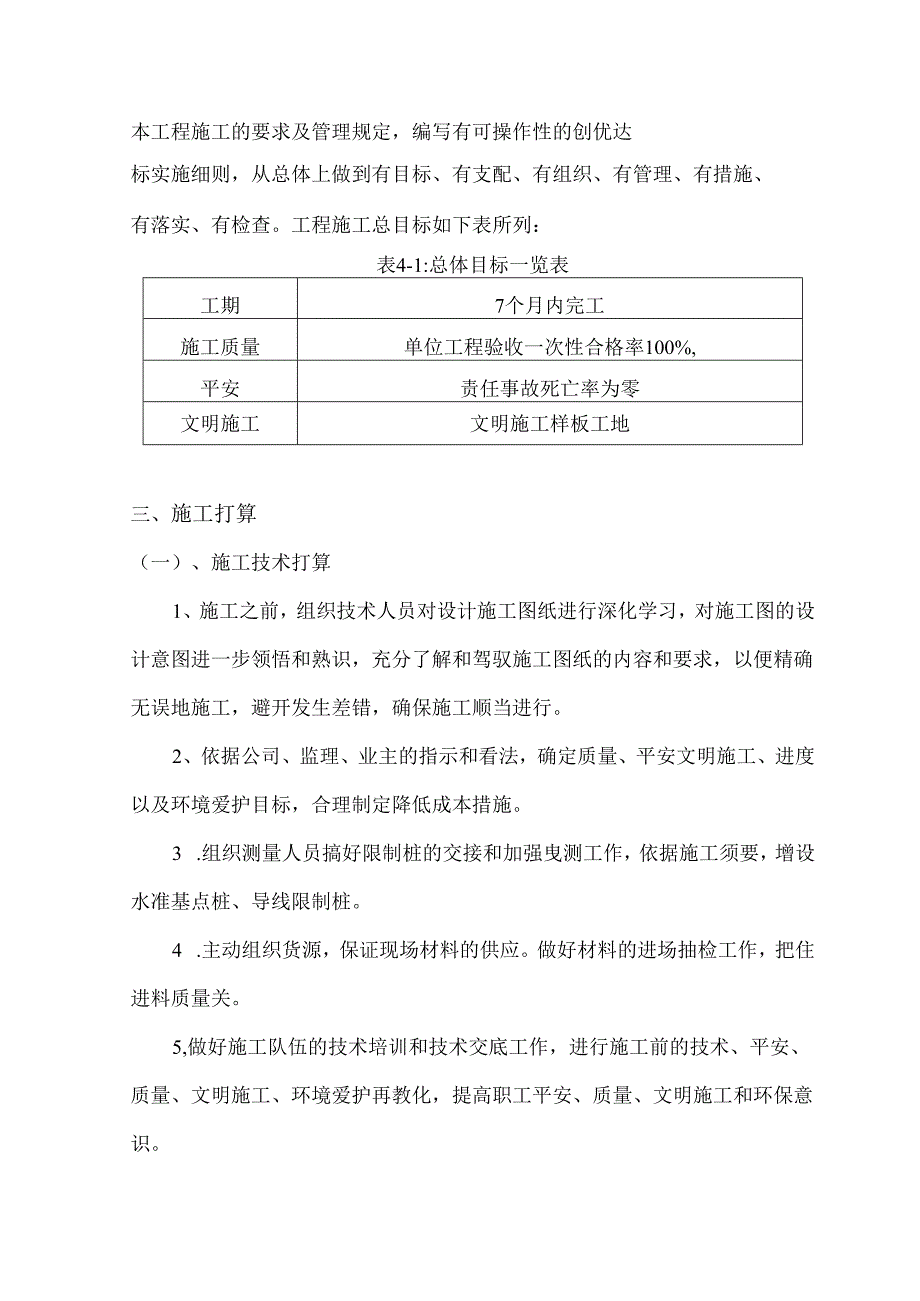

2、Cm沥青混凝土。 .桥位布置K3+005.5在桥台上采纳GYZE132555三四氟滑板支座,和GJZ325325X92mm的板式橡胶支座。3 .施工中采纳的技术标准和规范A、JTJ041-2000马路桥涵施工技术规范;B、JTGF80/1-2001马路工程质量检验评定标准等;二.工程施工总体目标为了加强工程施工的管理,规范工程施工行为,项目部将实行事前限制,确保工程工期、质量、进度、平安、文明施工及环境爱护全过程受控,特制定本工程施工的要求及管理规定,编写有可操作性的创优达标实施细则,从总体上做到有目标、有支配、有组织、有管理、有措施、有落实、有检查。工程施工总目标如下表所列:表4-1:总体目

3、标一览表工期7个月内完工施工质量单位工程验收一次性合格率100%,平安责任事故死亡率为零文明施工文明施工样板工地三、施工打算(一)、施工技术打算1、施工之前,组织技术人员对设计施工图纸进行深化学习,对施工图的设计意图进一步领悟和熟识,充分了解和驾驭施工图纸的内容和要求,以便精确无误地施工,避开发生差错,确保施工顺当进行。2、依据公司、监理、业主的指示和看法,确定质量、平安文明施工、进度以及环境爱护目标,合理制定降低成本措施。3 .组织测量人员搞好限制桩的交接和加强曳测工作,依据施工须要,增设水准基点桩、导线限制桩。4 .主动组织货源,保证现场材料的供应。做好材料的进场抽检工作,把住进料质量关。

4、5,做好施工队伍的技术培训和技术交底工作,进行施工前的技术、平安、质量、文明施工、环境爱护再教化,提高职工平安、质量、文明施工和环保意识。(二)、资源打算1、人力资源的打算组建管理精干和具有同类工程施工阅历的作业队伍,以满意本工程各施工管理点的须要。主要管理人员和技术人员配备见下表下表:劳动力用工支配表施工人员管理人员序号工种数量序号工种数量1施工队长11工程师12测量员22现场施工员13试脸工4工平安质量管理14模板工104合同计量15钢筋工85财务管理16社工96物资管理17起重装吊工87机械管理18驾驶员28行政办公室人员19机械操作员39保卫人员210修理工110医务人员111电工11

5、1质检人员112普工612库房113石工514后勤人员10合计70合计272、物资打算结合程的施工依次和总体施工部署,提前支配精良的机械设备进场,并进行保养和调试。支配本次施工所需主要机械设备如下:序号机具设备名称数量备注1电焊机6台2钢筋加工机械2套3汽车吊2台4插入式振动器4台51.5吨小解放车1台6全站仪1台7水准仪1台8冲击钻机1台四.需工总平面布置施工总布置详见施工平面布置图。本工程施工布置主要有预制场布置、生活办公设施布置、生产仓储设施等。1)预制场布置T梁预制场布置在桥两侧人行道边和中心分隔带,该处路基场地较为宽敞,也便于T梁预制好后干脆移梁。预制场共计布置预制台座25个。五.篇

6、工进度支配支配K3005.5新庄中桥,支配2月1日做开工打算,6月30日完工;K0608.457下穿凯麻高速的中桥,支配4月1日开工,8月30日完工。六.主要意工方法1.桩井础施工桩基直径1.5m,纵向净距3.10m,横向净距2.90m,同时开挖,石方采纳地质钻机进行周边提槽,人工协作开挖。施工资料与技术打第D.资料打算(D岩土工程勘察报告(2)地下管线、电缆状况(3)冲孔灌注桩施工平面布置图(4)冲孔灌注桩桩基础平面图(5)冲孔灌注桩桩身结构图(6)各种施工记录、报审、报验表格(7)施工形象进度图(8)各种平安标记牌(9)材料检验和试验状态标识牌2).技术打算(1)对坐标限制点、基础轴线、标

7、高等由项目总工会同工程测量人员逐一复核,确认无误后方可接收。(2)组织技术人员探讨设计文件、图纸资料,并现场踏勘,找出施工中的重点问题。(3)组织技术人员学习有关技术文件,做好技术和平安交底,学习施工工艺和平安操作规程o(4)依据交底的轴线、桩号和高程由测量人员引入定位线和标高,并测设桩位位置。(5)打算好各种施工记录表格。(6)施工方案报审。桩孔成孔施工时,孔上设排水边沟,孔内设集水坑,积水用水泵排出。钢筋笼依据设计要求尺寸制作安装,制作好的钢筋笼采纳吊机安装就位,安装时要对准孔位,避开碰撞孔壁,就位后马上固定,确保设计几何尺寸、垂直度、就位钢筋笼的牢靠以及消退杜浇筑期间引起位移和上出现象。

8、桩基础采纳商品混凝土,泵送浇筑,分层插入振捣密实。浇筑时应严格限制好灶质量、入孔能坍落度,依据气温改变,运输距离及运输速度,可实行肯定的缓凝措施,保证砂的浇筑质量,当浇注高度超过2m时,拟采纳串筒,降低舲下落速度,以防止产生离析。如遇地下水渗水量过大而不能进行一般硅浇筑时,则实行浇筑水下段方法。在浇注水下舲时,限制好跄的坍落度,使其具有良好的流淌性、和易性,导管底部至孔底的距离宜为300500Innb且应有足够的砂储备量,使导管一次埋入籍面以下09m以下,严禁导管提出鱼面,设专人测量导管埋深及管内外杜面的高差,填写水下杜浇注记录,水下杜浇注保持连续性,一挥而就。有关水下柱浇筑应严格依据相关施工

9、规范要求进行。桩孔柱达到设计要求后,按设计及规范要求检测成桩质量,除进行一些常规的检查外,对桩进行声测法检测,确保其质量牢靠、平安。2 .台身施工本工程台身高度均不大,采纳常规支架法进行施工。为满意墩身施工的须要,墩身模板采纳加工的竹胶板。混凝土采纳商品混凝土泵送。在墩身施工时,各墩搭设碗扣式脚手架搭设操作架,操作架上设置上下通道,竖直方向5.3Omm设置作业平台。立杆间距见下图示意,横杆步距1200,横纵向设置剪刀掾。另外为了保证整体稳定,防止出现侧倾,每间隔4.5米将操作架与已完成桥墩用钢管抱紧,并在操作架的四角设置缆风缠。(1)模板安装与检查模板在转运及吊装过程中,严格依据吊装操作规程进

10、行吊装转运,不能让模板变形、散架。模板安装前必需刷上一层脱模剂,涂刷要适量。模板安装组合应按模板设计图要求进行。模板安装成型后,在测量工程师的协作下校核调整模板位置、结构尺寸和标高,将其轴线偏位和尺寸偏差限制在施工规范允许范围之内。(2)钢筋绑扎施工在承台舲浇筑完毕后,马上对插筋进行校正。墩身竖向主筋接头采纳滚轧直螺纹连接连接,箍筋与主筋之间采纳绑扎固定。钢筋加工时蝮筋、主筋均在钢筋作业棚内加工完成后运至现场运用,主筋加工在开阔场地上进行,运用时成批运至现场,然后数根绑扎成捆,用兜篮兜好,用塔吊吊上墩项,放在操作支架上,最终人工逐根进行对接,待水平箍筋和架立筋绑扎后,即可安装模板。施工时应随时

11、用线垂检查钢筋骨架的垂直度,并刚好调整,同时还应检查骨架尺寸和爱护层厚度。在整个钢筋绑扎施工过程中应严格依据有关施工技术规范的要求进行。同时还应留意墩身中预埋件的埋设。应保证墩身硬面的清洁,不得向模板仓内乱扔纤丝、旧钢筋、电焊条、纸屑等杂物。若有,应在钢筋绑扎完毕模板安装之前将其全部清除干净。(3)泵送碎施工台身混凝土采纳泵送运揄,串筒布料入仓,水平分层浇筑。依据建泵送施工程序,先打水清洗潮湿泵管,接着泵送水泥浆和砂浆,以油滑泵送管道系统。留意这些水和砂浆不能泵入仓内。在灶浇筑之前,用清水将建施工缝及模板内表面泼洒润湿。浇筑殓时,殓泵管(软管)出口应列准串筒漏斗口,让球顺着串筒垂直下落,避开舲

12、在下落过程中与钢.陶、拉杆或模板碰撞,造成石子与砂浆分别,布料的间距为2米左右,肯定禁止只从一个点或大大越过2米距离布料浇筑碑。建浇筑严格依据水平分层进行布料浇注,每层浇筑2530cm厚。为保证新浇砂与先浇殓结合良好.当浇筑上层跄时,振动棒要插入下层51OCm左右,严格依据规范要求进行振捣.确保殓密实。杜振捣密实的标记是:砂停止下沉,不冒气泡、泛浆、表面平坦。在没浇筑过程中,作业队要派专人检查模板改变状况,一旦有异样状况,必需立刻报告,并刚好组织人员进行处理。另外,在漆浇筑结束后,应刚好夏原因施工人员操作或设泵管所需而被挪动的钢筋的正确位置。(4)没养生、落毛与拆模殓浇筑完毕,待建表面收水并起

13、先硬化后要马上养生,混凝土带模养护采纳浇水养生,待混凝土强度达到一肯定强度后即拆除模板,拆除模板后马上用塑料薄膜将桥墩进行密封包袱。拆模时要按设计图要求的先后依次进行,拆模要轻拉轻放,不要强拉硬将。拆下模板后应将模板上的残余灶清除,并将模板涂上一层脱模剂,打算下次装模。若拆模后球表面出现蜂窝、麻面现象,则应先将其局部处理,然后用水泥浆进行填补。拆模后应对全部拉杆孔用水泥进行填补,终凝后用砂布将其打磨平整,以保证外观质量。当殓浇筑后12小时左右,即硬强度达到2.5MPa以上时,即可对建施工缝表面进行人工凿毛,凿毛后球面应露出簇新碎石颗粒,然后用清水冲洗干净,以打算进行下道工序施工。钢筋骨架加工要

14、求A、首先必需按图纸要求列出钢筋放样清单和钢筋绑扎依次图。由于本台帽存在2.0%1的横向坡度,所以在钢筋的放样上必需进行细致的核实,避开出现钢筋加工偏差,造成骨架爱护层超厚或偏薄。钢筋的连接、焊接要求同前述相关内容,要求达到规范要求。B,骨柒本身长度较长,自身刚度较差,易变形,因此在绑扎时必需刚好形成劲性骨架。对骨架局部易变形处设置临时支杆。C,骨架下的殓垫块选用级配较高的塑料塾块,并依据实际状况缩短垫块间距,垫块中预留铁丝与钢筋固定。(3)台帽模板台帽侧模均采纳定型模板,侧模设置对拉拉杆,加强侧面模板的支撑受力。台帽侧模拆除在台帽混凝土强度达到15Mpa左右才能进行。台帽搁置挑口标高设定依据横坡、纵坡限制要求。(4)台帽校A,台帽采纳C30商品聆,一根台帽一次连续完成。台帽全部采纳拖泵送料。殓坍落度限制在1214cm,浇捣时要留意流淌硬的振捣。B、浇捣时由专职测量员,随时观测排架沉降状况,观测到浇籍结束后4小时,做好观测记录。观测过程中如发觉沉降异样,应暂停浇建,实行必要措施后再接着浇捣。C、杜浇捣完毕后表面用刮尺匀称磨平。柱终凝后浇水养护保持潮湿。D、商品.硬要求同前述混凝土施工工艺限制要求。3 .T梁5制施工1)、施工前打算(I)预制场部署依据施工现场实际状况,施工预制场设置在K3+005.5桥台台尾引道上。预制

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
