4、建筑节能工程专项施工方案(定稿).docx

上传人:p** 文档编号:1017618 上传时间:2024-06-15 格式:DOCX 页数:27 大小:191.71KB
下载 相关 举报
4、建筑节能工程专项施工方案(定稿).docx_第1页
第1页 / 共27页
4、建筑节能工程专项施工方案(定稿).docx_第2页
第2页 / 共27页
4、建筑节能工程专项施工方案(定稿).docx_第3页
第3页 / 共27页
4、建筑节能工程专项施工方案(定稿).docx_第4页
第4页 / 共27页
4、建筑节能工程专项施工方案(定稿).docx_第5页
第5页 / 共27页
4、建筑节能工程专项施工方案(定稿).docx_第6页
第6页 / 共27页
4、建筑节能工程专项施工方案(定稿).docx_第7页
第7页 / 共27页
4、建筑节能工程专项施工方案(定稿).docx_第8页
第8页 / 共27页
4、建筑节能工程专项施工方案(定稿).docx_第9页
第9页 / 共27页
4、建筑节能工程专项施工方案(定稿).docx_第10页
第10页 / 共27页
亲,该文档总共27页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《4、建筑节能工程专项施工方案(定稿).docx》由会员分享,可在线阅读,更多相关《4、建筑节能工程专项施工方案(定稿).docx(27页珍藏版)》请在第壹文秘上搜索。

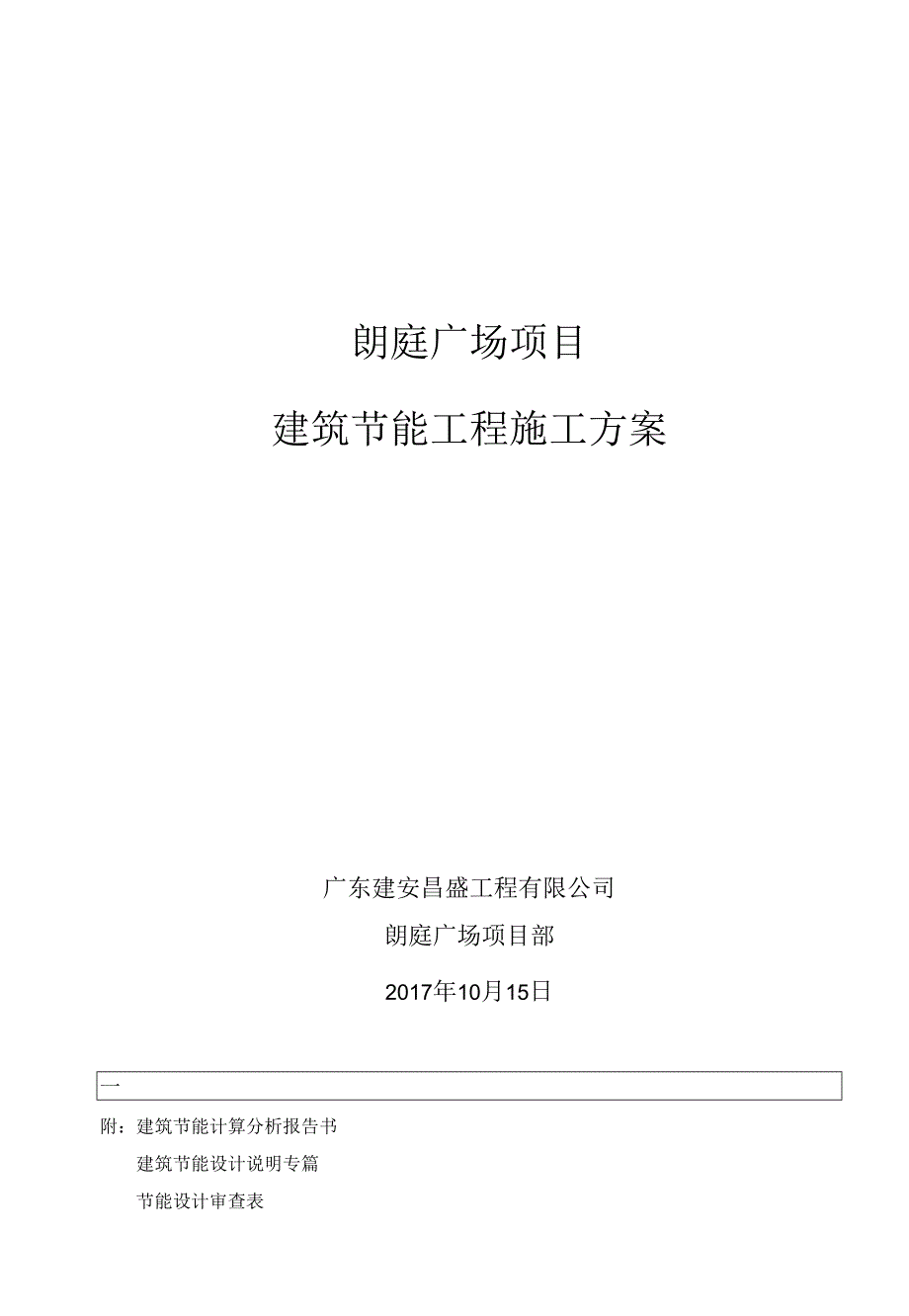

1、朗庭广场项目建筑节能工程施工方案广东建安昌盛工程有限公司朗庭广场项目部2017年10月15日一 .编制依据41.l施工图纸41.2主要规范、规程4二 .工程概况42.1 参建单位42.2 设计概况6三 .施工部署83.1 建筑节能工程技术质量管理体系83.2 质量保证体系83.3 本工程采纳的建筑节能措施9四 .施工支配941劳动力支配942材料支配9五、施工工艺95.1墙体节能工程95.1.l施工打算105.1 2加气砂砌块砌筑形式105. 1.3加气力砌块墙砌筑要点105.1 4加气砂砌块砌体允许偏差115.1 .5墙体节能工程质量的预控与限制要点11516成品爱护125.2 .7平安措施

2、12517平安措施125.2 厨房墙体内侧保温砂浆135.3窗节能工程135.3.1材料选用、加工、运输135.3.2产品加工与运输145.3.3现场安装155.3.4铝合金门窗加工、安装质量标准175.3.5竣工验收18成品爱护措施195.3.7平安生产、文明施工措施195.4屋面保温工程215.4.1 材料选择215.4.2 施工方法215.4.3成品爱护255.4.4屋面防水质量限制措施255.5通风与空调整能工程255.6配电与照明节能工程275. 6.1施工流程276. 6.2施工方法与工艺要求28六.建筑节能工程施工质量验收要点296.1建筑节能工程施工质量验收应符合下列要求297

3、. 2建筑节能工程施工质量验收合格后资料归档的一般原则306.3民用建筑节能工程施工质量限制的要求30七.质量保证措施31.职业平安健康与环境爱护措施318.1 平安保证措施318.2 环境爱护措施32九.本工程建筑节能抽样检测项目统计表32附:建筑节能计算分析报告书建筑节能设计说明专篇节能设计审查表一.编制依据1.1 施工图纸悦椿度假酒店工程施工图纸及设计变更。1.2 主要规范、规程序号名称编号1夏热冬暖地区居住建筑节能设计标准JGJ75-20032夏热冬暖地区居住建筑节能设计标准广东省实施细则DBJ15-50-20063公共建筑节能设计标准GB50189-20054公共建筑节能设计标准广东

4、省实施细则DBJ15-51-20075民用建筑、热工设计规范GB50176-936建筑外窗气密性能分级及其检测方法GB7107-20027铝合金门窗工程设计、施工及验收规范GBJ15-30-20028建筑幕墙物理性能分级GB/T15225二.工程概况2.1参建单位工程名称珠海悦椿度假酒店一酒店主楼工程地点香洲大道湾南侧建筑单位珠海市明椿置业有限公司设计单位广州智海建筑设计有限公司监理单位珠海英铭建设监理询问有限公司工程效果图现场平面位置图2. 2设计概况本工程位于情侣路边,香洲大道湾南侧,接近大海,位于银星花园对面;本工程总用地面积62719.15M2,主楼总建筑面积39947.62M2,其中

5、地上36856.27M2,地下3091.35M2o建筑基底面积7274.65M20本期建筑物主要包括:1、设备房。2、客房。3、酒店主楼。4、餐饮。5、地下车库。6、酒店主楼。7、水疗中心。1、建筑层高及层数:(1)设备房1层,层高5.0米。(2)客房5层,檐高21.3米。(3)酒店主楼5层,15.8米。(4)酒店主楼(餐饮)23.53米。(5)地下车库1层,4米。(6)水疗中心2层局部地下室层高3米,首层3.5米、2层3.5米、3层3.5米、4层4.5米、5层4.0米、6层斜屋面。地下车库层高4.0米,局部4.5米,生活水泵房层高5.5米,配电房、高压机房层高5.0米。本工程有局部层高6米、

6、7米l8t米tg米72、墙体:(I)地卜部分:外墙为抗渗自防水混凝土墙,及卷材防水层。墙厚300/25Omm。内墙200厚蒸压加气混凝土砌块,M5砂浆砌筑。(2)地上部分:外墙为200厚钢筋混凝土,内墙为200厚蒸压加气混凝土砌块,M5砂浆砌筑。3、建筑材料及构造做法:(1)填充墙:1、饰面层2、聚合物水泥砂浆3、水泥砂浆4、加气混凝土砌块5、无机保温砂浆。(2) 1、花岗岩2、聚合物不泥砂浆3、泡沫玻璃保温板4、聚合物水泥砂浆5、水泥砂浆6、钢筋混凝土。(3) 1、饰面层2、聚合物水泥砂浆3、泡沫玻璃保温板4、聚合物水泥砂浆5、水泥砂浆6、钢筋混凝土。(2)热桥梁部位:1、水泥砂浆2、钢筋混

7、凝3、无机保温砂浆4、石灰砂浆。(3)热桥柱部位:1、水泥砂浆2、钢筋混凝3、无机保温砂浆3、石灰水泥砂浆。(4)屋面:1、细石混凝2、防水卷材、聚氨脂3、水泥砂浆4、憎水膨胀珍宝岩制品5、半硬质玻璃棉板6、钢筋混凝土7、石灰砂浆。(5)门窗:铝合金1.oWE中空玻璃6、中透光1.oW-E+12A+6防爆平安玻璃。(6)首层地面:1、夯实粘土层2、钢筋混凝土3、水泥砂浆4、水泥砂浆。(7)公共建筑架空或外挑楼板热工性能:1、水泥砂浆2、钢筋混凝3、水泥砂浆4、无机保温砂浆5、水泥砂浆爱护层6、玻璃纤维网7、饰面层。(8)公共照明:1.ED光源、金卤光源。照明限制方式:智能照明、集中限制。(9)

8、厨房排烟道:20厚(水玻璃或高铝水泥)耐热砂浆。(10)发电机排烟道:耐高温胶泥砌筑耐火砖。承包方式:施工总承包。工程质量标准:广东省双优。要求工期:1)质量目标;本工程为省优样板工程。2)工期目标:本工程合同工期270天,目标工期为180天。2016年3月20日正式开工,力争2016年9月30日毛坏交工。3)平安目标:确保工地无重伤死亡事故,轻伤事故率限制在1.5%。以内。4、建筑节能设计备案表珠海民用建筑节能设计审查结果备案表(公共建筑).-项目总体情况顼目名称珠海恒精度假若店-若店主接建谩工程祝划许可证编号项目所在区珠海市香洲R具体地址香洲大港港南他建设单位珠海市明格舌北自限公司Ift系

9、人电话手机设计单位广州智海建筑设计有限公司联系人聂佳电话手机13560456638施工图审查机构联系人电话手机建筑类鎏政府机关办公建筑口办公建筑口医疗建筑口旅推游泳馆其它建筑面积地上代表建筑面租ZZ.二X:一:i个数=总面租37622.07建筑层数地上1层至5层地下代表建筑面租ZZZ.X个救=总面税地下O层至三绿色建筑是口否口绿色建筑设计星级一星级口二星级三星级其他围护结构建筑热工设计情况(包括非透明幕墙)外墙材料类型、品种厚度(IuO空度(kg,)m总系效(1/(K)使用位置(朝向、部位)增充培加气温凝土砌块200.0700.00.22东南西北一一一:-东口南口西口北口无机保温砂浆40.03

10、00.00.07东南西北填充情险结胸口I内保温外保温口东口南口西口北口填充墙口及结沟口内保温口外保温口主要外饰面类型及颜色太阳限射吸收系数P0.5外精平均传热系数K1.01W(ffl,.K)外危平均热情性指标D4.39外窗框型材破底品种厚度、妮格坡塔遮蔽系数窗迎阳系数(SC)可见光透射比应用位违外窗(包括透明幕墙)铝合金1.OW-E中空帔璃6中透光1.ow-E+12A+60.50T0.62东南西北-一东口南西口北口一-东口谓西口北口东口南口西口北口-一-j)导热系数(W/(B.K)计算值设计值憎水IE脓珍珠岩制品80.00250.000.07一I天窗窗惬里材陂璃品种、厚度、规格遮阳系数传去系数

11、占屋面面积比(X)一三其它隔热措电-屋面太阳辐射吸收系数P0.7屋面平均传热系数K0.63IF/3.K)屋面平均虫情性指标D3.75三.施工部署3.1建筑节能工程技术质量管理体系为了贯彻国家建筑节能的政策,加强建筑节能工程的施工管理。我项目经理部成立了以项目经理为组长;项目副经理、项目技术负责人为副组长的建筑节能工程施工领导小组,其机构组成、人员编制及责任分工如下:组长:曾继一一负贡组织协调工作副组长:郭玉德一一负责现场施工指挥、质量监督工作曾旭一一技术总部署、方案编制及交底组员:张钮、刘玉峰、谢兵、张德、陶德树、向玉姣、向朝海、付远金、余阳明、付远金、李锐、马均成、李美凤、李忠正3. 2质量

12、保证体系为完成好本工程的建筑节能工程,依据本工程的特点,我项目经理部将对以下环节作为建筑节能工程的质量限制点:(1)分包单位的选择:建筑节能工程的分包单位,应选择有类视工程施工阅历的队伍,并对其在施工程(或已完工的工程)进行考察。(2)建筑节能材料的检验A.建筑节能材料须有检验报告及出厂合格证,B.材料运用前必需按设计要求及规范规定进行见证取样经复试合格后方能运用。(3)制定相应技术措施,作好工序过程限制。A.施工前应做好图纸审查工作,将技术关口前移。施工前仔细编好作业指导书,做好技术交底。B.施工过程中严格执行三检制和样板制度,做好预料预控及全方位的过程限制。C.做好技术复测及资料整理工作,主要材料及施工过程操作要留有痕迹,具有可追溯性。D.对关键部位及特殊工序要责任到人,从“人、机、料、法、环”五个方面进行限制。E.做好各专业接口及预留预埋的专业检查。3.3本工程采纳的建筑节能措施主要有:(1)墙体节能工程(2)门窗节能工程(3)屋面保温工程(4)通风与空调整能工程(5)配电与照明节能工程四.施工支配4.1劳动力支配本工程的建

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑节能

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
