《4幼儿园围墙施工方案.docx》由会员分享,可在线阅读,更多相关《4幼儿园围墙施工方案.docx(14页珍藏版)》请在第壹文秘上搜索。

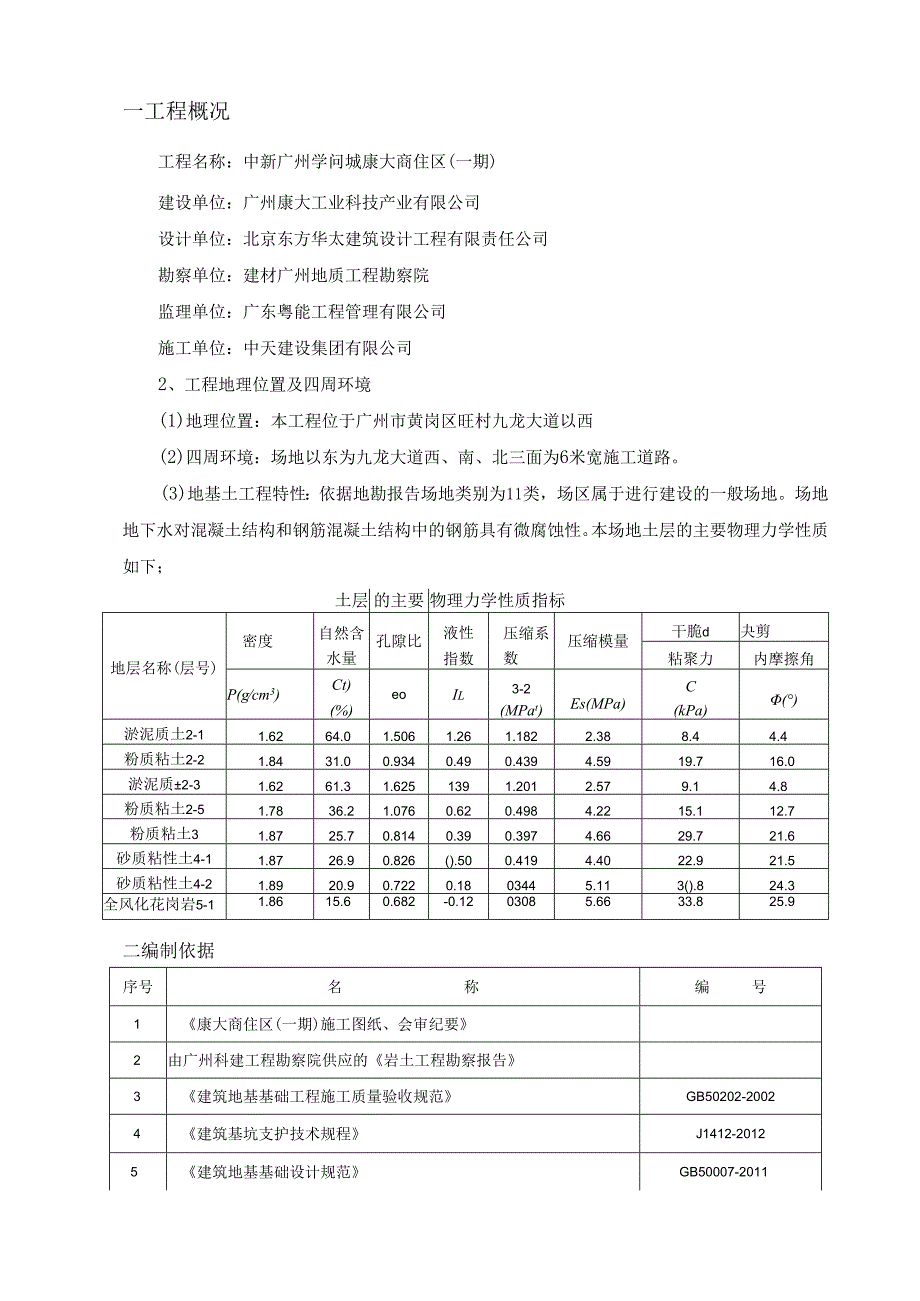

1、中新广州学问城康大商住项目一期工程幼儿园围墙专项施工方案施工单位:中天建设集团有限公司日期:2018年6月14日一工程概况-3-二编制依据-3-三施工打算-3-四施工方法-6-五施工流程-11-六施工部署-12-七质量保证措施-12-八平安施工措施-13-九劳动力支配-13-十施工主要设备、材料一览表-14-一工程概况工程名称:中新广州学问城康大商住区(一期)建设单位:广州康大工业科技产业有限公司设计单位:北京东方华太建筑设计工程有限责任公司勘察单位:建材广州地质工程勘察院监理单位:广东粤能工程管理有限公司施工单位:中天建设集团有限公司2、工程地理位置及四周环境(1)地理位置:本工程位于广州市

2、黄岗区旺村九龙大道以西(2)四周环境:场地以东为九龙大道西、南、北三面为6米宽施工道路。(3)地基土工程特性:依据地勘报告场地类别为11类,场区属于进行建设的一般场地。场地地下水对混凝土结构和钢筋混凝土结构中的钢筋具有微腐蚀性。本场地土层的主要物理力学性质如下;土层的主要4物理力学性质指标地层名称(层号)密度自然含水量孔隙比液性指数压缩系数压缩模量干脆d夬剪粘聚力内摩擦角P(gcm3)Ct)(%)eoIl3-2(MPat)Es(MPa)C(kPa)()淤泥质土2-11.6264.01.5061.261.1822.388.44.4粉质粘土2-21.8431.00.9340.490.4394.59

3、19.716.0淤泥质2-31.6261.31.6251391.2012.579.14.8粉质粘土2-51.7836.21.0760.620.4984.2215.112.7粉质粘土31.8725.70.8140.390.3974.6629.721.6砂质粘性土4-11.8726.90.826().500.4194.4022.921.5砂质粘性土4-21.8920.90.7220.1803445.113().824.3全风化花岗岩5-11.8615.60.682-0.1203085.6633.825.9二编制依据序号名称编号1康大商住区(一期)施工图纸、会审纪要2由广州科建工程勘察院供应的岩土工

4、程勘察报告3建筑地基基础工程施工质量验收规范GB50202-20024建筑基坑支护技术规程J1412-20125建筑地基基础设计规范GB50007-20116钢筋混凝土结构施工及验收规范GB50204-20157混凝土结构设计规范GB50010-20108建筑施工平安检查标准JGJ59-20119集团公司CIS形象设计标准10广州市创文明平安工地的有关文件三施工打算1 .施工打算阶段其主要任务是调查、了解、熟识工程内容、合同和设计资料,完成设计交底和图纸会审工作,编制施工方案和作业设计。建立临时生产设施,落实施工机具和劳动力资源,确保限制点的交接和限制网的测设。2 .技术打算1)主动主动与建设

5、单位进行接触,进一步了解现场地形、地貌和水文地质状况。组织各部门有关人员仔细学习,熟识施工图纸,领悟设计意图,刚好组织各专业共同进行图纸会审,并为设计交底做打算。2)依据施工部署编制各分项工程方案及技术交底。碎现场搅拌等工程编制具体的作业指导书。3)装备施工测量仪器、工具,组建测量小组。4)进行钢筋抽样、模板的详图设计。5)建立现场临时试验养护室,依据施工进度支配,编制试验支配及见证取样支配。6)依据我公司质量手册及投标程序文件,并结合现场的实际状况建立技术、质量、试验、测量、资料等质量保证体系,制定完善的现场技术管理制度3 .施工试验:按现行施工验收规范中有关规定对工程运用的材料进行取样、试

6、验外,还应执行建设部(2000)211号文件房屋建筑工程和市政基础施工实行见证取样和送检的规定,对涉及结构平安的试块、试件和材料见证和送检的比例不得于有关技术标准中规定应取样数量的30%o1)钢材取样的数量及方法一般碳钢,低合金钢,热轧钢筋-按其出炉时间,炉别、规格尺寸和品种分批,每批重量不在于60t。在每一批钢筋中的两根钢筋上各取一套拉力试验和冷弯样。填写钢筋原材料试验报告等。2)水泥取样单位:取同一生产厂生产的同一品种和标号,数量不超过40(H为一批。取样数量:以一批水泥中取平均试样20kg。(1)取样方法:从20袋水泥中或20处散装水泥各取1kg,用手捻不碎的受潮水泥应过每平方厘米64孔

7、的筛除去。(2)试验项目:对收取的水泥试件主要进行凝聚时间及强度的测定。3)砂、碎石取样单位:以产地、规格相同的400m3为一批,不足400m3也为一批。取样数量:做品质鉴定时,砂子30-50kg,作协作比时,依据须要增加。取样方法:从料堆上取样时,在匀称的不同部位(包括顶部、中部和底部)抽取数量不致相同的8份砂或15份石子,试验用量按四分法缩分提取。试验项目:主要对其干密度,含水率及含泥量进行测试。4)物资打算编制施工预算,并依据施工预算及施工进度总支配,制定材料选购及加工定货支配。列出各种材料、半成品、构件需用量总体支配,驾驭材料来源、质量状况,并确定材料供应渠道和进场时辰表。落实各种施工

8、机械的进场运用性能,组织性能良好的施工机械,加强各种施工机具的修理、分类及动态状况分析,按支配进场投入运用。(主要施工机械设备表见附表)5)劳动力打算依据工程的施工特点,加强企业内部劳动力结构的调整,组建适合本工程施工须要的各种专业队伍。对进场的劳动力进行技能考核,施工组织、工艺流程交底,确保施工队伍的有效投入。建立健全各施工项目的劳动组织、规章制度、形成交底-过程-验收的组织监控体系。加强各专业工种的空插流水,使施工队伍能够刚好进入操作最佳状态。6)施工现场打算施工现场平面限制网的建立针对该施工现场的地理位置,建立施工现场平面限制网。在建设单位供应拟建场地的基础上,进行二次场地清理,贯穿施工

9、道路,做好现场排水。7)现场施工用电打算现场施工用电均按施工现场临时用电平安技术规范JGJ46-88标准规范要求执行,本工程实行三级供电,且采纳具有专用爱护零线的TNT接零爱护系统。四施工方法1 .主要施工方法1)测量工程a)平面限制网的建立围墙平面限制网的建立工程开工前,测量人员对业主及当地测绘管理部门供应的红线及有效测量依据进行复测,符合点位限差要求后,依据平面限制网布设,作为场区首级限制。b)高程限制网的建立为保证建筑物竖向施工的精度要求,在场区内建立高程限制网。高程限制网的建立是依据甲方供应的场区水准点(至少供应三个),采纳水准仪对所供应的水准点进行复测检查,校测合格后。高程限制网的精

10、度,不低于三等水准的精度。c)基础施工测量轴线限制桩的校测在建筑物基础施工过程中,对轴线限制桩每半月复测一次,以防桩位移面影响到正常施工及工程施测的精度要求。采纳测量精度2级、测距精度2mm全站仪,依据首级限制进行校测。d)基础施工中的标高限制在引测标高时,首先联测高程限制网点,推断场区内水准点是否被碰动,经联测确认无误后,方可引测所需的标高。为保证竖向限制的精度要求,对所需的标高基准点必需正确测设,在同一施工层上所引测的高程点,不得不于三个,并做相互校核,校核后三点的校差不得超过3mm,取平均值作为该平面施工中标高的基准点,用红色三角作标记,并标明肯定高程的相对标高,便于施工中运用。2 )土

11、方工程a) 土方开挖基槽按标高挖好后,经监理工程师验槽,确认地基承载力达到设计要求值后,才能进行下道工序施工,基槽挖好后,要防止雨水及地下水浸泡,而降低地基的承载力。此位置段山水较大,围墙边砌筑明排沟作排水措施,排水沟为500*500,排水沟底部浇筑100厚C20碎,两侧砌筑240墙,内侧、底部,顶部均用1:2水泥砂浆抹灰20厚,将排水沟集水用污水泵(出口直径100nIm)抽排至区域内水沟排放。详后附图。此处围墙砌筑于靠近山体位置,土方开挖时,需一同将山体边坡修整。避开后续围墙施工完成后,施工机械无法进入。土方开挖完成后刚好进行地下基础施工。b) 土方回填施工打算条件:(1)回填土前对基础结构

12、进行检查验收,并将基坑内的积水、杂物清除干净。(2)土方宜利用基槽内挖出的土,回填前过筛,粒径不大于50mm,并检验其含水量是否在限制范围内。施工方法:(1)回填土分层铺摊和夯实,采纳振动打夯机,每层铺土厚度为300mm,每层至少夯打三遍,要求一夯压半夯。(2)在气候干燥时须加速回填,如遇雨天,回填土应做含水率测定,实行翻晒、晾干或参入干土等措施。2)钢筋工程钢筋加工,钢筋连接采纳绑扎连接,绑扎前应做好打算工作,即用料表核对成品钢筋是否与料表相符;打算所需的钢筋垫块;在绑扎现场画出钢筋位置线。绑扎底板基础钢筋时,钢筋交叉应每点扎牢。绑扎时应留意相邻绑扎点的铁丝扣要成八字型,以免网片歪斜变形。钢

13、筋爱护层采纳1:1水泥砂浆制作垫块来保证。垫块的厚度要与爱护层的要求尺寸相一样。3)模板工程采纳多层木模板,模板应有足够的强度和刚度,模板进厂后应按规格型号分类堆放整齐,堆放高度不超过1.5m。模板运用前应清理整平,并刷脱模剂,拆模后要刚好堆放到指定地点。模板安装好后要进行投点找正,保证模板位置的精确及垂直度和表面平整度,确定无问题要刚好地进行固定(实行拉顶的方法来保证)。模板拆模时间,侧模混凝土强度能保证构件不变形,棱角完整时方可拆除。4)混凝土工程混凝土供应垫层C15混凝土采纳商品碎,并用机动翻斗车运至浇筑地点。条形基础垫层为C15混凝土,实行商品混凝土运到施工场地自卸方式浇筑,基础碎均依

14、据胀缩缝一次性浇筑,振捣碎时,每一振点的振捣持续时间,应使硅表面呈现浮浆和无气泡产生。当采纳插入式振捣器时,应避开碰撞钢筋、模板等;在下雨天浇筑施工时,碎浇完毕后要有遮盖措施,以防雨水冲走泥浆影响碎质量。碎浇筑完毕后,应在12小时以内对佐加以覆盖和浇水;砂的浇水养护的时间,对采纳硅酸盐水泥、一般硅酸盐水泥或矿渣硅酸盐水泥拌制的碎,不得少于7d,对掺用外加剂或有抗渗性要求的碎,不得少于14d;浇水次数应能保持性处于润湿状态;碎的养护用水应与拌制用水相同。5)砌体工程材料要求:A、砖:品种、强度等级必需符合设计要求,并有出厂合格证或试验单。B、水泥:水泥品种与标号应依据砌体部位所下环境选择。C、砂子:中砂。作业条件:A、按设计弹出围墙轴线。B、按标高立好皮数杆,皮数杆的间距以20m为标准。砌筑要点:A、砖浇水:粘土砖必需在砌筑前一天浇水潮湿,以水浸入砖四边50mm为宜,含水率为12%。B、砂浆搅拌:砂浆协作比应采纳重量化,计量精度水泥为2%,砂、灰膏限制在5%以内。宜用机械搅拌,搅拌时间不少于1.5分钟。C、砂浆:应满意下列要求:D、经过标准养护28小时硬化后应达到设计规定的强度。E、砂浆在运输和运用时,不得产生泌水、分层、离析等现象,要保证砂浆组分的匀称性。作业条件:A、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
