住宅15#地项目建筑给水及排水工程调试方案.docx

上传人:p** 文档编号:1023031 上传时间:2024-06-15 格式:DOCX 页数:30 大小:238.39KB
下载 相关 举报
住宅15#地项目建筑给水及排水工程调试方案.docx_第1页
第1页 / 共30页
住宅15#地项目建筑给水及排水工程调试方案.docx_第2页
第2页 / 共30页
住宅15#地项目建筑给水及排水工程调试方案.docx_第3页
第3页 / 共30页
住宅15#地项目建筑给水及排水工程调试方案.docx_第4页
第4页 / 共30页
住宅15#地项目建筑给水及排水工程调试方案.docx_第5页
第5页 / 共30页
住宅15#地项目建筑给水及排水工程调试方案.docx_第6页
第6页 / 共30页
住宅15#地项目建筑给水及排水工程调试方案.docx_第7页
第7页 / 共30页
住宅15#地项目建筑给水及排水工程调试方案.docx_第8页
第8页 / 共30页
住宅15#地项目建筑给水及排水工程调试方案.docx_第9页
第9页 / 共30页
住宅15#地项目建筑给水及排水工程调试方案.docx_第10页
第10页 / 共30页
亲,该文档总共30页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《住宅15#地项目建筑给水及排水工程调试方案.docx》由会员分享,可在线阅读,更多相关《住宅15#地项目建筑给水及排水工程调试方案.docx(30页珍藏版)》请在第壹文秘上搜索。

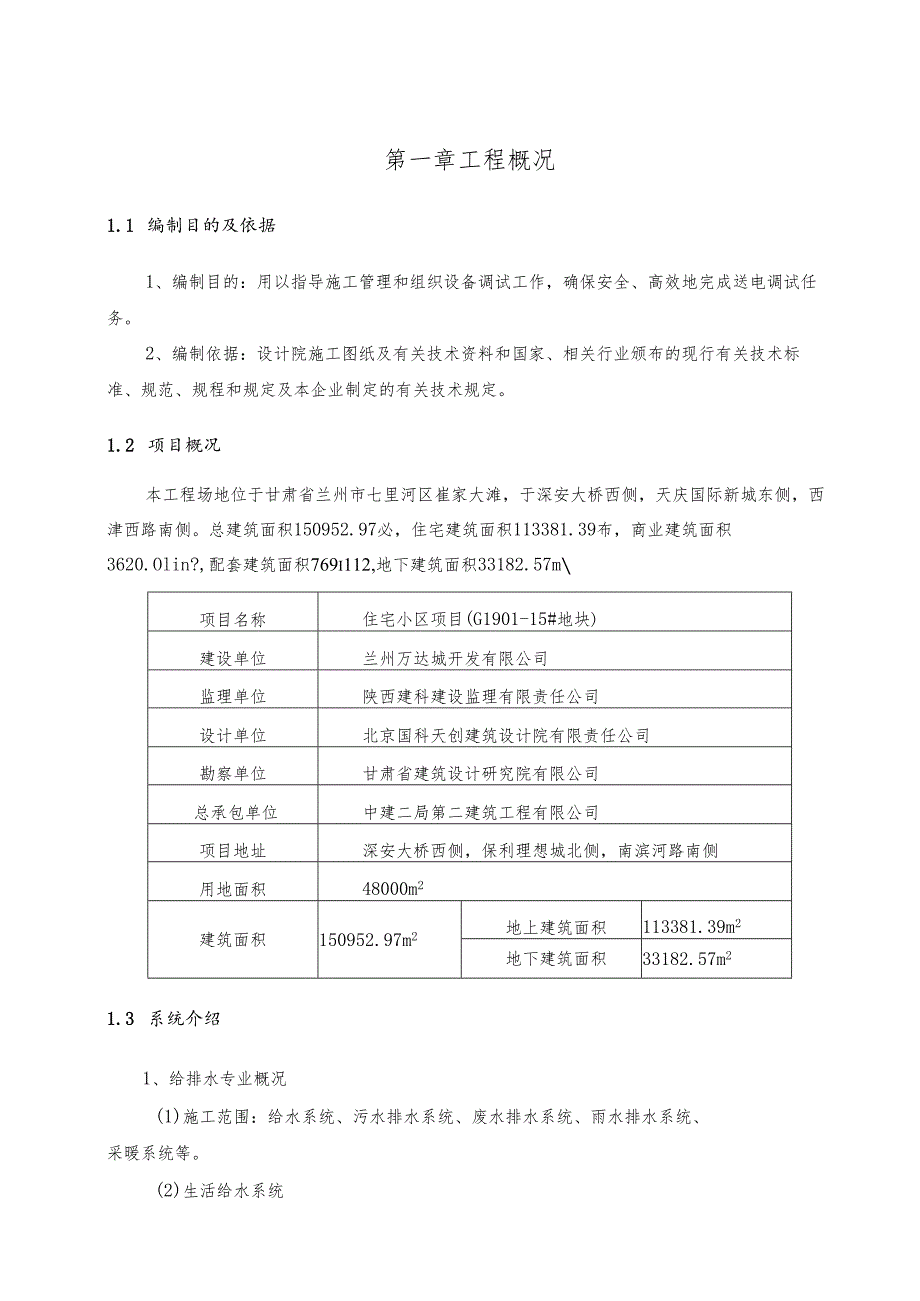

1、兰州万达住宅小区项目(G19万-15#地块)建筑给排水工程调试方案中建二局第二建筑工程有限公司拦州万达项目部编制:日期:审核:日期:审批:日期:笫一章工程概况11.1 编制目的及依据11.2 项目概况11.3 系统介绍11.4 机电安装与其它单位的界面划分3笫二章给水系统调试方案42.1生活给水系统42.2调试组织机构及人员42. 3调试工具42.4 调试前提条件52.5 生活给水系统调试方法5笫三章啧淋系统调试方案113. 1喷淋系统113.4 调试组织机构及人员113.5 调试工具113.6 调试前提条件123.7 系统调试方法12笫四章消火栓系统调试方案184. 1消火栓系统184.2调

2、试机构及人员184.3调试工具184.4调试前提条件194. 5系统调试方法19笫五章捽水系统调试方案235. 1排水系统235.2 调试人员235.3 调试工具235.4 调试前提条件245.5 系统调试方法24笫六章附录28第一章工程概况1.1 编制目的及依据1、编制目的:用以指导施工管理和组织设备调试工作,确保安全、高效地完成送电调试任务。2、编制依据:设计院施工图纸及有关技术资料和国家、相关行业颁布的现行有关技术标准、规范、规程和规定及本企业制定的有关技术规定。1.2 项目概况本工程场地位于甘肃省兰州市七里河区崔家大滩,于深安大桥西侧,天庆国际新城东侧,西津西路南侧。总建筑面积1509

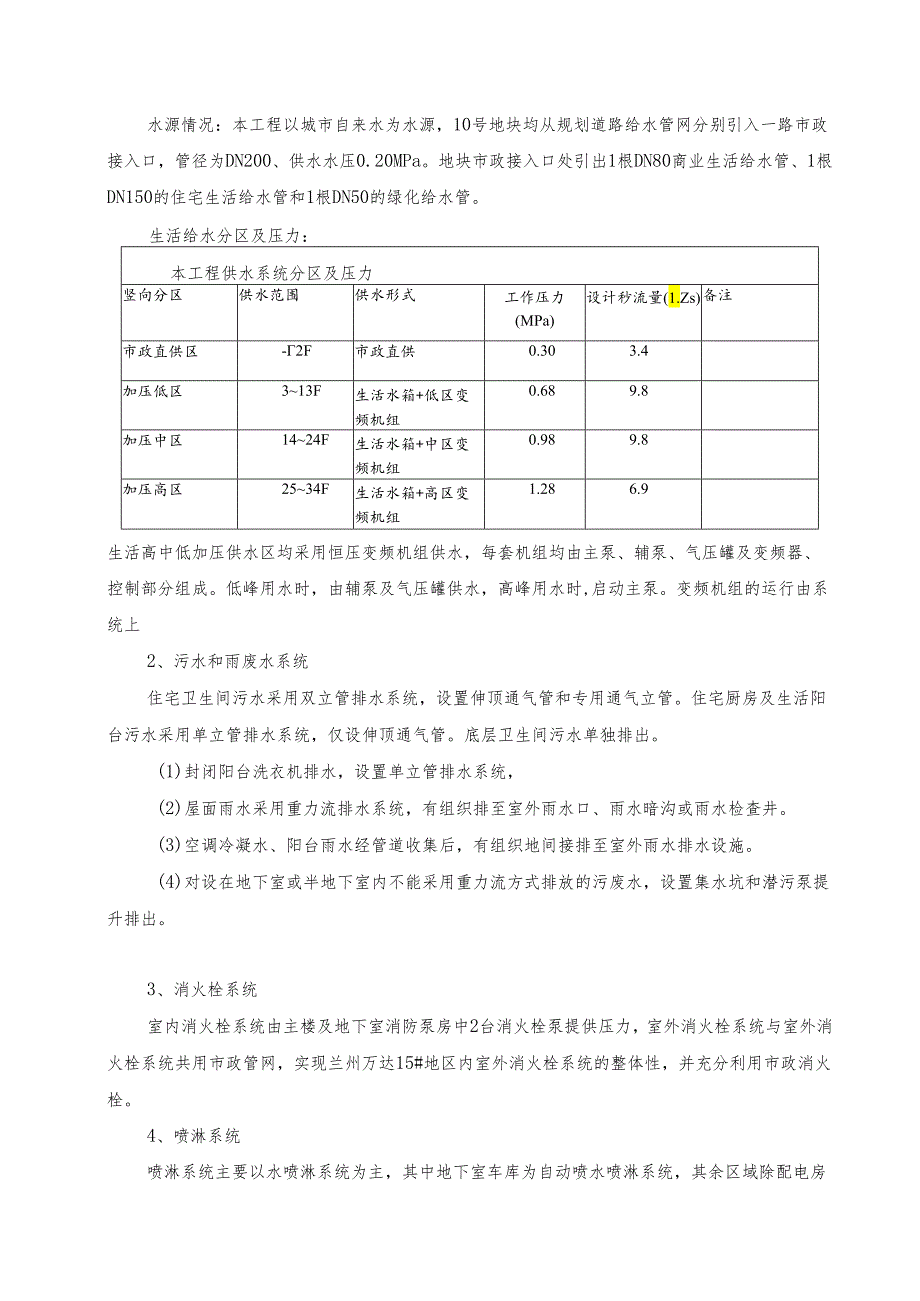

3、52.97必,住宅建筑面积113381.39布,商业建筑面积3620.Olin?,配套建筑面积769i112,地下建筑面积33182.57m项目名称住宅小区项目(G1901-15#地块)建设单位兰州万达城开发有限公司监理单位陕西建科建设监理有限责任公司设计单位北京国科天创建筑设计院有限责任公司勘察单位甘肃省建筑设计研究院有限公司总承包单位中建二局第二建筑工程有限公司项目地址深安大桥西侧,保利理想城北侧,南滨河路南侧用地面积48000m2建筑面积150952.97m2地上建筑面积113381.39m2地下建筑面积33182.57m21.3 系统介绍1、给排水专业概况(1)施工范围:给水系统、污水

4、排水系统、废水排水系统、雨水排水系统、采暖系统等。(2)生活给水系统水源情况:本工程以城市自来水为水源,10号地块均从规划道路给水管网分别引入一路市政接入口,管径为DN200、供水水压0.20MPa。地块市政接入口处引出1根DN80商业生活给水管、1根DN150的住宅生活给水管和1根DN50的绿化给水管。生活给水分区及压力:本工程供水系统分区及压力竖向分区供水范围供水形式工作压力(MPa)设计秒流量(1.Zs)备注市政直供区-2F市政直供0.303.4加压低区313F生活水箱+低区变频机组0.689.8加压中区1424F生活水箱+中区变频机组0.989.8加压高区2534F生活水箱+高区变频机

5、组1.286.9生活高中低加压供水区均采用恒压变频机组供水,每套机组均由主泵、辅泵、气压罐及变频器、控制部分组成。低峰用水时,由辅泵及气压罐供水,高峰用水时,启动主泵。变频机组的运行由系统上2、污水和雨废水系统住宅卫生间污水采用双立管排水系统,设置伸顶通气管和专用通气立管。住宅厨房及生活阳台污水采用单立管排水系统,仅设伸顶通气管。底层卫生间污水单独排出。(1)封闭阳台洗衣机排水,设置单立管排水系统,(2)屋面雨水采用重力流排水系统,有组织排至室外雨水口、雨水暗沟或雨水检查井。(3)空调冷凝水、阳台雨水经管道收集后,有组织地间接排至室外雨水排水设施。(4)对设在地下室或半地下室内不能采用重力流方

6、式排放的污废水,设置集水坑和潜污泵提升排出。3、消火栓系统室内消火栓系统由主楼及地下室消防泵房中2台消火栓泵提供压力,室外消火栓系统与室外消火栓系统共用市政管网,实现兰州万达15#地区内室外消火栓系统的整体性,并充分利用市政消火栓。4、喷淋系统喷淋系统主要以水喷淋系统为主,其中地下室车库为自动喷水喷淋系统,其余区域除配电房及公共开关站等功能房间外均采用水喷淋系统,在精装吊顶区域采用上下喷的形式,喷淋头间距不超过3.6m。5、排水系统地上部分排水系统采用重力排水的形式,管材为UPVC排水管,地下室及1栋首层采用压力排水方式。1.4 机电安装与其它单位的界面划分根据机电安装工程与各专业的合同界面,

7、现将机电安装工程给排水调试界面划分如下:1、给水系统生活水箱+变频机组单机调试由相应的专业厂家完成;给水完成至卫生间、茶水间、淋浴间末端用水设施为止;水系统的调试由机电安装完成,相关单位予以配合(如精装)。2、排水系统由机电安装完成,相关单位予以配合(如精装、幕墙3、消防及喷淋系统消防泵、喷淋泵及稳压泵单机调试由机电安装完成;消火栓系统和喷淋系统联合调试由机电安装负责完成。第二章给水系统调试方案2.1 生活给水系统分市政压力供水及加压设备供水的方式。2.2 调试组织机构及人员2.3调试工具序号计量器具/工具单位数量备注1转速表块I2压力表(Y100-2.5MPa)块43温度计个24流量计个15

8、摇表台16钳形电流表套17手电钻把28扳手把59铁锤把310手电筒个311电动试压泵台112手动试压泵台113对讲机套22.4调试前提条件(1)室外排水管网必须在2022年10月20号之前接通;(2)所有设备的接线必须接通;(3)给水管网必须在2022年10月15号之前接通。2.5生活给水系统调试方法!气系统检,设备检查管道检查管道试压管道冲洗单机调试系统调试2.5.1电气系统检查(1)电机运行启动前,必须用500V摇表检查电机的绝缘至少1.0MQ以上,电源三相电压稳定、平衡,无缺相、欠压等异常情况,检查水泵控制箱及线路安装是否正确。(2)手动、自动启泵稳定,电机额定电流符合要求,空载电流为额

9、定电流的25汩35乐带负荷后不超额定电流。(3)水压符合要求,水压表指示稳定,无卡滞、抖动等情况。(4)电机转动平稳,电机运转声音正常,电机及水泵轴承、外壳温升不超过环境温度20o(5)控制箱反馈信号正常,通风散热风扇正常,各电气连接点温度正常,无发热情况。(6)远程控制及紧急停止按钮都工作正常。(7)设备及控制箱接地完善且功能良好。(需进行接地测试)2.5.2设备检查(1)要求无负压给水设备、阀门及管道系统安装完成;(2)检查无负压给水设备、阀门及管道系统安装位置是否和设计图纸相符;(3)检查无负压给水设备、阀门及管道外观是否完好,安装质量是否达到要求,设备安装地面无积水。(4)检查无负压给

10、水设备减震措施是否到位,减震垫/器是否存在偏斜等情况。(5)检查卫生间及茶水间用水设备及用水点,角阀、水龙头等是否安装完成,开关是否正常。管道冲洗后水压试验前需讲所有角阀及水龙头关闭,已保证水压试验正常进行。2.5.3管道检查(1)要求所有管道系统安装完成与设备接口完成;(2)附属管配件(阀门,过滤器等)。检查阀门:要求进出口方向正确,便于操作,材质和规格满足设计要求,并且检查各处阀门是否已开启,末端阀门和用水点是否已关闭。压力试验按水表前和水表后分别试压,管材不同压力试验要求不同,先进行表后PPR给水管压力试验,后进行表前不锈钢管压力试验。2.5.4系统试压各分区(即市政压力区及加压区)生活

11、给水系统的水压试验压力为0.90MPa,生活给水系统试验压力表设在水泵房水表后,不锈钢给水管道系统在试验压力下观测IOInin,压力降不应0.02Mpao然后降到工作压力进行检查,应不渗不漏;塑料管给水系统应在试验压力下稳压1H,压力降不得超过0.05Mpa,然后在工作压力的1.15倍状态下稳压2H,压力降不得超过0.03Mpa,同时检查各连接处不得渗漏。2.5.5管道冲洗(1)管道冲洗时严禁取用污染水源进行试验和冲洗。(2)管网冲洗设临时专业排水管道,其排放应畅通和易于安装。(3)冲洗前,应对管道支架、吊架进行检查,必要时应采取加固措施。(4)管道冲洗需进行两次,管道第一次冲洗应用清洁水洗至

12、出水口水样浊度小于3NTU为止,冲洗流速应大于2.53.0ms0管道第二次冲洗应在第一次冲洗后,用有氯离子含量不低于20mg1.的清洁水浸泡24h后,再用清洁水进行第二次冲洗至水质监测、管理部门取样化验合格为止。(检查有关部门提供的检测报告。)(5)管网冲洗合格后,应按规范的格式填写记录。2.5.6单机调试本系统的单机调试主要包括生活给水无负压提升泵一组。单机调试由生活给水无负压提升泵由广州白云水泵厂家负责。/二呻1Df110500DN200DN20026.403OUO-iODNlS1.tfl内/tH=6,SBd安*h1*-Q-OgQ二二,7XOOHWiDN2(KO*-t*-Q)-1Q三Tdn

13、ZO-1(1)变频泵功能设备运行正常后,逐渐关小进水口阀门,在进水量小千出水量时,观察设备进水口处的压力表的指示情况。(2)稳流补偿器及真空抑制器全封闭试验采用目测、手试等方法,在设备储水和向用户补水的不同运行状态下,检查设备各部件及连接处的密封情况。(3)稳流补偿功能试验在以上无负压、稳流补偿器及真空抑制器全封闭试验的基础上,继续进行稳流补偿功能试验。设备运行正常后,同时记录进水口流量计和出水口流量计的累积流量的起始数据,逐渐关小进水口阀门,用进水口流量计和出水口流量计在线测量设备进水口和出水口的瞬时流量值,使进水口流量小于出水口流量,此时设备应能正常工作,设备运行一段时间,直至稳流补偿器中

14、无水停机后,记录进水口流最计及出水口流量计的累积读数,计算出设备的进水量和出水量,将出水量减去进水量,此差为正数。(4)设备供水能力试验按图2.5.1试验装置进行试验,单独启动一台水泵,使水泵处于额定转速运行,通过改变出水口阀门的开度来调节水泵工作至额定工况点,记录压力传感器读数和出水口流量计瞬时流量读数;启动除备用泵外的全部水泵,使水泵处千额定转速运行,通过改变出水口阀门的开度来调节水泵工作至额定工况点,记录压力传感器读数和出水口流量计瞬时流量读数。(5)无水自动停机、有水自动开机功能试验按图2.5.1试验装置进行试验,设备在正常运行的工况下,关闭设备进水口阀门,观察设备的运行情况;设备停止运行后,再打开设备进水口阀门,观察设备的运行情况。(6)小流量停泵保压功能试验按2.5.1试验装置进行试验,在设备正常运行状态下,逐渐关闭设备出水口阀门,减小设备出水流量至设备额定供水流量的1%的状态,观察设

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 给排水/暖通与智能化

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
