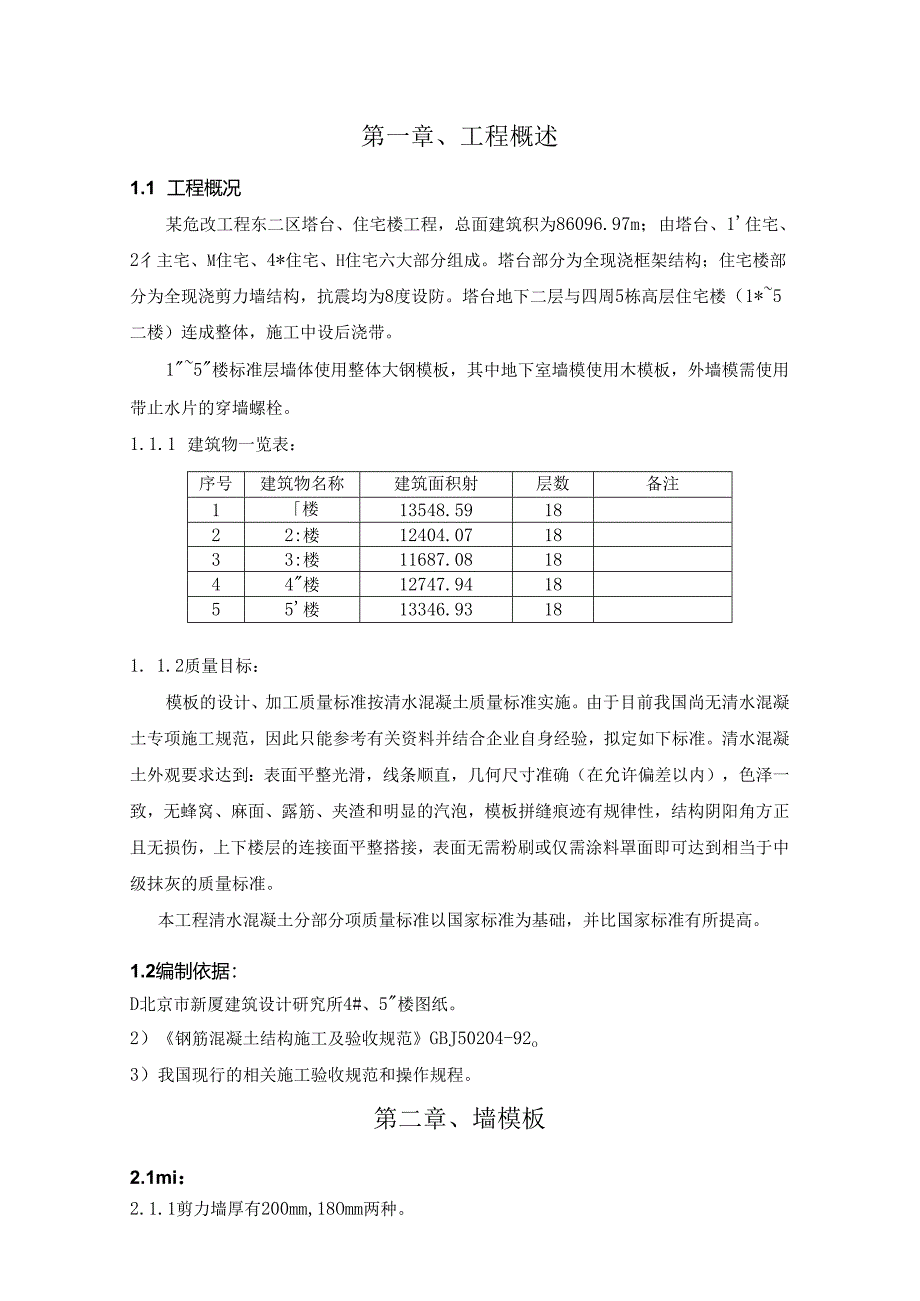

2、:外挂架计算书。10第七章、附图9第一章、工程概述1.1 工程概况某危改工程东二区塔台、住宅楼工程,总面建筑积为86096.97m;由塔台、1住宅、2彳主宅、M住宅、4*住宅、H住宅六大部分组成。塔台部分为全现浇框架结构;住宅楼部分为全现浇剪力墙结构,抗震均为8度设防。塔台地下二层与四周5栋高层住宅楼(1*5二楼)连成整体,施工中设后浇带。15楼标准层墙体使用整体大钢模板,其中地下室墙模使用木模板,外墙模需使用带止水片的穿墙螺栓。1.1.1 建筑物一览表:序号建筑物名称建筑面积射层数备注1楼13548.591822:楼12404.071833:楼11687.081844楼12747.94185
3、5楼13346.93181. 1.2质量目标:模板的设计、加工质量标准按清水混凝土质量标准实施。由于目前我国尚无清水混凝土专项施工规范,因此只能参考有关资料并结合企业自身经验,拟定如下标准。清水混凝土外观要求达到:表面平整光滑,线条顺直,几何尺寸准确(在允许偏差以内),色泽一致,无蜂窝、麻面、露筋、夹渣和明显的汽泡,模板拼缝痕迹有规律性,结构阴阳角方正且无损伤,上下楼层的连接面平整搭接,表面无需粉刷或仅需涂料罩面即可达到相当于中级抹灰的质量标准。本工程清水混凝土分部分项质量标准以国家标准为基础,并比国家标准有所提高。1.2编制依据:D北京市新厦建筑设计研究所4#、5楼图纸。2)钢筋混凝土结构施
4、工及验收规范GBJ50204-92o3)我国现行的相关施工验收规范和操作规程。第二章、墙模板2.1mi:2.1.1剪力墙厚有200mm,18Omm两种。2. 1.2楼板厚度:100mm120mm140mm、150mmo2. 1.3标准层层局:2.711o2.2编制原则:2.2.1墙体模板为定型钢模板,可调节角模。2.2.2力求模板能最大限度的周转,落地板最少。2.2.3墙体混凝土最大侧压力50KNm2,每块大模板的重量一般不超过2.0吨。2. 2.4流水段的划分:以910轴为界划分为两个流水段。模板按一个流水段配制。(详见流水段分布图)。2.3 定型钢模板:定型钢模板厚度为186mm,面板使用
5、6mm热轧钢板,四周边肋为80506mm的角钢,内部纵肋(通长)使用8槽钢,中心间距为300mm,内部横肋为75X50X6的角钢,中心间距为60Omm左右,水平背楞为210槽钢,中心间距为1050mm,模板面板穿墙孔直径回30,穿墙孔水平间距一般为90Onlnb最大间距不超过120Onim。根据本方案的设计思想,定型大钢模板的宽度尺寸为1800mm-5700mm,宽度以30Omm为模数递增,余数由角模调整。面板竖向龙骨横向龙骨穿墙杆水平背楞材料热扎钢板槽钢角钢圆钢双根槽钢规格mm=6mm875506T3010间距mm300mm600mm900X1050mm1050mm2.4 模板设计外墙外模、
6、楼梯间内墙模板为高H=2700mm的大模板,上口外侧加焊-6X8Onlm的钢板条。内墙为H=2600mm高的大模板。电梯井采用整体式提升筒模,模板高为H=2700mm.2. 4.1内墙及外墙内侧模板:内墙模板配高为H=2600mm,穿墙孔纵向间距尺寸(由下而上)为1.=2600mm=300+1050+1050+200mmo2.4. 2外墙外模、楼梯间内模、电梯间内模板:外墙模板配高为H=2700mm,上口有一突出板面的钢板带,钢板带高度为80mmo穿墙孔纵向间距尺寸为1.=270011i11f300+1050+1050+30011i11i(由下而上)。外墙采取此种形式施工时,在墙体高度方向上形
7、成分隔带,可在视觉上减弱错台的观感,又能有效的避免上层墙体施工时,混凝土流滞下层墙面上,同时又能控制新浇筑混凝土的标高。2.4.3阴角模:标准阴角模为207X2072700mm,本工程由于轴线尺寸较多,产生了多种角模,逐一给角模编号,施工时需对号入座。模板流水时,为加快施工进度,标准阴角模的数量比流水量增加l4o阴角模与大模板之间采取搭接的连接方式,正常操作情况下,墙面竖向会产生36m11(宽X深)的通长凸条,拆模时随拆随打磨。为防止角模就位时向内侧倾斜,挤占混凝土保护层,用钩头螺栓钩住角模,拉结于大模板上。2.4.4大阳角模:大阳角模与模板间仍采用角钢的连接形式,能保证外角的垂直度,为配合外
8、墙模板施工形成的水平分隔带,外墙阳角的上口仍需加焊-6X8Omm的钢板条。2.4.5穿墙杆:选用T30的锥型螺栓,由于穿墙杆自身有一定的锥度,拆模时,只需从一侧打击穿墙杆,穿墙杆就很容易退出,可以不使用塑料套管,既节省了人工,又节约了材料,而且该穿墙杆的强度大,因此穿墙杆的数量较通丝的穿墙杆数量明显减少,节约了修补穿墙孔的劳动量。由于内外模板的螺栓孔大小一致,为了防止混凝土浆体外流,需在螺栓细径一端的模板上加设橡胶垫。2.4.6门窗模板:为保证门窗洞的方正及混凝土的整体效果,门窗口模板采用定型钢模板,为了防止模板变形,应有足够的支撑杆件。外窗及户门(含阳台门联窗)模板应在三个面上固定塑料条,塑
9、料条居中布置,为日后成品门及窗的安装提供方便。外窗及檐口部位预留滴水线,滴水线作法为:在模板上口的面板上焊通长钢筋条;支模时在钢筋条上加盖塑料条。2.4.7阳台模板:阳台板与楼板一次浇筑,模板采用木模。阳台栏板因有两条凸出的腰线,且腰线拟定一次做出鹰嘴,用钢模较难处理,此问题待进一步商定。2.4.8楼体模板:楼梯底模采用木模板,钢管脚手架支撑体系;楼梯踏步侧模采用定型钢模一次成型。2.4.9模板支设:为防止内墙支模板时下口漏浆,安装大模板前,应将墙内杂物清扫干净,在大模板下口粘贴海棉条,以解决由于地面不平造成的漏浆。为方便施工,模板安装三角挑架(若干根三角挑架连接成操作平台)及供模板堆放使用的
10、斜支腿,其中外墙外侧模板不安装支腿和挑架。2. 4.10当墙体尺寸过长时,需用几块摸板拼接而成。拼接缝留置于门、窗洞口梁处。第三章、顶板模板2.1 顶板概况:顶板模板厚118mm,面板用双面覆膜竹胶板,根据所采购竹胶板的规格,加工顶板模板,支撑龙骨用100XlOOnIm的木方,其间距一般为120Omnb木方表面刨平以保证与模板接合面平整。支撑采用早拆模板晚拆支撑的碗扣式脚手架体系O序面板纵肋横肋支撑龙骨支撑材料竹胶板木方木方木方钢管规格mm8二1850X10050X100100X100回48X3.5间距mm25050010001000X1000横肋嵌入纵肋中2.2 编制原则:根据流水段的划分原
11、则,顶板模板采用早拆模板晚拆支撑的早拆模板体系。模板和支撑和配置数量为其流水量的6倍。2.3 顶板模板3. 3.1根据房间净尺寸和所采购的竹胶板的规格,制作顶板模板,预留出晚拆模板的位置,并按所使用的位置逐一编号。早拆模板与晚拆模板间不预留空隙,板缝间用胶布或其它材料覆盖,以防漏浆。3. 3.2梁模板梁模采用梁侧模包底模,板模压梁侧模的方法。1) .梁侧模及底模采用竹胶板(3=18mm)o2) .梁侧模采用48钢管做竖向背楞,当梁高小于70Onlln时,竖向背楞间距W750mm;当梁高大于70Onlm时,间距W600mm,且沿梁长度方向设648钢管做水平背楞。梁侧向加斜撑,以确保梁模稳定,间距
12、为900mm。3) .梁底模铺在50100mm的小木方上,间距根据梁宽尺寸定为200500mm之间,主龙骨采用100XloOmm木方。4) .过梁1.2400mm时,梁中央必须设一根晚拆立杆;过梁1.22400时,梁中央晚拆立杆间距小于1500o3.4顶板支撑3.4.1顶板模板选用碗扣式脚手架支撑体系。支撑间距根据房间尺寸一般为10001000mm,立杆距墙200nun,从拆除时间上分为早拆支撑和晚拆支撑。3.4.2早拆支撑立杆上设有可调顶托;晚拆支撑立杆上设有早拆头。3.4.3顶板支设时,应按开间及进深选定养护支撑,养护支撑间距不大于2.4m,跨度小于2.4m时也须设1根养护支撑。支撑位置处
13、应使用小块模板,拆除时该小块模板不动,不妨碍其它模板的拆除。3.4.4标准层立杆高为2100mm;水平横杆用钢管(648X3.5),用扣件连接。共搭设三道水平横杆。3.4.5按混凝土结构工程施工及验收规范规定GB50204-92的要求,现浇钢筋混凝土板,当跨度等于或大于4m时,模板应起拱,起拱高度为全跨长度的1%3%,因此顶板支模时,应考虑起拱的要求。起拱的具体作法为:用碗扣脚手架,上部加可调支撑,以调整高度;木板作辅助,以满足顶板起拱要求。第四章、质量标准4.1定型大钢模板加工质标准检查项目允许偏差(mm)检查方法表面平整22m靠尺或楔尺平面尺寸-1O钢卷尺对角线误差2钢卷尺穿墙孔位置1钢卷
