供水施工方案.docx

上传人:p** 文档编号:1023575 上传时间:2024-06-15 格式:DOCX 页数:8 大小:14.86KB
下载 相关 举报
供水施工方案.docx_第1页
第1页 / 共8页
供水施工方案.docx_第2页
第2页 / 共8页
供水施工方案.docx_第3页
第3页 / 共8页
供水施工方案.docx_第4页
第4页 / 共8页
供水施工方案.docx_第5页
第5页 / 共8页
供水施工方案.docx_第6页
第6页 / 共8页
供水施工方案.docx_第7页
第7页 / 共8页
供水施工方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《供水施工方案.docx》由会员分享,可在线阅读,更多相关《供水施工方案.docx(8页珍藏版)》请在第壹文秘上搜索。

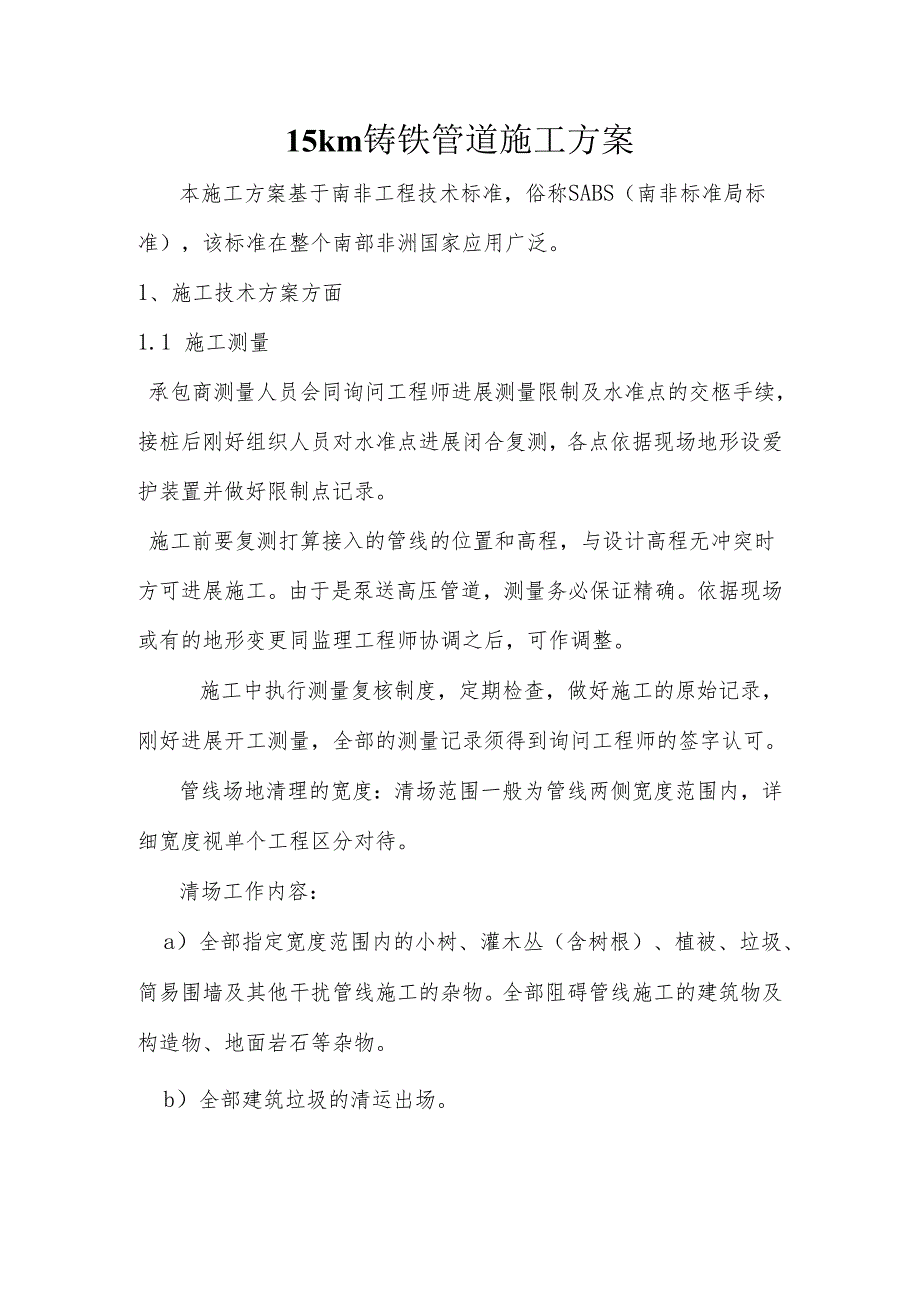

1、15km铸铁管道施工方案本施工方案基于南非工程技术标准,俗称SABS(南非标准局标准),该标准在整个南部非洲国家应用广泛。1、施工技术方案方面1.1 施工测量承包商测量人员会同询问工程师进展测量限制及水准点的交柩手续,接桩后刚好组织人员对水准点进展闭合复测,各点依据现场地形设爱护装置并做好限制点记录。施工前要复测打算接入的管线的位置和高程,与设计高程无冲突时方可进展施工。由于是泵送高压管道,测量务必保证精确。依据现场或有的地形变更同监理工程师协调之后,可作调整。施工中执行测量复核制度,定期检查,做好施工的原始记录,刚好进展开工测量,全部的测量记录须得到询问工程师的签字认可。管线场地清理的宽度:

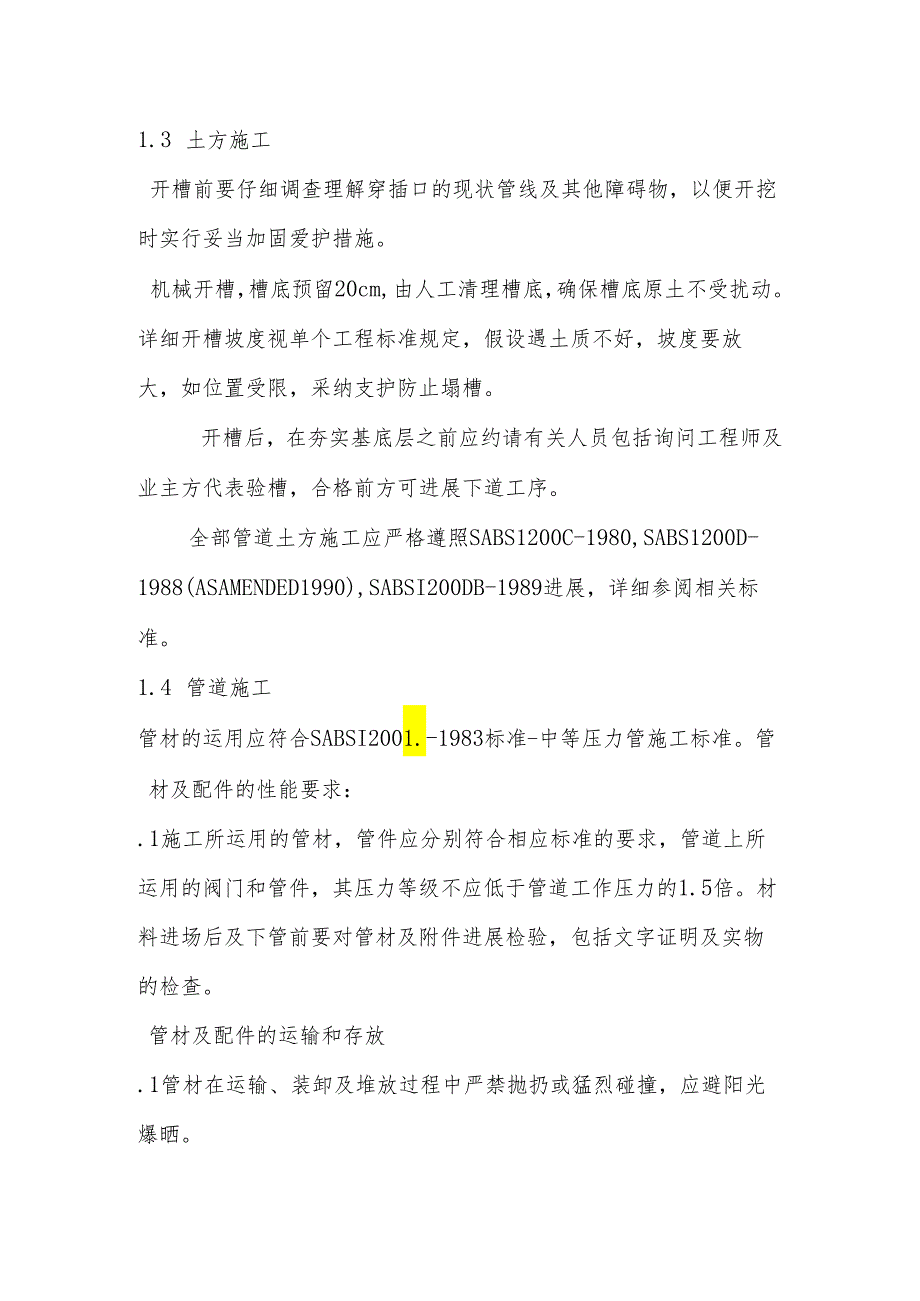

2、清场范围一般为管线两侧宽度范围内,详细宽度视单个工程区分对待。清场工作内容:a)全部指定宽度范围内的小树、灌木丛(含树根)、植被、垃圾、简易围墙及其他干扰管线施工的杂物。全部阻碍管线施工的建筑物及构造物、地面岩石等杂物。b)全部建筑垃圾的清运出场。1.3 土方施工开槽前要仔细调查理解穿插口的现状管线及其他障碍物,以便开挖时实行妥当加固爱护措施。机械开槽,槽底预留20cm,由人工清理槽底,确保槽底原土不受扰动。详细开槽坡度视单个工程标准规定,假设遇土质不好,坡度要放大,如位置受限,采纳支护防止塌槽。开槽后,在夯实基底层之前应约请有关人员包括询问工程师及业主方代表验槽,合格前方可进展下道工序。全部

3、管道土方施工应严格遵照SABS1200C-1980,SABS1200D-1988(ASAMENDED1990),SABSI200DB-1989进展,详细参阅相关标准。1.4 管道施工管材的运用应符合SABSI2001.-1983标准-中等压力管施工标准。管材及配件的性能要求:.1施工所运用的管材,管件应分别符合相应标准的要求,管道上所运用的阀门和管件,其压力等级不应低于管道工作压力的1.5倍。材料进场后及下管前要对管材及附件进展检验,包括文字证明及实物的检查。管材及配件的运输和存放.1管材在运输、装卸及堆放过程中严禁抛扔或猛烈碰撞,应避阳光爆晒。.2PVC管管材、配件堆放时,应放平垫实,堆放高

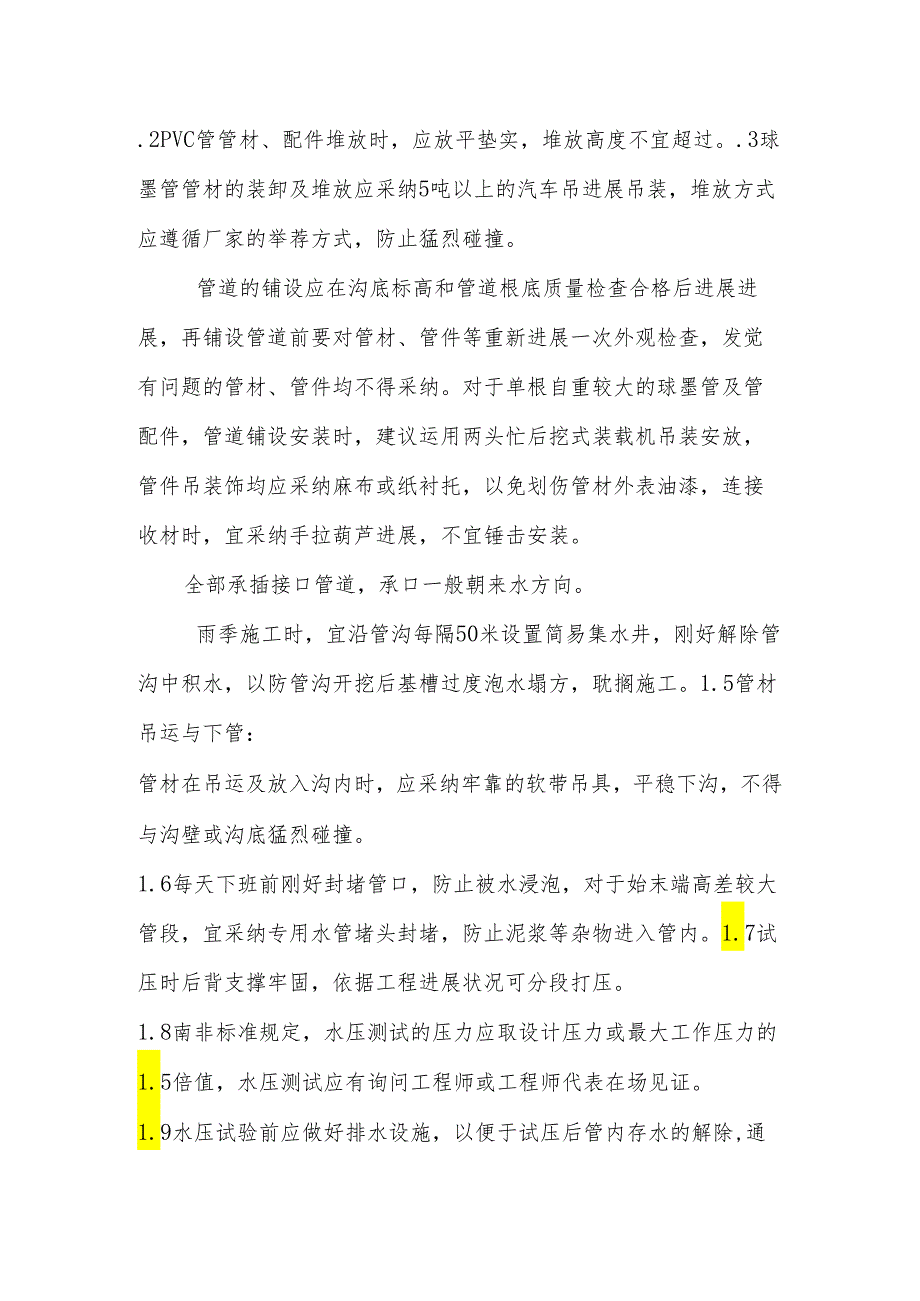

4、度不宜超过。.3球墨管管材的装卸及堆放应采纳5吨以上的汽车吊进展吊装,堆放方式应遵循厂家的举荐方式,防止猛烈碰撞。管道的铺设应在沟底标高和管道根底质量检查合格后进展进展,再铺设管道前要对管材、管件等重新进展一次外观检查,发觉有问题的管材、管件均不得采纳。对于单根自重较大的球墨管及管配件,管道铺设安装时,建议运用两头忙后挖式装载机吊装安放,管件吊装饰均应采纳麻布或纸衬托,以免划伤管材外表油漆,连接收材时,宜采纳手拉葫芦进展,不宜锤击安装。全部承插接口管道,承口一般朝来水方向。雨季施工时,宜沿管沟每隔50米设置简易集水井,刚好解除管沟中积水,以防管沟开挖后基槽过度泡水塌方,耽搁施工。1.5管材吊运

5、与下管:管材在吊运及放入沟内时,应采纳牢靠的软带吊具,平稳下沟,不得与沟壁或沟底猛烈碰撞。1.6每天下班前刚好封堵管口,防止被水浸泡,对于始末端高差较大管段,宜采纳专用水管堵头封堵,防止泥浆等杂物进入管内。1.7试压时后背支撑牢固,依据工程进展状况可分段打压。1.8南非标准规定,水压测试的压力应取设计压力或最大工作压力的1.5倍值,水压测试应有询问工程师或工程师代表在场见证。1.9水压试验前应做好排水设施,以便于试压后管内存水的解除,通常采纳抽水泵抽取积水,水压测试完毕后刚好封堵管口。1.10 试压时在管端盖堵及高点按设计要求设置排气孔,管线上已经设置了排气阀的不必另设排气孔。1.11 水压试

6、验验收合格后贴标记带。1.12 管道试压合格后,必需按南非标准进展冲洗和消毒前方可交付。1.13 消火栓井和阀门井按工程师图纸设计的要求进展砌筑,1. 14砖砌体施工砖砌筑砂浆强度,等级必需符合各工程设计要求。砌筑时要砂浆饱满、灰缝平顺。砌砖时要随砌随检查垂直度,刚好清扫墙、井面。井抹面要抹光压实,不得有空鼓、裂缝,井盖安装应与周边平接。要求阀门井内外面光面粉刷。1.15 水压试验;水压试验应在管道验收合格并且管沟回填至管顶以上30cm后进展,特殊地方如弯头、三通等应回填至管顶以上100Cg且端各5m的范围,并且舲支墩强度到达设计要求。一般状况下,除水管接口处不回填外,在管侧回填完毕及管顶回填

7、覆土30CM后,便可进展水压测试。通常打压长度不宜超过600米,通常利用管线上闸阀进展试压,详细试压管段长度在单个工程技术标准中会有明确规定。管道的试压堵头(盲板)应有足够的平安系数,特殊是铸铁管道,尽可能利用自然土壁作为试压后背,堵板与后背之间用圆木、方木、千斤顶作为支顶传力系统。沿线高点不能排气的点、各端头设排气阀。串水浸泡:向管内注水,并进展仔细浸泡,管道注满后,保持0.20.3Mpa水压充分浸泡,时间不小于24h。浸泡完后,逐步升压0.2MPa检查一次,无问题后再接着升压,接近要求的试验压力时稳定一段时间检查,排气彻底干净,然后升至要求的试验压力,保持恒压至少3小时,对接口、管身检查无

8、破损及漏水现象为合格,运用放水法作水压严密性试验。水压试验:试压标准值:水压测试的压力应取设计压力或最大工作压力的1.5倍值。水密性试验:完成上述水压测试后,接着维持管中水压力为测试压力1小时,期间可向管内少量泵水以维持测试压力,连续焊接的铸铁管除外。以升为单位记录泵水量,泵水体积不得超过按以下公式计算出的数值:按下式计算最大泵水量a)水泥矿物棉管材、舲管材及舲内衬的钢管X以毫米单位计量的管材直径X以公里单位计量的测试管段长度又以MPA单位计量的测试压力值的平方根值b)承插连接的钢管、铸铁管、黑色聚氯乙烯管及UPVC管X以毫米单位计量的管材直径X以公里单位计量的测试管段长度又以MPA单位计量的

9、测试压力值的平方根值为了简化操作,目前市场上新出了一种自带柴油发电机的压力测试泵,通过视察规定时间内压力泵上压力表显示的压力损失值是否超过O.05MPA便可推断管段压力测试的胜利与否。1.16 管线回填:回填工作在管道安装完成、试压胜利后,并经询问工程师验收合格后进展管槽剩余部分的回填工作,槽底杂物要去除干净。回填密实度标准:胸腔部分(轻型击实)295%,管顶以上30CnI以内(轻型击实)85%,管顶30Cm以上至地面(重型击实)295%。管中及管顶以上30Cnl范围内填土:管道上设置的舲支墩或其他硅构筑物,必需在其强度到达设计强度的70%以上时,才能回填;管道两侧要同时回填,两侧高差不得大于

10、20cm,不得损坏管道,抹带接口及外防腐层;回填时土中不得含有砖石、瓦块、淤泥等杂物;管道底部的三角部位,用木锤等特殊工具填细土(砂)捣实;管顶以上30Cm以内,要运用木夯夯实;回填土每层虚铺厚度,对于一般压实工具每层不超过15cm;沟槽回填依次按沟槽排水方向由高向低分层进展。阀门井等附属构筑物回填四周同时进展,并须严密夯实,无法行夯之处必要时可回填低标号建。与本管线穿插的其他管线或构筑物,回填时要妥当处理。1.17 管道回填前须按规定粘贴标记带。1.18 管道冲洗及消毒:冲洗时间应在用水量较小,水压偏高的时间段进展,事先通知有关单位,冲水流量不小于1.5/M/S,冲洗应连续进展,当排出口的水

11、色透亮度与入口处目测一样即为合格,经过化验合格前方可通水。冲洗时按3MG/1.比例在冲洗水内参与漂白粉,配制时要佩带齐全劳保用品。施工段的人力资源配置:施工段的设备资源配置:通常非洲国家的地下土质较硬,土方开挖的设备宜选用30吨的大功率挖机,小功率的两头忙宜支配进展管线的场地清理、小范围的土方开挖及后期的管线场地平整工作。30吨挖机:2部,可以开拓两个施工工作面,即可为施工段内小范围流水作业创建条件,又可防止突发事务对单一工作面造成的窝工现象,还可以适当躲避管沟开挖长度限制。两头忙:2部,分别协作挖机工作,前期进展管线清场,中期进展小范围土方开挖工作,后期进展管线大面积回填覆土及场地清理工作。平板夯:4部,用于管沟槽底层、管顶30CM的回填打夯工作,管顶30CM以上至地面的回填工作。自制手动打夯工具:假设干,视各施工小组工作须要配置,用于管线胸腔部分两侧回填夯实。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
