《谷坊坝施工方案.docx》由会员分享,可在线阅读,更多相关《谷坊坝施工方案.docx(5页珍藏版)》请在第壹文秘上搜索。

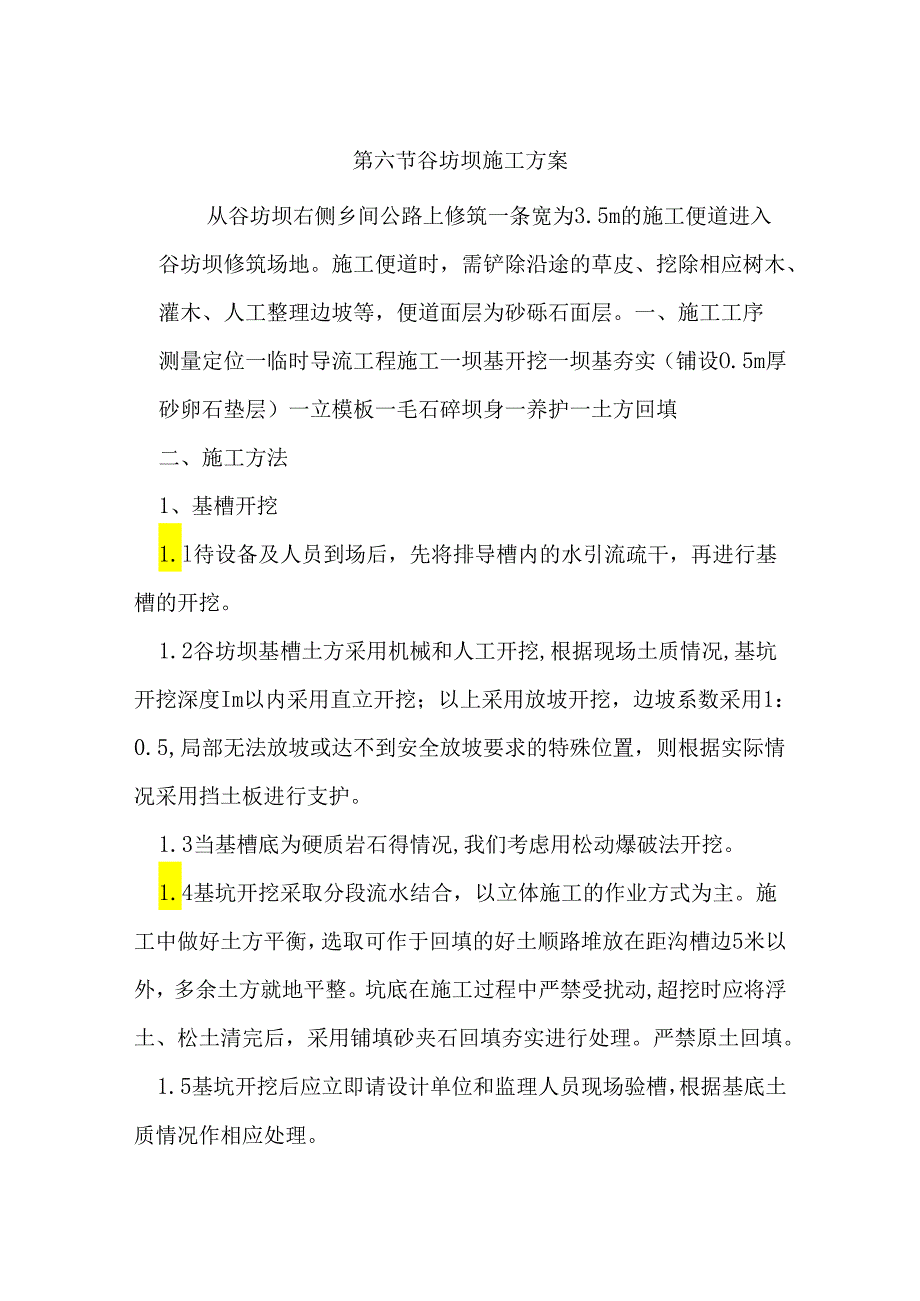

1、第六节谷坊坝施工方案从谷坊坝右侧乡间公路上修筑一条宽为3.5m的施工便道进入谷坊坝修筑场地。施工便道时,需铲除沿途的草皮、挖除相应树木、灌木、人工整理边坡等,便道面层为砂砾石面层。一、施工工序测量定位一临时导流工程施工一坝基开挖一坝基夯实(铺设O.5m厚砂卵石垫层)一立模板一毛石碎坝身一养护一土方回填二、施工方法1、基槽开挖1.l待设备及人员到场后,先将排导槽内的水引流疏干,再进行基槽的开挖。1.2谷坊坝基槽土方采用机械和人工开挖,根据现场土质情况,基坑开挖深度Im以内采用直立开挖;以上采用放坡开挖,边坡系数采用1:0.5,局部无法放坡或达不到安全放坡要求的特殊位置,则根据实际情况采用挡土板进

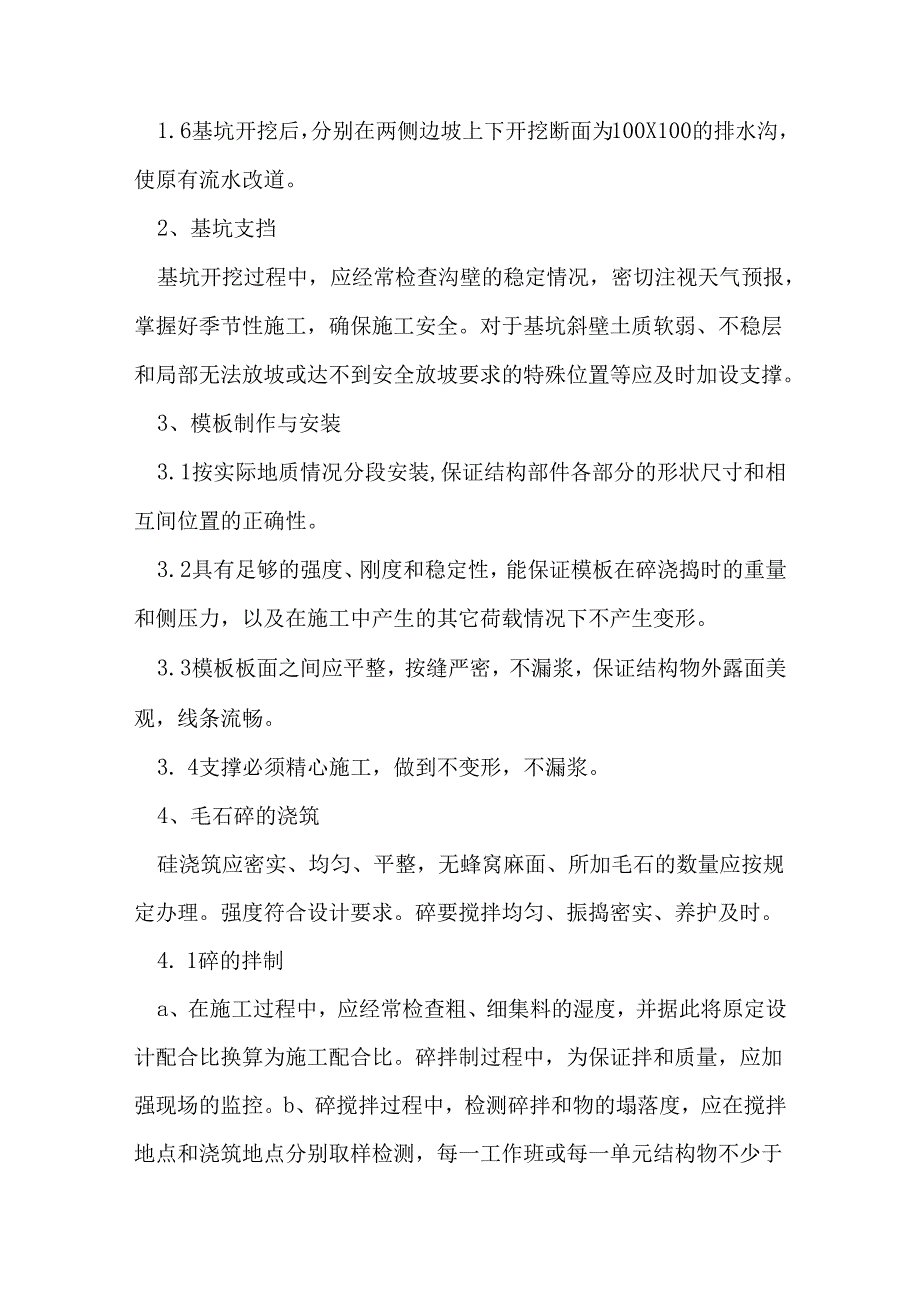

2、行支护。1.3当基槽底为硬质岩石得情况,我们考虑用松动爆破法开挖。1.4基坑开挖采取分段流水结合,以立体施工的作业方式为主。施工中做好土方平衡,选取可作于回填的好土顺路堆放在距沟槽边5米以外,多余土方就地平整。坑底在施工过程中严禁受扰动,超挖时应将浮土、松土清完后,采用铺填砂夹石回填夯实进行处理。严禁原土回填。1.5基坑开挖后应立即请设计单位和监理人员现场验槽,根据基底土质情况作相应处理。1.6基坑开挖后,分别在两侧边坡上下开挖断面为100X100的排水沟,使原有流水改道。2、基坑支挡基坑开挖过程中,应经常检查沟壁的稳定情况,密切注视天气预报,掌握好季节性施工,确保施工安全。对于基坑斜壁土质软
3、弱、不稳层和局部无法放坡或达不到安全放坡要求的特殊位置等应及时加设支撑。3、模板制作与安装3.1按实际地质情况分段安装,保证结构部件各部分的形状尺寸和相互间位置的正确性。3.2具有足够的强度、刚度和稳定性,能保证模板在碎浇捣时的重量和侧压力,以及在施工中产生的其它荷载情况下不产生变形。3.3模板板面之间应平整,按缝严密,不漏浆,保证结构物外露面美观,线条流畅。3. 4支撑必须精心施工,做到不变形,不漏浆。4、毛石碎的浇筑硅浇筑应密实、均匀、平整,无蜂窝麻面、所加毛石的数量应按规定办理。强度符合设计要求。碎要搅拌均匀、振捣密实、养护及时。4. 1碎的拌制a、在施工过程中,应经常检查粗、细集料的湿

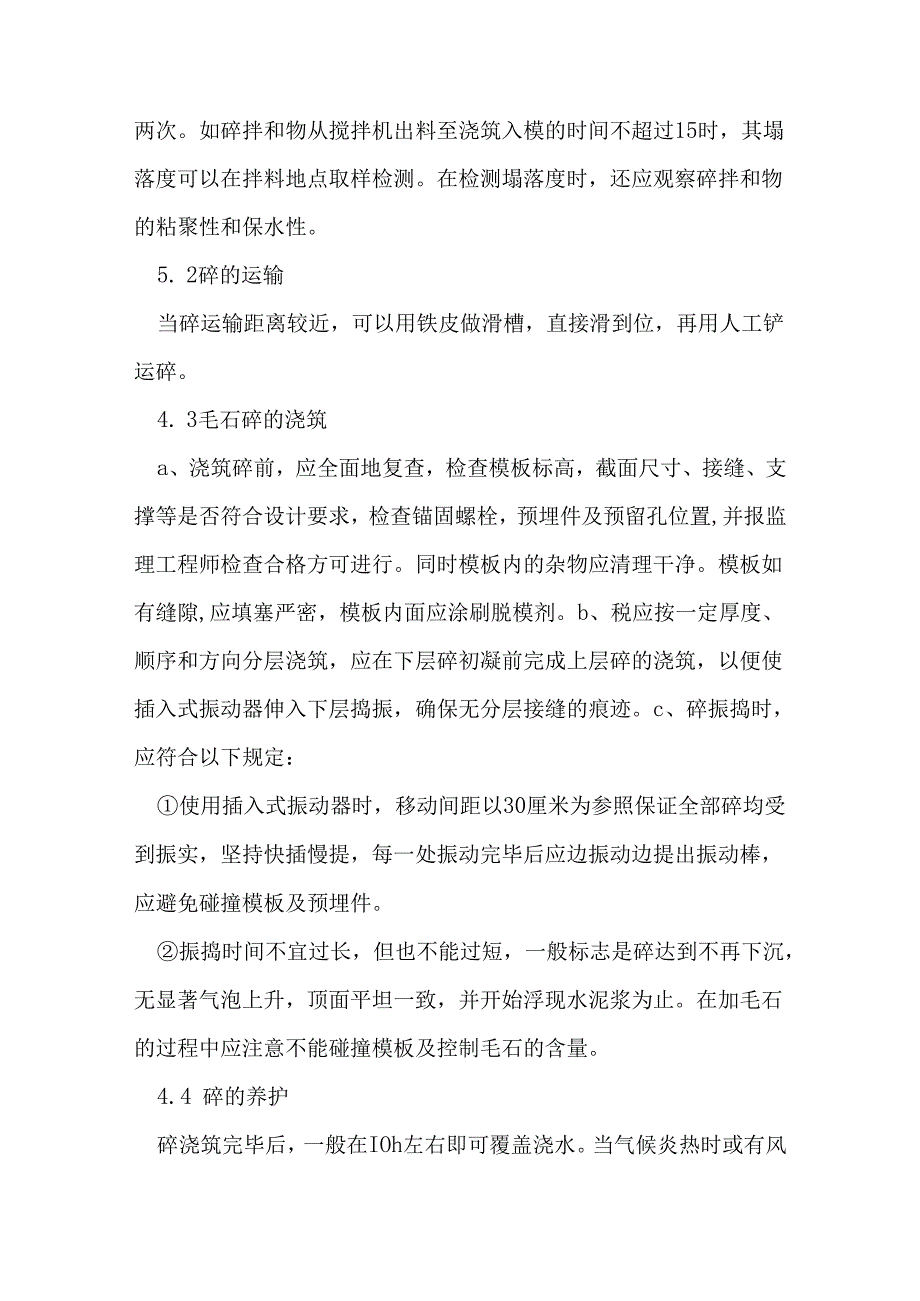

4、度,并据此将原定设计配合比换算为施工配合比。碎拌制过程中,为保证拌和质量,应加强现场的监控。b、碎搅拌过程中,检测碎拌和物的塌落度,应在搅拌地点和浇筑地点分别取样检测,每一工作班或每一单元结构物不少于两次。如碎拌和物从搅拌机出料至浇筑入模的时间不超过15时,其塌落度可以在拌料地点取样检测。在检测塌落度时,还应观察碎拌和物的粘聚性和保水性。5. 2碎的运输当碎运输距离较近,可以用铁皮做滑槽,直接滑到位,再用人工铲运碎。4. 3毛石碎的浇筑a、浇筑碎前,应全面地复查,检查模板标高,截面尺寸、接缝、支撑等是否符合设计要求,检查锚固螺栓,预埋件及预留孔位置,并报监理工程师检查合格方可进行。同时模板内的
5、杂物应清理干净。模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。b、税应按一定厚度、顺序和方向分层浇筑,应在下层碎初凝前完成上层碎的浇筑,以便使插入式振动器伸入下层捣振,确保无分层接缝的痕迹。c、碎振捣时,应符合以下规定:使用插入式振动器时,移动间距以30厘米为参照保证全部碎均受到振实,坚持快插慢提,每一处振动完毕后应边振动边提出振动棒,应避免碰撞模板及预埋件。振捣时间不宜过长,但也不能过短,一般标志是碎达到不再下沉,无显著气泡上升,顶面平坦一致,并开始浮现水泥浆为止。在加毛石的过程中应注意不能碰撞模板及控制毛石的含量。4.4 碎的养护碎浇筑完毕后,一般在IOh左右即可覆盖浇水。当气候炎热时或
6、有风的天气时,23h后即可浇水以维持充分的润湿状态。在潮湿气候条件下,空气相对湿度大于60%时,润湿养护时间不少于7d。在比较干燥气候条件下,相对湿度小于6096时,应不少于14do当气候变化较大时,内外温差较大时,拆除模板后,易用草帘,塑料布等遮盖继续浇水养护,以防止产生温缩和干缩裂缝。不宜直接以冷水喷浇碎外露面。4.5 板的拆除a、模板的拆除期限应根据结构物特点、模板部位和碎所达到的强度来定。非承重侧模应在碎强度能保证其表面及凌角不致固拆模而受坏时方可拆除侧模板。b、模板拆除时应按设计的顺序进行,设计无规定时应遵循先支后拆,后支先拆的顺序,拆时严禁抛扔。c、卸落支架应按拟定的卸落程序进行,
7、分几个过程卸完,卸落量开始宜小,以后逐渐增大。d、拆除模板卸落支架时,不允许猛烈的敲打和强扭等方法进行。模板和支架拆除后,应维修整理,分类妥善存放。对排导槽的铺底和潜槛施工时,应人工抹面。5、坦浇筑C25细石混凝土浇筑工程根据设计强度用机械进行搅拌,石料应采用强度较好、粒径大的石料,尺寸、强度以及浇筑方式按照相关设计规范和施工规范进行施工,施工前应对护坦基底进行夯实整形,其基底夯深不小于0.5m,密度达到中密以上6、泄水孔坝体施工时,制作孔径为500*500的泄水孔,泄水孔横向间距2500,纵向间距1500,呈梅花形布设,最下一排泄水孔距沟底不小于300o7、坝体回填坝体背后的回填在砌体砂浆强度达设计强度的70%以上时进行,填料选择渗水性好的泥夹石或砂砾石,要求分层铺筑,并且逐层压实,密实度符合设计要求。回填时尽量选用基坑开挖砂砾石,选用级配较好,颗径较大的砂砾石进行回填。回填时采用蛙式压实机分层进行,每层厚度25。坝下游开挖后须采用直径50Cnl以上的大块石回填,严禁在坝下游50m范围内沟道采用石料。三、施工要点1、应先拦截沟水并将其引入边沟,待工程完成后,在将边沟平整、压实2、谷坊坝坝底和坝肩开挖后,应平整夯实,尽量减少沉降量,对于局部地基软处,还应采用“换土”和“抛石”的方法,提高地基承载力。3、严格按照设计及有关规范施工。
