公路施工企业信用行为评定标准.docx

上传人:p** 文档编号:1026885 上传时间:2024-06-15 格式:DOCX 页数:9 大小:30.31KB
下载 相关 举报
公路施工企业信用行为评定标准.docx_第1页
第1页 / 共9页
公路施工企业信用行为评定标准.docx_第2页
第2页 / 共9页
公路施工企业信用行为评定标准.docx_第3页
第3页 / 共9页
公路施工企业信用行为评定标准.docx_第4页
第4页 / 共9页
公路施工企业信用行为评定标准.docx_第5页
第5页 / 共9页
公路施工企业信用行为评定标准.docx_第6页
第6页 / 共9页
公路施工企业信用行为评定标准.docx_第7页
第7页 / 共9页
公路施工企业信用行为评定标准.docx_第8页
第8页 / 共9页
公路施工企业信用行为评定标准.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《公路施工企业信用行为评定标准.docx》由会员分享,可在线阅读,更多相关《公路施工企业信用行为评定标准.docx(9页珍藏版)》请在第壹文秘上搜索。

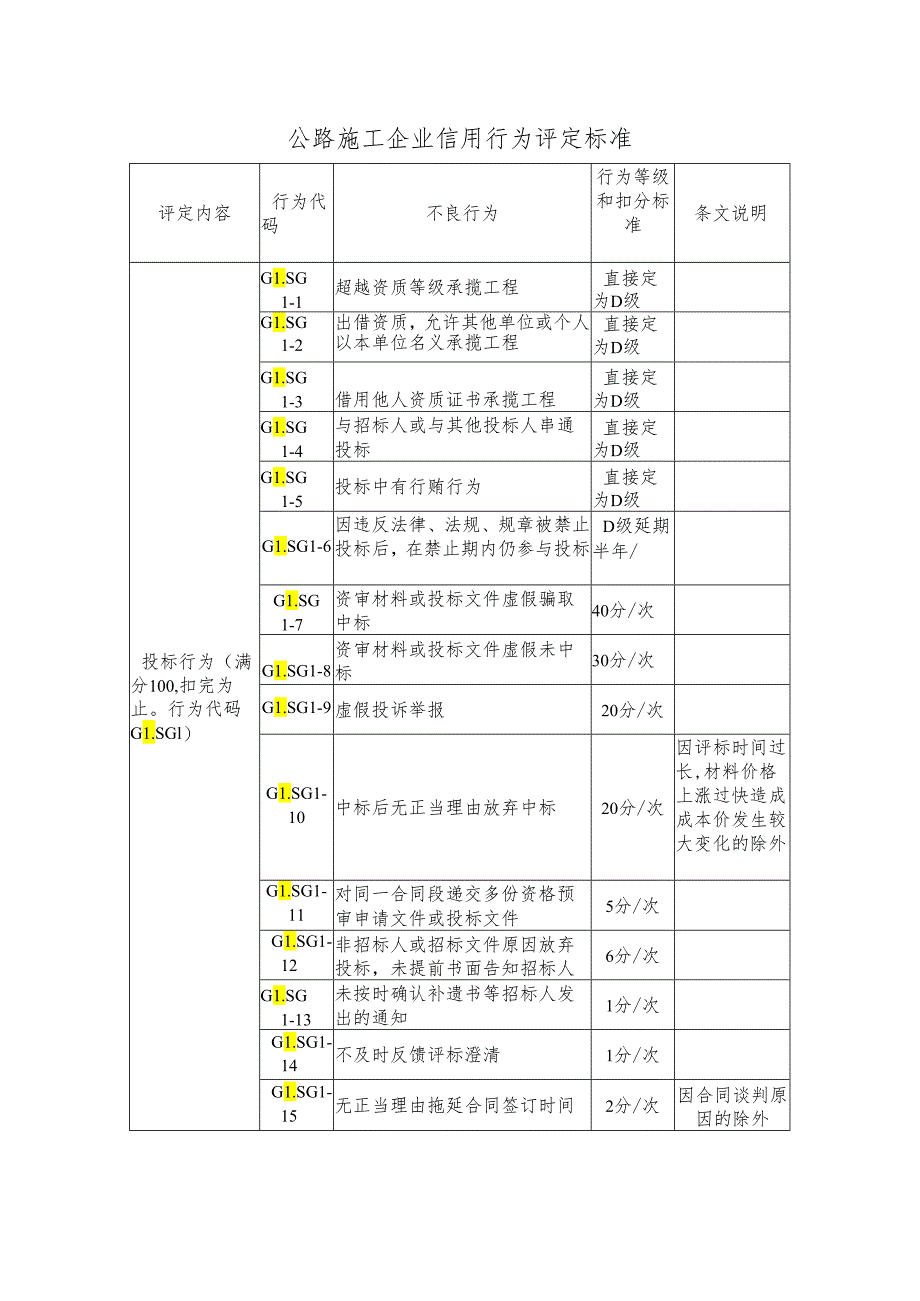

1、公路施工企业信用行为评定标准评定内容行为代码不良行为行为等级和扣分标准条文说明投标行为(满分100,扣完为止。行为代码G1.SGl)G1.SG1-1超越资质等级承揽工程直接定为D级G1.SG1-2出借资质,允许其他单位或个人以本单位名义承揽工程直接定为D级G1.SG1-3借用他人资质证书承揽工程直接定为D级G1.SG1-4与招标人或与其他投标人串通投标直接定为D级G1.SG1-5投标中有行贿行为直接定为D级G1.SG1-6因违反法律、法规、规章被禁止投标后,在禁止期内仍参与投标D级延期半年/G1.SG1-7资审材料或投标文件虚假骗取中标40分/次G1.SG1-8资审材料或投标文件虚假未中标30

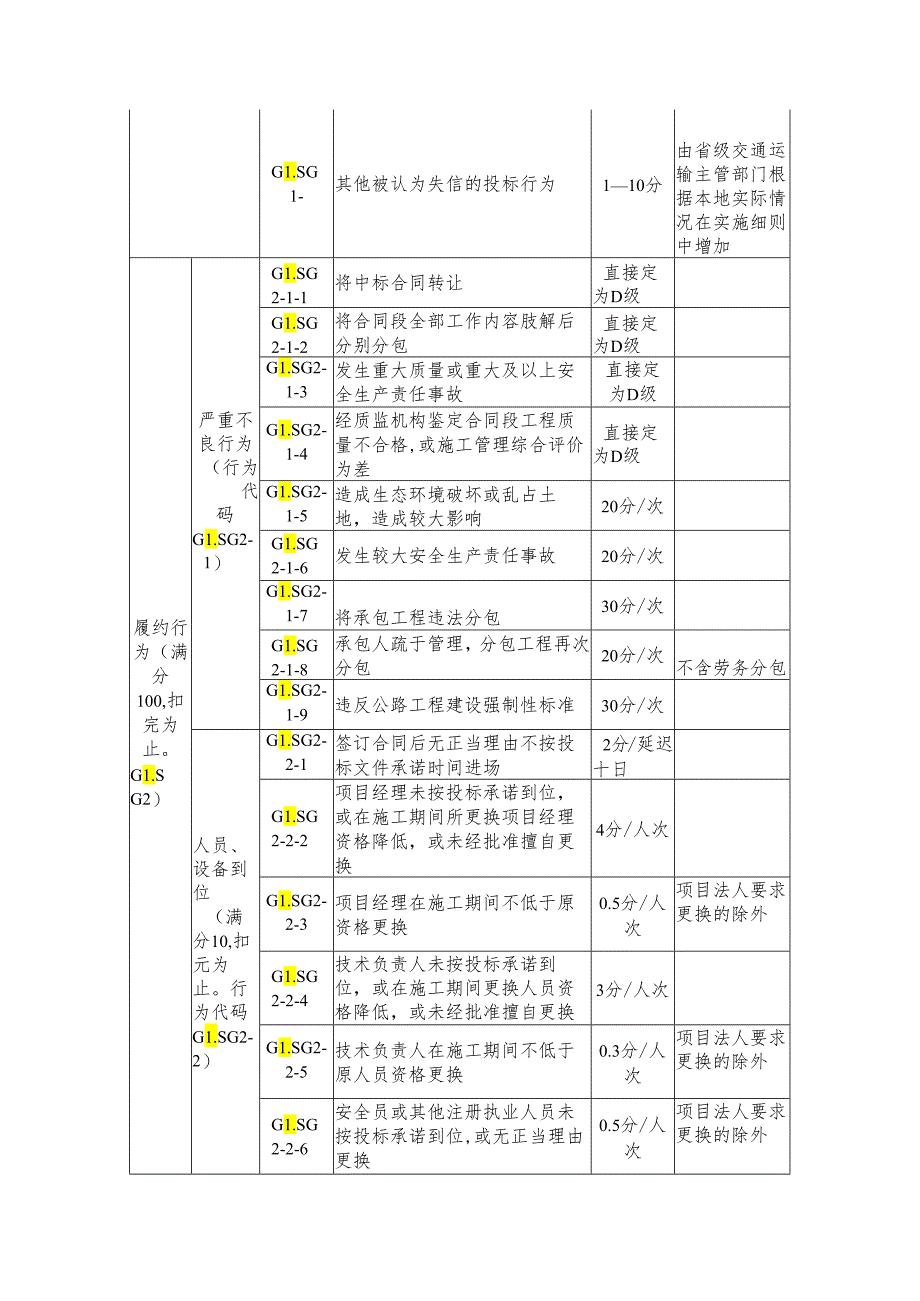

2、分/次G1.SG1-9虚假投诉举报20分/次G1.SG1-10中标后无正当理由放弃中标20分/次因评标时间过长,材料价格上涨过快造成成本价发生较大变化的除外G1.SG1-11对同一合同段递交多份资格预审申请文件或投标文件5分/次G1.SG1-12非招标人或招标文件原因放弃投标,未提前书面告知招标人6分/次G1.SG1-13未按时确认补遗书等招标人发出的通知1分/次G1.SG1-14不及时反馈评标澄清1分/次G1.SG1-15无正当理由拖延合同签订时间2分/次因合同谈判原因的除外G1.SG1-其他被认为失信的投标行为110分由省级交通运输主管部门根据本地实际情况在实施细则中增加履约行为(满分10

3、0,扣完为止。G1.SG2)严重不良行为(行为代码G1.SG2-1)G1.SG2-1-1将中标合同转让直接定为D级G1.SG2-1-2将合同段全部工作内容肢解后分别分包直接定为D级G1.SG2-1-3发生重大质量或重大及以上安全生产责任事故直接定为D级G1.SG2-1-4经质监机构鉴定合同段工程质量不合格,或施工管理综合评价为差直接定为D级G1.SG2-1-5造成生态环境破坏或乱占土地,造成较大影响20分/次G1.SG2-1-6发生较大安全生产责任事故20分/次G1.SG2-1-7将承包工程违法分包30分/次G1.SG2-1-8承包人疏于管理,分包工程再次分包20分/次不含劳务分包G1.SG2

4、-1-9违反公路工程建设强制性标准30分/次人员、设备到位(满分10,扣元为止。行为代码G1.SG2-2)G1.SG2-2-1签订合同后无正当理由不按投标文件承诺时间进场2分/延迟十日G1.SG2-2-2项目经理未按投标承诺到位,或在施工期间所更换项目经理资格降低,或未经批准擅自更换4分/人次G1.SG2-2-3项目经理在施工期间不低于原资格更换0.5分/人次项目法人要求更换的除外G1.SG2-2-4技术负责人未按投标承诺到位,或在施工期间更换人员资格降低,或未经批准擅自更换3分/人次G1.SG2-2-5技术负责人在施工期间不低于原人员资格更换0.3分/人次项目法人要求更换的除外G1.SG2-

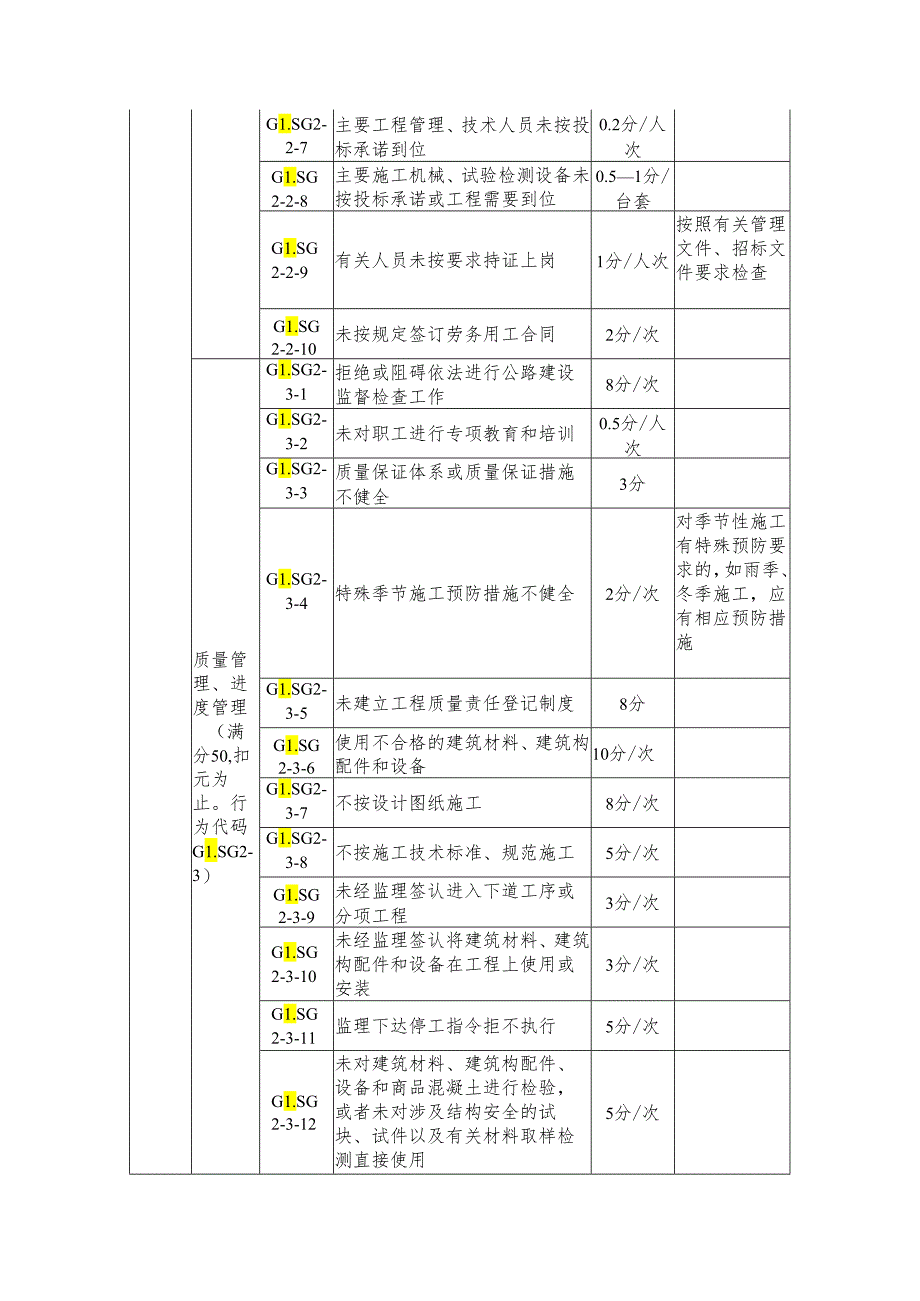

5、2-6安全员或其他注册执业人员未按投标承诺到位,或无正当理由更换0.5分/人次项目法人要求更换的除外G1.SG2-2-7主要工程管理、技术人员未按投标承诺到位0.2分/人次G1.SG2-2-8主要施工机械、试验检测设备未按投标承诺或工程需要到位0.51分/台套G1.SG2-2-9有关人员未按要求持证上岗1分/人次按照有关管理文件、招标文件要求检查G1.SG2-2-10未按规定签订劳务用工合同2分/次质量管理、进度管理(满分50,扣元为止。行为代码G1.SG2-3)G1.SG2-3-1拒绝或阻碍依法进行公路建设监督检查工作8分/次G1.SG2-3-2未对职工进行专项教育和培训0.5分/人次G1.

6、SG2-3-3质量保证体系或质量保证措施不健全3分G1.SG2-3-4特殊季节施工预防措施不健全2分/次对季节性施工有特殊预防要求的,如雨季、冬季施工,应有相应预防措施G1.SG2-3-5未建立工程质量责任登记制度8分G1.SG2-3-6使用不合格的建筑材料、建筑构配件和设备10分/次G1.SG2-3-7不按设计图纸施工8分/次G1.SG2-3-8不按施工技术标准、规范施工5分/次G1.SG2-3-9未经监理签认进入下道工序或分项工程3分/次G1.SG2-3-10未经监理签认将建筑材料、建筑构配件和设备在工程上使用或安装3分/次G1.SG2-3-11监理下达停工指令拒不执行5分/次G1.SG2

7、-3-12未对建筑材料、建筑构配件、设备和商品混凝土进行检验,或者未对涉及结构安全的试块、试件以及有关材料取样检测直接使用5分/次G1.SG2-3-13施工过程中偷工减料5分/次G1.SG2-3-14原材料堆放混乱,对使用质量造成影响3分/次如砂石材料堆放未分界、场地未硬化、未采取防雨防潮措施等G1.SG2-3-15工程检查中抽测实体质量不合格6分/次指交通主管部门组织的督查或项目法人组织的正式检查G1.SG2-3-16因施工原因出现质量问题,对工程实体质量影响不大2分/次如水泥混凝土表面蜂窝麻面、砌筑砂浆不饱满、钢筋混凝土保护层不够等G1.SG2-3-17因施工原因发生一般质量责任事故15分

8、/次G1.SG2-3-18出现质量问题经整改仍达不到要求的5分/次被项目法人或交通主管部门发现有质量问题并要求整改,整改不合格的G1.SG2-3-19施工现场管理混乱2分/次G1.SG2-3-20内业资料不全或不规范12分G1.SG2-3-21工地试验室不符合要求1一3分G1.SG2-3-22试验检测数据或内业资料虚假5分/次G1.SG2-3-23因施工单位原因造成工程进度滞后计划工期或合同工期1分/延迟十日G1.SG2-3-24未达到合同约定的质量标准10分G1.SG2-3-25不配合业主进行交工验收3分/次G1.SG2-3-26不履行保修义务或者拖延履行保修义务10分财务管理(满分10,扣

9、完为止。行为代码G1.SG2-4)G1.SG2-4-1财务管理制度不健全5分/次G1.SG2-4-2财务管理混乱,管理台账不完备5分/次G1.SG2-4-3工程变更弄虚作假6分/次G1.SG2-4-4虚假计量5分/次G1.SG2-4-5流动资金不能满足工程建设5分/次G1.SG2-4-6挪用工程款,造成管理混乱、进度滞后等不良影响10分/次G1.SG2-4-7因施工企业原因拖欠工程款、农民工工资、材料款,尚未造成影响0.5分/次安全生产(满分20,扣兄为止。行为代码G1.SG2-5)G1.SG2-5-1因施工企业原因未签订安全生产合同3分G1.SG2-5-2未建立健全安全生产规章制度、操作规程

10、或安全生产保证体系13分G1.SG2-5-3项目负责人、专职安全生产管理人员、作业人员或者特种作业人员,未经安全教育培训或考核不合格即从事相关工作3分/次G1.SG2-5-4未对职工进行安全生产教育和培训,或者未如实告知有关安全生产事项2分/次G1.SG2-5-5未在施工现场的危险部位设置明显的安全警示标志和安全防护,或者未按照国家有关规定在施工现场设置消防通道、消防水源、配备消防设施和灭火器材2分/次G1.SG2-5-6未向作业人员提供安全防护用具和安全防护服装1分/次G1.SG2-5-7特种设备未经具有专业资质的机构检测、检验合格,取得安全使用证或者安全标志,投入使用。或使用未经验收或者验

11、收不合格的施工起重机械和整体提升脚手架、模板等自升式5分/次架设设施G1.SG2-5-8使用国家明令淘汰、禁止使用的危及生产安全的工艺、设备6分/次G1.SG2-5-9储存、使用危险物品,未建立专门安全管理制度、未采取可靠的安全措施或者不接受有关主管部门依法实施的监督管理4分/次G1.SG2-5-10对重大危险源未登记建档,或者未进行评估、监控,或者未制定应急预案4分/次G1.SG2-5-11进行爆破、吊装等危险作业,未安排专门管理人员进行现场安全管理3分/次G1.SG2-5-12两个以上单位在同一作业区域内进行可能危及对方安全生产的生产经营活动,因自身原因未签订安全生产管理协议或者未指定专职

12、安全生产管理人员进行安全检查与协调3分/次G1.SG2-5-13储存、使用危险物品的车间、仓库与员工宿舍在同一座建筑内,或者与员工宿舍的距离不符合安全要求;施工现场和员工宿舍未设有符合紧急疏散需要、标志明显、保持畅通的出口,或者封闭、堵塞施工现场或者员工宿舍出口3分/次G1.SG2-5-14从业人员不服从管理,违反安全生产规章制度或者操作规程2分/次G1.SG2-5-15未及时、如实报告生产安全事故5分/次G1.SG2-5-16主要负责人在本单位发生重大生产安全事故时,不立即组织抢救或者在事故调查处理期间擅离职守或者逃匿15分/次G1.SG2-5-17挪用列入建设工程概算的安全生产作业环境及安

13、全施工措施所需费用2分/次G1.SG2-5-18每项工程实施前,未进行安全生产技术交底2分/次G1.SG2-5-19未根据不同施工阶段和周围环境及季节、气候的变化,在施工现场采取相应的安全施工措施1分/次G1.SG2-5-20施工现场临时搭建的建筑物不符合安全使用要求3分/次G1.SG2-5-21对危险性较大的工程未编制专项施工方案并附安全验算结果2分/次G1.SG2-5-22未对因建设工程施工可能造成损害的毗邻建筑物、构筑物和地下管线等采取专项防护措施2分/次G1.SG2-5-23安全防护用具、机械设备、施工机具及配件在进入施工现场前未经查验或者查验不合格即投入使用2分/次G1.SG2-5-24委托不具有相应资质的单位承担施工现场安装、拆卸施工起重机械和整体提升脚手架、模板等自升式架设设施10分/次G1.SG2-5-25未取得安全生产许可证擅自进行生产,安全生产许可证有效期满未办理延期手续,继续进行生产;逾期仍不办理延期手续,继续进行生产15分/次G1.SG2-5-26使用伪造

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
