《关于2018年12月-2019年1月验工计价的通知-非正式版.docx》由会员分享,可在线阅读,更多相关《关于2018年12月-2019年1月验工计价的通知-非正式版.docx(1页珍藏版)》请在第壹文秘上搜索。

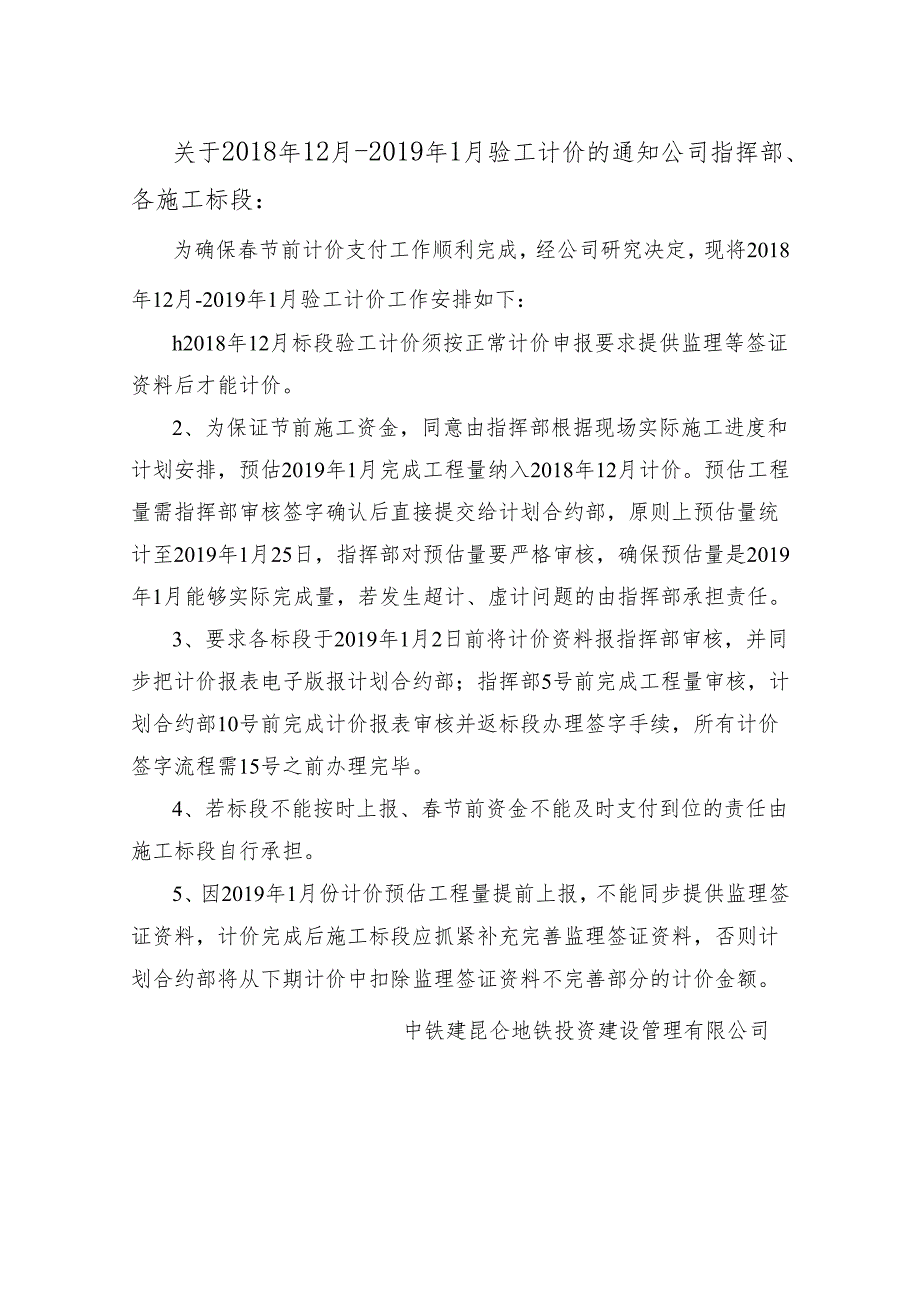

关于2018年12月-2019年1月验工计价的通知公司指挥部、各施工标段:为确保春节前计价支付工作顺利完成,经公司研究决定,现将2018年12月-2019年1月验工计价工作安排如下:h2018年12月标段验工计价须按正常计价申报要求提供监理等签证资料后才能计价。2、为保证节前施工资金,同意由指挥部根据现场实际施工进度和计划安排,预估2019年1月完成工程量纳入2018年12月计价。预估工程量需指挥部审核签字确认后直接提交给计划合约部,原则上预估量统计至2019年1月25日,指挥部对预估量要严格审核,确保预估量是2019年1月能够实际完成量,若发生超计、虚计问题的由指挥部承担责任。3、要求各标段于2019年1月2日前将计价资料报指挥部审核,并同步把计价报表电子版报计划合约部;指挥部5号前完成工程量审核,计划合约部10号前完成计价报表审核并返标段办理签字手续,所有计价签字流程需15号之前办理完毕。4、若标段不能按时上报、春节前资金不能及时支付到位的责任由施工标段自行承担。5、因2019年1月份计价预估工程量提前上报,不能同步提供监理签证资料,计价完成后施工标段应抓紧补充完善监理签证资料,否则计划合约部将从下期计价中扣除监理签证资料不完善部分的计价金额。中铁建昆仑地铁投资建设管理有限公司
