锚网索支护工作业流程标准.docx

上传人:p** 文档编号:1031169 上传时间:2024-06-15 格式:DOCX 页数:6 大小:13.77KB
下载 相关 举报
锚网索支护工作业流程标准.docx_第1页
第1页 / 共6页
锚网索支护工作业流程标准.docx_第2页
第2页 / 共6页
锚网索支护工作业流程标准.docx_第3页
第3页 / 共6页
锚网索支护工作业流程标准.docx_第4页
第4页 / 共6页
锚网索支护工作业流程标准.docx_第5页
第5页 / 共6页
锚网索支护工作业流程标准.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《锚网索支护工作业流程标准.docx》由会员分享,可在线阅读,更多相关《锚网索支护工作业流程标准.docx(6页珍藏版)》请在第壹文秘上搜索。

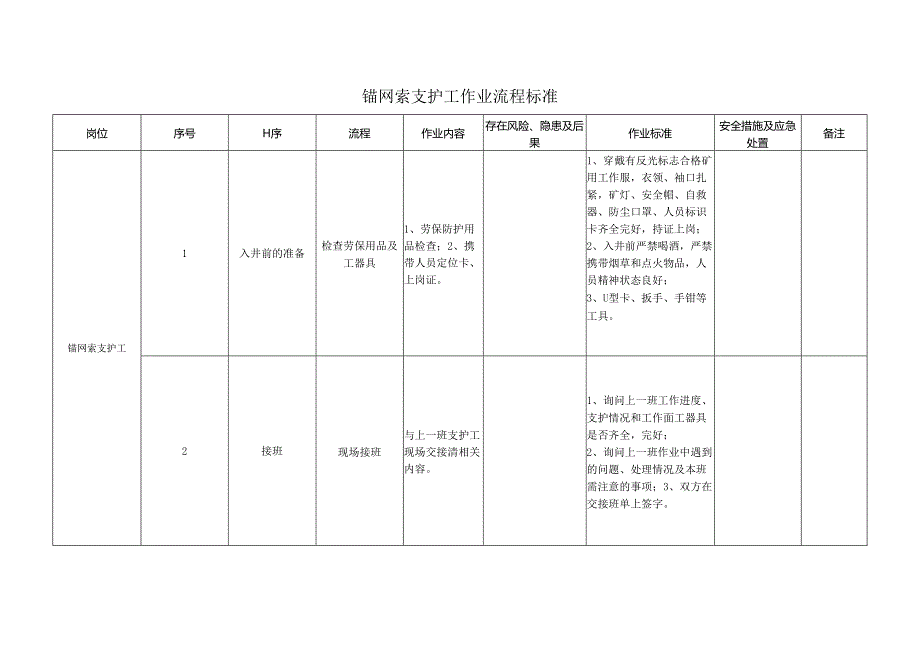

1、锚网索支护工作业流程标准岗位序号H序流程作业内容存在风险、隐患及后果作业标准安全措施及应急处置备注锚网索支护工1入井前的准备检查劳保用品及工器具1、劳保防护用品检查;2、携带人员定位卡、上岗证。1、穿戴有反光标志合格矿用工作服,衣领、袖口扎紧,矿灯、安全帽、自救器、防尘口罩、人员标识卡齐全完好,持证上岗;2、入井前严禁喝酒,严禁携带烟草和点火物品,人员精神状态良好;3、U型卡、扳手、手钳等工具。2接班现场接班与上一班支护工现场交接清相关内容。1、询问上一班工作进度、支护情况和工作面工器具是否齐全,完好;2、询问上一班作业中遇到的问题、处理情况及本班需注意的事项;3、双方在交接班单上签字。3作业

2、前的检查检查作业环境检查巷道支护情况。作业地点支护良好,无漏顶、无片帮。准备材料,检查风水管路。备齐支护材料使用不符合设计要求的材料,影响支护质量,造成人员伤害。支护材料符合规定要求:锚杆和配套材料不锈蚀、不变形、不弯曲、不径缩的锚杆杆体;不使用过期、失效的锚固剂。必须使用符合作业规程的且有第三方检验合格证的支护材料。检查风、水管路及支护设备。风、水管路无破损,锚索机、风钻、涨拉机、力矩板手等设备齐全完好,试运转正常。4临时支护挂网、架设临时支护挂网,移前探梁。临时支护架设不到位,可能造成冒顶伤人。1、架设临时支护前先执行“敲帮问顶”制度,用排险杆摘除零皮活砰;2、挂网,联网(每孔必联,一扣三

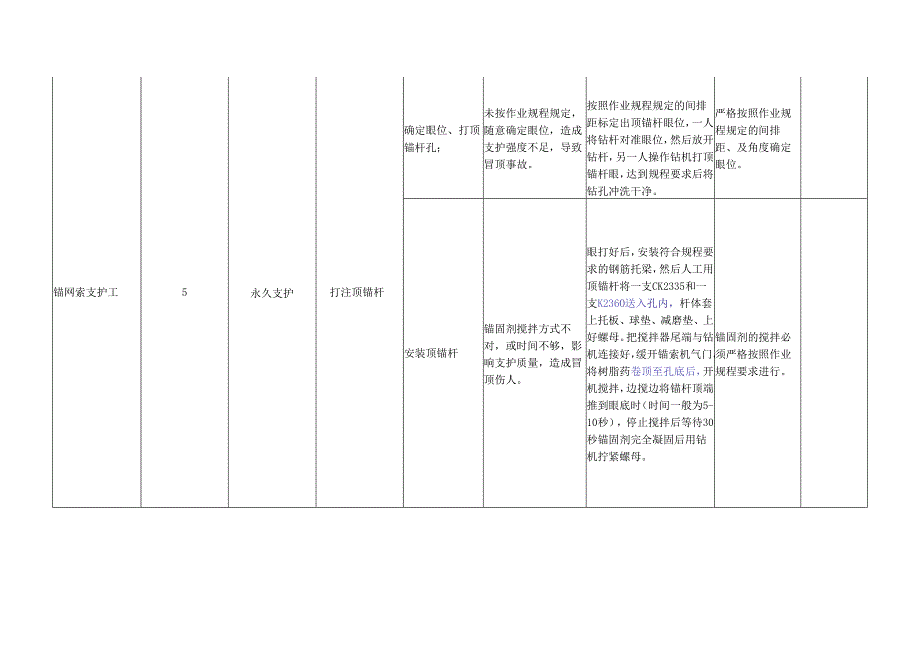

3、扭):3、临时支护采用前探梁加木板,采用专用工具将前探梁紧固在最前第一排和第三排锚杆(锚索)上,最后用木垫板接顶,现场准备四根木垫板:严格按作业规程要求,架设临时支护。锚网索支护工5永久支护打注顶锚杆确定眼位、打顶锚杆孔;未按作业规程规定,随意确定眼位,造成支护强度不足,导致冒顶事故。按照作业规程规定的间排距标定出顶锚杆眼位,一人将钻杆对准眼位,然后放开钻杆,另一人操作钻机打顶锚杆眼,达到规程要求后将钻孔冲洗干净。严格按照作业规程规定的间排距、及角度确定眼位。安装顶锚杆锚固剂搅拌方式不对,或时间不够,影响支护质量,造成冒顶伤人。眼打好后,安装符合规程要求的钢筋托梁,然后人工用顶锚杆将一支CK2

4、335和一支K236O送入孔内,杆体套上托板、球垫、减磨垫、上好螺母。把搅拌器尾端与钻机连接好,缓开锚索机气门,将树脂药卷顶至孔底后,开机搅拌,边搅边将锚杆顶端推到眼底时(时间一般为5-10秒),停止搅拌后等待30秒锚固剂完全凝固后用钻机拧紧螺母。锚固剂的搅拌必须严格按照作业规程要求进行。打注顶锚索1、确定眼位、打顶锚索孔;2、安装顶锚索。未按作业规程规定,随意确定眼位,造成支护强度不足,导致冒顶事故。按照作业规程规定间排距标定出锚索眼位,一人将钻杆对准眼位,然后放开钻杆,另一人操作钻机将帮锚杆眼打设至规程要求并清净钻孔煤粉。严格按照作业规定的间排距、及角度确定眼位。锚固剂搅拌方式不对,或时间

5、不够,影响支护质量,造成冒顶伤人。眼打好后,人工用锚索将一支CK2335和两支K2360送入孔内。把搅拌器尾端与钻机连接好,缓开锚索机气门,将树脂药卷送至孔底后,开始搅拌,边搅边将锚索顶端推到眼底(时间一般为5-10秒),停止搅拌后等待30秒。锚固剂完全凝固后退下钻机。一小时后安设托盘、锚具;用涨拉机具拉到规定扭矩:上防射装置。锚固剂的搅拌必须严格按照作业规程要求进行。打注帮锚杆挂帮网铺设帮网,联网(每孔必联,一扣三扭)锚网索支护工5永久支护打注帮锚杆确定眼位、打帮锚杆孔未按作业规程规定,随意确定眼位,造成支护强度不足,导致冒顶事按照作业规程规定的间排距标定出帮锚杆眼位,一人将钻杆对准眼位,然

6、后放开钻杆,严格按照作业规定的间排距、及角度确定眼位。故。另一人操作钻机将帮锚杆眼打设至规程要求并清净钻孔煤粉。安装帮锚杆锚固剂搅拌方式不对,或时间不够,影响支护质量,造成冒顶伤人。眼打好后,安装符合规程要求的钢筋托梁,然后人工用帮锚杆将一支CK2335和一支K236O送入孔内底,杆体套上托板、球垫、上好螺母。用钻机边推进边搅拌,将锚杆顶端推到眼底时(时间一般为5-1O秒),停止搅拌后等待30秒锚固剂完全凝固后用力矩扳手拧紧螺母。锚固剂的搅拌必须严格按照作业规程要求进行。班末检测1、托盘2、间排距3、外露4、预紧力、角度。1、托盘紧贴岩面;方向一致;2、锚杆、锚索成排成线,间排距符合要求;3、锚杆外露长度(螺母外锚杆丝外露长度)10-5Omln之间;锚索外露为150-250mm之间;4、锚杆预紧力不低于120N.M,锚索预紧力为1OOKN5角度符合规程规定。6收尾工作填写记录1、清理现场:2、填写记录。1、作业现场剩余的支护材料集中分类码放在材料架上,支护设备、工具排放整齐;2、记录填写的内容准确、清晰、无涂改、无缺页。7交班现场交班1、作业现场交接班;2、双方共同检查设备完好情况,交待本班设备运行的情况;3、双方在交接班单上签字。1、交接班人员现场交接班;2、告知接班人员本班支护设备运行情况及支护中存在的问题:3、交接班记录填写的内容准确、清晰、无涂改。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
