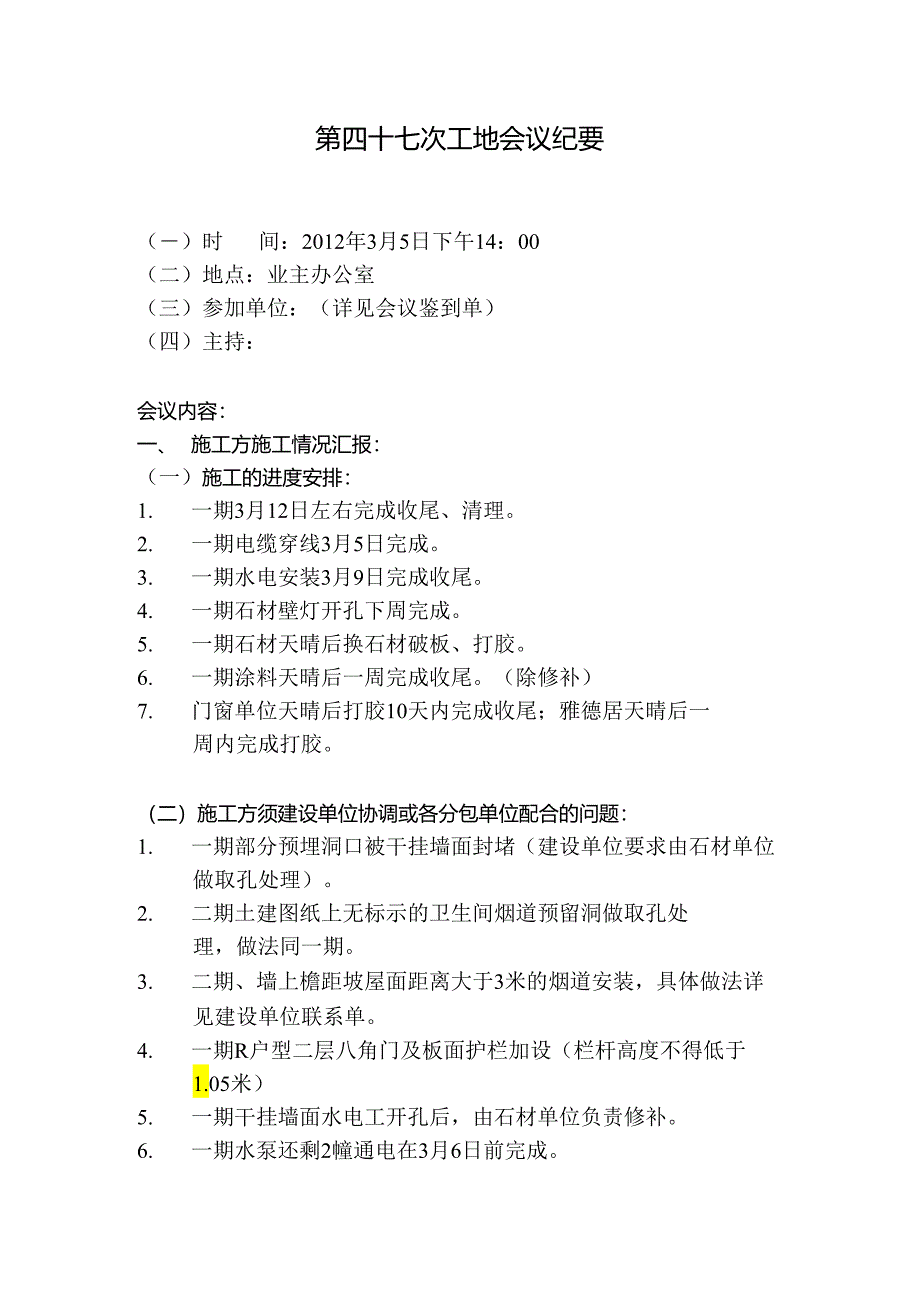

1、第四十七次工地会议纪要()时间:2012年3月5日下午14:00(二)地点:业主办公室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、施工方施工情况汇报:(一)施工的进度安排:1. 一期3月12日左右完成收尾、清理。2. 一期电缆穿线3月5日完成。3. 一期水电安装3月9日完成收尾。4. 一期石材壁灯开孔下周完成。5. 一期石材天晴后换石材破板、打胶。6. 一期涂料天晴后一周完成收尾。(除修补)7. 门窗单位天晴后打胶10天内完成收尾;雅德居天晴后一周内完成打胶。(二)施工方须建设单位协调或各分包单位配合的问题:1. 一期部分预埋洞口被干挂墙面封堵(建设单位要求由石材单位做取孔处理

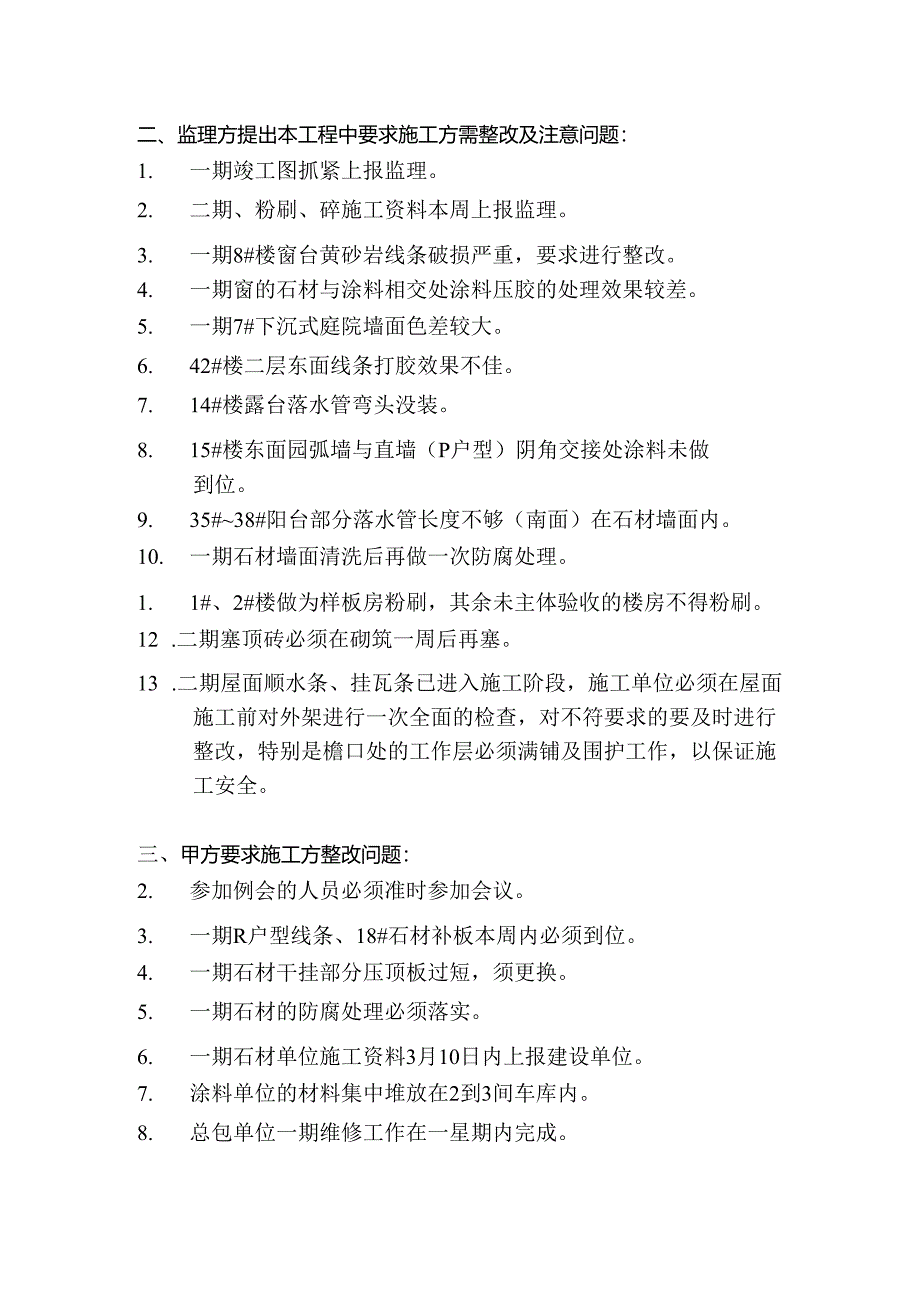

2、)。2. 二期土建图纸上无标示的卫生间烟道预留洞做取孔处理,做法同一期。3. 二期、墙上檐距坡屋面距离大于3米的烟道安装,具体做法详见建设单位联系单。4. 一期R户型二层八角门及板面护栏加设(栏杆高度不得低于1.05米)5. 一期干挂墙面水电工开孔后,由石材单位负责修补。6. 一期水泵还剩2幢通电在3月6日前完成。二、监理方提出本工程中要求施工方需整改及注意问题:1. 一期竣工图抓紧上报监理。2. 二期、粉刷、碎施工资料本周上报监理。3. 一期8#楼窗台黄砂岩线条破损严重,要求进行整改。4. 一期窗的石材与涂料相交处涂料压胶的处理效果较差。5. 一期7#下沉式庭院墙面色差较大。6. 42#楼二
3、层东面线条打胶效果不佳。7. 14#楼露台落水管弯头没装。8. 15#楼东面园弧墙与直墙(P户型)阴角交接处涂料未做到位。9. 35#38#阳台部分落水管长度不够(南面)在石材墙面内。10. 一期石材墙面清洗后再做一次防腐处理。1. 1#、2#楼做为样板房粉刷,其余未主体验收的楼房不得粉刷。12 .二期塞顶砖必须在砌筑一周后再塞。13 .二期屋面顺水条、挂瓦条已进入施工阶段,施工单位必须在屋面施工前对外架进行一次全面的检查,对不符要求的要及时进行整改,特别是檐口处的工作层必须满铺及围护工作,以保证施工安全。三、甲方要求施工方整改问题:2. 参加例会的人员必须准时参加会议。3. 一期R户型线条、

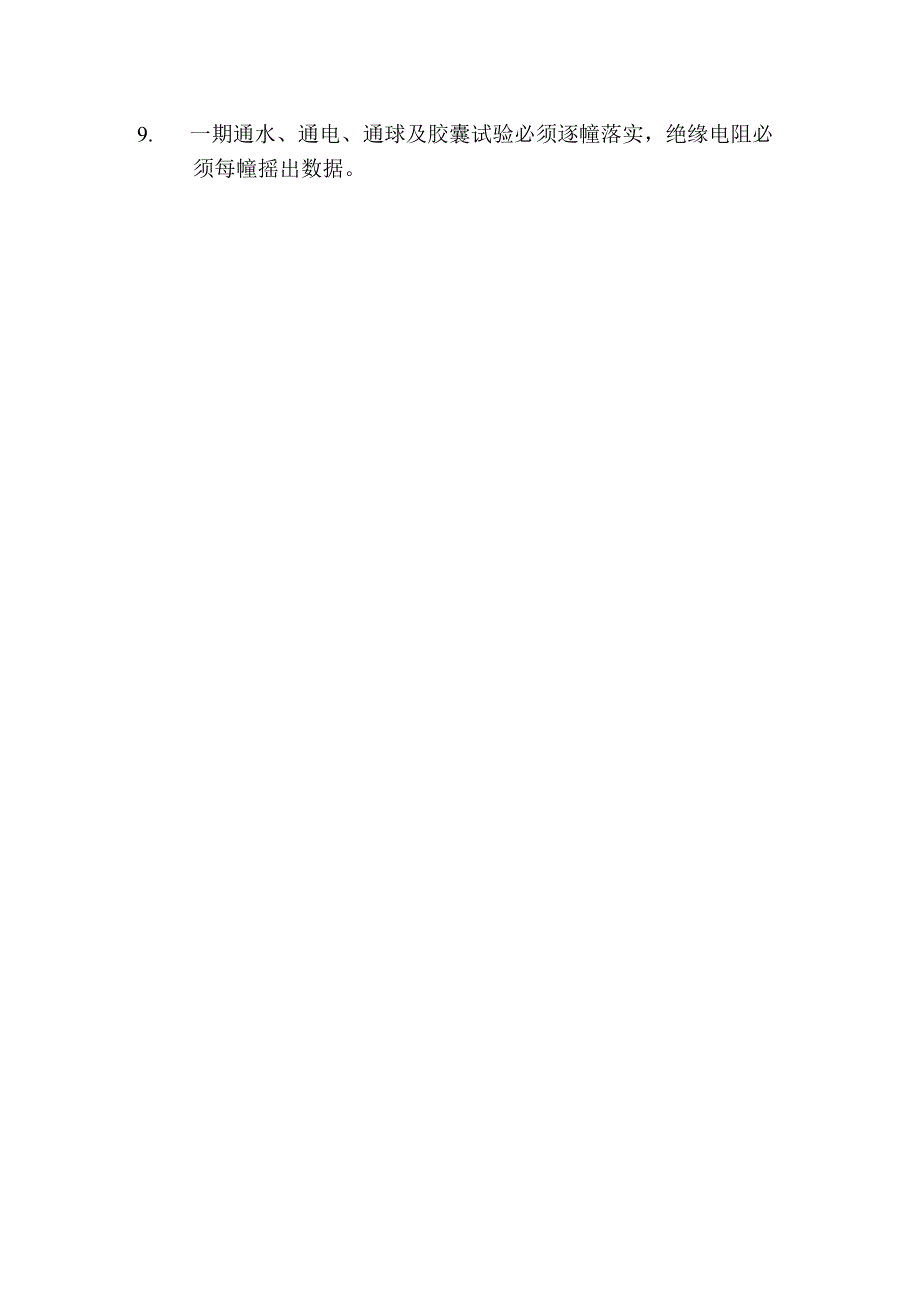

4、18#石材补板本周内必须到位。4. 一期石材干挂部分压顶板过短,须更换。5. 一期石材的防腐处理必须落实。6. 一期石材单位施工资料3月10日内上报建设单位。7. 涂料单位的材料集中堆放在2到3间车库内。8. 总包单位一期维修工作在一星期内完成。9. 一期通水、通电、通球及胶囊试验必须逐幢落实,绝缘电阻必须每幢摇出数据。10. 地下室砌墙处若须铺设管线的部位,墙打直角,管线做明管处理。11. 一期外墙拉拔试验3月6日内完成。12. 一期石材单位天晴后一周(约3月17日左右)完成打胶、清洗、防腐、修补工作(墙面清洗可考虑安排在小雨天)。13. 室内清理总包统一负责,费用由石材、绿化景观、总包五家单位分担。14. 一期门窗3月20日前完成打胶、五金件安装等(五金件安装可安排在雨天15. 一期涂料天晴后收尾、清洗,被污染的墙面也须安排人员抓紧修补。16. 二期、露台、阳台落水口根据现场情况统一取孔。17. 二期内、外墙勾缝需用界面剂,尤其是内、外墙交接处。18. 一期3月6日开始景观单位安排人手清理人手,每家单位集中堆放在1至2间车库内。19. 35#38#楼圆弧型阳台落水管未出石材墙面的须接出墙面。20. 一期竣工验收资料本周上报质检站。工程建设监理有限公司
