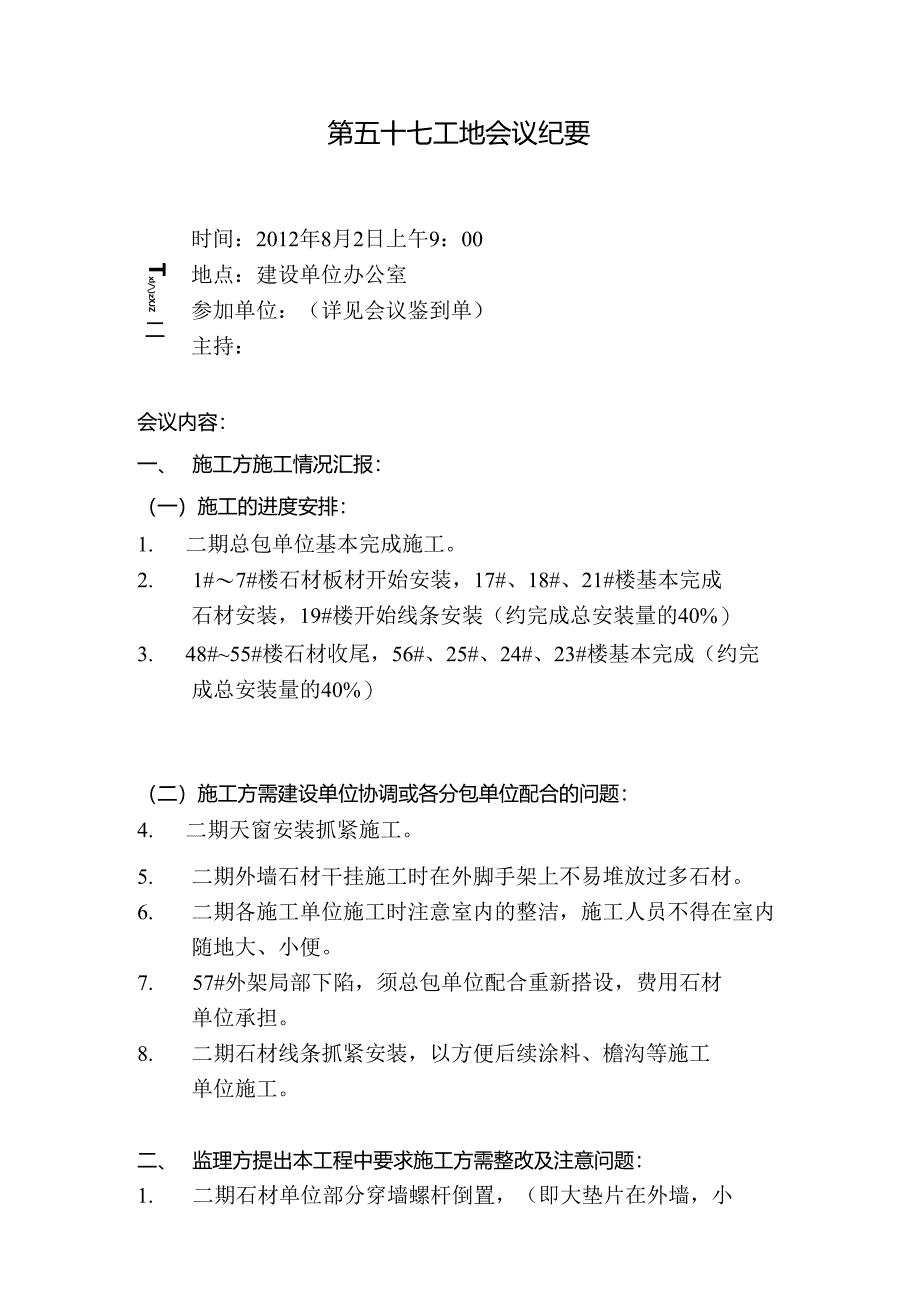

1、第五十七工地会议纪要Txl/)zXJZ二三四z(/(/(/(时间:2012年8月2日上午9:00地点:建设单位办公室参加单位:(详见会议鉴到单)主持:会议内容:一、 施工方施工情况汇报:(一)施工的进度安排:1. 二期总包单位基本完成施工。2. 1#7#楼石材板材开始安装,17#、18#、21#楼基本完成石材安装,19#楼开始线条安装(约完成总安装量的40%)3. 48#55#楼石材收尾,56#、25#、24#、23#楼基本完成(约完成总安装量的40%)(二)施工方需建设单位协调或各分包单位配合的问题:4. 二期天窗安装抓紧施工。5. 二期外墙石材干挂施工时在外脚手架上不易堆放过多石材。6.

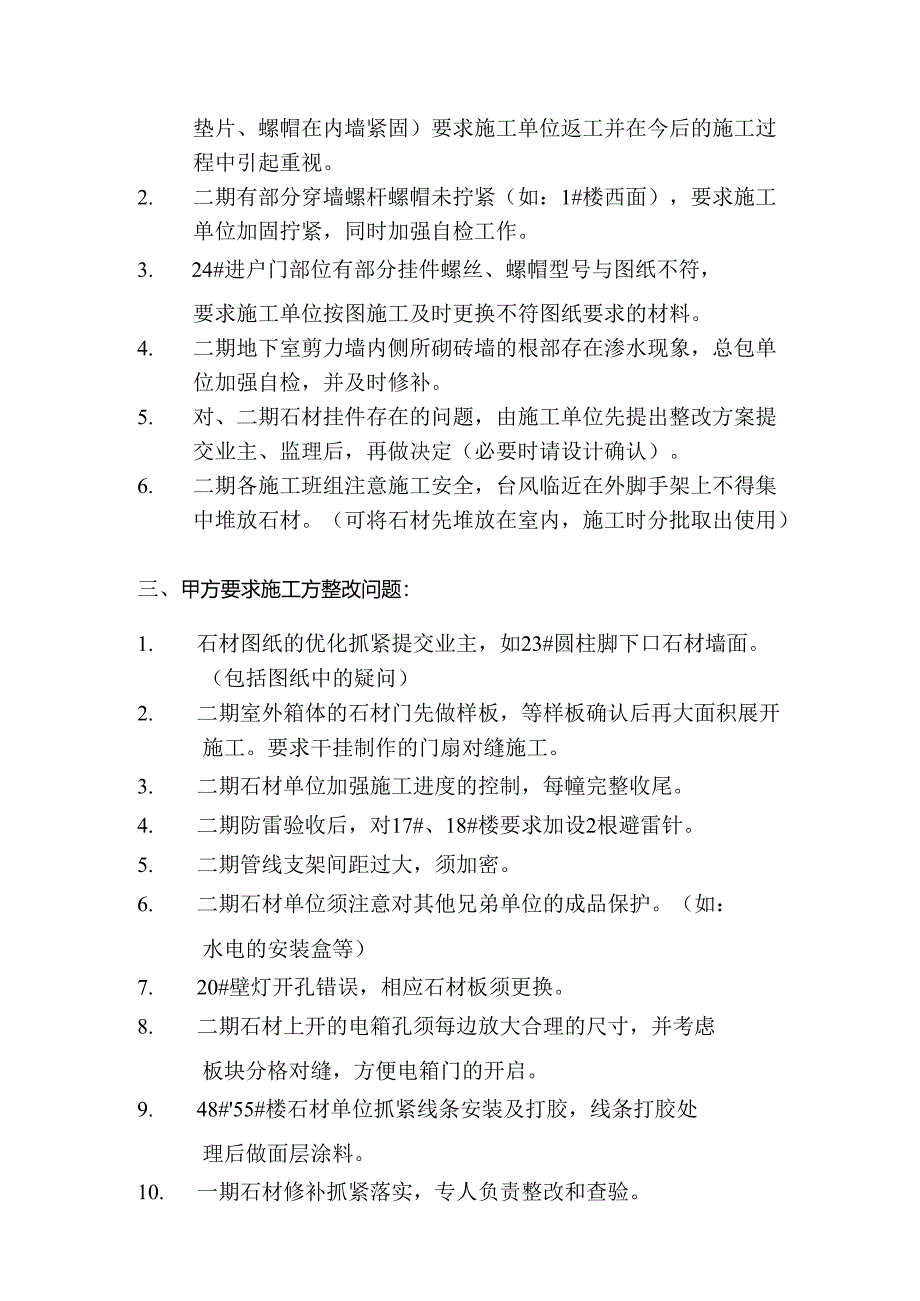

2、二期各施工单位施工时注意室内的整洁,施工人员不得在室内随地大、小便。7. 57#外架局部下陷,须总包单位配合重新搭设,费用石材单位承担。8. 二期石材线条抓紧安装,以方便后续涂料、檐沟等施工单位施工。二、 监理方提出本工程中要求施工方需整改及注意问题:1. 二期石材单位部分穿墙螺杆倒置,(即大垫片在外墙,小垫片、螺帽在内墙紧固)要求施工单位返工并在今后的施工过程中引起重视。2. 二期有部分穿墙螺杆螺帽未拧紧(如:1#楼西面),要求施工单位加固拧紧,同时加强自检工作。3. 24#进户门部位有部分挂件螺丝、螺帽型号与图纸不符,要求施工单位按图施工及时更换不符图纸要求的材料。4. 二期地下室剪力墙内

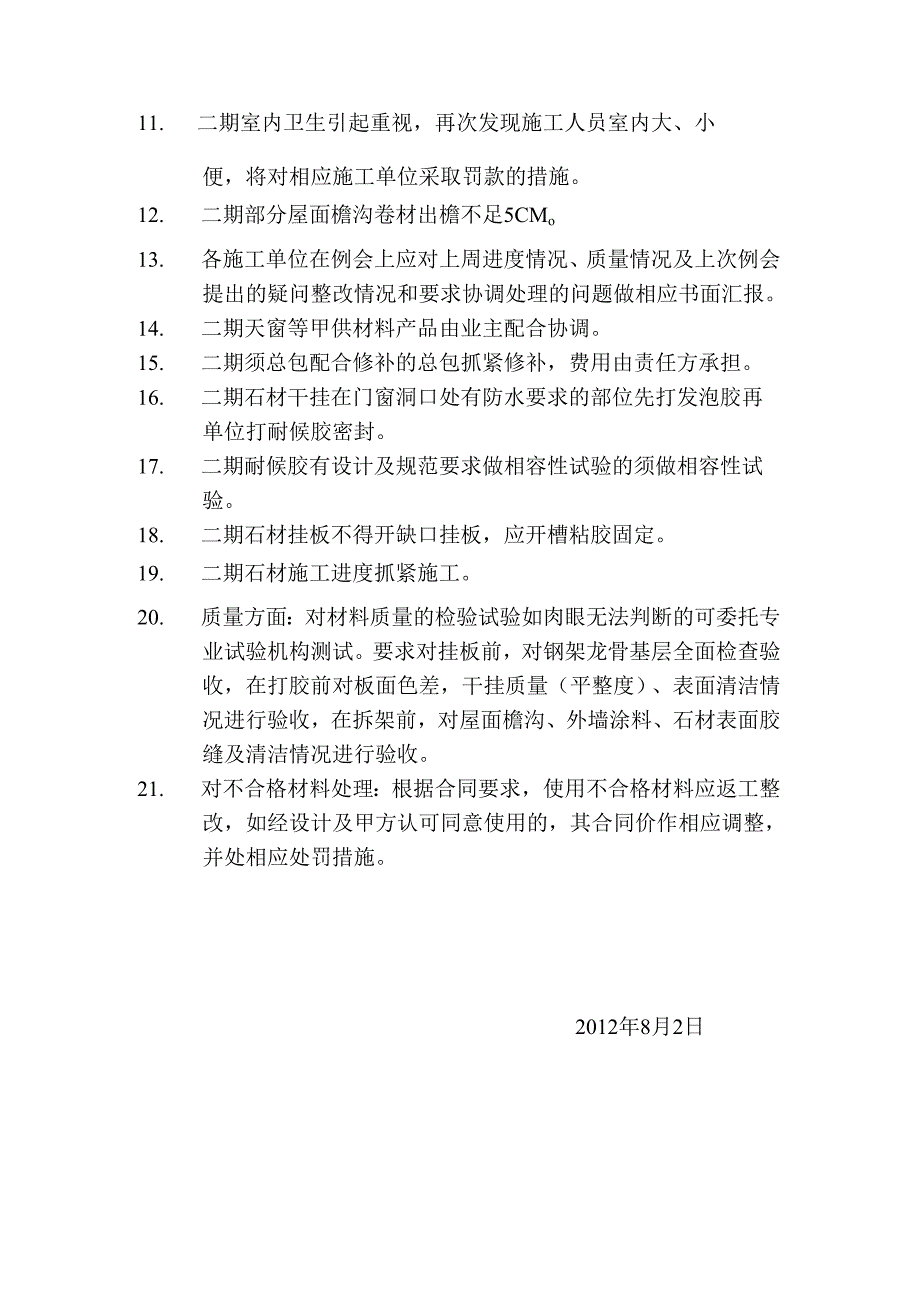

3、侧所砌砖墙的根部存在渗水现象,总包单位加强自检,并及时修补。5. 对、二期石材挂件存在的问题,由施工单位先提出整改方案提交业主、监理后,再做决定(必要时请设计确认)。6. 二期各施工班组注意施工安全,台风临近在外脚手架上不得集中堆放石材。(可将石材先堆放在室内,施工时分批取出使用)三、甲方要求施工方整改问题:1. 石材图纸的优化抓紧提交业主,如23#圆柱脚下口石材墙面。(包括图纸中的疑问)2. 二期室外箱体的石材门先做样板,等样板确认后再大面积展开施工。要求干挂制作的门扇对缝施工。3. 二期石材单位加强施工进度的控制,每幢完整收尾。4. 二期防雷验收后,对17#、18#楼要求加设2根避雷针。5
4、. 二期管线支架间距过大,须加密。6. 二期石材单位须注意对其他兄弟单位的成品保护。(如:水电的安装盒等)7. 20#壁灯开孔错误,相应石材板须更换。8. 二期石材上开的电箱孔须每边放大合理的尺寸,并考虑板块分格对缝,方便电箱门的开启。9. 48#55#楼石材单位抓紧线条安装及打胶,线条打胶处理后做面层涂料。10. 一期石材修补抓紧落实,专人负责整改和查验。11. 二期室内卫生引起重视,再次发现施工人员室内大、小便,将对相应施工单位采取罚款的措施。12. 二期部分屋面檐沟卷材出檐不足5CMo13. 各施工单位在例会上应对上周进度情况、质量情况及上次例会提出的疑问整改情况和要求协调处理的问题做相
5、应书面汇报。14. 二期天窗等甲供材料产品由业主配合协调。15. 二期须总包配合修补的总包抓紧修补,费用由责任方承担。16. 二期石材干挂在门窗洞口处有防水要求的部位先打发泡胶再单位打耐候胶密封。17. 二期耐候胶有设计及规范要求做相容性试验的须做相容性试验。18. 二期石材挂板不得开缺口挂板,应开槽粘胶固定。19. 二期石材施工进度抓紧施工。20. 质量方面:对材料质量的检验试验如肉眼无法判断的可委托专业试验机构测试。要求对挂板前,对钢架龙骨基层全面检查验收,在打胶前对板面色差,干挂质量(平整度)、表面清洁情况进行验收,在拆架前,对屋面檐沟、外墙涂料、石材表面胶缝及清洁情况进行验收。21. 对不合格材料处理:根据合同要求,使用不合格材料应返工整改,如经设计及甲方认可同意使用的,其合同价作相应调整,并处相应处罚措施。2012年8月2日
