《[监理资料]安全监理工作月报(9).docx》由会员分享,可在线阅读,更多相关《[监理资料]安全监理工作月报(9).docx(1页珍藏版)》请在第壹文秘上搜索。

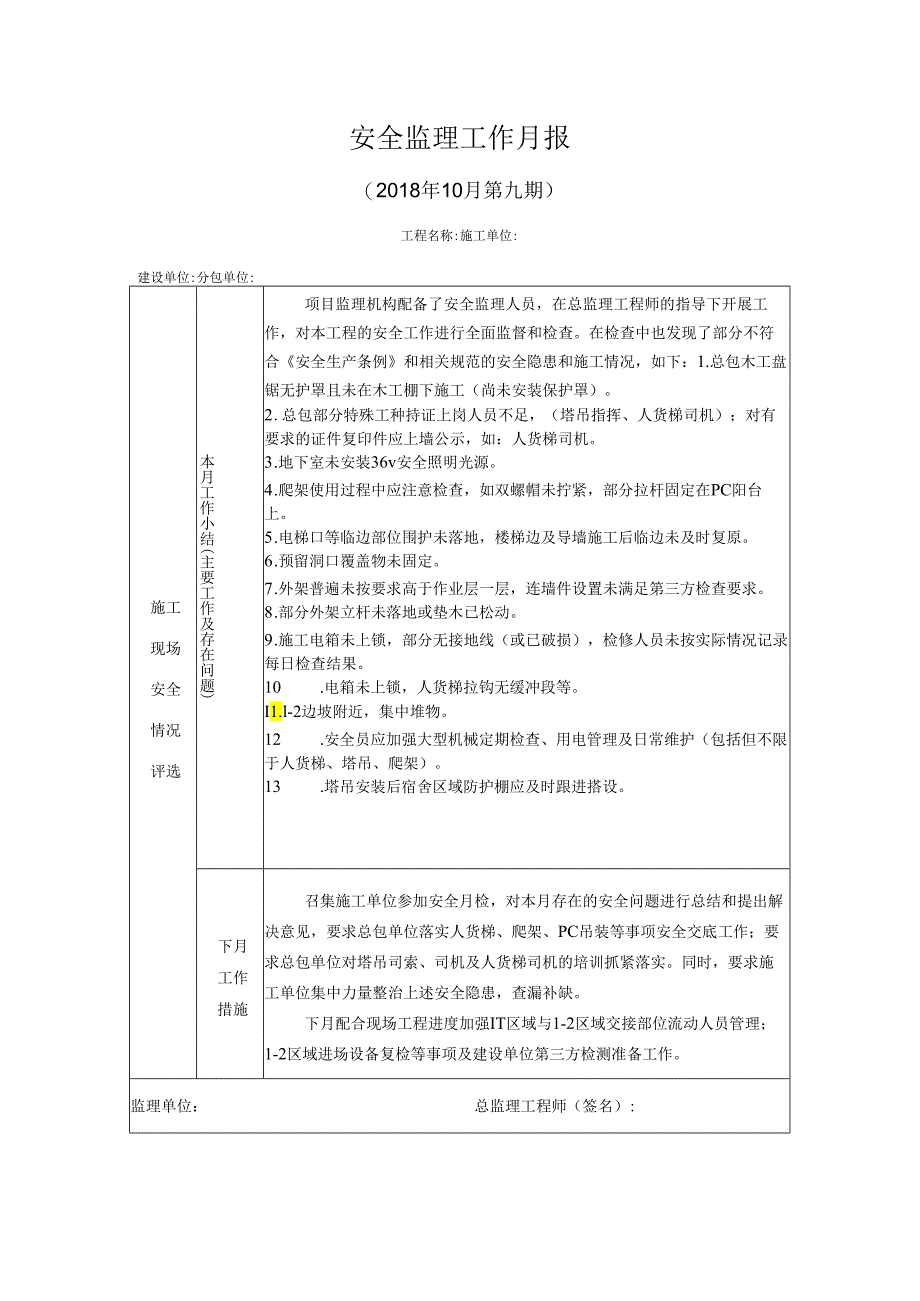

1、安全监理工作月报(2018年10月第九期)工程名称:施工单位:建设单位:分包单位:施工现场安全情况评选本月工作小结(主要工作及存在问题)项目监理机构配备了安全监理人员,在总监理工程师的指导下开展工作,对本工程的安全工作进行全面监督和检查。在检查中也发现了部分不符合安全生产条例和相关规范的安全隐患和施工情况,如下:1.总包木工盘锯无护罩且未在木工棚下施工(尚未安装保护罩)。2 .总包部分特殊工种持证上岗人员不足,(塔吊指挥、人货梯司机);对有要求的证件复印件应上墙公示,如:人货梯司机。3 .地下室未安装36v安全照明光源。4 .爬架使用过程中应注意检查,如双螺帽未拧紧,部分拉杆固定在PC阳台上。
2、5 .电梯口等临边部位围护未落地,楼梯边及导墙施工后临边未及时复原。6 .预留洞口覆盖物未固定。7 .外架普遍未按要求高于作业层一层,连墙件设置未满足第三方检查要求。8 .部分外架立杆未落地或垫木已松动。9 .施工电箱未上锁,部分无接地线(或已破损),检修人员未按实际情况记录每日检查结果。10 .电箱未上锁,人货梯拉钩无缓冲段等。I1.l-2边坡附近,集中堆物。12 .安全员应加强大型机械定期检查、用电管理及日常维护(包括但不限于人货梯、塔吊、爬架)。13 .塔吊安装后宿舍区域防护棚应及时跟进搭设。下月工作措施召集施工单位参加安全月检,对本月存在的安全问题进行总结和提出解决意见,要求总包单位落实人货梯、爬架、PC吊装等事项安全交底工作;要求总包单位对塔吊司索、司机及人货梯司机的培训抓紧落实。同时,要求施工单位集中力量整治上述安全隐患,查漏补缺。下月配合现场工程进度加强IT区域与1-2区域交接部位流动人员管理;1-2区域进场设备复检等事项及建设单位第三方检测准备工作。监理单位:总监理工程师(签名):
