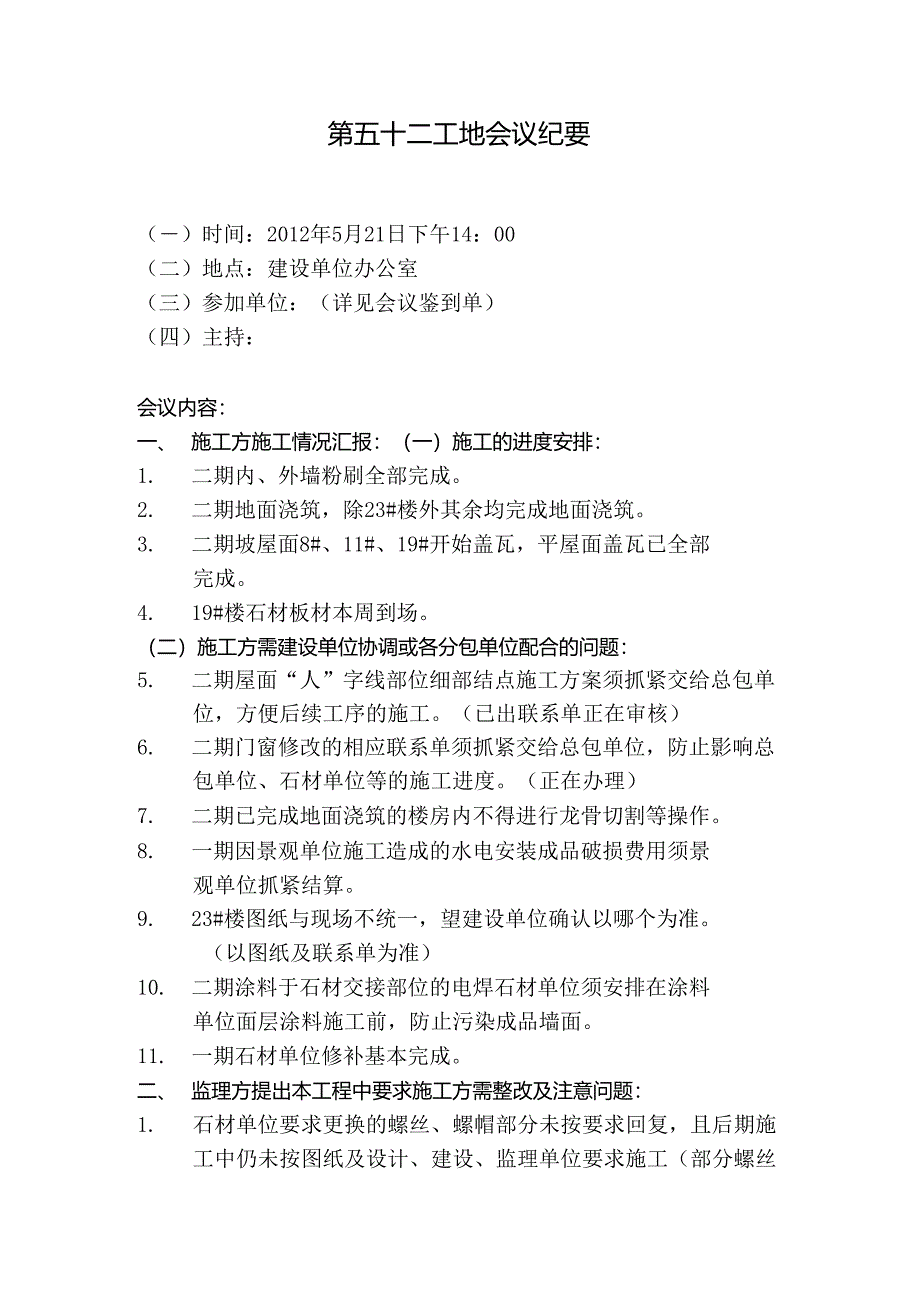

1、第五十二工地会议纪要()时间:2012年5月21日下午14:00(二)地点:建设单位办公室(三)参加单位:(详见会议鉴到单)(四)主持:会议内容:一、 施工方施工情况汇报:(一)施工的进度安排:1. 二期内、外墙粉刷全部完成。2. 二期地面浇筑,除23#楼外其余均完成地面浇筑。3. 二期坡屋面8#、11#、19#开始盖瓦,平屋面盖瓦已全部完成。4. 19#楼石材板材本周到场。(二)施工方需建设单位协调或各分包单位配合的问题:5. 二期屋面“人”字线部位细部结点施工方案须抓紧交给总包单位,方便后续工序的施工。(已出联系单正在审核)6. 二期门窗修改的相应联系单须抓紧交给总包单位,防止影响总包单位

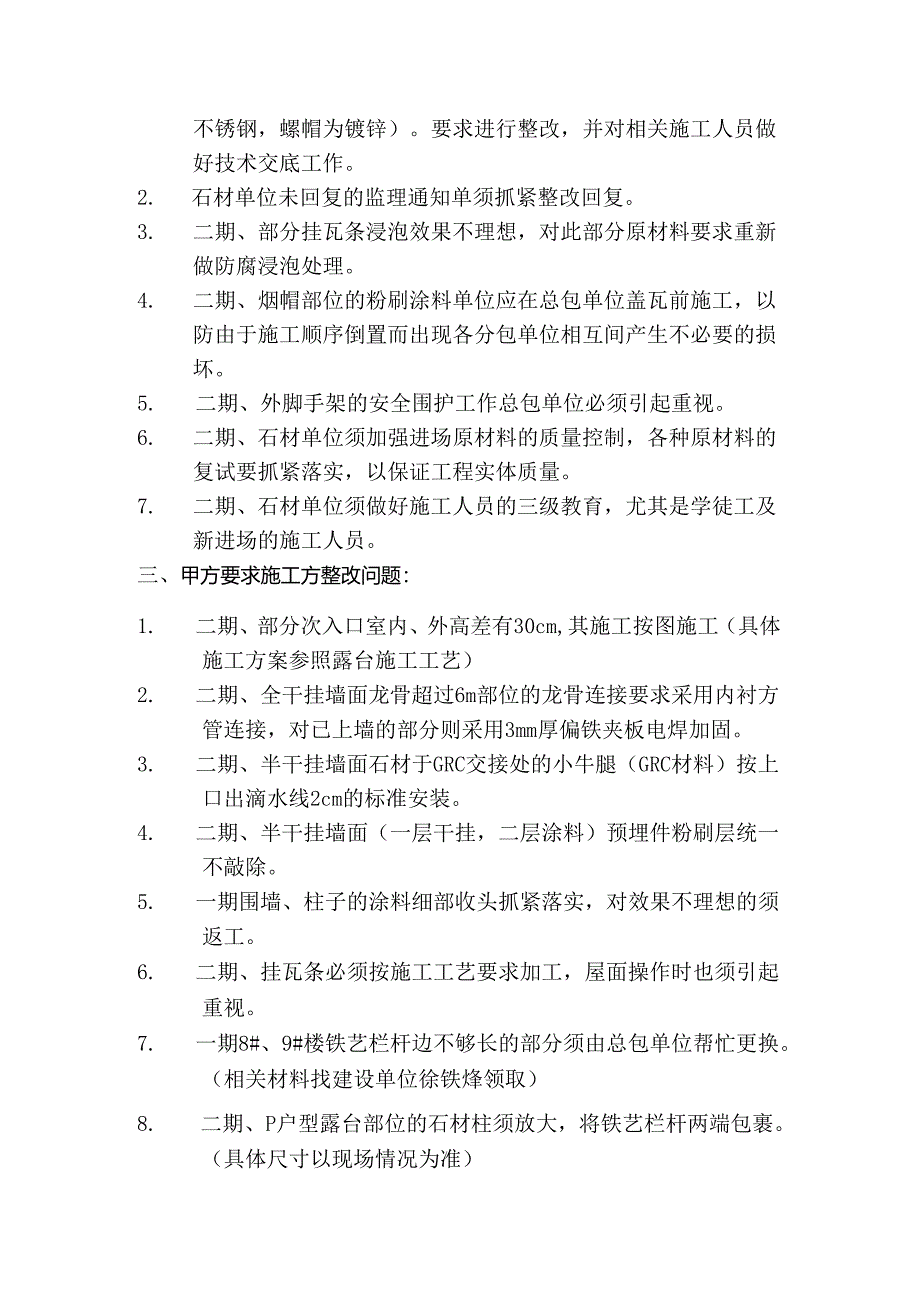

2、、石材单位等的施工进度。(正在办理)7. 二期已完成地面浇筑的楼房内不得进行龙骨切割等操作。8. 一期因景观单位施工造成的水电安装成品破损费用须景观单位抓紧结算。9. 23#楼图纸与现场不统一,望建设单位确认以哪个为准。(以图纸及联系单为准)10. 二期涂料于石材交接部位的电焊石材单位须安排在涂料单位面层涂料施工前,防止污染成品墙面。11. 一期石材单位修补基本完成。二、 监理方提出本工程中要求施工方需整改及注意问题:1. 石材单位要求更换的螺丝、螺帽部分未按要求回复,且后期施工中仍未按图纸及设计、建设、监理单位要求施工(部分螺丝不锈钢,螺帽为镀锌)。要求进行整改,并对相关施工人员做好技术交底

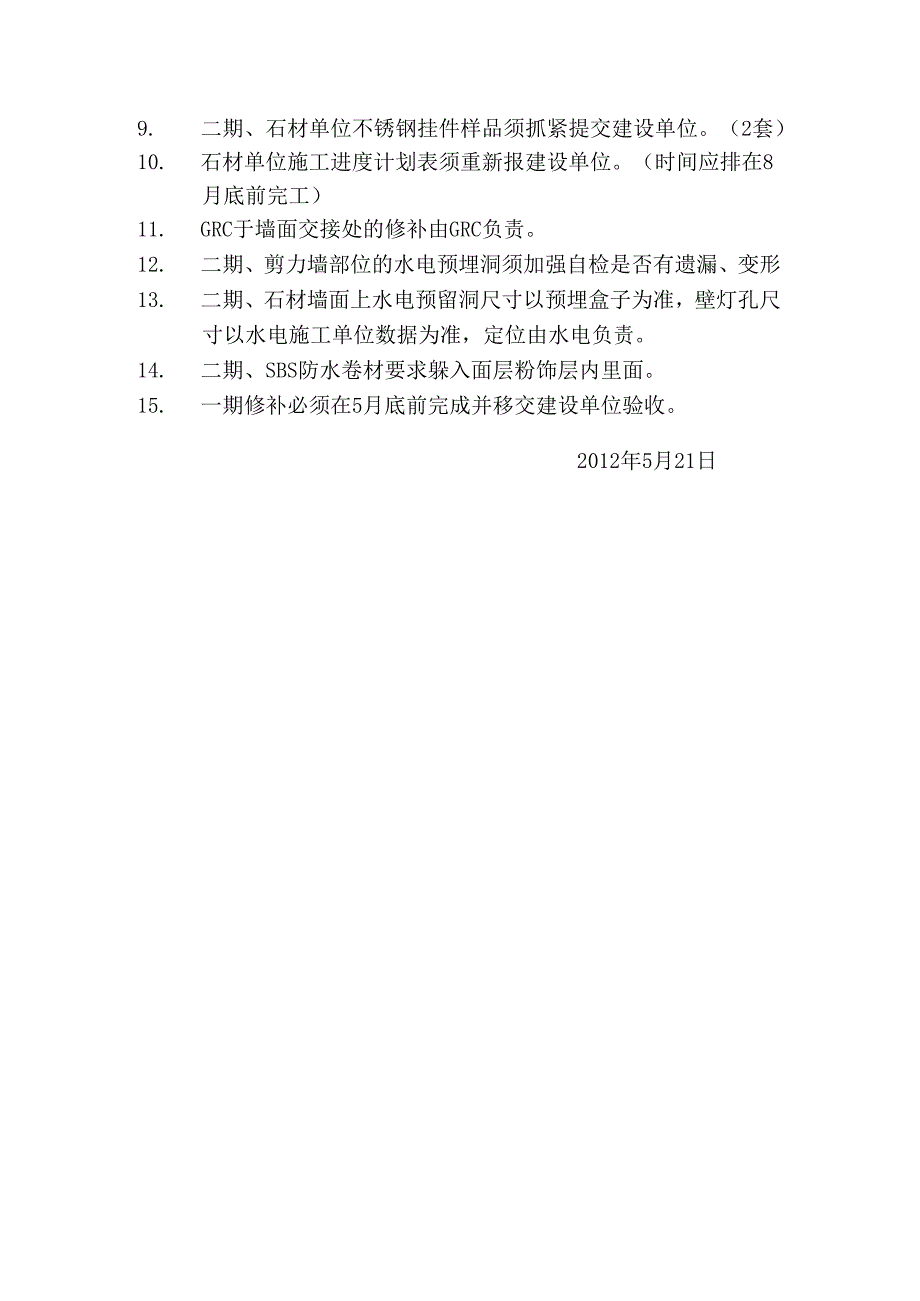

3、工作。2. 石材单位未回复的监理通知单须抓紧整改回复。3. 二期、部分挂瓦条浸泡效果不理想,对此部分原材料要求重新做防腐浸泡处理。4. 二期、烟帽部位的粉刷涂料单位应在总包单位盖瓦前施工,以防由于施工顺序倒置而出现各分包单位相互间产生不必要的损坏。5. 二期、外脚手架的安全围护工作总包单位必须引起重视。6. 二期、石材单位须加强进场原材料的质量控制,各种原材料的复试要抓紧落实,以保证工程实体质量。7. 二期、石材单位须做好施工人员的三级教育,尤其是学徒工及新进场的施工人员。三、甲方要求施工方整改问题:1. 二期、部分次入口室内、外高差有30cm,其施工按图施工(具体施工方案参照露台施工工艺)2
4、. 二期、全干挂墙面龙骨超过6m部位的龙骨连接要求采用内衬方管连接,对已上墙的部分则采用3mm厚偏铁夹板电焊加固。3. 二期、半干挂墙面石材于GRC交接处的小牛腿(GRC材料)按上口出滴水线2cm的标准安装。4. 二期、半干挂墙面(一层干挂,二层涂料)预埋件粉刷层统一不敲除。5. 一期围墙、柱子的涂料细部收头抓紧落实,对效果不理想的须返工。6. 二期、挂瓦条必须按施工工艺要求加工,屋面操作时也须引起重视。7. 一期8#、9#楼铁艺栏杆边不够长的部分须由总包单位帮忙更换。(相关材料找建设单位徐铁烽领取)8. 二期、P户型露台部位的石材柱须放大,将铁艺栏杆两端包裹。(具体尺寸以现场情况为准)9. 二期、石材单位不锈钢挂件样品须抓紧提交建设单位。(2套)10. 石材单位施工进度计划表须重新报建设单位。(时间应排在8月底前完工)11. GRC于墙面交接处的修补由GRC负责。12. 二期、剪力墙部位的水电预埋洞须加强自检是否有遗漏、变形13. 二期、石材墙面上水电预留洞尺寸以预埋盒子为准,壁灯孔尺寸以水电施工单位数据为准,定位由水电负责。14. 二期、SBS防水卷材要求躲入面层粉饰层内里面。15. 一期修补必须在5月底前完成并移交建设单位验收。2012年5月21日
