[监理资料]监理月报(15).docx

上传人:p** 文档编号:1032981 上传时间:2024-06-15 格式:DOCX 页数:8 大小:13.48KB
下载 相关 举报
[监理资料]监理月报(15).docx_第1页
第1页 / 共8页
[监理资料]监理月报(15).docx_第2页
第2页 / 共8页
[监理资料]监理月报(15).docx_第3页
第3页 / 共8页
[监理资料]监理月报(15).docx_第4页
第4页 / 共8页
[监理资料]监理月报(15).docx_第5页
第5页 / 共8页
[监理资料]监理月报(15).docx_第6页
第6页 / 共8页
[监理资料]监理月报(15).docx_第7页
第7页 / 共8页
[监理资料]监理月报(15).docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]监理月报(15).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(15).docx(8页珍藏版)》请在第壹文秘上搜索。

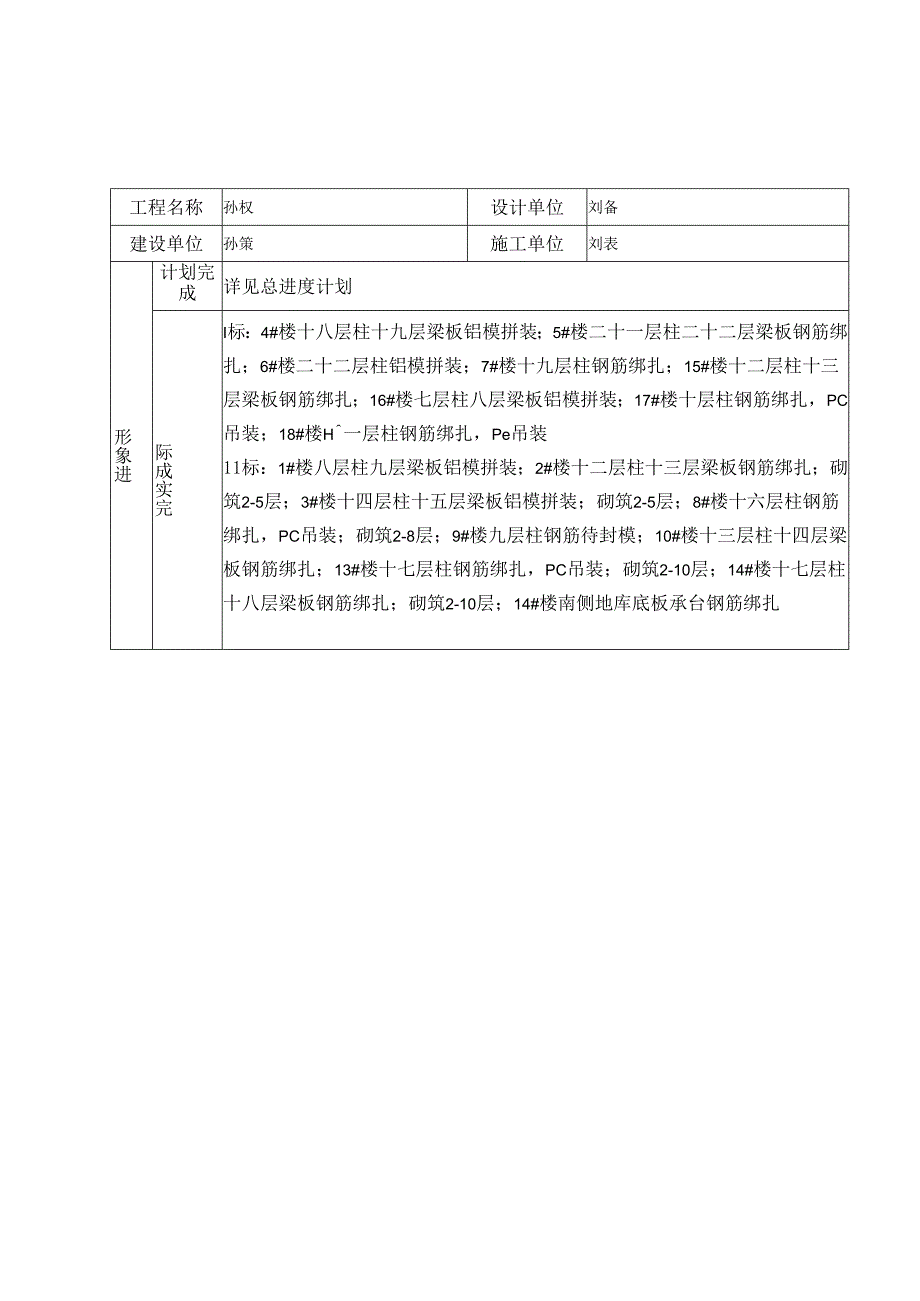

1、监理月报第十四期2019年7月3日2019年8月5日内容提要:一、本月工程形象进度完成情况二、本月工程情况评述三、本月监理工作小结四、下月监理工作打算项目监理机构:总监理工程师:工程名称孙权设计单位刘备建设单位孙策施工单位刘表形象进计划完成详见总进度计划际成实完I标:4#楼十八层柱十九层梁板铝模拼装;5#楼二十一层柱二十二层梁板钢筋绑扎;6#楼二十二层柱铝模拼装;7#楼十九层柱钢筋绑扎;15#楼十二层柱十三层梁板钢筋绑扎;16#楼七层柱八层梁板铝模拼装;17#楼十层柱钢筋绑扎,PC吊装;18#楼H一层柱钢筋绑扎,Pe吊装11标:1#楼八层柱九层梁板铝模拼装;2#楼十二层柱十三层梁板钢筋绑扎;砌

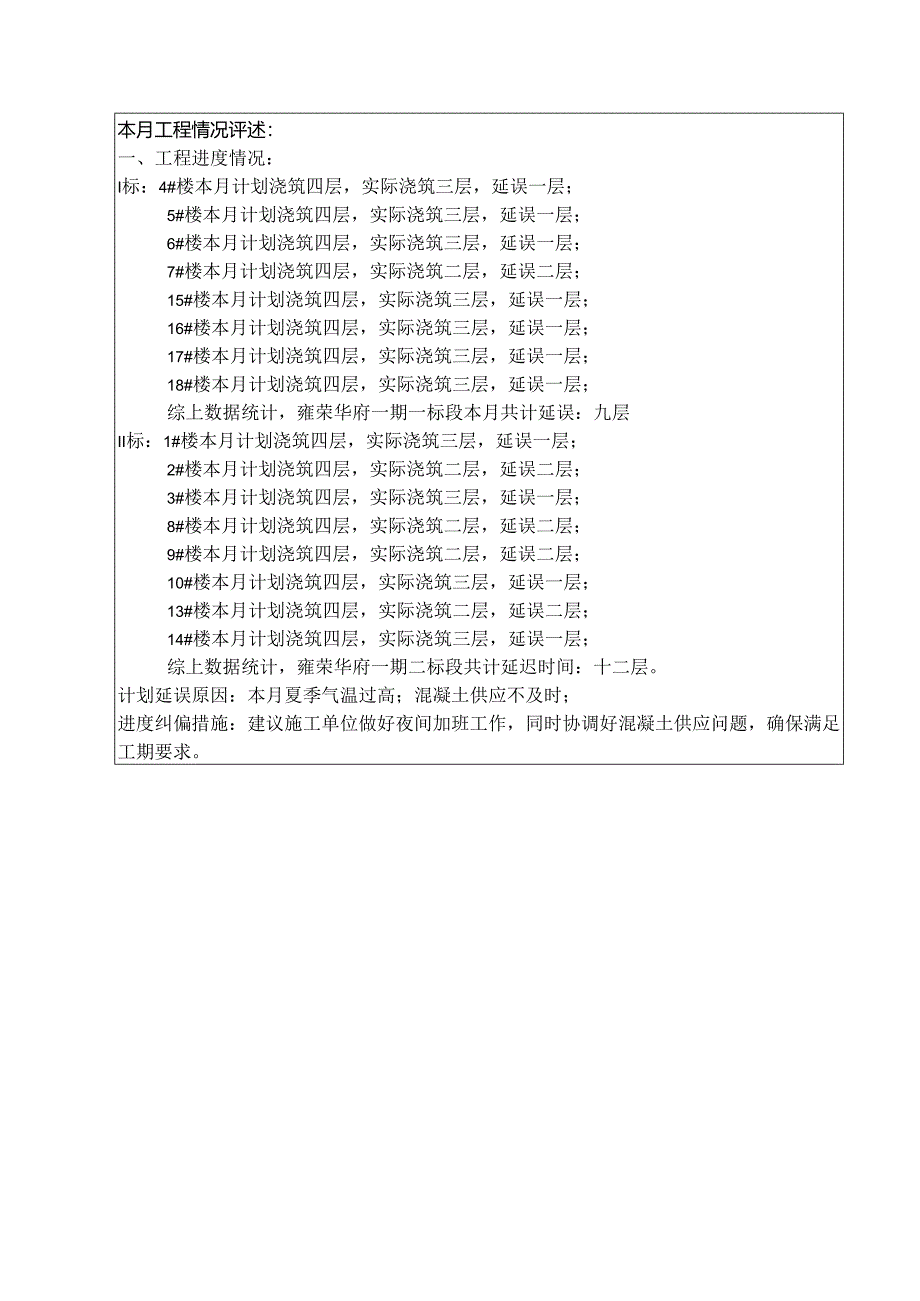

2、筑2-5层;3#楼十四层柱十五层梁板铝模拼装;砌筑2-5层;8#楼十六层柱钢筋绑扎,PC吊装;砌筑2-8层;9#楼九层柱钢筋待封模;10#楼十三层柱十四层梁板钢筋绑扎;13#楼十七层柱钢筋绑扎,PC吊装;砌筑2-10层;14#楼十七层柱十八层梁板钢筋绑扎;砌筑2-10层;14#楼南侧地库底板承台钢筋绑扎本月工程情况评述:一、工程进度情况:I标:4#楼本月计划浇筑四层,实际浇筑三层,延误一层;5#楼本月计划浇筑四层,实际浇筑三层,延误一层;6#楼本月计划浇筑四层,实际浇筑三层,延误一层;7#楼本月计划浇筑四层,实际浇筑二层,延误二层;15#楼本月计划浇筑四层,实际浇筑三层,延误一层;16#楼本月

3、计划浇筑四层,实际浇筑三层,延误一层;17#楼本月计划浇筑四层,实际浇筑三层,延误一层;18#楼本月计划浇筑四层,实际浇筑三层,延误一层;综上数据统计,雍荣华府一期一标段本月共计延误:九层II标:1#楼本月计划浇筑四层,实际浇筑三层,延误一层;2#楼本月计划浇筑四层,实际浇筑二层,延误二层;3#楼本月计划浇筑四层,实际浇筑三层,延误一层;8#楼本月计划浇筑四层,实际浇筑二层,延误二层;9#楼本月计划浇筑四层,实际浇筑二层,延误二层;10#楼本月计划浇筑四层,实际浇筑三层,延误一层;13#楼本月计划浇筑四层,实际浇筑二层,延误二层;14#楼本月计划浇筑四层,实际浇筑三层,延误一层;综上数据统计,

4、雍荣华府一期二标段共计延迟时间:十二层。计划延误原因:本月夏季气温过高;混凝土供应不及时;进度纠偏措施:建议施工单位做好夜间加班工作,同时协调好混凝土供应问题,确保满足工期要求。二、工程质量情况:隐蔽工程经施工方自检,监理复验,通过层层把关,凡是不符合质量要求的一律落实专人限时进行整改,符合要求后,方可进入下道工序作业。实体质量:总体尚好,但存在不少质量问题:【标:1、铝模验收时外墙的空洞未及时封堵的现象较多;2、楼层内仍旧存在编织袋封堵缝隙的现象,造成夹渣;3、铝模模板面未清理干净,造成掉皮、起砂;4、二结构压顶部分与混凝土构件接触面未凿毛;5、砌体上口留缝高度不够、水泥砖存在断裂现象、小于

5、15Cm砖块上墙、存在裂缝、灰缝不饱满、切割后的砖块存在凹陷弯曲现象;6、一期二期交接位置底板上浮,存在较大安全质量隐患;7、砌体的样板存在很多的问题,不存在指导施工的作用;8、后浇带止水钢板交圈遗漏较多;9、厨卫渗漏状况较多(反撑里立杆数量少,墙、板交接处的振捣不到位)。10、墙体砌筑中砂浆饱满度较差;H标:1、铝模验收普遍存在问题:缝宽大于4m,因为少了销钉片:销钉数量不满足间距要求:销钉数量不足:无法做斜撑的部位未设置内撑,等同于电梯井内壁;2、对于铝模的要求:楼栋长、班组长对质量情况进行认真总结,存在隐患要整改:降板和吊模区的成品保护要做到位:外架范围3m内杂物要清理干净;3、各楼层普

6、遍存在渗漏现象,部分楼层渗漏严重;4、混凝土在浇筑过程中出现坍落度过小,导致混凝土浇筑困难,且混凝土浇筑质量难以保证,且导致浇筑过程中出现加水现象,虽已被制止,但是混凝土公司的配比质量还需要进一步的提高;5、泥工班组浇筑混凝土漏振情况比较普遍。6、混凝土缺陷及二结构缺陷无人进行修补处理;7、墙体砌筑中砂浆饱满度较差,局部位置灰缝未进行勾缝处理;8、PC预埋线盒与现浇预埋线盒局部位置存在明显误差;9、因门厅位置为后植筋,现场拉拔试验不合格,现场已浇筑完后期存在较大渗漏开裂风险;10、二结构导墙凿毛率需加强,竖向缝凿毛高度存在不足现象;11、13#14#风井位置未随砌随粉;三、材料、机械、人员进场

7、配置情况:I标:基本能满足施工要求;II标:未满足施工要求,其中外墙砌筑人员不足,铝模班组人员不足;四、安全及现场文明设施:I标:1、安全网破损未及时更换;2、地下室随地大小便;3、二级箱未上锁;4、钢筋加工场场地积水;5、高处作业未使用安全带;6、剪刀撑外露长度未到IOCm;7、塔吊电缆固定点过少;8、外架安全网污染;9、围栏未闭合;10、未按规定佩戴安全帽。H标:1、钢筋加工区加工设备人走机器未断电;2、1#楼落地架剪刀撑钢管搭接长度不足;3、钢筋的标识标牌需加强设置;4、1#楼北侧基坑积水严重;5、爬架上不得堆放材料;6、楼层临边防护缺失;7、施工现场禁用拖线板;8、消防仓库需设置仓管制

8、度及相关防护措施。9、地下室集水井未充分做到隔离;10、外墙交叉作业时需做好协调工作;11、施工现场存在较多自行车,电瓶车现象;12、现场浮尘较多,存在扬尘现场;五、本月监理工作小结:1、及时签署施工单位上报的各种资料,不影响工程进度;2、及时做好监理资料;3、配合业主做好现场协调工作;4、复核底板标高及开始施工的各楼栋坐标点;5、做好碎浇筑旁站及混凝土塌落度抽查工作;6、在巡检过程中对于发现的问题积极督促整改落实;7、每周定期进行安全检查及工程例会;8、平行检查中对存在问题及时落实;9、做好现场实测实量检查工作;10、做好对外墙粉刷基层验收及巡检工作;11、检查加气块砌筑过程的砂浆饱满度;1

9、2、巡视并检查各分包单位施工质量及安全文明情况;六、下月监理工作打算:1、做好原材料、试件及试块的取样复试和登记工作,严把材料质量关。2、做好旁站、巡视、平行检验工作,发现问题,及时解决。3、收集施工单位提交的质保资料,督促和配合施工单位把资料工作做到及时、真实、齐全。4、对施工单位进行砌体及粉刷监理交底,对砌体粉刷砂浆配合比严格按照设计要求标准进行控制,对不合格墙面要求立即整改或下发监理通知单督促返工。5、保持和设计单位的密切联系,及时反馈图纸中存在的问题,尽量减少因图纸缺陷对工程造成的进度和质量影响。6、根据工程进展情况,随时召开碰头会,统一认识。7、督促施工单位落实安全文明施工措施,加强安全、文明施工监理工作。8、及时签署施工单位上报的各种资料,不影响工程进度;9、及时做好监理资料;10、配合业主做好现场协调工作;11、复核底板标高及开始施工的各楼栋坐标点;12、做好碎浇筑旁站及混凝土塌落度抽查工作;13、在巡检过程中对于发现的问题积极督促整改落实;14、每周定期进行安全检查及工程例会;15、平行检查中对存在问题及时落实。16、对施工单位进行栏杆及涂料交底,对外墙涂料施工严格按照设计要求标准进行控制,对不合格墙面要求立即整改或下发监理通知单督促返工。17、检查精装修进场材料及精装修移交工作;18、复核精装修施工轴线,确定施工工艺;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
