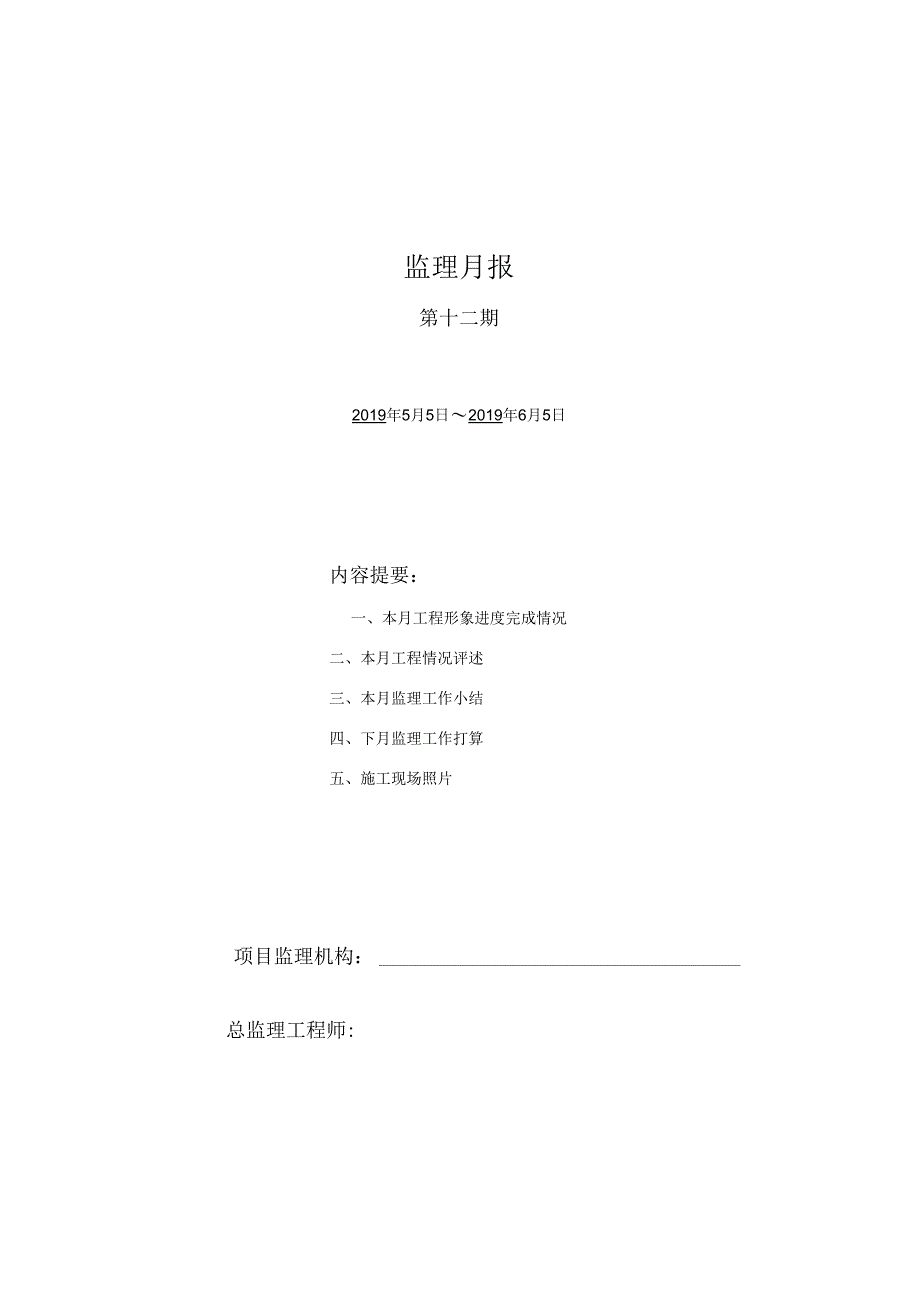

《[监理资料]监理月报(13).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(13).docx(6页珍藏版)》请在第壹文秘上搜索。

1、监理月报第十二期2019年5月5日2019年6月5日内容提要:一、本月工程形象进度完成情况二、本月工程情况评述三、本月监理工作小结四、下月监理工作打算五、施工现场照片项目监理机构:总监理工程师:工程名称设计单位建设单位施工单位形象进度计划完成详见总进度计划实际完成I标:4#楼十二层柱十三层梁板碎浇筑完成;5#楼十五层柱十六层梁板碎浇筑完成;6#楼十六层柱十七层梁板钢筋绑扎;7#楼十三层柱十四层梁板铝模拼装;15#楼七层柱八层梁板铝模拼装;16#楼二层柱铝模拼装;17#楼四层柱钢筋绑扎;6#楼南侧地库顶板碎浇筑完成;15#楼南侧地库顶板碎浇筑完成;18#楼北侧地库顶板碎浇筑完成;16#-17#之

2、间底板钢筋绑扎。11标:1#楼三层柱四层梁板钢筋绑扎;2#楼七层柱八层梁板碎浇筑完成;3#楼十层柱钢筋绑扎;8#楼十一层柱十二层梁板钢筋绑扎;9#楼六层柱钢筋绑扎完成;10#楼八层柱九层梁板铝模拼装;13#楼十二层柱铝模拼装;14#楼十二层柱十三层梁板钢筋绑扎。本月工程情况评述:一、工程进度情况:I标:4#楼本月计划浇筑四层,5#楼本月计划浇筑四层,6#楼本月计划浇筑四层,7#楼本月计划浇筑四层,15#楼本月计划浇筑四层,16#楼本月计划浇筑四层,17#楼本月计划浇筑四层,18#楼本月计划浇筑四层,实际浇筑四层,实际浇筑五层,实际浇筑四层,实际浇筑四层,实际浇筑二层,实际浇筑二层,实际浇筑二层
3、,实际浇筑二层,基本与计划相符;基本与计划相符;基本与计划相符;基本与计划相符;延误两层;延误两层;延误两层;延误两层;实际浇筑三层,实际浇筑三层,实际浇筑四层,实际浇筑三层,实际浇筑两层,实际浇筑三层,实际浇筑四层,实际浇筑三层,延误一层;延误一层;基本与计划相符;延误一层;延误两层;延误一层;基本与计划相符;延误一层;综上数据统计,雍荣华府一期一标段本月共计延误:八层11标:1#楼本月计划浇筑四层,2#楼本月计划浇筑四层,3#楼本月计划浇筑四层,8#楼本月计划浇筑四层,9#楼本月计划浇筑四层,10#楼本月计划浇筑四层,13#楼本月计划浇筑四层,14#楼本月计划浇筑三层,综上数据统计,雍荣华
4、府一期二标段共计延迟时间:七层。进度纠偏措施:建议施工单位加大施工人员投入及工作工序施工的穿插施工间隙,必要时进行夜间加班,确保满足工期要求。二、工程质量情况:隐蔽工程经施工方自检,监理复验,通过层层把关,凡事不符合质量要求的一律落实专人限时进行整改,符合要求后,方可进入下道工序作业。实体质量:总体尚好,但存在不少质量问题:I标:1、二次结构导墙凿毛需加强管控;2、泥工班组浇筑混凝土漏振情况比较普遍;3、板底、梁底夹渣的原因:板底、梁底的杂物未及时清理干净,浇筑前未用水冲洗或全部冲到梁底,造成夹渣严重影响外观质量。要求楼栋长和施工员严格要求施工人员,每次浇筑前必须冲洗干净,同时有条件的可以在梁
5、底留一块铝膜先不安装,待冲洗的污水从预留的板孔中冲走再行安装该部位的铝模,以确保施工质量;4、铝模的模板面粘结砂浆未清理干净,造成拼接缝较大。要求铝模班组每层周转时必须清理干净。否则将采取罚款措施,楼栋长和施工员督促班组清理;5、模板安装过程中未做到复核尺寸,墙柱与顶板节点部位模板大面积夹渣,造成该部位墙柱与板实际脱离的现象。要求:该部位凿除后重新按照混凝土修补方案进行浇AA-巩;6、楼层混凝土浇筑过程中存在较多的烂根现象,多由于振捣过程中振动棒未插到墙柱底部,或墙柱根部缝隙封堵不严密漏浆造成。要求:项目部对于墙柱根部要做到:振动棒必须振捣到位,快插慢拔,不允许漏振,墙柱与板结合面不允许拖振;
6、墙柱根部提前使用砂浆进行缝隙的封堵,同时封堵必须到位,下层墙柱漏浆或烂根较多的部位,上层墙柱封堵时就需做到重点关注。II标:1、铝模验收普遍存在问题:缝宽大于4m,因为少了销钉片二销钉数量不满足间距要求:销钉数量不足:无法做斜撑的部位未设置内撑,等同于电梯井内壁;2、对于铝模的要求:楼栋长、班组长对质量情况进行认真总结,存在隐患要整改:降板和吊模区的成品保护要做到位:外架范围3m内杂物要清理干净;3、宝红PC厂PC构件平整度较差,年后一直存在该现象;4、混凝土回弹强度不足截止目前后续无结果;5、各楼层普遍存在渗漏现象,部分楼层渗漏严重;6、铝模的模板面粘结砂浆未清理干净,造成拼接缝较大。要求铝
7、模班组每层周转时必须清理干净。否则将采取罚款措施,楼栋长和施工员督促班组清理;7、悬挑槽钢搭设与方案不合理;8、混凝土在浇筑过程中出现坍落度过小,导致混凝土浇筑困难,且混凝土浇筑质量难以保证,且导致浇筑过程中出现加水现象,虽已被制止,但是混凝土公司的配比质量还需要进一步的提高;9、泥工班组浇筑混凝土漏振情况比较普遍。三、材料、机械、人员进场配置情况:I标:基本能满足施工要求;II标:基本满足施工要求,但项目管理人员责任心较低;四、安全及现场文明设施:I标:1、塔吊升节、人货梯安装必须做到人证相符,每次操作前都将对人证进行对比检查;2、外架仍存在较多的构配件和杂物;3、使用网兜吊运物资;4、吊斗
8、没有进行模板防护、且吊环只有两个,吊运过程中如物资堆放重心不妥,将引起吊斗倾覆,造成严重的安全事故。要求:吊斗四周必须用模板进行全封闭,不得留有空隙;增加吊环,保证吊运重心的平衡;5、物资、配件堆放混乱造成的不必要损坏;6、场地西侧变压器位置,建筑垃圾随意堆放,未及时清理;7、钢筋加工场南侧围护管扣脱落,部分出现倾覆。11标:1、施工现场场容场貌有待加强;2、楼层内垃圾未及时清理现象普遍存在;3、塔吊围护及门未上锁;4、楼层消防水管管径变小,8#、14#、3#楼;5、加气块切割机需设置防护罩,同时禁用倒顺开关;6、人货梯司机需人证合一;7、楼层内电箱接线需按规范使用;8、8#楼东侧地库顶板场容
9、场貌及场地规划混乱。五、本月监理工作小结:1、及时签署施工单位上报的各种资料,不影响工程进度;2、及时做好监理资料;3、配合业主做好现场协调工作;4、复核底板标高及开始施工的各楼栋坐标点;5、做好碎浇筑旁站及混凝土塌落度抽查工作;6、在巡检过程中对于发现的问题积极督促整改落实;7、每周定期进行安全检查及工程例会;8、平行检查中对存在问题及时落实;9、做好现场实测实量检查工作;10、做好对外墙粉刷基层验收及巡检工作;11、检查加气块砌筑过程的砂浆饱满度;六、下月监理工作打算:1、做好原材料、试件及试块的取样复试和登记工作,严把材料质量关。2、做好旁站、巡视、平行检验工作,发现问题,及时解决。3、
10、收集施工单位提交的质保资料,督促和配合施工单位把资料工作做到及时、真实、齐全。4、对施工单位进行砌体及粉刷监理交底,对砌体粉刷砂浆配合比严格按照设计要求标准进行控制,对不合格墙面要求立即整改或下发监理通知单督促返工。5、保持和设计单位的密切联系,及时反馈图纸中存在的问题,尽量减少因图纸缺陷对工程造成的进度和质量影响。6、根据工程进展情况,随时召开碰头会,统一认识。7、督促施工单位落实安全文明施工措施,加强安全、文明施工监理工作。8、及时签署施工单位上报的各种资料,不影响工程进度;9、及时做好监理资料;10、配合业主做好现场协调工作;11复核底板标高及开始施工的各楼栋坐标点;12、做好碎浇筑旁站及混凝土塌落度抽查工作;13、在巡检过程中对于发现的问题积极督促整改落实;14、每周定期进行安全检查及工程例会;15、平行检查中对存在问题及时落实。16、对施工单位进行栏杆及涂料交底,对外墙涂料施工严格按照设计要求标准进行控制,对不合格墙面要求立即整改或下发监理通知单督促返工。七、施工现场照片:
