[监理资料]监理月报(12).docx

上传人:p** 文档编号:1033016 上传时间:2024-06-15 格式:DOCX 页数:6 大小:14.57KB
下载 相关 举报
[监理资料]监理月报(12).docx_第1页
第1页 / 共6页
[监理资料]监理月报(12).docx_第2页
第2页 / 共6页
[监理资料]监理月报(12).docx_第3页
第3页 / 共6页
[监理资料]监理月报(12).docx_第4页
第4页 / 共6页
[监理资料]监理月报(12).docx_第5页
第5页 / 共6页
[监理资料]监理月报(12).docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]监理月报(12).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(12).docx(6页珍藏版)》请在第壹文秘上搜索。

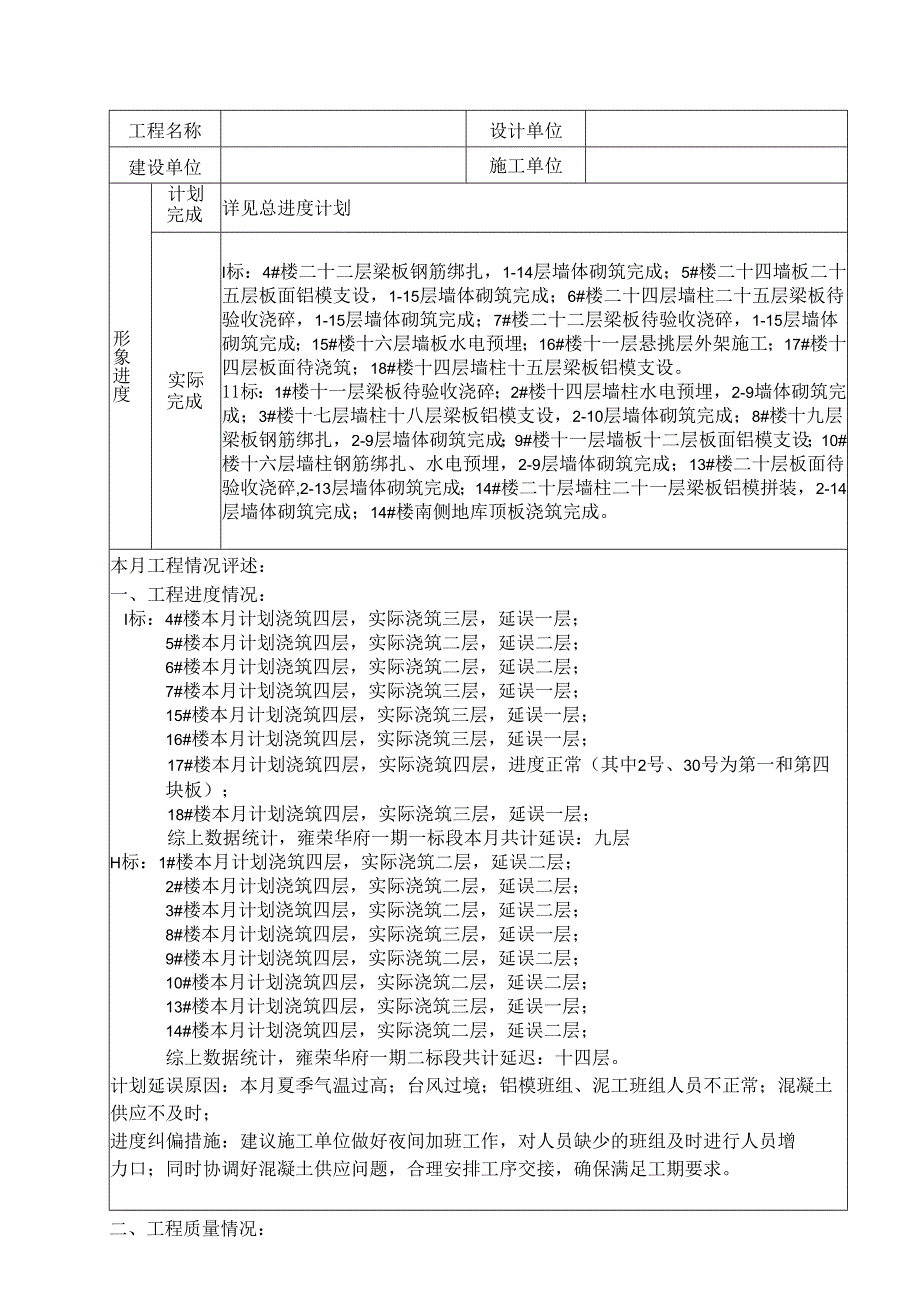

1、监理月报第十五期2019年8月6日2019年9月5日内容提要:一、本月工程形象进度完成情况二、本月工程情况评述三、本月监理工作小结四、下月监理工作打算五、施工现场照片项目监理机构:总监理工程师:工程名称设计单位建设单位施工单位形象进度计划完成详见总进度计划实际完成I标:4#楼二十二层梁板钢筋绑扎,1-14层墙体砌筑完成;5#楼二十四墙板二十五层板面铝模支设,1-15层墙体砌筑完成;6#楼二十四层墙柱二十五层梁板待验收浇碎,1-15层墙体砌筑完成;7#楼二十二层梁板待验收浇碎,1-15层墙体砌筑完成;15#楼十六层墙板水电预埋;16#楼十一层悬挑层外架施工;17#楼十四层板面待浇筑;18#楼十四

2、层墙柱十五层梁板铝模支设。11标:1#楼十一层梁板待验收浇碎;2#楼十四层墙柱水电预埋,2-9墙体砌筑完成;3#楼十七层墙柱十八层梁板铝模支设,2-10层墙体砌筑完成;8#楼十九层梁板钢筋绑扎,2-9层墙体砌筑完成;9#楼十一层墙板十二层板面铝模支设;10#楼十六层墙柱钢筋绑扎、水电预埋,2-9层墙体砌筑完成;13#楼二十层板面待验收浇碎,2-13层墙体砌筑完成;14#楼二十层墙柱二十一层梁板铝模拼装,2-14层墙体砌筑完成;14#楼南侧地库顶板浇筑完成。本月工程情况评述:一、工程进度情况:I标:4#楼本月计划浇筑四层,实际浇筑三层,延误一层;5#楼本月计划浇筑四层,实际浇筑二层,延误二层;6

3、#楼本月计划浇筑四层,实际浇筑二层,延误二层;7#楼本月计划浇筑四层,实际浇筑三层,延误一层;15#楼本月计划浇筑四层,实际浇筑三层,延误一层;16#楼本月计划浇筑四层,实际浇筑三层,延误一层;17#楼本月计划浇筑四层,实际浇筑四层,进度正常(其中2号、30号为第一和第四块板);18#楼本月计划浇筑四层,实际浇筑三层,延误一层;综上数据统计,雍荣华府一期一标段本月共计延误:九层H标:1#楼本月计划浇筑四层,实际浇筑二层,延误二层;2#楼本月计划浇筑四层,实际浇筑二层,延误二层;3#楼本月计划浇筑四层,实际浇筑二层,延误二层;8#楼本月计划浇筑四层,实际浇筑三层,延误一层;9#楼本月计划浇筑四层

4、,实际浇筑二层,延误二层;10#楼本月计划浇筑四层,实际浇筑二层,延误二层;13#楼本月计划浇筑四层,实际浇筑三层,延误一层;14#楼本月计划浇筑四层,实际浇筑二层,延误二层;综上数据统计,雍荣华府一期二标段共计延迟:十四层。计划延误原因:本月夏季气温过高;台风过境;铝模班组、泥工班组人员不正常;混凝土供应不及时;进度纠偏措施:建议施工单位做好夜间加班工作,对人员缺少的班组及时进行人员增力口;同时协调好混凝土供应问题,合理安排工序交接,确保满足工期要求。二、工程质量情况:隐蔽工程经施工方自检,监理复验,通过层层把关,凡是不符合质量要求的一律落实专人限时进行整改,符合要求后,方可进入下道工序作业

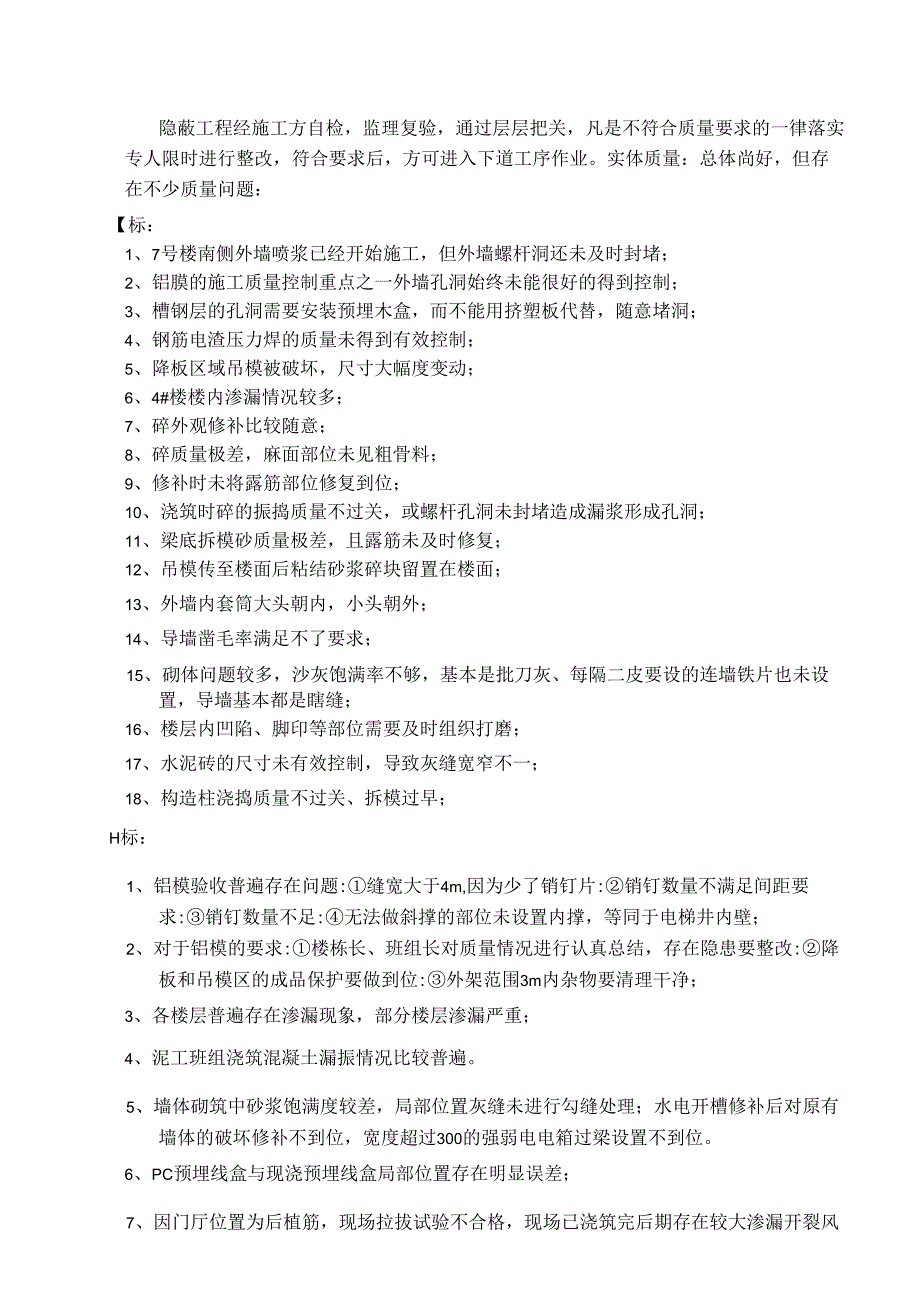

5、。实体质量:总体尚好,但存在不少质量问题:【标:1、7号楼南侧外墙喷浆已经开始施工,但外墙螺杆洞还未及时封堵;2、铝膜的施工质量控制重点之一外墙孔洞始终未能很好的得到控制;3、槽钢层的孔洞需要安装预埋木盒,而不能用挤塑板代替,随意堵洞;4、钢筋电渣压力焊的质量未得到有效控制;5、降板区域吊模被破坏,尺寸大幅度变动;6、4#楼楼内渗漏情况较多;7、碎外观修补比较随意;8、碎质量极差,麻面部位未见粗骨料;9、修补时未将露筋部位修复到位;10、浇筑时碎的振捣质量不过关,或螺杆孔洞未封堵造成漏浆形成孔洞;11、梁底拆模砂质量极差,且露筋未及时修复;12、吊模传至楼面后粘结砂浆碎块留置在楼面;13、外墙

6、内套筒大头朝内,小头朝外;14、导墙凿毛率满足不了要求;15、砌体问题较多,沙灰饱满率不够,基本是批刀灰、每隔二皮要设的连墙铁片也未设置,导墙基本都是瞎缝;16、楼层内凹陷、脚印等部位需要及时组织打磨;17、水泥砖的尺寸未有效控制,导致灰缝宽窄不一;18、构造柱浇捣质量不过关、拆模过早;H标:1、铝模验收普遍存在问题:缝宽大于4m,因为少了销钉片:销钉数量不满足间距要求:销钉数量不足:无法做斜撑的部位未设置内撑,等同于电梯井内壁;2、对于铝模的要求:楼栋长、班组长对质量情况进行认真总结,存在隐患要整改:降板和吊模区的成品保护要做到位:外架范围3m内杂物要清理干净;3、各楼层普遍存在渗漏现象,部

7、分楼层渗漏严重;4、泥工班组浇筑混凝土漏振情况比较普遍。5、墙体砌筑中砂浆饱满度较差,局部位置灰缝未进行勾缝处理;水电开槽修补后对原有墙体的破坏修补不到位,宽度超过300的强弱电电箱过梁设置不到位。6、PC预埋线盒与现浇预埋线盒局部位置存在明显误差;7、因门厅位置为后植筋,现场拉拔试验不合格,现场已浇筑完后期存在较大渗漏开裂风险;8、14#楼一层仓库需设置仓库管理制度,灭火器,联系方式,仓库需闭合;9、样板房管根阻火圈未设置;10、吊板对接需设置燕尾梯及衬板;11、吊顶次龙骨长度过长,吊杆未设置12、石膏板连接需做好防开裂措施;13、EPS复合石膏板固定栓间距过大,需提供相关规范或施工图集;保

8、温板必须到顶;14、一结构混凝土缺陷无人处理15、门厅位置未进行拉拔试验,我方不予以认可该工程量;16、管道封堵必须严格按规范进行封堵,否则后期渗漏难处理;17、混凝土浇筑质量严重不行,狗洞、麻面现象普遍;18、砌筑门洞位置水泥砖必须按排版图设置;19、电箱上部必须设置过梁;20、水电开槽后需前后修补;三、材料、机械、人员进场配置情况:I标:基本能满足施工要求;II标:未满足施工要求,其中内外墙砌筑人员不足,铝模班组人员不足。四、安全及现场文明设施:I标:1、楼层外侧立柱浇筑完成后脚手架、安全网没有及时恢复;2、人货梯到达的楼层垃圾未及时组织清理;3、PC楼梯四个吊点三个歪斜;4、导墙浇筑细石

9、碎要求砌筑临时堆放槽,不允许随地堆料;5、脚手架上的饮料瓶、废弃塑料袋、废弃模板未及时清理;6、人货梯司机离开岗位未锁门拔钥匙;7、楼层内电梯井防护门未及时牢固安装;8、楼层内的临边洞口在消防施工完毕后未及时恢复;II标:1、人货梯位置工字钢木楔未固定;2、楼层内大小便痕迹未处理;3、人货梯范围内楼层内垃圾未清理;4、地库东侧裸土未覆盖;5、地库顶板废砖未处理,长时间堆放;6、现场安全帽未佩戴及佩戴不规范人员较多;7、顶板积水严重未处理;8、场地清理、材料堆放差;9、楼层临边、洞口防护不到位现象普遍,安全管理极不到位;10、一结构楼层垃圾清理不及时,二结构落手清工作滞后,工完场清不及时;11、

10、外架垃圾过多,不能及时安排班组清理(班组不听指挥?)五、本月监理工作小结:1、及时签署施工单位上报的各种资料,不影响工程进度;2、及时做好监理资料;3、配合业主做好现场协调工作;4、复核底板标高及开始施工的各楼栋坐标点;5、做好碎浇筑旁站及混凝土塌落度抽查工作;6、在巡检过程中对于发现的问题积极督促整改落实;7、每周定期进行安全检查及工程例会;8、平行检查中对存在问题及时落实;9、做好现场实测实量检查工作;10、做好对外墙粉刷基层验收及巡检工作;11、检查加气块砌筑过程的砌筑质量;12、巡视并检查各分包单位施工质量及安全文明情况;13、精装修样板房相关材料进场、工序控制、隐蔽验收、总包工作面移

11、交工作。六、下月监理工作打算:1、做好原材料、试件及试块的取样复试和登记工作,严把材料质量关。2、做好旁站、巡视、平行检验工作,发现问题,及时解决。3、收集施工单位提交的质保资料,督促和配合施工单位把资料工作做到及时、真实、齐全。4、对施工单位进行砌体及粉刷监理交底,对砌体粉刷砂浆配合比严格按照设计要求标准进行控制,对不合格墙面要求立即整改或下发监理通知单督促返工。5、保持和设计单位的密切联系,及时反馈图纸中存在的问题,尽量减少因图纸缺陷对工程造成的进度和质量影响。6、根据工程进展情况,随时召开碰头会,统一认识。7、督促施工单位落实安全文明施工措施,加强安全、文明施工监理工作。8、及时签署施工单位上报的各种资料,不影响工程进度;9、及时做好监理资料;10、配合业主做好现场协调工作;11、复核底板标高及开始施工的各楼栋坐标点;12、做好碎浇筑旁站及混凝土塌落度抽查工作;13、在巡检过程中对于发现的问题积极督促整改落实;14、每周定期进行安全检查及工程例会;15、平行检查中对存在问题及时落实。16、对施工单位进行栏杆及涂料交底,对外墙涂料施工严格按照设计要求标准进行控制,对不合格墙面要求立即整改或下发监理通知单督促返工。17、检查精装修进场材料及精装修移交工作;18、复核精装修施工轴线,确定施工工艺;19、验收精装修吊顶龙骨及内墙石膏板锚栓设置情况等;七、施工现场照片:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
