[监理资料]监理月报(23).docx

上传人:p** 文档编号:1033023 上传时间:2024-06-15 格式:DOCX 页数:6 大小:19.19KB
下载 相关 举报
[监理资料]监理月报(23).docx_第1页
第1页 / 共6页
[监理资料]监理月报(23).docx_第2页
第2页 / 共6页
[监理资料]监理月报(23).docx_第3页
第3页 / 共6页
[监理资料]监理月报(23).docx_第4页
第4页 / 共6页
[监理资料]监理月报(23).docx_第5页
第5页 / 共6页
[监理资料]监理月报(23).docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《[监理资料]监理月报(23).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(23).docx(6页珍藏版)》请在第壹文秘上搜索。

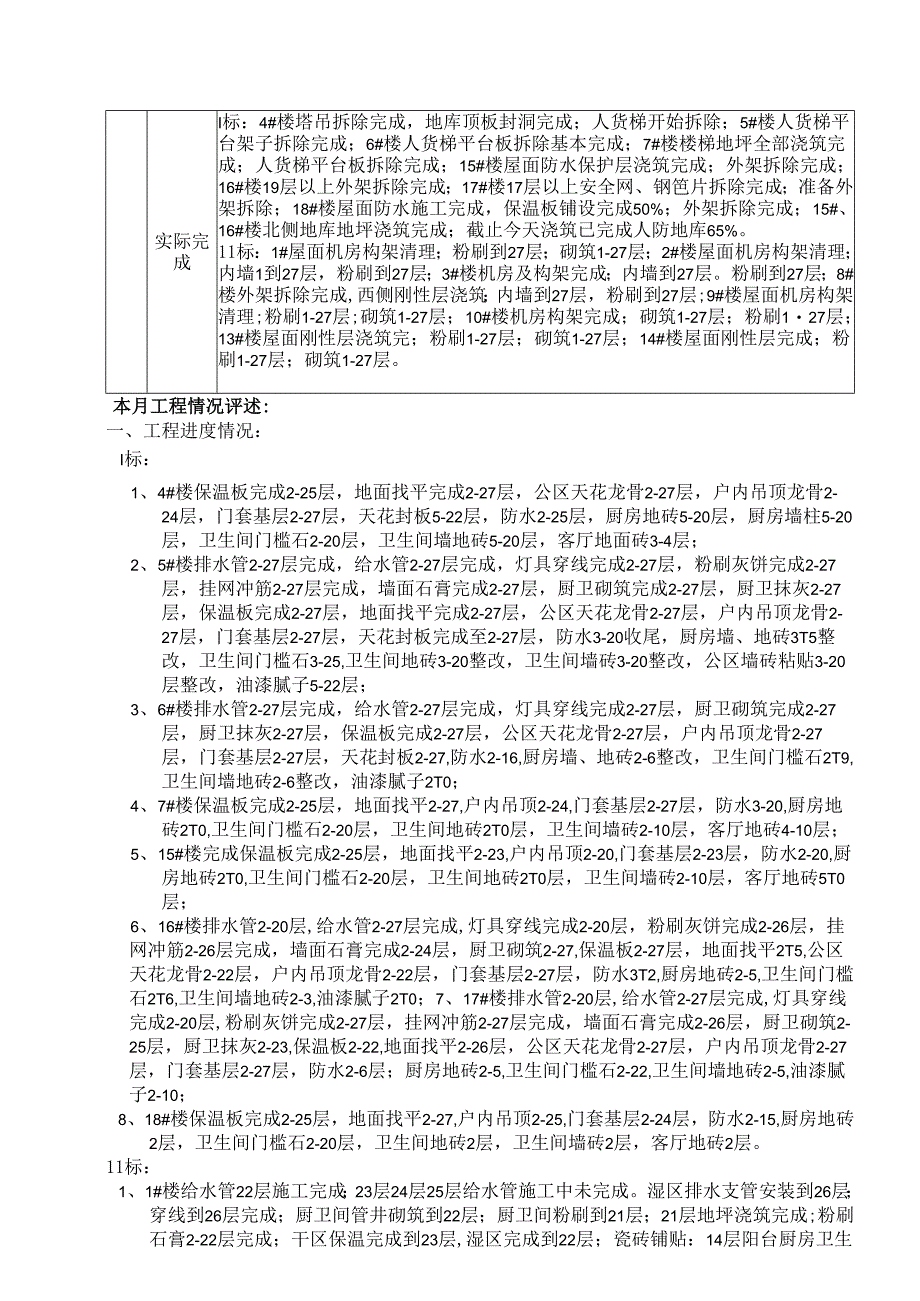

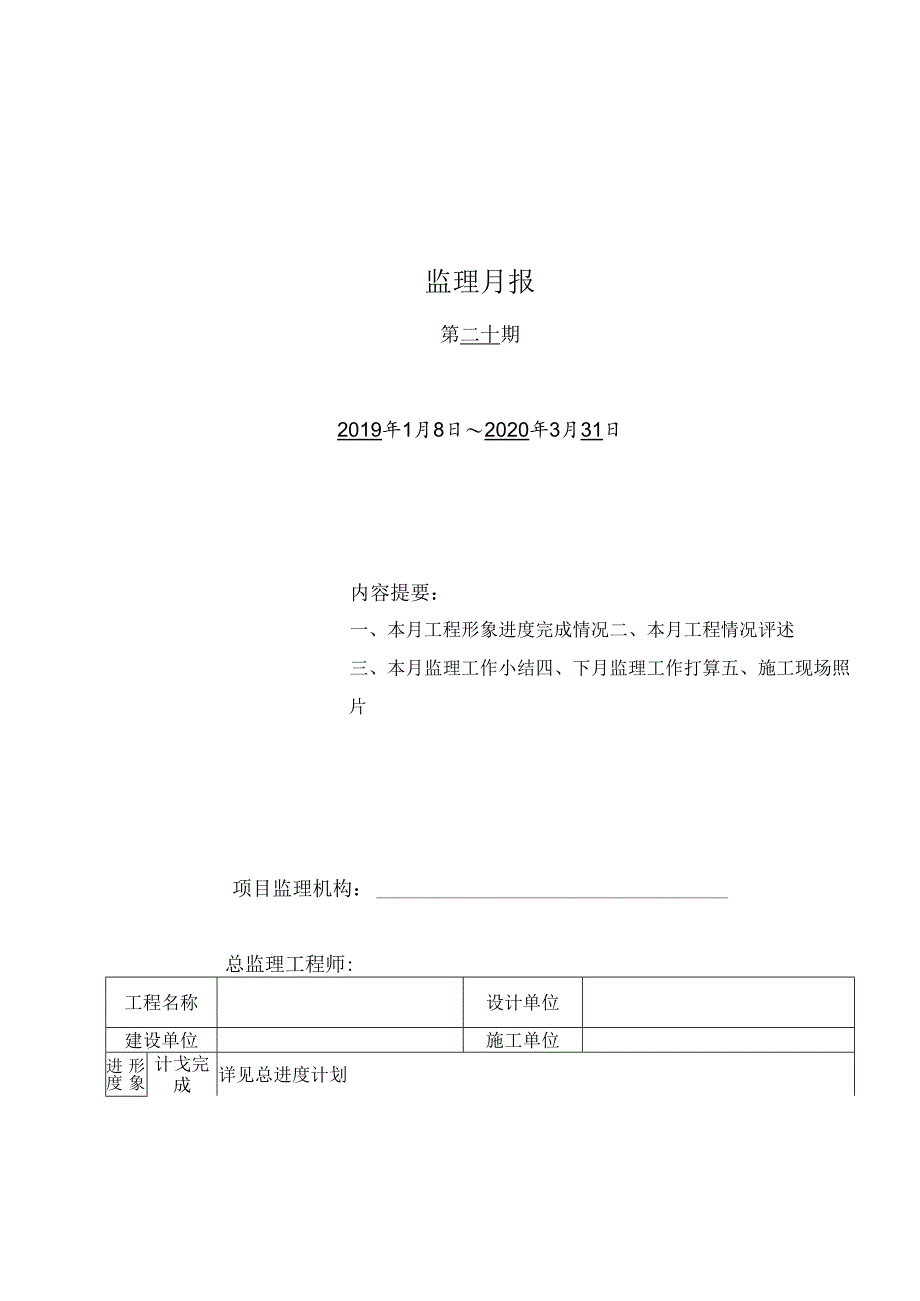

1、监理月报第二十期2019年1月8日2020年3月31日内容提要:一、本月工程形象进度完成情况二、本月工程情况评述三、本月监理工作小结四、下月监理工作打算五、施工现场照片项目监理机构:总监理工程师:工程名称设计单位建设单位施工单位形象进度计戈完成详见总进度计划实际完成I标:4#楼塔吊拆除完成,地库顶板封洞完成;人货梯开始拆除;5#楼人货梯平台架子拆除完成;6#楼人货梯平台板拆除基本完成;7#楼楼梯地坪全部浇筑完成;人货梯平台板拆除完成;15#楼屋面防水保护层浇筑完成;外架拆除完成;16#楼19层以上外架拆除完成;17#楼17层以上安全网、钢笆片拆除完成;准备外架拆除;18#楼屋面防水施工完成,保

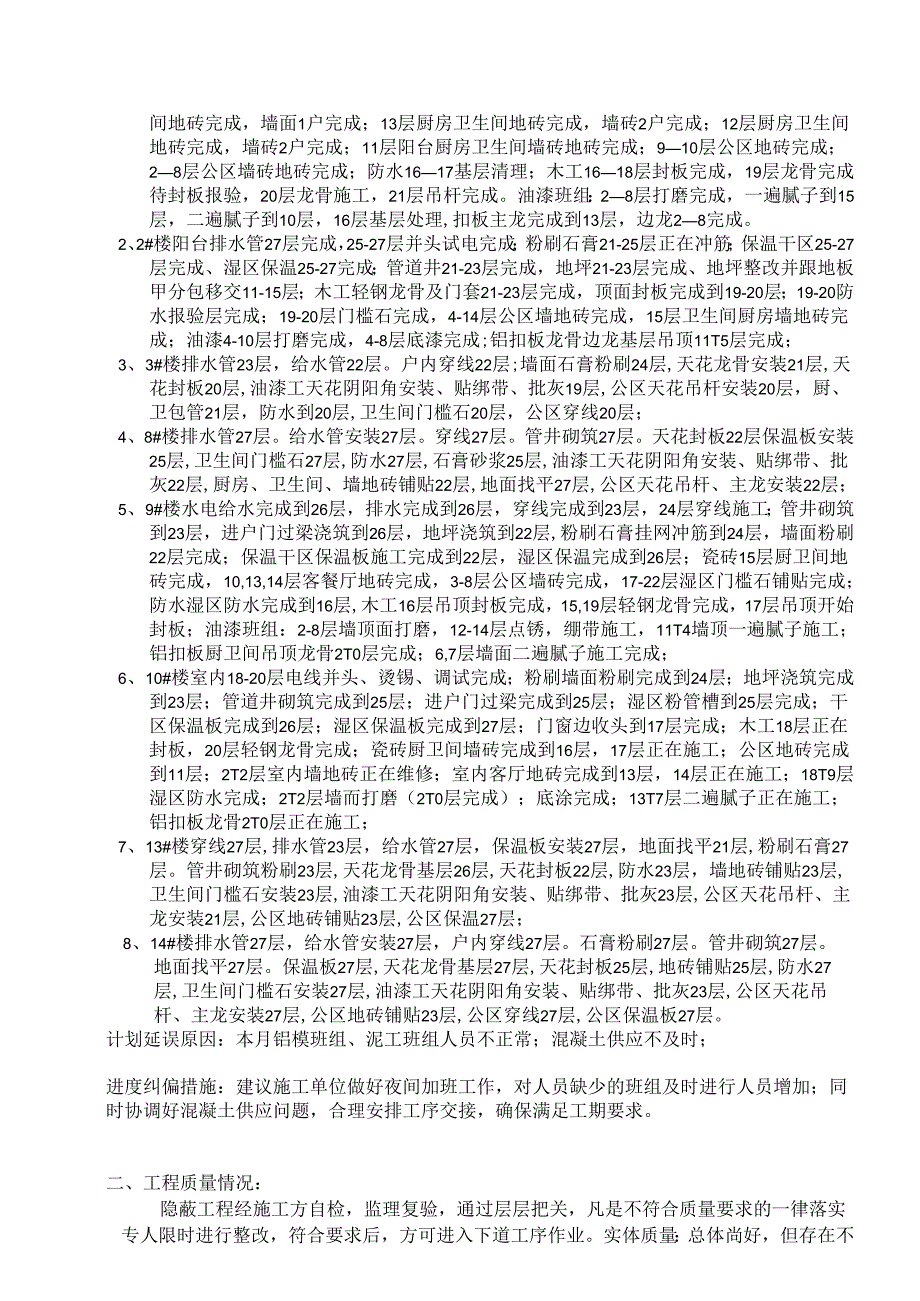

2、温板铺设完成50%;外架拆除完成;15#、16#楼北侧地库地坪浇筑完成;截止今天浇筑已完成人防地库65%。11标:1#屋面机房构架清理;粉刷到27层;砌筑1-27层;2#楼屋面机房构架清理;内墙1到27层,粉刷到27层;3#楼机房及构架完成;内墙到27层。粉刷到27层;8#楼外架拆除完成,西侧刚性层浇筑;内墙到27层,粉刷到27层;9#楼屋面机房构架清理;粉刷1-27层;砌筑1-27层;10#楼机房构架完成;砌筑1-27层;粉刷127层;13#楼屋面刚性层浇筑完;粉刷1-27层;砌筑1-27层;14#楼屋面刚性层完成;粉刷1-27层;砌筑1-27层。本月工程情况评述:一、工程进度情况:I标:1

3、、4#楼保温板完成2-25层,地面找平完成2-27层,公区天花龙骨2-27层,户内吊顶龙骨2-24层,门套基层2-27层,天花封板5-22层,防水2-25层,厨房地砖5-20层,厨房墙柱5-20层,卫生间门槛石2-20层,卫生间墙地砖5-20层,客厅地面砖3-4层;2、5#楼排水管2-27层完成,给水管2-27层完成,灯具穿线完成2-27层,粉刷灰饼完成2-27层,挂网冲筋2-27层完成,墙面石膏完成2-27层,厨卫砌筑完成2-27层,厨卫抹灰2-27层,保温板完成2-27层,地面找平完成2-27层,公区天花龙骨2-27层,户内吊顶龙骨2-27层,门套基层2-27层,天花封板完成至2-27层,

4、防水3-20收尾,厨房墙、地砖3T5整改,卫生间门槛石3-25,卫生间地砖3-20整改,卫生间墙砖3-20整改,公区墙砖粘贴3-20层整改,油漆腻子5-22层;3、6#楼排水管2-27层完成,给水管2-27层完成,灯具穿线完成2-27层,厨卫砌筑完成2-27层,厨卫抹灰2-27层,保温板完成2-27层,公区天花龙骨2-27层,户内吊顶龙骨2-27层,门套基层2-27层,天花封板2-27,防水2-16,厨房墙、地砖2-6整改,卫生间门槛石2T9,卫生间墙地砖2-6整改,油漆腻子2T0;4、7#楼保温板完成2-25层,地面找平2-27,户内吊顶2-24,门套基层2-27层,防水3-20,厨房地砖2

5、T0,卫生间门槛石2-20层,卫生间地砖2T0层,卫生间墙砖2-10层,客厅地砖4-10层;5、15#楼完成保温板完成2-25层,地面找平2-23,户内吊顶2-20,门套基层2-23层,防水2-20,厨房地砖2T0,卫生间门槛石2-20层,卫生间地砖2T0层,卫生间墙砖2-10层,客厅地砖5T0层;6、16#楼排水管2-20层,给水管2-27层完成,灯具穿线完成2-20层,粉刷灰饼完成2-26层,挂网冲筋2-26层完成,墙面石膏完成2-24层,厨卫砌筑2-27,保温板2-27层,地面找平2T5,公区天花龙骨2-22层,户内吊顶龙骨2-22层,门套基层2-27层,防水3T2,厨房地砖2-5,卫生

6、间门槛石2T6,卫生间墙地砖2-3,油漆腻子2T0;7、17#楼排水管2-20层,给水管2-27层完成,灯具穿线完成2-20层,粉刷灰饼完成2-27层,挂网冲筋2-27层完成,墙面石膏完成2-26层,厨卫砌筑2-25层,厨卫抹灰2-23,保温板2-22,地面找平2-26层,公区天花龙骨2-27层,户内吊顶龙骨2-27层,门套基层2-27层,防水2-6层;厨房地砖2-5,卫生间门槛石2-22,卫生间墙地砖2-5,油漆腻子2-10;8、18#楼保温板完成2-25层,地面找平2-27,户内吊顶2-25,门套基层2-24层,防水2-15,厨房地砖2层,卫生间门槛石2-20层,卫生间地砖2层,卫生间墙砖

7、2层,客厅地砖2层。11标:1、1#楼给水管22层施工完成;23层24层25层给水管施工中未完成。湿区排水支管安装到26层;穿线到26层完成;厨卫间管井砌筑到22层;厨卫间粉刷到21层;21层地坪浇筑完成;粉刷石膏2-22层完成;干区保温完成到23层,湿区完成到22层;瓷砖铺贴:14层阳台厨房卫生间地砖完成,墙面1户完成;13层厨房卫生间地砖完成,墙砖2户完成;12层厨房卫生间地砖完成,墙砖2户完成;11层阳台厨房卫生间墙砖地砖完成;910层公区地砖完成;28层公区墙砖地砖完成;防水1617基层清理;木工1618层封板完成,19层龙骨完成待封板报验,20层龙骨施工,21层吊杆完成。油漆班组:2

8、8层打磨完成,一遍腻子到15层,二遍腻子到10层,16层基层处理,扣板主龙完成到13层,边龙28完成。2、2#楼阳台排水管27层完成,25-27层并头试电完成;粉刷石膏21-25层正在冲筋;保温干区25-27层完成、湿区保温25-27完成;管道井21-23层完成,地坪21-23层完成、地坪整改并跟地板甲分包移交11-15层;木工轻钢龙骨及门套21-23层完成,顶面封板完成到19-20层;19-20防水报验层完成;19-20层门槛石完成,4-14层公区墙地砖完成,15层卫生间厨房墙地砖完成;油漆4-10层打磨完成,4-8层底漆完成;铝扣板龙骨边龙基层吊顶11T5层完成;3、3#楼排水管23层,给

9、水管22层。户内穿线22层;墙面石膏粉刷24层,天花龙骨安装21层,天花封板20层,油漆工天花阴阳角安装、贴绑带、批灰19层,公区天花吊杆安装20层,厨、卫包管21层,防水到20层,卫生间门槛石20层,公区穿线20层;4、8#楼排水管27层。给水管安装27层。穿线27层。管井砌筑27层。天花封板22层保温板安装25层,卫生间门槛石27层,防水27层,石膏砂浆25层,油漆工天花阴阳角安装、贴绑带、批灰22层,厨房、卫生间、墙地砖铺贴22层,地面找平27层,公区天花吊杆、主龙安装22层;5、9#楼水电给水完成到26层,排水完成到26层,穿线完成到23层,24层穿线施工;管井砌筑到23层,进户门过梁

10、浇筑到26层,地坪浇筑到22层,粉刷石膏挂网冲筋到24层,墙面粉刷22层完成;保温干区保温板施工完成到22层,湿区保温完成到26层;瓷砖15层厨卫间地砖完成,10,13,14层客餐厅地砖完成,3-8层公区墙砖完成,17-22层湿区门槛石铺贴完成;防水湿区防水完成到16层,木工16层吊顶封板完成,15,19层轻钢龙骨完成,17层吊顶开始封板;油漆班组:2-8层墙顶面打磨,12-14层点锈,绷带施工,11T4墙顶一遍腻子施工;铝扣板厨卫间吊顶龙骨2T0层完成;6,7层墙面二遍腻子施工完成;6、10#楼室内18-20层电线并头、烫锡、调试完成;粉刷墙面粉刷完成到24层;地坪浇筑完成到23层;管道井砌

11、筑完成到25层;进户门过梁完成到25层;湿区粉管槽到25层完成;干区保温板完成到26层;湿区保温板完成到27层;门窗边收头到17层完成;木工18层正在封板,20层轻钢龙骨完成;瓷砖厨卫间墙砖完成到16层,17层正在施工;公区地砖完成到11层;2T2层室内墙地砖正在维修;室内客厅地砖完成到13层,14层正在施工;18T9层湿区防水完成;2T2层墙而打磨(2T0层完成);底涂完成;13T7层二遍腻子正在施工;铝扣板龙骨2T0层正在施工;7、13#楼穿线27层,排水管23层,给水管27层,保温板安装27层,地面找平21层,粉刷石膏27层。管井砌筑粉刷23层,天花龙骨基层26层,天花封板22层,防水2

12、3层,墙地砖铺贴23层,卫生间门槛石安装23层,油漆工天花阴阳角安装、贴绑带、批灰23层,公区天花吊杆、主龙安装21层,公区地砖铺贴23层,公区保温27层;8、14#楼排水管27层,给水管安装27层,户内穿线27层。石膏粉刷27层。管井砌筑27层。地面找平27层。保温板27层,天花龙骨基层27层,天花封板25层,地砖铺贴25层,防水27层,卫生间门槛石安装27层,油漆工天花阴阳角安装、贴绑带、批灰23层,公区天花吊杆、主龙安装27层,公区地砖铺贴23层,公区穿线27层,公区保温板27层。计划延误原因:本月铝模班组、泥工班组人员不正常;混凝土供应不及时;进度纠偏措施:建议施工单位做好夜间加班工作

13、,对人员缺少的班组及时进行人员增加;同时协调好混凝土供应问题,合理安排工序交接,确保满足工期要求。二、工程质量情况:隐蔽工程经施工方自检,监理复验,通过层层把关,凡是不符合质量要求的一律落实专人限时进行整改,符合要求后,方可进入下道工序作业。实体质量:总体尚好,但存在不少质量问题:I标:1、 17-2504客厅保温板锚固钉脱落;2、 17-2402客厅螺杆洞封堵不合格;3、 17号楼22层管井框安装垂直度不符要求;4、 17-1504空调分机安装偏差;5、 17号楼1503南阳台顶板混凝土破损要求及时修补;6、 17-1503主卧窗边保温板未满批胶泥;7、 16-1504客厅地面管槽埋设软管,

14、且开槽面未及时修补;8、 6号楼26层包管墙砌筑未设置拉结筋,已在现场要求返工;9、 6-1504客厅挂板未做燕尾桦,已要求返工;10、空调管高度与封板高度冲突,要求空调管重新施工,抬高高度;IK空调孔洞用发泡剂封堵,要求返工;12、燕尾桦未做。燕尾样后部加强版要求高度为挂板高度;13、6T6层楼梯间粉刷空鼓;14、18-26层楼梯间粉刷空鼓;15、18-2401进户门上口现浇门过梁夹渣;16、18-1901主卧网片脱落;17、18-15层楼梯间,外墙涂料腻子裂缝、空鼓,该部位是窗框部位,空鼓会直接导致日后该处的渗水;18、18-10层,地坪起砂严重,大面积起砂。II标:1、部分顶塞未及时抹灰

15、;2、挂网不到位;3、部分吊杆孔滴水现象严重;4、上周验收中发现横向副龙骨缺失现象比较多;5、层板侧边防火涂料未涂刷现象又开始增多;6、转角加强版破损未及时更换;7、新风管施工标高过低;8、墙砖铺贴双面抹胶泥,并拉出横纹,较好的施工工艺;9、电梯机房钢扶梯与采光井有距离冲突;10、挂板端部与墙体应接触无空隙;11、外墙腻子有部分部位未批到位、且外框部位多空鼓、气泡;12、线盒位置与设计不符、且施工粗糙;13、线槽及线盒封堵施工随意性较大;14、软管伸出长度不足或干脆无软管的现象较普遍;15、封板上部的保温板拼缝在豪锐标段发现较多有不嵌缝、不贴抗裂网、不贴绷带;16、聚氨酯施工中产生的气泡较多;17、槽钢洞内墙测封堵较随意,质量极差;18、吊顶封板前顶板未及时修补的不允许封板;19、空调铜管焊接过程中对新风管道造成烧蚀。三、材料、机械、人员进场配置情况:I标:基本能满足施工要求;II标:未满足施工要求,其中内外墙砌筑人员不足,铝模班组人员不足。四、安全及现场文明设施:I标:1、6-12层西侧消防栓破损;2、总包、两家精装单位的楼层内垃圾均有数层未及时清理;3、吊篮使用未拉警戒线;4、部分楼层拌制砂浆未垫板;5、人货梯拆除位置的阳台栏杆要抓紧安装,杜绝临边空洞;6、6号楼及其余楼栋设备间窗临边未设置防护措施;7、班组仍发现有违规使用拖线板情况。II标:1、总包、两家精装单位的楼层

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程监理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
