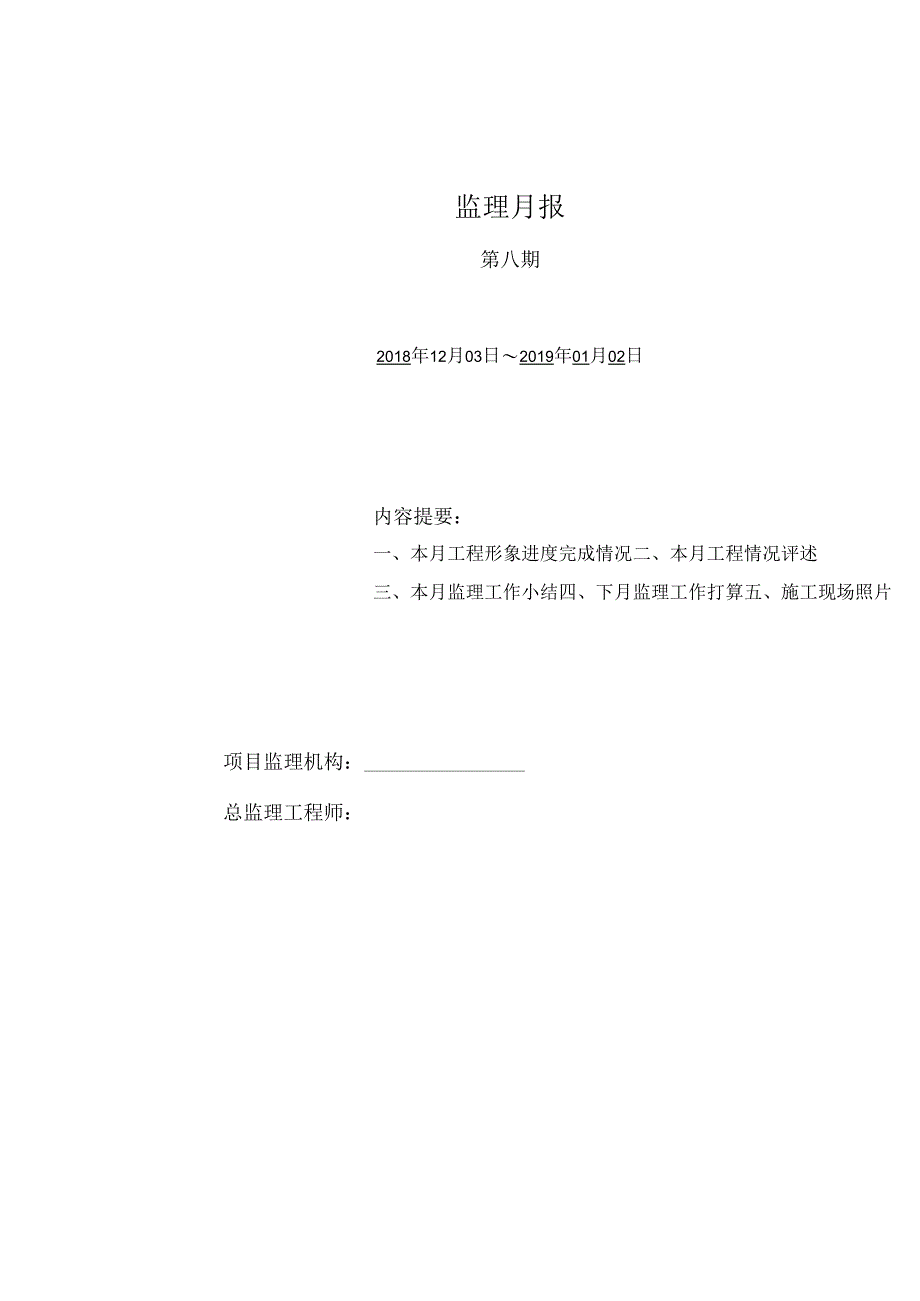

1、监理月报第八期2018年12月03日2019年01月02日内容提要:一、本月工程形象进度完成情况二、本月工程情况评述三、本月监理工作小结四、下月监理工作打算五、施工现场照片项目监理机构:总监理工程师:工程名称设计单位建设单位施工单位形象进度计划完成详见总进度计划际成实完I标:1、4#楼二层柱三层梁板铝模拼装;2、5#楼三层柱四层梁板钢筋绑扎;3、6#楼三层柱四层梁板放线;4、7#楼三层柱钢筋绑扎,PC吊装;5、15#楼基础顶板模板铺设;6、18#楼基础底板钢筋绑扎;7、17#楼破桩头,砖胎膜砌筑;8、4-7#楼地库顶板完成,9、5-6#楼地库顶板完成;10、7-15#楼地库顶板混凝土浇筑完成;

2、11、4-5#楼之间地库底板碎浇筑完成;11标:1、2#楼基础顶板混凝土浇筑完成;2、3#楼一层柱二层梁板铝模拼装;3、8#楼一层柱二层梁板碎浇筑完成;4、9#楼破桩,电梯井砖胎膜砌筑;5、10#楼底板混凝土浇筑;6、13#二层柱三层梁板碎浇筑完成;7、14#楼二层柱三层梁板钢筋绑扎;8、14#楼北侧地库顶板完成;9、3#楼南侧地库顶板混凝土浇筑完成;10、2-8#楼之间地库顶板浇筑完成;11、8#楼东侧地库顶板模板铺设完成;12、9-10#楼之间地库底板钢筋绑扎;本月工程情况评述:一、工程进度情况:I标:1、4#楼二层柱三层梁板铝模拼装;2、5#楼三层柱四层梁板钢筋绑扎;3、6#楼三层柱四层

3、梁板放线;4、7#楼三层柱钢筋绑扎,PC吊装;5、15#楼基础顶板模板铺设;6、18#楼基础底板钢筋绑扎;7、17#楼破桩头,破胎膜砌筑;8、4-7#楼地库顶板完成,9、5-6#楼地库顶板完成;10、7J5#楼地库顶板混凝土浇筑完成;11、4-5#楼之间地库底板碎浇筑完成;基本符合施工单位安排的进度计划,不符合部分除了与PC厂家协调及等待PC图纸深化的原因以外,大多为班组之间协调不到位,木工操作人员不能很好的满足工程施工进度的需要,同时木工班组需要整改的内容较多导致耽误了整体的施工进度。建议施工单位适量增加木工操作人员以满足进度要求。II标:1、2#楼基础顶板混凝土浇筑完成;2、3#楼一层柱二

4、层梁板铝模拼装;3、8#楼一层柱二层梁板碎浇筑完成;4、9#楼破桩,电梯井砖胎膜砌筑;5、10#楼底板混凝土浇筑;6、13#二层柱三层梁板碎浇筑完成;7、14#楼二层柱三层梁板钢筋绑扎;8、14#楼北侧地库顶板完成;9、3#楼南侧地库顶板混凝土浇筑完成;10、28#楼之间地库顶板浇筑完成;11、8#楼东侧地库顶板模板铺设完成;12、9/0#楼之间地库底板钢筋绑扎;基本符合施工单位安排的进度计划,不符合部分因现场施工材料存在供给不到位现象,施工管理人员缺少,施工项目部无法正常的执行施工计划,泥工及木工人员较紧张;同时因本月施工雨雪天气影响;建议施工单位控制好施工材料进场时间,尽快增加管理人员,同

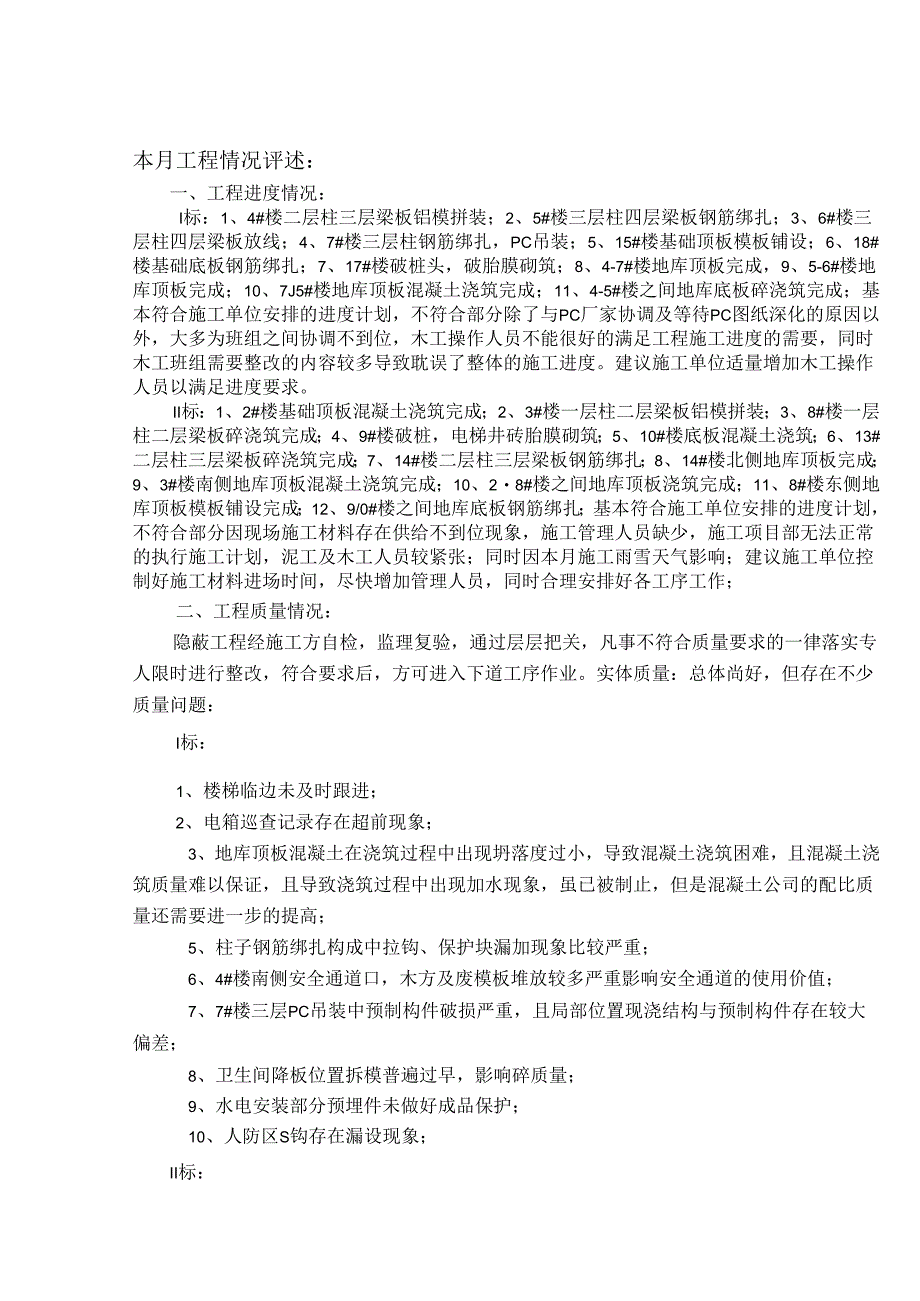

5、时合理安排好各工序工作;二、工程质量情况:隐蔽工程经施工方自检,监理复验,通过层层把关,凡事不符合质量要求的一律落实专人限时进行整改,符合要求后,方可进入下道工序作业。实体质量:总体尚好,但存在不少质量问题:I标:1、楼梯临边未及时跟进;2、电箱巡查记录存在超前现象;3、地库顶板混凝土在浇筑过程中出现坍落度过小,导致混凝土浇筑困难,且混凝土浇筑质量难以保证,且导致浇筑过程中出现加水现象,虽已被制止,但是混凝土公司的配比质量还需要进一步的提高;5、柱子钢筋绑扎构成中拉钩、保护块漏加现象比较严重;6、4#楼南侧安全通道口,木方及废模板堆放较多严重影响安全通道的使用价值;7、7#楼三层PC吊装中预制

6、构件破损严重,且局部位置现浇结构与预制构件存在较大偏差;8、卫生间降板位置拆模普遍过早,影响碎质量;9、水电安装部分预埋件未做好成品保护;10、人防区S钩存在漏设现象;II标:1、施工现场混凝土供应及浇筑时间存在不确定性;2、PC内线盒预埋位置及标高存在不一致;3、月进度计划及年前施工计划等相关计划未上报;4、混凝土在浇筑过程中出现坍落度过小,导致混凝土浇筑困难,且混凝土浇筑质量难以保证,且导致浇筑过程中出现加水现象,虽已被制止,但是混凝土公司的配比质量还需要进一步的提高;5、现场安全文明施工情况同比上个月有明显整改部位但局部材料堆放及场容场貌还有待提高;6、个别施工方案迟迟未报验;7、8#楼

7、南侧地库柱出现露筋、麻面现象,其中有两个柱子需进行支撑加固;8、2#楼一层梁板碎浇筑完后,钢筋露筋现场较多,严重影响质量安全;三、材料、机械、人员进场配置情况:I标:基本能满足施工要求;II标:基本满足施工要求,但施工管理人员较少;四、安全及现场文明设施:I标:1、个别施工人员未按要求佩戴个人安全防护用品。2、施工道路临边围护未到位;3、施工机械传动装置未安装防护罩;4、施工电箱未有效做到三级配置,同时电箱内接线混乱、一桩多接、三相二相混用、保护罩缺失、没有有效的防雨措施、电箱门破损、电箱内无线路图及检查签名;5、塔吊吊运散料采用网兜;6、塔吊安全使用告示牌示意图及塔吊四周未围挡II标:1、1

8、#塔吊基础节长期浸泡在水中;2、安全通道位置未发现灭火器设置;3、现场临时消火管管径不足IIOmm,PE管与镀锌管连接处设置不合理;4、施工电箱漏电保护开关失灵,同时电箱内接线混乱、三相二相混用、保护罩缺失、没有有效的防雨措施;5、9#楼煤气瓶与氧气瓶间安全距离小于5m,气瓶未设置防震圈、防护帽;本月监理工作小结:1、及时签署施工单位上报的各种资料,不影响工程进度;2、及时做好监理资料;3、配合业主做好现场协调工作;4、复核底板标高及开始施工的各楼栋坐标点;5、做好碎浇筑旁站及混凝土塌落度抽查工作;6、在巡检过程中对于发现的问题积极督促整改落实;7、每周定期进行安全检查及工程例会;8、平行检查

9、中对存在问题及时落实;下月监理工作打算:1、做好原材料、试件及试块的取样复试和登记工作,严把材料质量关。2、做好旁站、巡视、平行检验工作,发现问题,及时解决。3、收集施工单位提交的质保资料,督促和配合施工单位把资料工作做到及时、真实、齐全。4、保持和设计单位的密切联系,及时反馈图纸中存在的问题,尽量减少因图纸缺陷对工程造成的进度和质量影响。5、根据工程进展情况,随时召开碰头会,统一认识。6、督促施工单位落实安全文明施工措施,加强安全、文明施工监理工作。7、及时签署施工单位上报的各种资料,不影响工程进度;8、及时做好监理资料;9、配合业主做好现场协调工作;10、复核底板标高及开始施工的各楼栋坐标点;11、做好碎浇筑旁站及混凝土塌落度抽查工作;12、在巡检过程中对于发现的问题积极督促整改落实;13、每周定期进行安全检查及工程例会;14、平行检查中对存在问题及时落实;施工现场照片:

展开阅读全文
