《[监理资料]监理月报(48).docx》由会员分享,可在线阅读,更多相关《[监理资料]监理月报(48).docx(5页珍藏版)》请在第壹文秘上搜索。

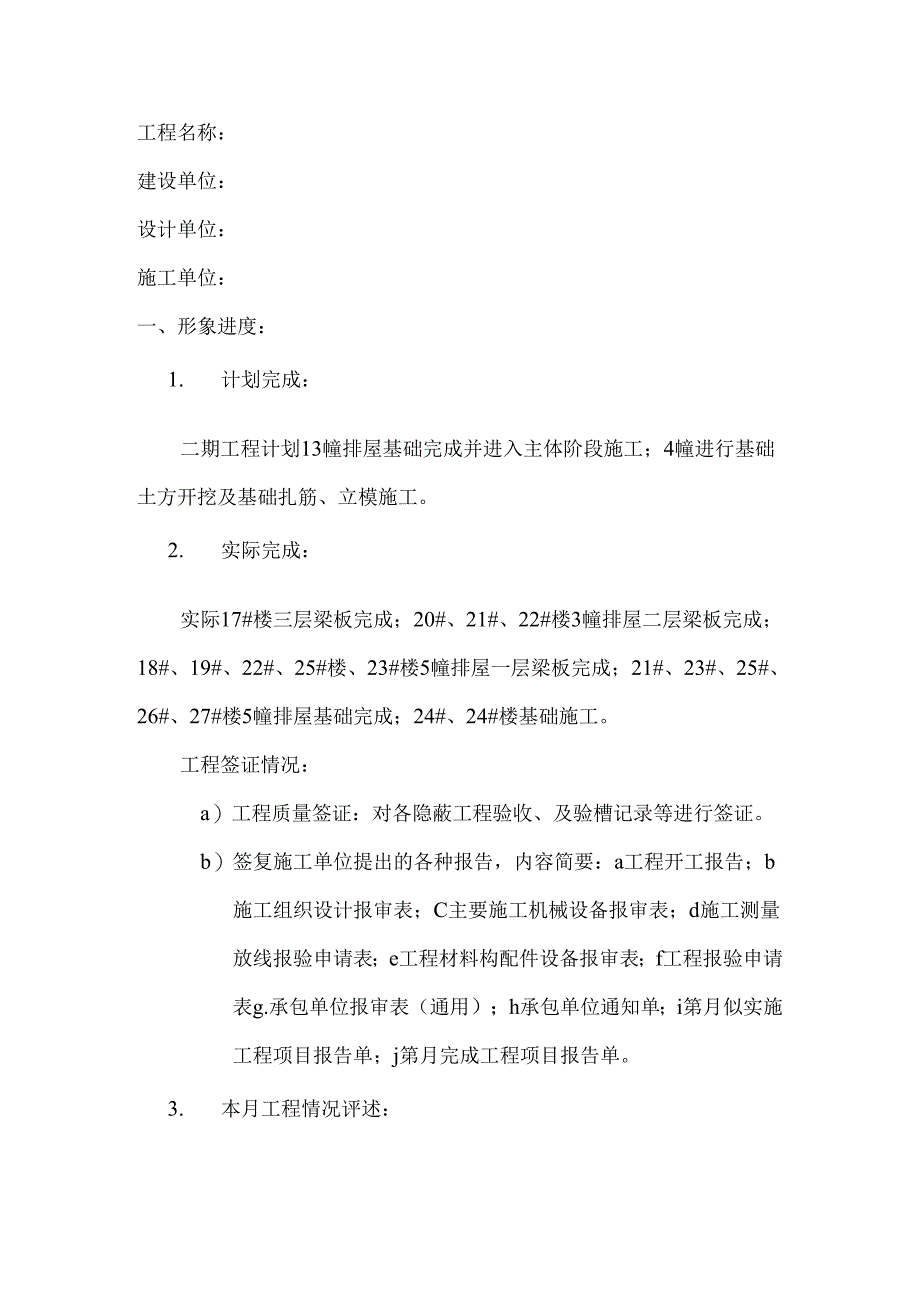

1、监理月报二O一O年H一月一日二O一O年H一月三十日内容提要:一、工程形象进度完成情况:二、工程签证情况:三、本月工程情况评述四、本月监理工作小结:五、下月监理工作打算编制:审核:工程名称:建设单位:设计单位:施工单位:一、形象进度:1. 计划完成:二期工程计划13幢排屋基础完成并进入主体阶段施工;4幢进行基础土方开挖及基础扎筋、立模施工。2. 实际完成:实际17#楼三层梁板完成;20#、21#、22#楼3幢排屋二层梁板完成;18#、19#、22#、25#楼、23#楼5幢排屋一层梁板完成;21#、23#、25#、26#、27#楼5幢排屋基础完成;24#、24#楼基础施工。工程签证情况:a)工程质

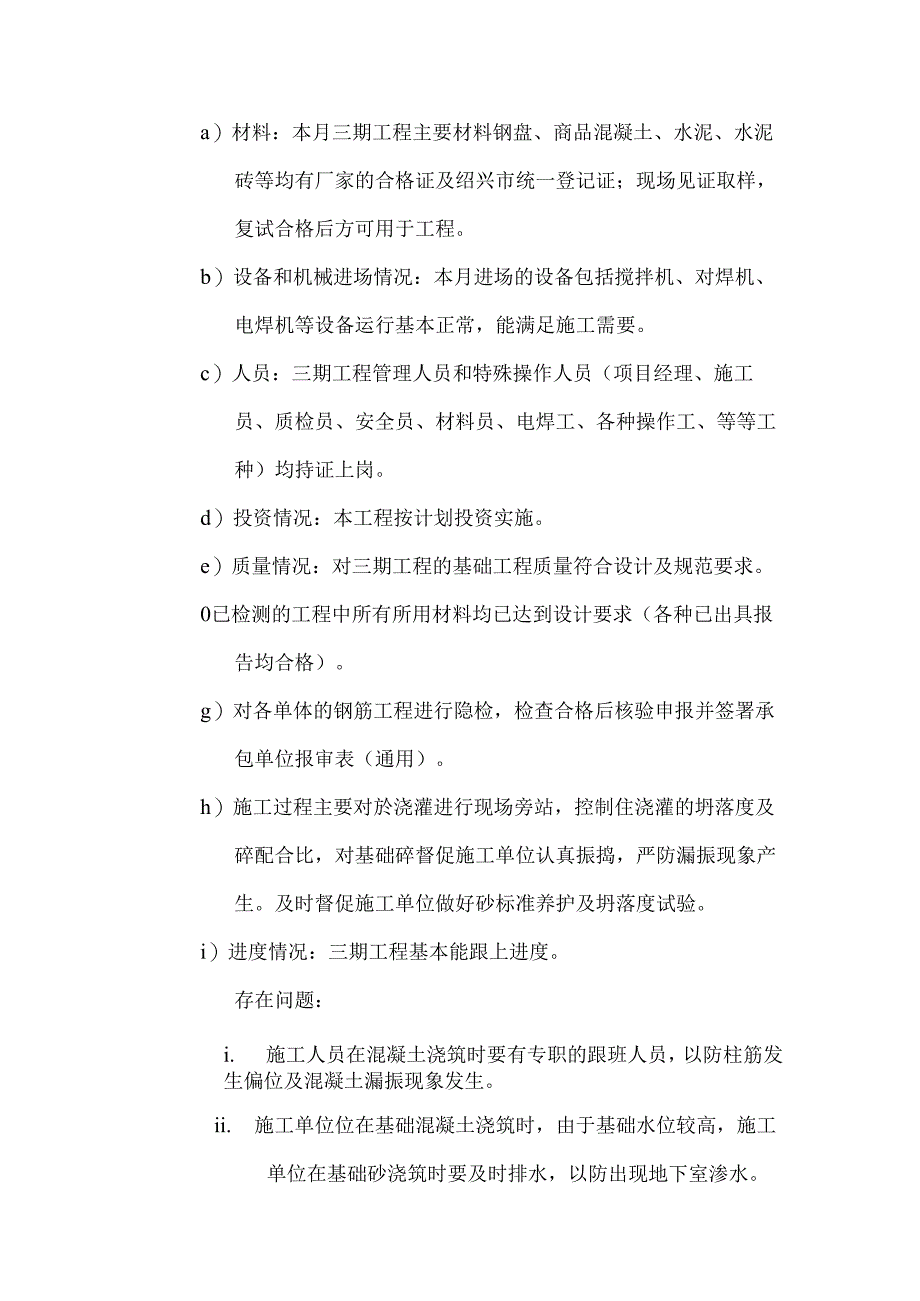

2、量签证:对各隐蔽工程验收、及验槽记录等进行签证。b)签复施工单位提出的各种报告,内容简要:a工程开工报告;b施工组织设计报审表;C主要施工机械设备报审表;d施工测量放线报验申请表;e工程材料构配件设备报审表;f工程报验申请表g.承包单位报审表(通用);h承包单位通知单;i第月似实施工程项目报告单;j第月完成工程项目报告单。3. 本月工程情况评述:a)材料:本月三期工程主要材料钢盘、商品混凝土、水泥、水泥砖等均有厂家的合格证及绍兴市统一登记证;现场见证取样,复试合格后方可用于工程。b)设备和机械进场情况:本月进场的设备包括搅拌机、对焊机、电焊机等设备运行基本正常,能满足施工需要。c)人员:三期工
3、程管理人员和特殊操作人员(项目经理、施工员、质检员、安全员、材料员、电焊工、各种操作工、等等工种)均持证上岗。d)投资情况:本工程按计划投资实施。e)质量情况:对三期工程的基础工程质量符合设计及规范要求。0已检测的工程中所有所用材料均已达到设计要求(各种已出具报告均合格)。g)对各单体的钢筋工程进行隐检,检查合格后核验申报并签署承包单位报审表(通用)。h)施工过程主要对於浇灌进行现场旁站,控制住浇灌的坍落度及碎配合比,对基础碎督促施工单位认真振捣,严防漏振现象产生。及时督促施工单位做好砂标准养护及坍落度试验。i)进度情况:三期工程基本能跟上进度。存在问题:i. 施工人员在混凝土浇筑时要有专职的
4、跟班人员,以防柱筋发生偏位及混凝土漏振现象发生。ii. 施工单位位在基础混凝土浇筑时,由于基础水位较高,施工单位在基础砂浇筑时要及时排水,以防出现地下室渗水。iii. 严格控制商品税的标号及碎坍落度,对照进料单及时抽查。iv. 安全员须多对施工现场进行安全检查,发现问题及时督促、整改落实;施工人员上岗时应穿戴好劳动保护用品(进入施工现场必须戴好安全帽)。4. 本月监理工作小结:a)做好各方的组织协调工作,并按排下月的工作计划。b)及时签署施工单位上报的各种资料,不影响工程进度。c)施工过程做好各项旁站工作,记好旁站记录。d)对进场的原材料做好登记,见证取样和要求复试等各项工作,把好原材料的质量
5、关。e)对工程中出现的问题及时要求施工单位进行整改并督促落实,保证了工程进度顺利进行。f)做好各项监理资料,记好监理日记。通过以上各项工作,基本能控制工程质量和进度,但仍须进一步努力。5. 下月监理工作打算:a)督促施工单位增加施工人员、加快工程进度,保证工程能按进度计划顺利实施;并协助业主、施工单位加快落实样板房的施工进度,争取在10月25日前结顶。b)督促施工单位对新增施工人员的三级教育工作。c)认真做好旁站记录,旁站工作,发现问题及时整改。d)施工过程做好各项监理工作,发现问题及时提出解决,做到事前控制。e)及时做好监理资料,记好监理日志。f)做好各方的组织协调工作并按排下月的工作计划。g)审核工程进度情况,及时签署施工单位上报的工程进度款及各种资料,不影响工程进度。h)督促施工单位及时做好工程资料。i)对进场的原材料做好登记,见证取样和要求复试等各项工作,把好原材料的质量关。j)督促施工单位做好各项安全措施。2010年11月30日
