《[监理资料]节能验收监理报告.docx》由会员分享,可在线阅读,更多相关《[监理资料]节能验收监理报告.docx(4页珍藏版)》请在第壹文秘上搜索。
1、建筑节能工程验收监理报告监理单位:(盖章)总监:(签字)监理工程师:(签字)二。一二年九月建筑节能工程监理报告各位领导、专家、验收组成员:受业主委托,对小区工程实施施工阶段的监理。在监理过程中始终得到业主的充分信任和大力支持、质监站领导的指导帮助,设计院的咨询服务和施工单位的积极配合,使本工程监理工作有效地按程序顺利展开。在此向大家表示诚挚的谢意。现将本工程的监理情况汇报如下:一、工程概况小区工程位于柯彤山南侧,由盛房地产开发有限公司开发,力工程勘察院,水建筑设计有限公司设计,恒建设有限公司承建。小区工程总建筑面积为37507平方米,本工程建筑节能屋面采用4CM厚挤塑板、外墙240加气混凝土块
2、自保温、外窗采用断热铝合金多腔密封普通中空玻璃,结构形式框剪结构,抗震设防烈度为六度,耐火等级为地上二级、地下一级。本工程开工日期为2010年5月28日,至2012年9月完成保温节能工程施工,施工过程无安全质量事故发生。监理对工程的控制1、 施工前对施工单位的质量保证体系进行审查经审查本工程的施工单位的资质符合要求,施工单位项目经理有相应资质证书。现场管理人员及特殊工种操作人员均有上岗证,进场机械能满足工程施工需要,设备性能良好,施工组织设计经审批符合要求。2、 材料控制施工单位原材料构配件进场及时进行审报,并提供产品质量证明及合格证书,经监理认可并见证取样复试合格后方可用于工程,各种原材料取

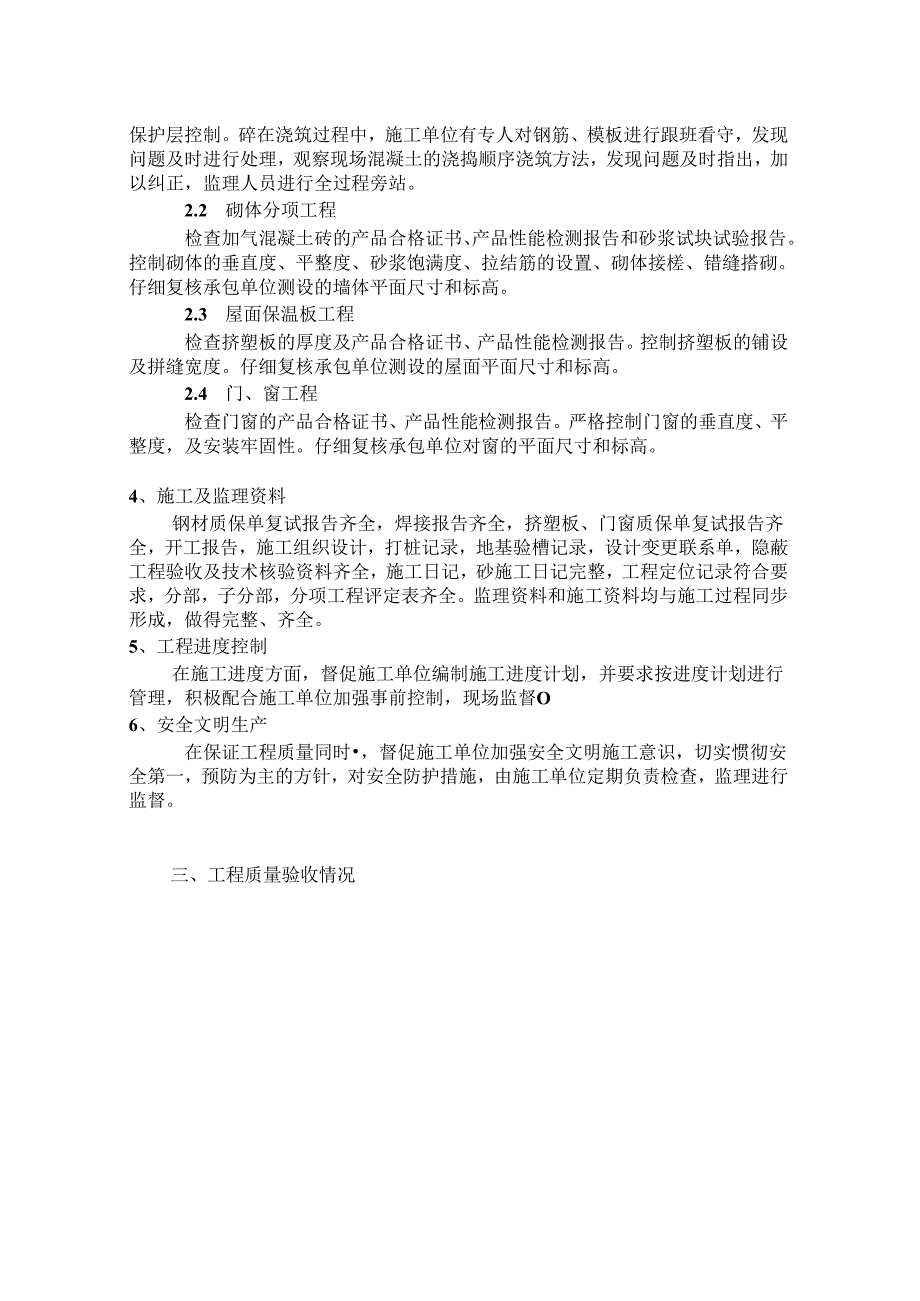

3、样复试质量情况详见监理资料。3、施工过程质量控制:2.1 混凝土子分部工程2.1.1 模板分项工程对进场模板材质进行检查,施工工程中对模板标高、截面尺寸、轴线进行控制,本工程模板安装平整、接缝严密、不漏浆,模板内无杂物,模板几何尺寸符合设计要求,模板拆除符合规范规定。2.1.2 钢筋分项工程钢筋制作事前控制:检查所有进场原材料得出厂合格证质保单,并现场见证取样进行复试,待复试合格后才同意使用,在制造加工完成后,要求分批堆放整齐,并保持钢筋清洁,预先设想钢筋重叠交叉对保护层的影响,要求翻样正确。钢筋制作事中控制:检查制作时的规格、尺寸、形状及数量均符合设计及规范要求。钢筋制作完成后控制:对钢筋焊
4、接质量及接头留设位置,钢筋间距、标高、数量、尺寸进行复核。监理对检查发现的问题及时提出整改意见,对重要部位进行旁站,直到符合要求为止,确保刚加分项工程的施工质量。2.1.3 混凝土分项工程做好钢筋隐蔽工程成品保护,要求施工单位,具有较高成品保护意识,做好保护层控制。碎在浇筑过程中,施工单位有专人对钢筋、模板进行跟班看守,发现问题及时进行处理,观察现场混凝土的浇捣顺序浇筑方法,发现问题及时指出,加以纠正,监理人员进行全过程旁站。2.2 砌体分项工程检查加气混凝土砖的产品合格证书、产品性能检测报告和砂浆试块试验报告。控制砌体的垂直度、平整度、砂浆饱满度、拉结筋的设置、砌体接槎、错缝搭砌。仔细复核承
5、包单位测设的墙体平面尺寸和标高。2.3 屋面保温板工程检查挤塑板的厚度及产品合格证书、产品性能检测报告。控制挤塑板的铺设及拼缝宽度。仔细复核承包单位测设的屋面平面尺寸和标高。2.4 门、窗工程检查门窗的产品合格证书、产品性能检测报告。严格控制门窗的垂直度、平整度,及安装牢固性。仔细复核承包单位对窗的平面尺寸和标高。4、施工及监理资料钢材质保单复试报告齐全,焊接报告齐全,挤塑板、门窗质保单复试报告齐全,开工报告,施工组织设计,打桩记录,地基验槽记录,设计变更联系单,隐蔽工程验收及技术核验资料齐全,施工日记,砂施工日记完整,工程定位记录符合要求,分部,子分部,分项工程评定表齐全。监理资料和施工资料
6、均与施工过程同步形成,做得完整、齐全。5、工程进度控制在施工进度方面,督促施工单位编制施工进度计划,并要求按进度计划进行管理,积极配合施工单位加强事前控制,现场监督O6、安全文明生产在保证工程质量同时,督促施工单位加强安全文明施工意识,切实惯彻安全第一,预防为主的方针,对安全防护措施,由施工单位定期负责检查,监理进行监督。三、工程质量验收情况工程质量验收情况序号分部工程名称分项工程名称分项工程验收意见备注1外墙工程土石方合格灌注桩合格模板合格钢筋合格混凝土合格加气混凝土砌砖合格2屋面保温工程防水混凝土合格防水卷材合格挤塑板保温层合格找平层合格3门、窗工程门、窗安装合格四、验收结论小区保温节能工程符合建筑工程施工质量验收规范及浙江省居住建筑节能设计标准DB33/10152003有关规范要求,工程技术资料基本齐全,各种进场材料抽检复试全部合格并符合规范要求,根据国家有关验收标准,评定小区保温、节能工程等级为合格。二。一二年九月
