土方工程施工方案.docx

上传人:p** 文档编号:1040262 上传时间:2024-06-16 格式:DOCX 页数:6 大小:12.11KB
下载 相关 举报
土方工程施工方案.docx_第1页
第1页 / 共6页
土方工程施工方案.docx_第2页
第2页 / 共6页
土方工程施工方案.docx_第3页
第3页 / 共6页
土方工程施工方案.docx_第4页
第4页 / 共6页
土方工程施工方案.docx_第5页
第5页 / 共6页
土方工程施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《土方工程施工方案.docx》由会员分享,可在线阅读,更多相关《土方工程施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

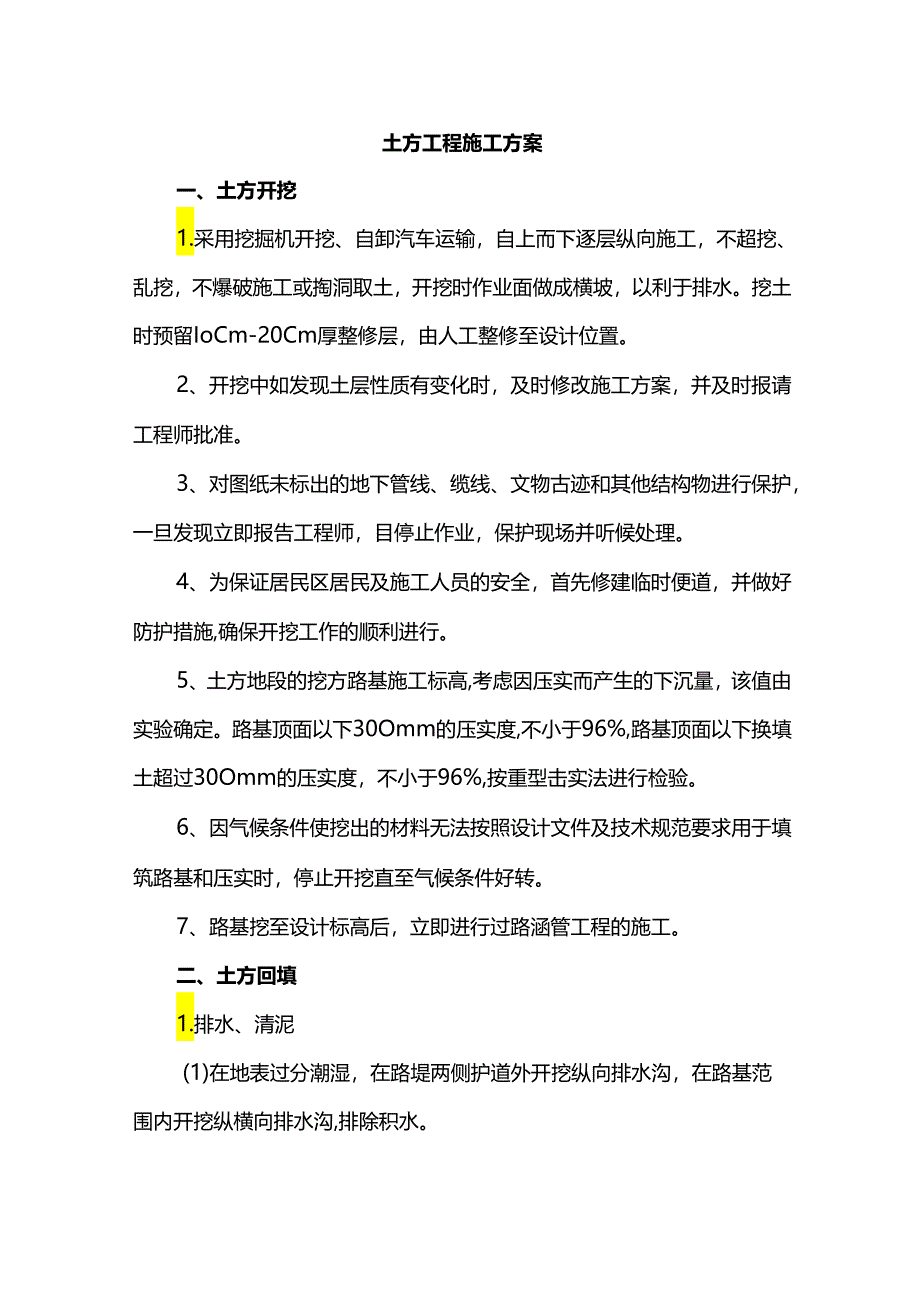

1、土方工程施工方案一、土方开挖1.采用挖掘机开挖、自卸汽车运输,自上而下逐层纵向施工,不超挖、乱挖,不爆破施工或掏洞取土,开挖时作业面做成横坡,以利于排水。挖土时预留IoCm-20Cm厚整修层,由人工整修至设计位置。2、开挖中如发现土层性质有变化时,及时修改施工方案,并及时报请工程师批准。3、对图纸未标出的地下管线、缆线、文物古迹和其他结构物进行保护,一旦发现立即报告工程师,目停止作业,保护现场并听候处理。4、为保证居民区居民及施工人员的安全,首先修建临时便道,并做好防护措施,确保开挖工作的顺利进行。5、土方地段的挖方路基施工标高,考虑因压实而产生的下沉量,该值由实验确定。路基顶面以下30Omm

2、的压实度,不小于96%,路基顶面以下换填土超过30Omm的压实度,不小于96%,按重型击实法进行检验。6、因气候条件使挖出的材料无法按照设计文件及技术规范要求用于填筑路基和压实时,停止开挖直至气候条件好转。7、路基挖至设计标高后,立即进行过路涵管工程的施工。二、土方回填1.排水、清泥(1)在地表过分潮湿,在路堤两侧护道外开挖纵向排水沟,在路基范围内开挖纵横向排水沟,排除积水。(2)在护道外侧的排水沟,在沟的外侧填筑土填,防止线外地表水流入。(3在路基范围内有大片低洼积水地段时,先作更排除积水,并将废弃物、淤泥以及不适宜的材料清除路堤以外,将此地面翻松,经处理后再进行压实。2、路基填筑(土方)(

3、1)填料选择:对已确定的取土场,在不同部位取多个土样进行试验,其试验项目按技术规范规定。通过试验确定填料类别,提供检测数据。(2)试验路段:路基填筑前,按工程师现场选定试验路段进行压实试验,试验路段长度不小于50m(全幅路基),以确定压实机械最佳组合方式,碾压遍数、松铺厚度、填料最佳含水量和施工工序等,加强路基CBR值的控制,提前掌握试验资料,以便后期顺利施工。(3)路基填筑流程及方法a.流程:路堤填筑采用三阶段、四区段、八流程施工流程组织施工。三阶段:准备阶段、施工阶段、竣工阶段。四区段:填筑区段、平整区段、碾压区段、检查区段。八流程:施工准备、基底处理、分层填筑、摊铺平整、碾压夯实、检验签

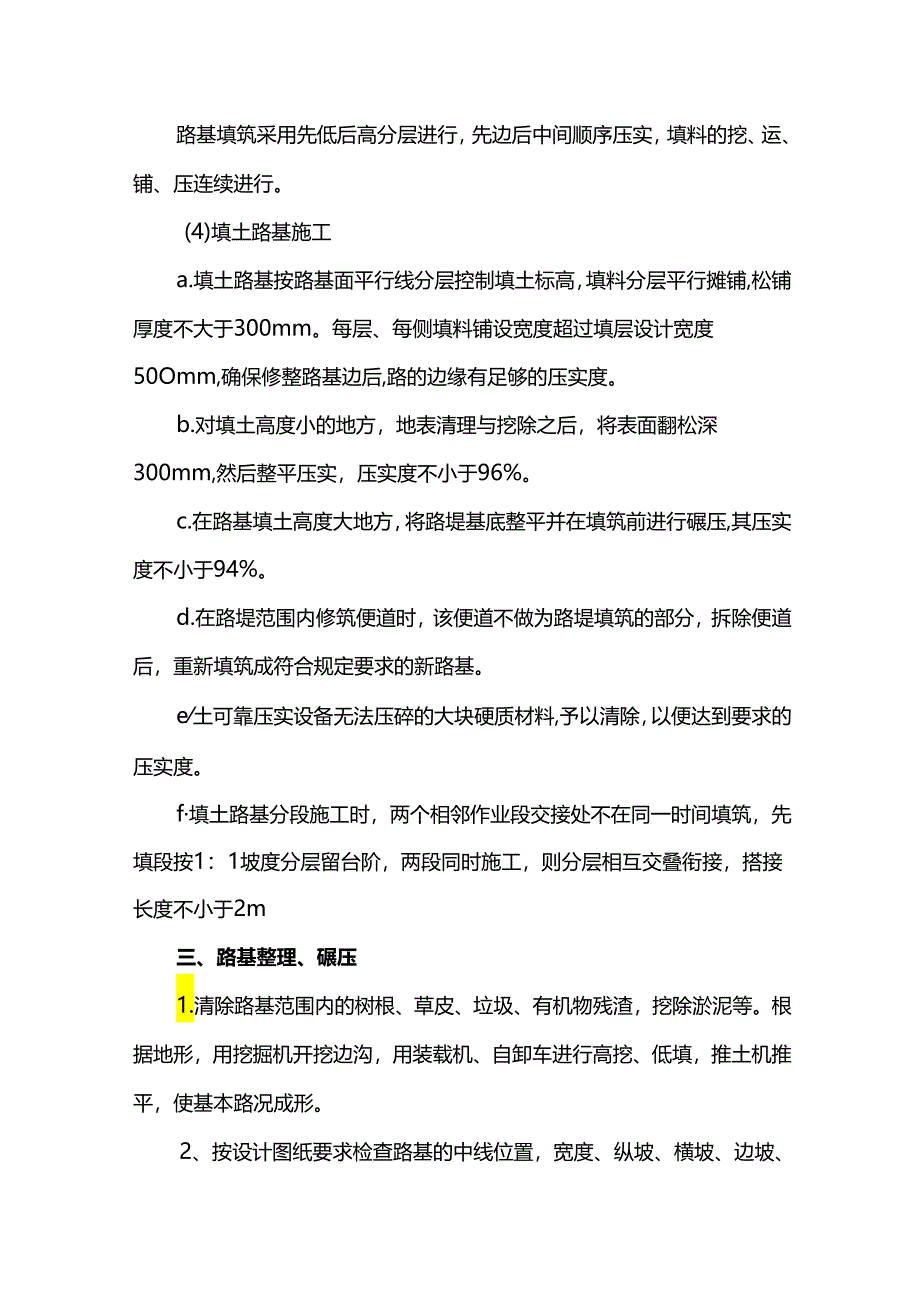

4、证、路面整形、坡度整修。b.方法:采用挖掘机装填料,自卸汽车运输,推土机摊铺,平地机整平,压路机压实,核子密度仪检测密实度。路基填筑采用先低后高分层进行,先边后中间顺序压实,填料的挖、运、铺、压连续进行。(4)填土路基施工a.填土路基按路基面平行线分层控制填土标高,填料分层平行摊铺,松铺厚度不大于300mm。每层、每侧填料铺设宽度超过填层设计宽度50Omm,确保修整路基边后,路的边缘有足够的压实度。b.对填土高度小的地方,地表清理与挖除之后,将表面翻松深300mm,然后整平压实,压实度不小于96%。c.在路基填土高度大地方,将路堤基底整平并在填筑前进行碾压,其压实度不小于94%。d.在路堤范围

5、内修筑便道时,该便道不做为路堤填筑的部分,拆除便道后,重新填筑成符合规定要求的新路基。e土可靠压实设备无法压碎的大块硬质材料,予以清除,以便达到要求的压实度。f填土路基分段施工时,两个相邻作业段交接处不在同一时间填筑,先填段按1:1坡度分层留台阶,两段同时施工,则分层相互交叠衔接,搭接长度不小于2m三、路基整理、碾压1.清除路基范围内的树根、草皮、垃圾、有机物残渣,挖除淤泥等。根据地形,用挖掘机开挖边沟,用装载机、自卸车进行高挖、低填,推土机推平,使基本路况成形。2、按设计图纸要求检查路基的中线位置,宽度、纵坡、横坡、边坡、及相应的标高,根据结果编出整修计划。各种整修均要用仪器控制并挂线操作,

6、路基两侧超填部分应切除。3、路基应用人工或机械刮土或补土的方法整修成型。4、路基表面做到设计标高后英才用平地机或推土机刮平,铲下的士不足以填补凹陷时,应采用与路基表面相同的材料填平夯实。路基整修完毕后,堆于路基范围内的废弃土应予清除。四.环保.水保.施工技术措施环境保护目标:保护生态环境,使社会的经济发展与人类的生存环境相协调。职业健康目标:严格遵守国家分布的职业健康法律法规,努力消除安全事故隐患,积极营造安全健康的工作环境,减少职业病的发生。(一)建立健全环境保证体系成立以项目经理任组长的环境保护领导小组,配备一定量的环保设施和两名专门技术人员,日常认真学习环保知识,切实搞好环保工作。(二)

7、土地资源保护措施工程完工后,及时进行现场彻底清理,并按设计要求对现场及弃硝场采用植被覆盖或其它处理措施。对有害物质(如燃料、废料、垃圾等)要按当地环保部门同意的措施处理后运至监理工程师指定地点进行掩埋,防止对动、植物造成损害。(三)大气环境的保护措施1.在设备选型时选择低污染设备,并安装空气污染控制系统。2、在运输水泥等易飞扬物料时用篷布覆盖严密,并装量适中,不得超限运输。3、配备专用洒水车,对施工现场和运输道路经常进行洒水湿润,减少扬尘。4、对汽油等易挥发品的存放要密闭,并尽量缩短开启时间。5、在有粉尘的作业环境中作业,除洒水外,作业人员还必须配备劳保防护用品。(四)降低噪音措施施工的噪声主

8、要来自施工机械、运输车辆和拌和设备。为了保护施工人员和沿线居民身体健康及工厂、学校等正常生活、学习环境,采取以下措施:1.对使用的工程机械和运输车辆安装消声器并加强维修保养,降低噪音。机械、车辆途经居住场所时减速慢行,不鸣喇叭。2、在比较固定的机械设备附近,修建临时隔间屏障,控制噪音传播。3、合理安排施工作业时间,尽量降低夜间车辆出入频率,减少夜间施工对附近居民区的噪音干扰。除中途不能停止的工序外,其它工序尽量安排白天施工,避免夜间施工,以防影响附近居民的休息。(五)生产、生活垃圾的管理1、施工项目部和施工现场的生活垃圾集中处理。2、工地设置厕所,派专人清理打扫,并定期对周围喷药消毒,以防蛀蝇滋生,病毒增生。3、对于施工中废弃的零碎配件、边角料、水泥袋、包装箱等,及时清理并搞好现场卫生,以保护自然环境景观不受破坏。4、弃土不得随意堆放,须运至指定弃土场。(六)完工后场地清理及恢复平整的环保措施工程完工后对临时用地内所有建筑、生活垃圾应进行清理,垃圾运至指定位置处理,场地清理平整合格后,将其恢复原状。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
