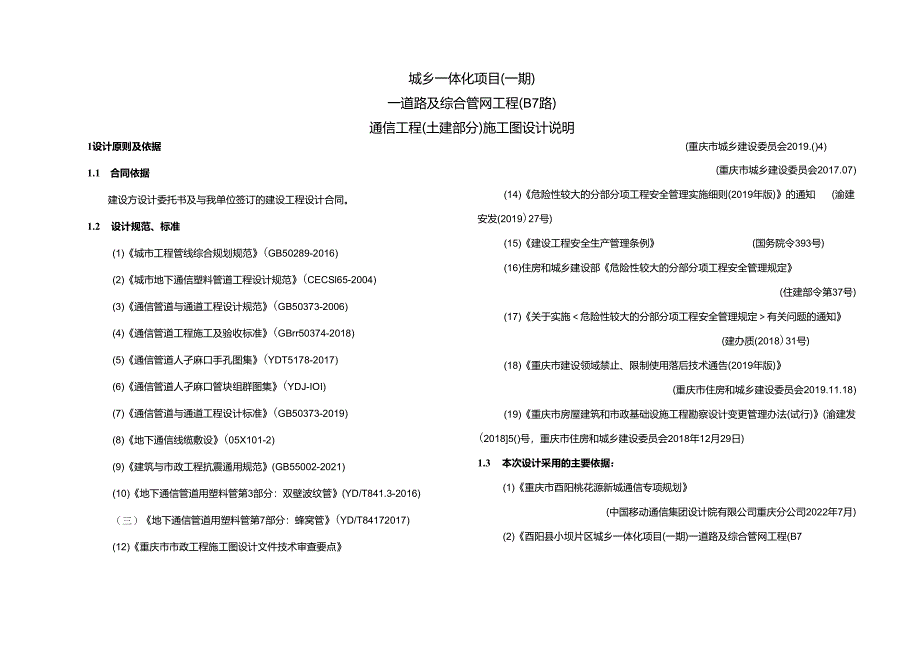

《城乡一体化项目(一期)—道路及综合管网工程(B7路)通信工程(土建部分)施工图设计说明.docx》由会员分享,可在线阅读,更多相关《城乡一体化项目(一期)—道路及综合管网工程(B7路)通信工程(土建部分)施工图设计说明.docx(16页珍藏版)》请在第壹文秘上搜索。
1、城乡一体化项目(一期)一道路及综合管网工程(B7路)通信工程(土建部分)施工图设计说明1设计原则及依据1.1 合同依据建设方设计委托书及与我单位签订的建设工程设计合同。1.2 设计规范、标准(1)城市工程管线综合规划规范(GB50289-2016)(2)城市地下通信塑料管道工程设计规范(CECSl65-2004)(3)通信管道与通道工程设计规范(GB50373-2006)(4)通信管道工程施工及验收标准(GBrr50374-2018)(5)通信管道人孑麻口手孔图集(YDT5178-2017)(6)通信管道人孑麻口管块组群图集(YDJ-IOI)(7)通信管道与通道工程设计标准(GB50373-2
2、019)(8)地下通信线缆敷设(05X101-2)(9)建筑与市政工程抗震通用规范(GB55002-2021)(10)地下通信管道用塑料管第3部分:双壁波纹管(YD/T841.3-2016)(三)地下通信管道用塑料管第7部分:蜂窝管(YD/T84172017)(12)重庆市市政工程施工图设计文件技术审查要点(重庆市城乡建设委员会2019.()4)(重庆市城乡建设委员会2017.07)(14)危险性较大的分部分项工程安全管理实施细则(2019年版)的通知(渝建安发(2019)27号)(15)建设工程安全生产管理条例(国务院令393号)(16)住房和城乡建设部危险性较大的分部分项工程安全管理规定(
3、住建部令第37号)(17)关于实施危险性较大的分部分项工程安全管理规定有关问题的通知(建办质(2018)31号)(18)重庆市建设领域禁止、限制使用落后技术通告(2019年版)(重庆市住房和城乡建设委员会2019.11.18)(19)重庆市房屋建筑和市政基础设施工程勘察设计变更管理办法(试行)(渝建发(20185()号,重庆市住房和城乡建设委员会2018年12月29日)1.3 本次设计采用的主要依据:(1)重庆市酉阳桃花源新城通信专项规划(中国移动通信集团设计院有限公司重庆分公司2022年7月)(2)酉阳县小坝片区城乡一体化项目(一期)一道路及综合管网工程(B7(13)重庆市政工程施工图设计文

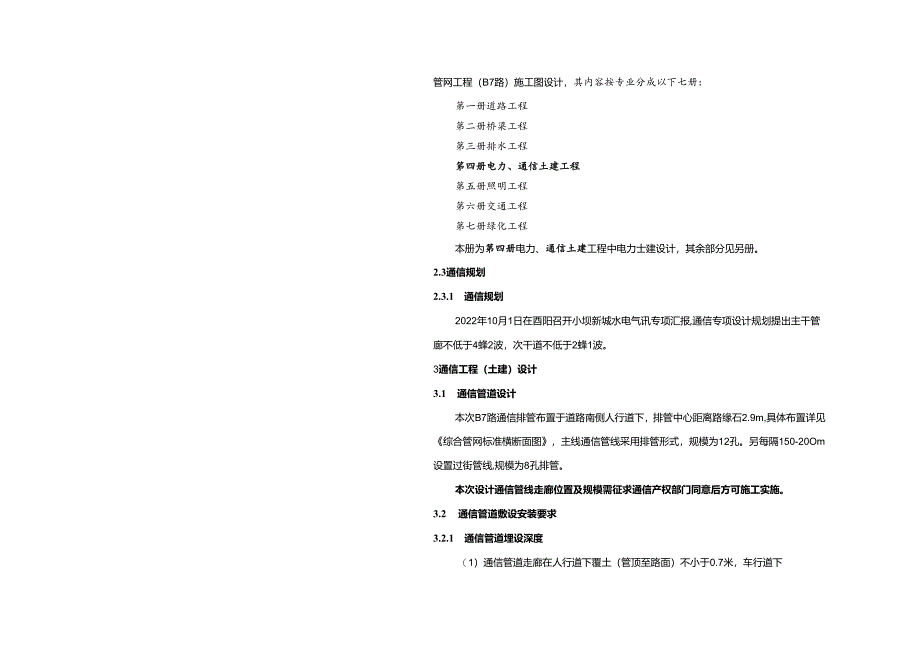

4、件编制技术规定路)道路、排水施工图设计文件管网工程(B7路)施工图设计,其内容按专业分成以下七册:第一册道路工程第二册桥梁工程第三册排水工程笫四册电力、通信土建工程第五册照明工程第六册交通工程第七册绿化工程本册为第四册电力、通信土建工程中电力士建设计,其余部分见另册。2.3通信规划2.3.1 通信规划2022年10月1日在酉阳召开小坝新城水电气讯专项汇报,通信专项设计规划提出主干管廊不低于4蜂2波,次干道不低于2蜂1波。3通信工程(土建)设计3.1 通信管道设计本次B7路通信排管布置于道路南侧人行道下,排管中心距离路缘石2.9m,具体布置详见综合管网标准横断面图,主线通信管线采用排管形式,规模
5、为12孔。另每隔150-20Om设置过街管线,规模为8孔排管。本次设计通信管线走廊位置及规模需征求通信产权部门同意后方可施工实施。3.2 通信管道敷设安装要求3.2.1 通信管道埋设深度(1)通信管道走廊在人行道下覆土(管顶至路面)不小于0.7米,车行道下(重庆市市政设计研究院有限公司2022.12)(3)业主提供的1:500地形图(4)现场踏勘及周边相关调杳资料2通信工程(土建)设计说明2.1 工程概况2.1.1 项目区位项目区位图2.1.2 工程规模本次设计范围起于A17路平交口,止于A28路平交口,呈南北走向。道路全长1958.604m,桩号范围:K0+012.5-Kl+971.104为
6、城市次干路,设计速度40Kmh,双向四车道,标准路幅宽度为23m本次设计在人行道下单侧布置912孔通信排管。2.1.3 上阶段意见及批复情况2022年9月26日,通过酉阳县桃花源新城城市路网规划设计专家及部门审查;2022年11月2日,通过酉阳自治县规划委员会。目前本项目已通过各阶段主管部门技术审查和施工图审查机构审查,但尚未取得工程规划许可、初设批复、施工图审查合格书、下穿高速批复等正式批复文件,后期仍存在调整可能。应本项目业主要求,出版本次施工图设计文件,若后期与行政或行业主管部门审批意见出现冲突,非我公司原因造成方案调整和返工的,我公司不承担相应责任。2.2设计内容及设计文件组成本次设计
7、范围主要为酉阳县小坝片区城乡一体化项目(一期)一道路及综合3.2.3PVGU蜂窝式管的敷设及要求(1)蜂窝管规格33x5mm,蜂窝管环刚度2KN11f,同时满足地下通信管道用塑料管第7部分:蜂窝管(YD/T841.7-2017)及通信管道工程施工及验收标准(GB/T50374-2018)管材技术参数要求。(2)蜂窝式直埋管和接头在粘合前应用棉纱或干布将承口内侧、插口9M则和管孔擦拭干净,使被粘僵在保持清洁,无尘砂与水迹,当表面沾有油污时,应用丙酮等清洁剂擦净。(3)用油刷蘸胶粘剂,冷刷被粘接插口及接承口内侧时,应轴向涂动,动作迅速,涂刷的胶粘剂应适量,不得漏涂或涂抹过厚,涂刷时,应先涂承口,后
8、涂插口,冬季施工时必须注意。(4)承插口涂刷胶粘剂后,应找正方向,即管材上所印刷的厂名等文字要在同一条直线上,将管子插入承口后使其对直,再加挤压,使其接口固定。(5)若管子发生安装后管材移位,脱出以及管内有异物时,应作返工处理,及时地加以纠正。(6)下管可由人工进行,由地面人员将管材传递给槽底施工人员,严禁将管材由槽边翻滚入内,也严禁用绳索串心吊施管材,以防管材受到损伤。(7)在埋管时,要严禁泥土等异物混入管内。(8)铺设两层以上管道时为防止断裂,上下接头必须错位,间距不小于1.5米,多层依次错位,同时平铺四管和铺两层三管以上时管群要用钢筋网加固,操作从人孔一米外开始设置第一个,然后每隔3米设
9、置一个,确保管群不错位,防止垮塌,各接头点80/00厘米长用左上MlO砂浆浇灌,加强其接头点巩固,防止不小于1.O米。(2)进入人孔处的管道基础顶部距人孔基础顶部不应小于0.4Om,管道顶部距人孔上覆底部不应小于03m0(3)通信管道坡度应为34,不得小于2.5%。3.2.2PVC-U双壁波纹管塑料管的一般规定及要求(1)塑料管规格为l10x5mm,管孔排列平、齐,间隔均匀,管间缝隙(指上、下,左、右之间)为15mm,底层塑料管下侧与混凝土基础之间的垫层厚度为15mm,它们的允许偏差要求不大于15mm。(2)PVU-U单孔管环冈J度4KNn同时满足地下通信管道用塑料管第3部分:双壁波纹管(YD
10、/T841.3-2016)及通信管道工程施工及验收标准(GB/T50374-2018)管材技术参数要求。(3)塑料管的接续部位相邻两管之间应错开300mm。塑料管每隔200Omn1.用IOmm的钢筋网片固定,钢筋网片是从离人孔外侧K)OOmm处开始安装。(4)铺设塑料管的管底垫层砂浆标号,应符合设计要求,垫层砂浆的饱满程度应不低于95%,两行管之间的坚缝应填充125砂浆,其填充白灰水泥砂浆的饱满睡不低T90%。(5)管底两侧抹1:2.5水泥砂浆,要求作到抹严、压实、平整光滑、无欠茬、不空鼓和不漏水。(6)塑料管的铺设方法为:将插口端第三个波纹套上橡胶圈,插入承口端在接续管另一端垫上木板用锤子(
11、8磅左右)敲击木板,接头处橡胶圈进入承口即可。本工程考虑人孔、手孔处设置1根DNIlo塑料管俯非水管道。排水管从人孔或手内就近接向附近的雨水井,引向下水管的排水管道不能形成倒排。3.2.6铺设通信管道的其他要求(1)在纵剖面上管道由于躲避障碍物不能直线建筑时,可使管道折成两段向下平滑地弯曲,以利渗水流向人孔。而不得向上弯(弯)。(2)弯管道的曲率半径不小于36m。弯管道中心夹角宜尽量小,以减小电缆敷设时的侧压力。同一段管道不应有反向弯曲(即形)或弯曲部分的中心夹角大于90。的弯管道。(3)为了使电缆及接头在人孔中安置合理、弯曲半径符合要求,人孔内不同方向的管道相对位置(标高)宜相近,相对管孔高
12、差不宜大于05m0(4)相互穿越的管线,在必要时可根据具体情况研究改变管群组合横断面,与其他管线的水平或者交叉距离见规范。本设计中在管线交越段的高程和埋深(人孔和管道)仅作调整的依据。由于地下管网较为复杂,施工时可能出现新的障碍设施,这时可根据具体情况在现场处理。(5)埋设通信管道位置的地下土质未钻探,挖掘中如发现松软土应做碎石垫层,再做碎基础,大填方地段,除碎石垫层外,还应做错基础;埋设位置在滑坡地段应做特殊处理,设计人员根据实际情况现场解决;埋设位置在靠近堡坎时,管道开挖时与堡坎的距离应按相关规范执行,并且应避开雨季施工。(6)注意施工安全,雨水期间,容易坍塌土方,在松软土质注意撑挡板,挖
13、坑较深时要有防塌措施,注意夜间保护。(7)施工时严格按照通信管道工程施工及验收标准(GB/T50374-2018)浸水或树根渗入。(9)管材长短的调整,可用切割的方法进行,在切割前应先量好尺寸,并画上锯断环线,切割处切口要垂直于管材轴线,且应光滑平整。(10)管材与人(手)孔的连接若采用短管,不应小于1.5米,进人(手)孔一米处用125砂浆全浇灌,管子出入(手)孔按水泥管出口处理,改设喇叭口,不作留长。3.2.4 人(手)孔设置(1)人(手)孔的荷载与强度,其设计标准应符合国家相关标准及规定,采用磴现浇工艺。(2)人(手)孔位置应设置在光(电)缆分支点、弓I上光(电)缆汇接点、坡度较大的管线拐
14、弯处。道路交叉路口或拟建地下引入线路的建筑物旁宜建人(手)孔。(3)人孔型式应根据终期管群容量大小确定。(4)对于地下水位较高地段,人(手)孔建筑应做防水处理。(5)人(手)孔应采用混泥土基础,遇到土壤松软或地下水位较高时,还应增设硝石垫层和采用钢筋混凝土基础。(6)人(手)孔盖应有防盗、防滑、防跌落、防移位、防噪声等措施,井盖上应有明显的用途及产权标志,位于车行道上时,需采用铸铁井盖。(7)人孔及手孔内设置集水坑,坑内设置一根IlOUPVC排水管与就近的雨水井相连,管口用不锈钢丝网封堵。3.2.5 人、手孔的排水开挖边坡最陡值根据不同士质按1:01.5控制,如果现场条件不允许,必须采取加支撑
15、等措施。对于填方地段,须在填方进行至排管顶标高1.Om之上后方可开挖管道沟槽,填方应按道路路基要求进行。(2)地基处理:管线、检查井地基承载力不小于0.15Mpa沟槽在填方地段或沟槽超挖的,管道基础以下必须分层夯实回填,压实度不小于90%,当工作井位于车行道下时,应在检查井四周采用砂石回填,回填宽度不宜小于40cm。对于地质条件较差地段,如淤泥、杂填土等,必须进行换填。换填材料可采用级配碎石,具体的换填深度根据不同的地质情况确定。(3)沟槽回填:管线沟槽回填必须在混凝土及砂浆达到80%以上设计强度后方可进行。回填土要求分层压实、对称均匀回填,压实度不小于90%。在道路范围内,压实度应达到道路路基压实度要求。4危大工程注意事项根据危险性较大的分部分项工程安全管理规定文件要求,本项目电力(土建)工程包含危险性较大的分部分项工程及超过一定规模的危险性较大的分部分项工程一大类,拆除工程(管网工程)。4.1 拆除工程(1)由于本工程的修建,现状管线需进行迁改。(2)业主在组织施工单位实施前需对现状管线的平面位置、断面大小及高程进行复测,核查是否有漏测或新建管线,如与测量资料
