《物料提升机(井字架)搭设验收.docx》由会员分享,可在线阅读,更多相关《物料提升机(井字架)搭设验收.docx(3页珍藏版)》请在第壹文秘上搜索。

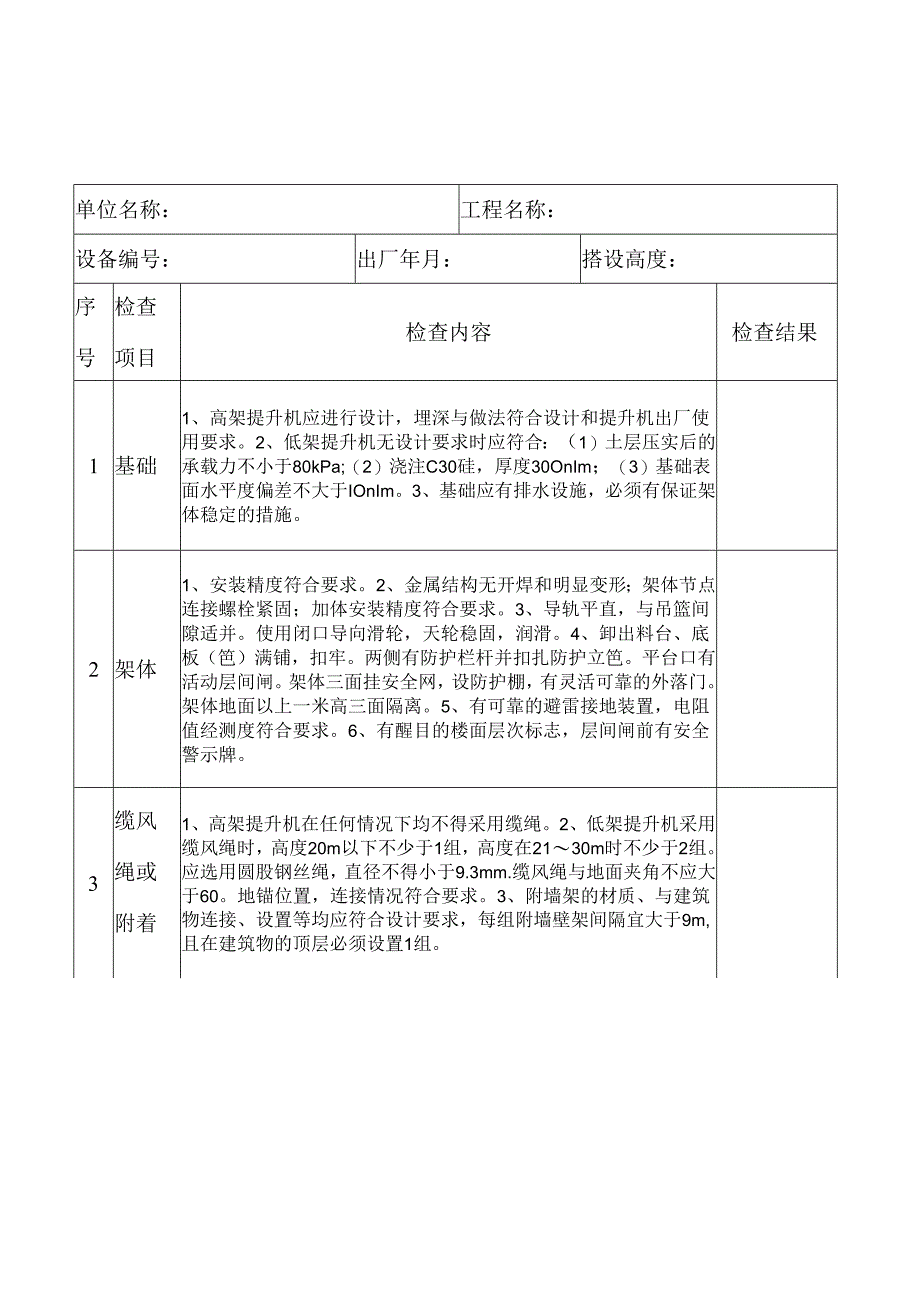

1、单位名称:工程名称:设备编号:出厂年月:搭设高度:序号检查项目检查内容检查结果1基础1、高架提升机应进行设计,埋深与做法符合设计和提升机出厂使用要求。2、低架提升机无设计要求时应符合:(1)土层压实后的承载力不小于80kPa;(2)浇注C30硅,厚度30OnIm;(3)基础表面水平度偏差不大于IOnIm。3、基础应有排水设施,必须有保证架体稳定的措施。2架体1、安装精度符合要求。2、金属结构无开焊和明显变形;架体节点连接螺栓紧固;加体安装精度符合要求。3、导轨平直,与吊篮间隙适并。使用闭口导向滑轮,天轮稳固,润滑。4、卸出料台、底板(笆)满铺,扣牢。两侧有防护栏杆并扣扎防护立笆。平台口有活动层

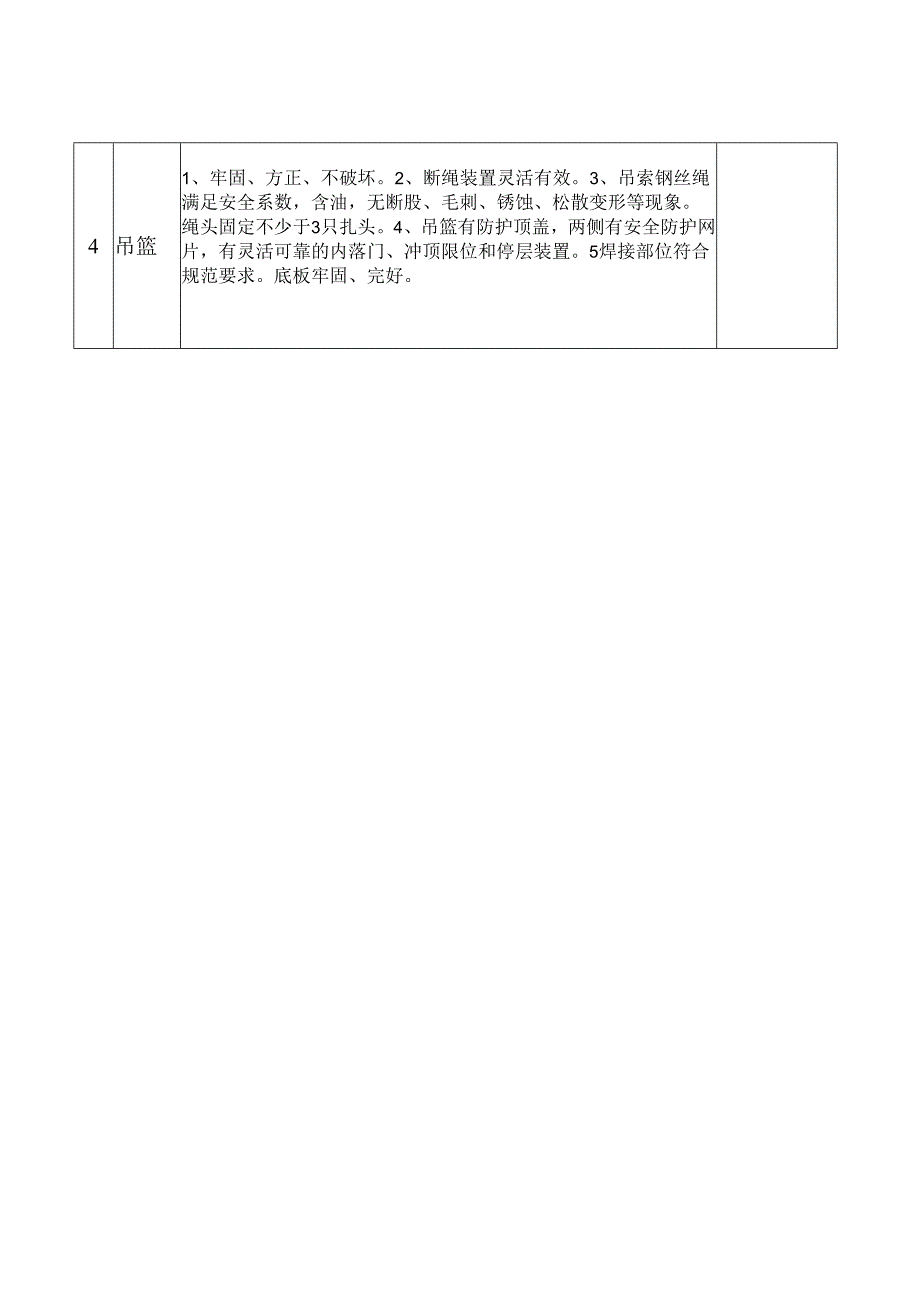

2、间闸。架体三面挂安全网,设防护棚,有灵活可靠的外落门。架体地面以上一米高三面隔离。5、有可靠的避雷接地装置,电阻值经测度符合要求。6、有醒目的楼面层次标志,层间闸前有安全警示牌。3缆风绳或附着1、高架提升机在任何情况下均不得采用缆绳。2、低架提升机采用缆风绳时,高度20m以下不少于1组,高度在2130m时不少于2组。应选用圆股钢丝绳,直径不得小于9.3mm.缆风绳与地面夹角不应大于60。地锚位置,连接情况符合要求。3、附墙架的材质、与建筑物连接、设置等均应符合设计要求,每组附墙壁架间隔宜大于9m,且在建筑物的顶层必须设置1组。4吊篮1、牢固、方正、不破坏。2、断绳装置灵活有效。3、吊索钢丝绳满

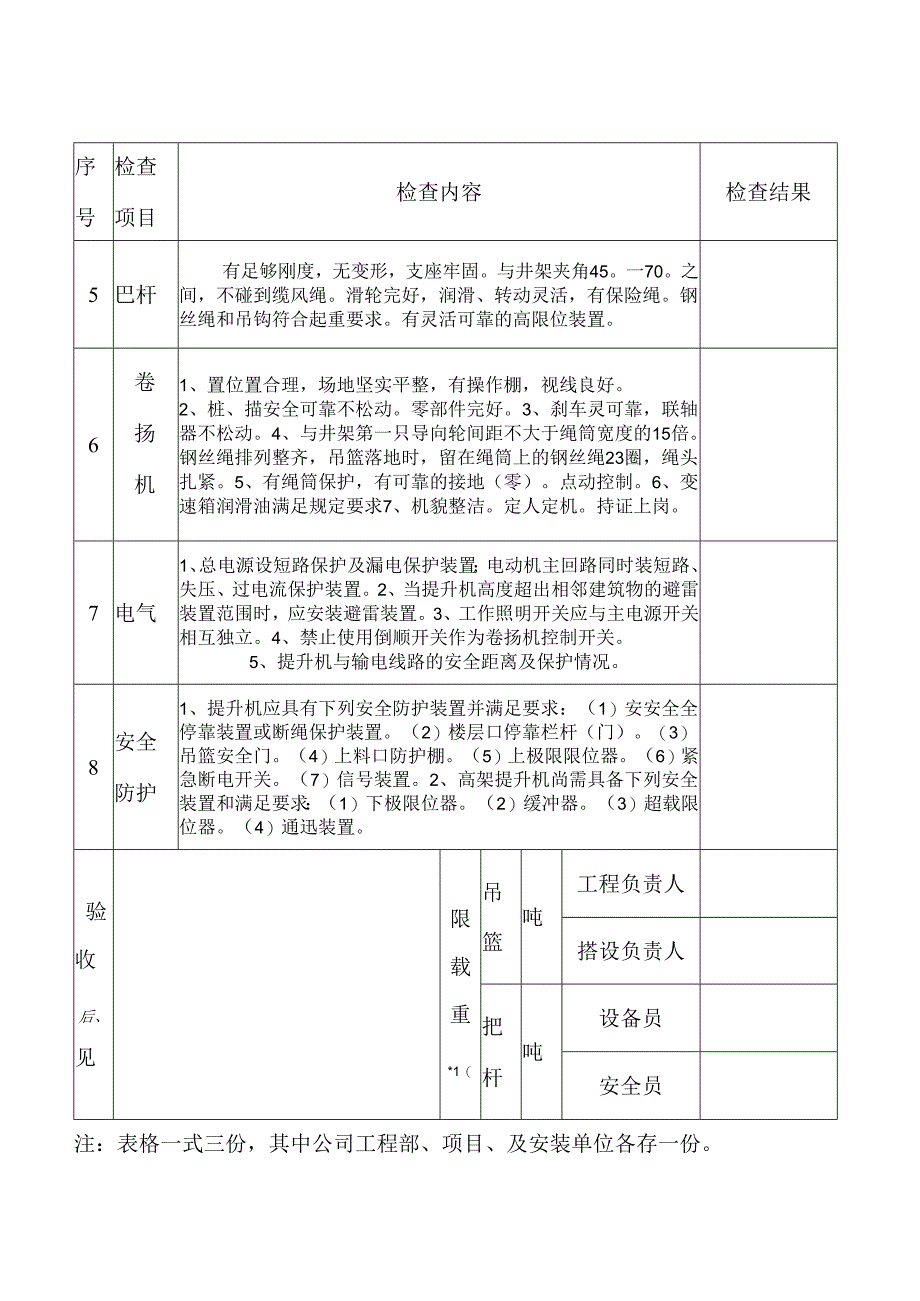

3、足安全系数,含油,无断股、毛刺、锈蚀、松散变形等现象。绳头固定不少于3只扎头。4、吊篮有防护顶盖,两侧有安全防护网片,有灵活可靠的内落门、冲顶限位和停层装置。5焊接部位符合规范要求。底板牢固、完好。序号检查项目检查内容检查结果5巴杆有足够刚度,无变形,支座牢固。与井架夹角45。一70。之间,不碰到缆风绳。滑轮完好,润滑、转动灵活,有保险绳。钢丝绳和吊钩符合起重要求。有灵活可靠的高限位装置。6卷扬机1、置位置合理,场地坚实平整,有操作棚,视线良好。2、桩、描安全可靠不松动。零部件完好。3、刹车灵可靠,联轴器不松动。4、与井架第一只导向轮间距不大于绳筒宽度的15倍。钢丝绳排列整齐,吊篮落地时,留在
4、绳筒上的钢丝绳23圈,绳头扎紧。5、有绳筒保护,有可靠的接地(零)。点动控制。6、变速箱润滑油满足规定要求7、机貌整洁。定人定机。持证上岗。7电气1、总电源设短路保护及漏电保护装置;电动机主回路同时装短路、失压、过电流保护装置。2、当提升机高度超出相邻建筑物的避雷装置范围时,应安装避雷装置。3、工作照明开关应与主电源开关相互独立。4、禁止使用倒顺开关作为卷扬机控制开关。5、提升机与输电线路的安全距离及保护情况。8安全防护1、提升机应具有下列安全防护装置并满足要求:(1)安安全全停靠装置或断绳保护装置。(2)楼层口停靠栏杆(门)。(3)吊篮安全门。(4)上料口防护棚。(5)上极限限位器。(6)紧急断电开关。(7)信号装置。2、高架提升机尚需具备下列安全装置和满足要求:(1)下极限位器。(2)缓冲器。(3)超载限位器。(4)通迅装置。验收后、见限载重*1(吊篮吨工程负责人搭设负责人把杆吨设备员安全员注:表格一式三份,其中公司工程部、项目、及安装单位各存一份。
