跳仓法施工取消温度后浇带优化.docx

上传人:p** 文档编号:1043611 上传时间:2024-06-16 格式:DOCX 页数:3 大小:129.94KB
下载 相关 举报
跳仓法施工取消温度后浇带优化.docx_第1页
第1页 / 共3页
跳仓法施工取消温度后浇带优化.docx_第2页
第2页 / 共3页
跳仓法施工取消温度后浇带优化.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《跳仓法施工取消温度后浇带优化.docx》由会员分享,可在线阅读,更多相关《跳仓法施工取消温度后浇带优化.docx(3页珍藏版)》请在第壹文秘上搜索。

1、跳仓法施工取消温度后浇带优化一、典型案例项目概述工程情况介绍:本项目位于西海岸新区灵山卫街道观海四路南、观海路西,包括3栋高层住宅,一层地下车库(局部两层),总用地面积1663611总建筑面积55523.78m2,包括可售3栋住宅共计39593.68m2,地下建筑面积15930.10mt总工期740日历天,造价14016.15万元。主楼采用剪力墙结构,地下车库采用框架结构,建筑工程等级为一级,建筑设计使用年限50年。该项优化情况介绍:现场具备跳仓法施工条件,方案经专家论证通过,温度后浇带取消,现场按调仓法施工,节省材料、人工、文明施工费及工期。二、“双优化”实施情况充分利用了混凝土在5到10天

2、期间性能尚未稳定和没有彻底凝固前容易将内应力释放出来的“抗与放”特性原理,它是将建筑物地基或大面积碎平面机构划分成若干个区域,按照“分块规划、隔块施工、分层浇筑、整体成型”的原则施工,其模式和跳棋一样,即隔一段浇一段。相邻两段间隔时间不少于7天,以避免混凝土施工初期部分激烈温差及干燥作用,这样就不用留后浇带了。通过分仓进行跳仓法施工,优化钢筋、混凝土、止水钢板及砖膜。三、“双优化”实施中质量、安全、环保情况因为不留设后浇带,优化掉了后浇带难清理、难维护的情况,极大提升了现场文明施工水平。取消温度后浇带后,对质量方面无任何负面影响,分仓合理,一定程度上避免了后期后浇带浇筑遗留的漏水等质量隐患。四

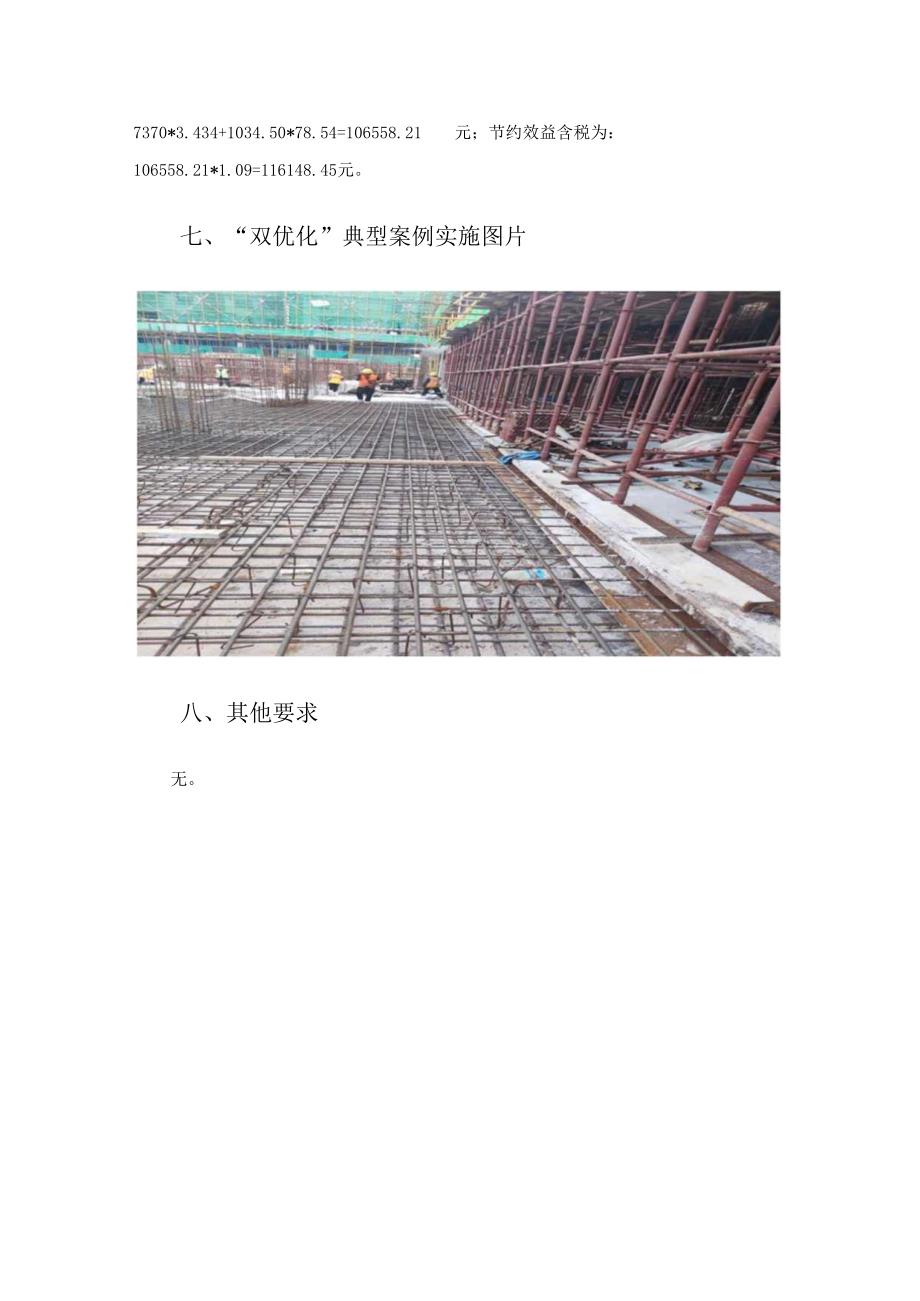

3、、创新点与设计相互融合,利用地勘报告中参数,导入YJK设计软件,计算沉降量,计算结果与地基基础规范中310页可允许沉降差对比,完成了前期对的技术支撑,后采用了与传统设计中留设温度后浇带方法不同的施工方法,采用跳仓法施工的新工艺。五、适用范围与应用前景适用于所有地下车库有温度后浇带的情况,可通过专家论证进行取消,采用跳仓法施工,具备推广应用条件。六、获得的经济效益情况;通过优化,钢筋、混凝土、止水钢板及砖膜节约。通过翻样料单进行优化前后对比,钢筋工程量节约3.434吨,C45P6微膨胀佐佐节约78.5411A效益计算如下:合同收入价为(按照投标清单实体工程量清单非人防地下室2.231.1.1-2):除税7370元/吨;C45微膨胀佐(P6抗渗)(含混凝土、模板、止水带、防水材料、填缝材料、收口网等一切所需)(按照投标清单实体工程量清单非人防地下室223.1.2.2-1.1):1034.50元11?。除税节约效益除税为7370*3.434+1034.50*78.54=106558.21元;节约效益含税为:106558.21*1.09=116148.45元。七、“双优化”典型案例实施图片八、其他要求无。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 公路与桥梁

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
