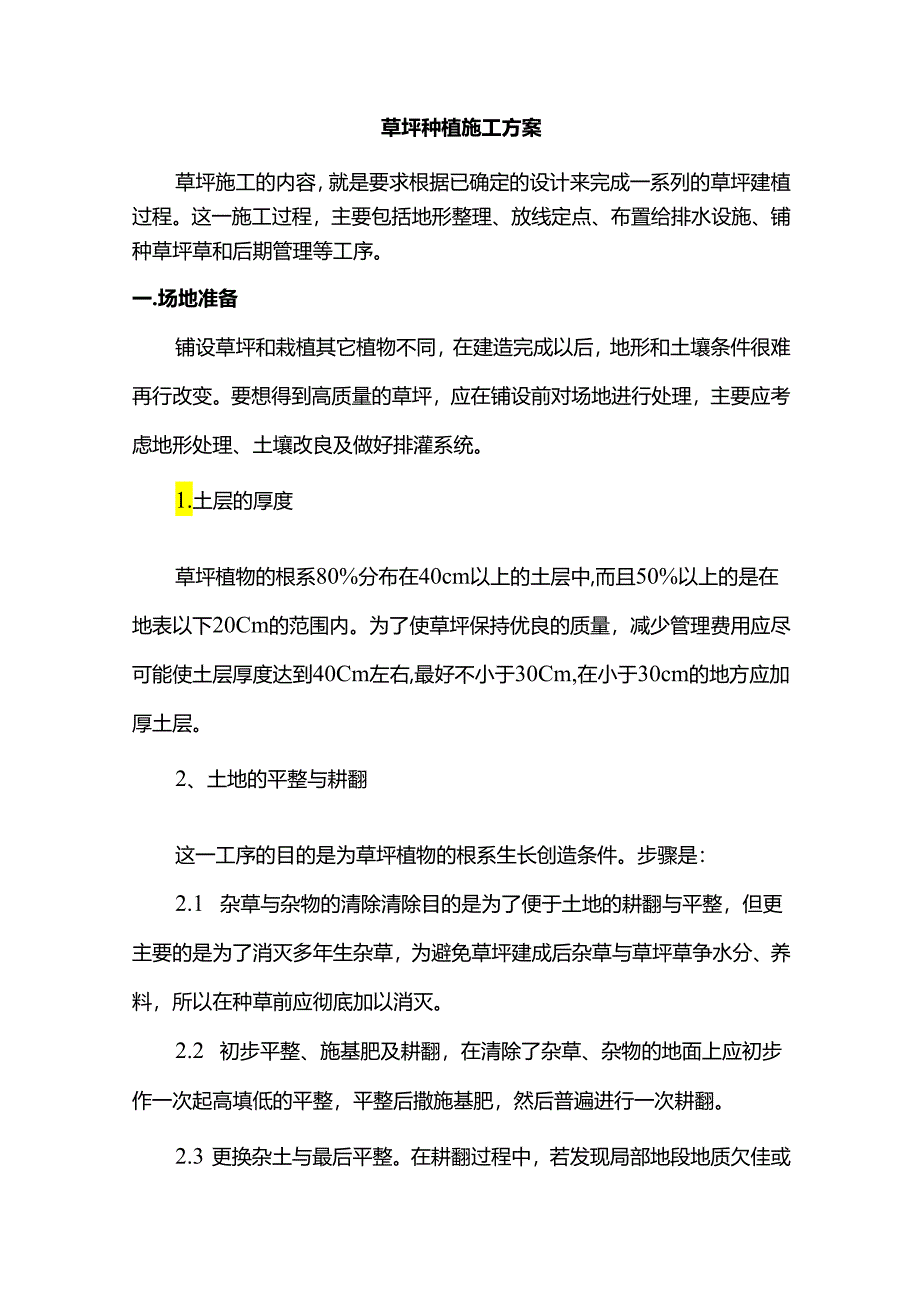

1、草坪种植施工方案草坪施工的内容,就是要求根据已确定的设计来完成一系列的草坪建植过程。这一施工过程,主要包括地形整理、放线定点、布置给排水设施、铺种草坪草和后期管理等工序。一.场地准备铺设草坪和栽植其它植物不同,在建造完成以后,地形和土壤条件很难再行改变。要想得到高质量的草坪,应在铺设前对场地进行处理,主要应考虑地形处理、土壤改良及做好排灌系统。1.土层的厚度草坪植物的根系80%分布在40cm以上的土层中,而且50%以上的是在地表以下20Cm的范围内。为了使草坪保持优良的质量,减少管理费用应尽可能使土层厚度达到40Cm左右,最好不小于30Cm,在小于30cm的地方应加厚土层。2、土地的平整与耕翻

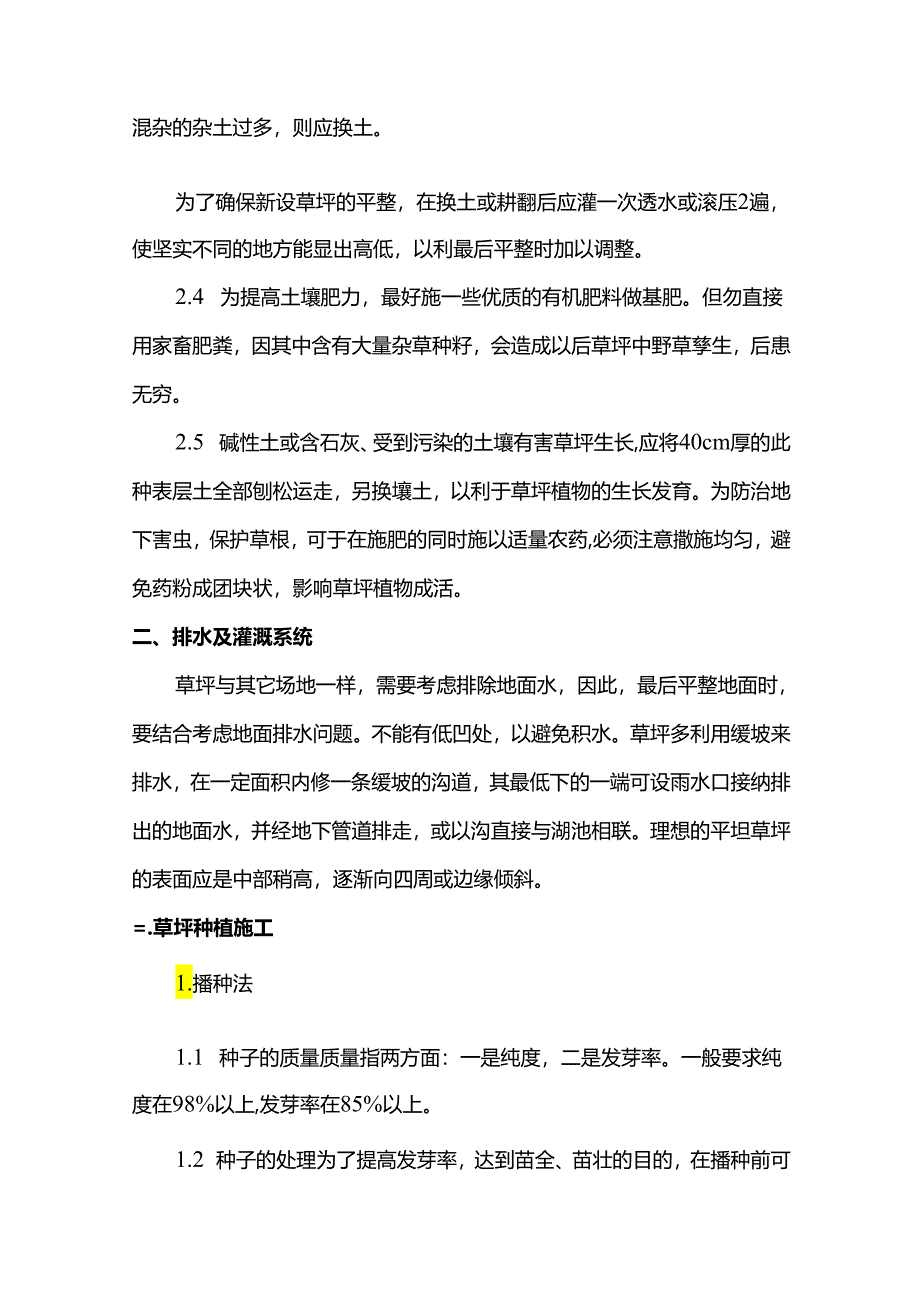

2、这一工序的目的是为草坪植物的根系生长创造条件。步骤是:2.1 杂草与杂物的清除清除目的是为了便于土地的耕翻与平整,但更主要的是为了消灭多年生杂草,为避免草坪建成后杂草与草坪草争水分、养料,所以在种草前应彻底加以消灭。2.2 初步平整、施基肥及耕翻,在清除了杂草、杂物的地面上应初步作一次起高填低的平整,平整后撒施基肥,然后普遍进行一次耕翻。2.3 更换杂土与最后平整。在耕翻过程中,若发现局部地段地质欠佳或混杂的杂土过多,则应换土。为了确保新设草坪的平整,在换土或耕翻后应灌一次透水或滚压2遍,使坚实不同的地方能显出高低,以利最后平整时加以调整。2.4 为提高土壤肥力,最好施一些优质的有机肥料做基肥
3、。但勿直接用家畜肥粪,因其中含有大量杂草种籽,会造成以后草坪中野草孳生,后患无穷。2.5 碱性土或含石灰、受到污染的土壤有害草坪生长,应将40cm厚的此种表层土全部刨松运走,另换壤土,以利于草坪植物的生长发育。为防治地下害虫,保护草根,可于在施肥的同时施以适量农药,必须注意撒施均匀,避免药粉成团块状,影响草坪植物成活。二、排水及灌溉系统草坪与其它场地一样,需要考虑排除地面水,因此,最后平整地面时,要结合考虑地面排水问题。不能有低凹处,以避免积水。草坪多利用缓坡来排水,在一定面积内修一条缓坡的沟道,其最低下的一端可设雨水口接纳排出的地面水,并经地下管道排走,或以沟直接与湖池相联。理想的平坦草坪的

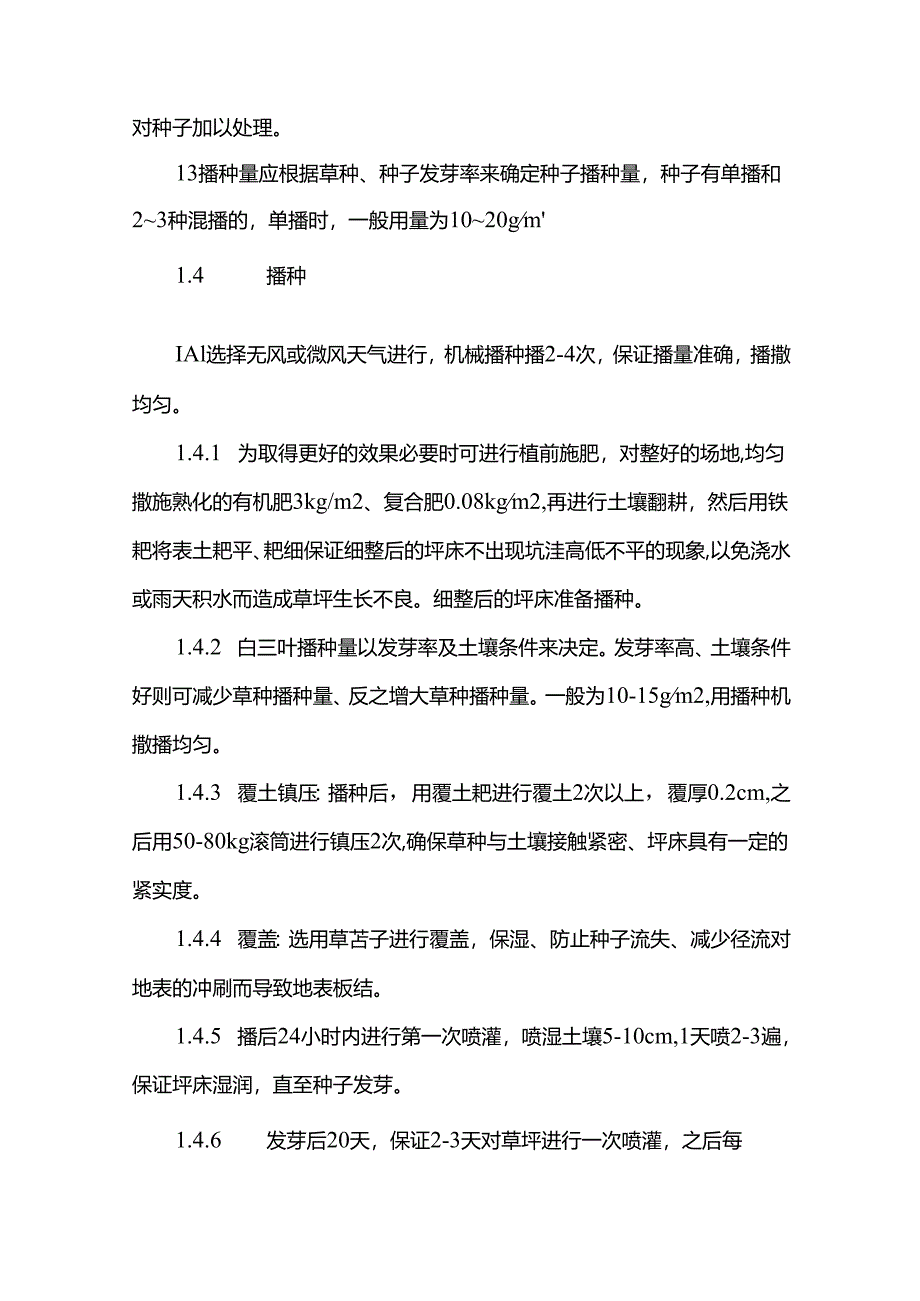

4、表面应是中部稍高,逐渐向四周或边缘倾斜。=.草坪种植施工1.播种法1.1 种子的质量质量指两方面:一是纯度,二是发芽率。一般要求纯度在98%以上,发芽率在85%以上。1.2 种子的处理为了提高发芽率,达到苗全、苗壮的目的,在播种前可对种子加以处理。13播种量应根据草种、种子发芽率来确定种子播种量,种子有单播和23种混播的,单播时,一般用量为1020gm1.4 播种IAl选择无风或微风天气进行,机械播种播2-4次,保证播量准确,播撒均匀。1.4.1 为取得更好的效果必要时可进行植前施肥,对整好的场地,均匀撒施熟化的有机肥3kg/m2、复合肥0.08kgm2,再进行土壤翻耕,然后用铁耙将表土耙平、
5、耙细保证细整后的坪床不出现坑洼高低不平的现象,以免浇水或雨天积水而造成草坪生长不良。细整后的坪床准备播种。1.4.2 白三叶播种量以发芽率及土壤条件来决定。发芽率高、土壤条件好则可减少草种播种量、反之增大草种播种量。一般为10-15gm2,用播种机撒播均匀。1.4.3 覆土镇压:播种后,用覆土耙进行覆土2次以上,覆厚0.2cm,之后用50-80kg滚筒进行镇压2次,确保草种与土壤接触紧密、坪床具有一定的紧实度。1.4.4 覆盖:选用草苫子进行覆盖,保湿、防止种子流失、减少径流对地表的冲刷而导致地表板结。1.4.5 播后24小时内进行第一次喷灌,喷湿土壤5-10cm,1天喷2-3遍,保证坪床湿润
6、,直至种子发芽。1.4.6 发芽后20天,保证2-3天对草坪进行一次喷灌,之后每3-5天对草坪进行一次喷灌,直至成坪。1.4.7 揭除覆盖物:待幼苗出土整齐后,选择阴雨天或晴天的傍晚进行,并注意揭除后的养护工作,防止造成幼苗脱水伤害。1.4.8 草坪草生长到5叶期时,用速效氮(4-8gm2)对草坪进行第一次追肥。1.4.9 当草坪生长至10-12cm时,对草坪进行第一次修剪,选用悬刀式剪草机修剪,剪高7-8cmoIAll苗期进行3-5次杂草防除工作,采用化学防治与人工拔除相结合。1.4.12 做好苗期病虫害防治工作,如幼苗凋萎病、根腐病及食叶、食茎害虫的发生。2、草皮分栽铺植2.1 以生长健壮
7、的草坪做草源地,草源地的土壤若过于干燥,应在掘草前灌水。掘取草根,其根部最好多带一些宿土,掘后及时装车运走,将草要堆放在阴凉之处,堆入要薄,并经常喷水保持草根潮湿,必要时可搭荫棚存放。2.2 草皮建植采用分栽草根与铺草块的方式进行铺植。2.3 草块选择无杂草、生长势好,无病虫害的草源。2.4 草皮移植前24小时修剪并喷水,镇压保持土壤湿润,较好起草皮。2.5 起草皮规格规格宜为30cm30cm,厚度掌握在35cm适宜,否则运输不易,铺植时草皮根系也不容易与原地形土壤相结合而扎根。2.6 草皮运输时应在运输车上用木板分置23层,以免卸车草皮破损。2.7 草皮铺植于地面时,草皮间应有3-5cm的间
8、距,后用0.27T重的碾压器压平,也可用圆筒或人工脚踩,使草皮与土壤结合紧密,无空隙,易于生根,保证草皮成活。2.8 草皮压紧后浇第一遍透水,保证坪床5-10cm湿润,使草皮恢复原色或失水不易过多,之后每隔34天浇一次水,以保证草皮的需水量。2.9 保证滚压和浇水,直到草皮生根而转到正常的养护管理。四.安全.文明施工.环保措施(一)安全措施1.加强施工人员安全教育,提高安全意识。2、组织学习施工工序、各项工程的安全操作规范等。3、施工人员进场之前要进行常规安全操作教育,方可上岗作业。4、作业人员安全要求(1)开工前,施工单位对该现场人员进行安全教育、安全交底。(2)施工进出场,必须由现场负责人
9、指挥,操作人员再封道和撤除过程中应保持高度警惕,特别要加强自我保护意识。(3)项目部配备了专职交通协管人员8名,用于平时安全设施维护工作和施工期间交通指导和疏导工作,同时,交通协管人员还负责在施工活动中,和技术员一道监督和保证施工人员和施工车辆只能在施工区域内活动,施工拟投入人员8人次。(4)封道完毕后,作业人员方可进入施工作业区作业,施工结束时,作业人员撤退后才能撤除封道设施。(5)施工期间,作业人员不得随意变更和扩大控制区,不得走出安全保护区,不得就任何施工机具和材料放置于安全保护区外。(6)现场施工人员必须穿着带有反光标志功能的工作套装,对颜色和反光标志陈旧的工作套装及时更换。(二)文明
10、施工措施认真贯彻落实安全生产责任制,将安全生产工作始终贯穿于施工生产全过程,项目部成立专门安全质量监督小组,设有专职安全员,采取多种形式进行安全方面的宣传教育,定期进行安全管理检查,形成人人讲安全、事事要安全、处处为安全的良好安全生产氛围。1.施工人员佩带胸牌上岗,穿着反光背心。2、交通协管员在交叉路口执勤,指挥车辆出入。3、安全员佩带袖章,巡回检查;施工路段车速度不超过40公里。4、所有设备必须注意人员安全,严禁发生设备伤人事故,沥青拌和站人员要戴安全帽,高温部位设警示牌,避免高温伤人。5、起终点设禁止通行标牌、有堵卡人员专门负责交通管制。6、后勤人员准备好防暑降温药品,饮用水供应必须保证。7、作业现场保持规范、有序,废料不准乱仍,要集中回收。8、职工对待工作热情、投入,对人尊重、礼貌;精神面貌好。9、场地规划整齐,材料按规格隔离堆放,标示明确,保持施工场地清洁卫生。10、尊重当地民风、民俗、遵守地方法规,与地方协调好关系。(三)环境保护措施1.严格控制施工作业时间,制定降噪声措施,在夜晚施工过程中应尽量减少使用噪音较大的施工机械,保证附近居民的正常休息。2、机械停放和施工安排有序合理,禁止乱摆乱放。3、石料堆放场地进行硬化处理,砂石等材料应采取覆盖措施。4、施工现场的机械设备、车辆尾气排放应符合国家环保排放标准要求。5、施工产生的废弃混合料、生活垃圾如餐盒等要及时清运处理。
