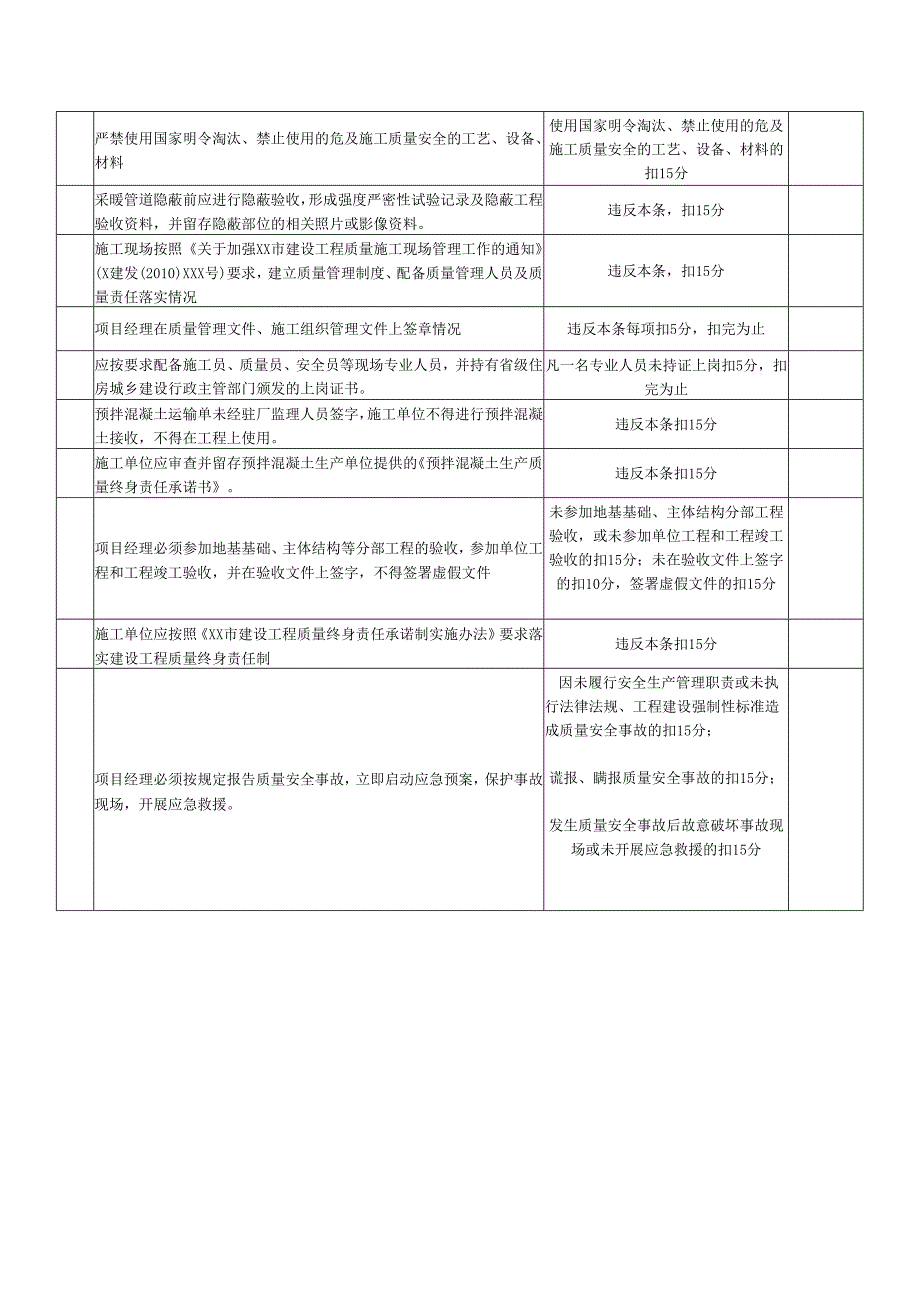

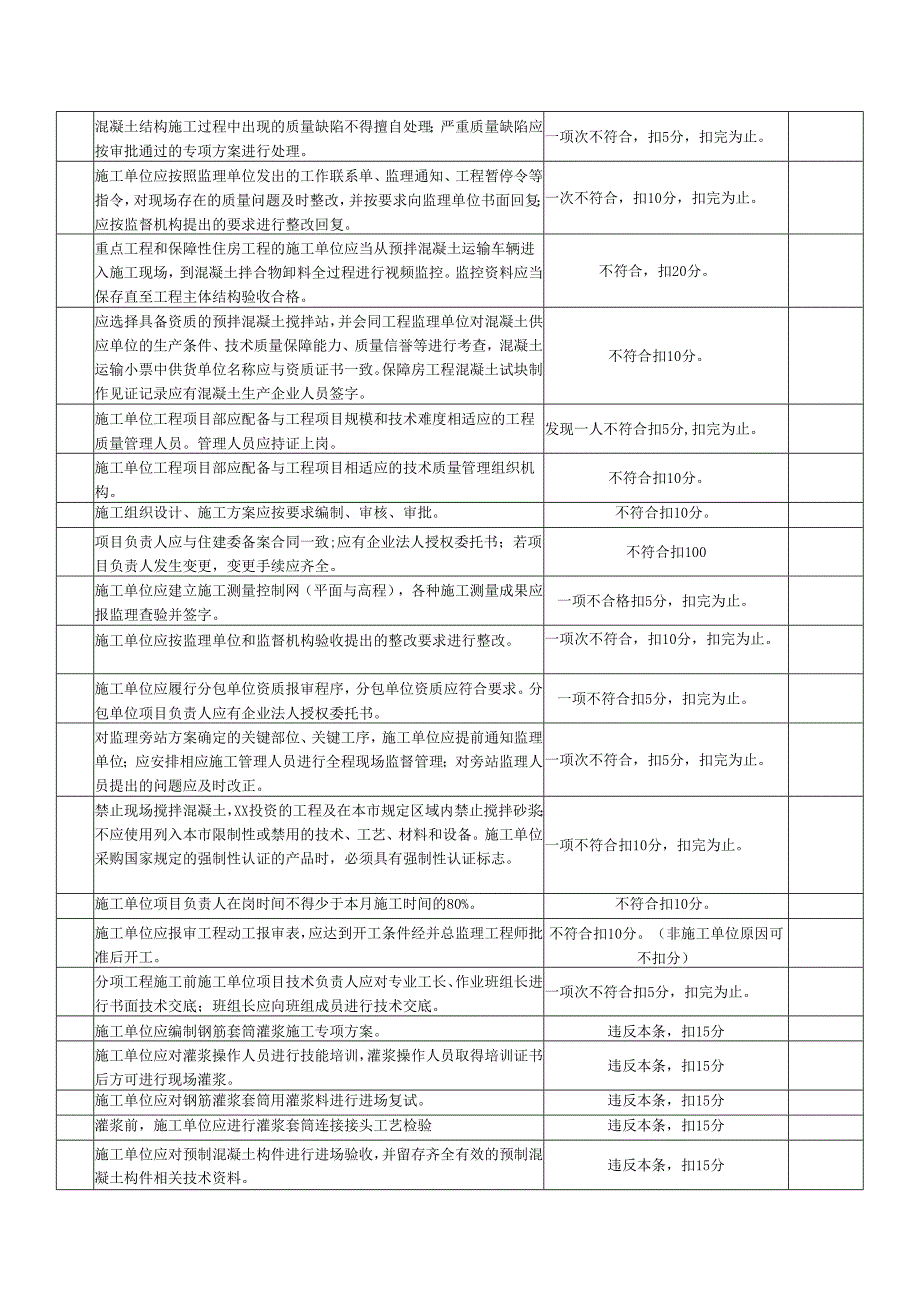

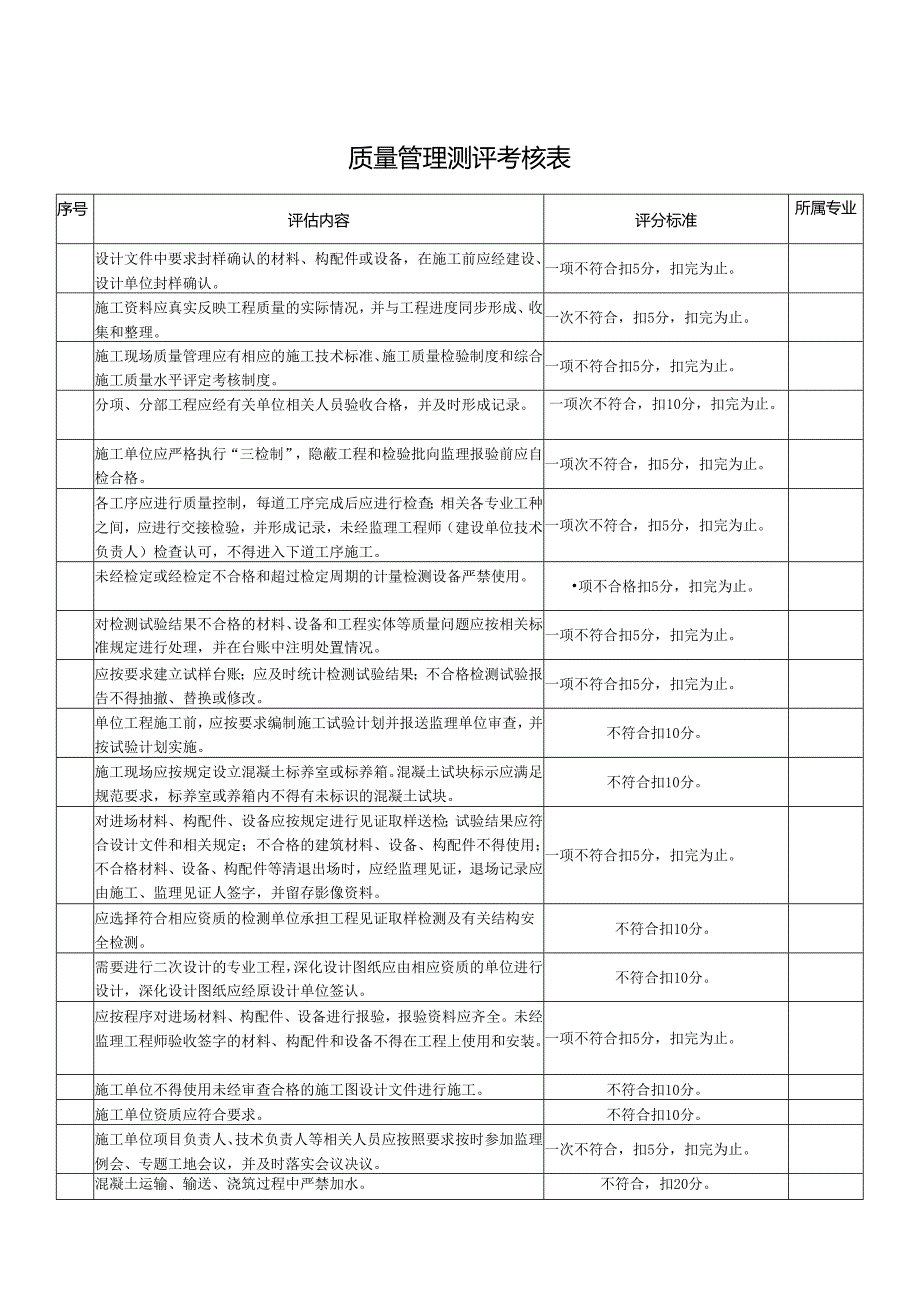

1、质量管理测评考核表序号评估内容评分标准所属专业设计文件中要求封样确认的材料、构配件或设备,在施工前应经建设、设计单位封样确认。一项不符合扣5分,扣完为止。施工资料应真实反映工程质量的实际情况,并与工程进度同步形成、收集和整理。一次不符合,扣5分,扣完为止。施工现场质量管理应有相应的施工技术标准、施工质量检验制度和综合施工质量水平评定考核制度。一项不符合扣5分,扣完为止。分项、分部工程应经有关单位相关人员验收合格,并及时形成记录。一项次不符合,扣10分,扣完为止。施工单位应严格执行“三检制”,隐蔽工程和检验批向监理报验前应自检合格。一项次不符合,扣5分,扣完为止。各工序应进行质量控制,每道工序完

2、成后应进行检查;相关各专业工种之间,应进行交接检验,并形成记录,未经监理工程师(建设单位技术负责人)检查认可,不得进入下道工序施工。一项次不符合,扣5分,扣完为止。未经检定或经检定不合格和超过检定周期的计量检测设备严禁使用。项不合格扣5分,扣完为止。对检测试验结果不合格的材料、设备和工程实体等质量问题应按相关标准规定进行处理,并在台账中注明处置情况。一项不符合扣5分,扣完为止。应按要求建立试样台账;应及时统计检测试验结果;不合格检测试验报告不得抽撤、替换或修改。一项不符合扣5分,扣完为止。单位工程施工前,应按要求编制施工试验计划并报送监理单位审查,并按试验计划实施。不符合扣10分。施工现场应按

3、规定设立混凝土标养室或标养箱。混凝土试块标示应满足规范要求,标养室或养箱内不得有未标识的混凝土试块。不符合扣10分。对进场材料、构配件、设备应按规定进行见证取样送检;试验结果应符合设计文件和相关规定;不合格的建筑材料、设备、构配件不得使用;不合格材料、设备、构配件等清退出场时,应经监理见证,退场记录应由施工、监理见证人签字,并留存影像资料。一项不符合扣5分,扣完为止。应选择符合相应资质的检测单位承担工程见证取样检测及有关结构安全检测。不符合扣10分。需要进行二次设计的专业工程,深化设计图纸应由相应资质的单位进行设计,深化设计图纸应经原设计单位签认。不符合扣10分。应按程序对进场材料、构配件、设

4、备进行报验,报验资料应齐全。未经监理工程师验收签字的材料、构配件和设备不得在工程上使用和安装。一项不符合扣5分,扣完为止。施工单位不得使用未经审查合格的施工图设计文件进行施工。不符合扣10分。施工单位资质应符合要求。不符合扣10分。施工单位项目负责人、技术负责人等相关人员应按照要求按时参加监理例会、专题工地会议,并及时落实会议决议。一次不符合,扣5分,扣完为止。混凝土运输、输送、浇筑过程中严禁加水。不符合,扣20分。混凝土结构施工过程中出现的质量缺陷不得擅自处理;严重质量缺陷应按审批通过的专项方案进行处理。一项次不符合,扣5分,扣完为止。施工单位应按照监理单位发出的工作联系单、监理通知、工程暂

5、停令等指令,对现场存在的质量问题及时整改,并按要求向监理单位书面回复;应按监督机构提出的要求进行整改回复。一次不符合,扣10分,扣完为止。重点工程和保障性住房工程的施工单位应当从预拌混凝土运输车辆进入施工现场,到混凝土拌合物卸料全过程进行视频监控。监控资料应当保存直至工程主体结构验收合格。不符合,扣20分。应选择具备资质的预拌混凝土搅拌站,并会同工程监理单位对混凝土供应单位的生产条件、技术质量保障能力、质量信誉等进行考查,混凝土运输小票中供货单位名称应与资质证书一致。保障房工程混凝土试块制作见证记录应有混凝土生产企业人员签字。不符合扣10分。施工单位工程项目部应配备与工程项目规模和技术难度相适

6、应的工程质量管理人员。管理人员应持证上岗。发现一人不符合扣5分,扣完为止。施工单位工程项目部应配备与工程项目相适应的技术质量管理组织机构。不符合扣10分。施工组织设计、施工方案应按要求编制、审核、审批。不符合扣10分。项目负责人应与住建委备案合同一致;应有企业法人授权委托书;若项目负责人发生变更,变更手续应齐全。不符合扣100施工单位应建立施工测量控制网(平面与高程),各种施工测量成果应报监理查验并签字。一项不合格扣5分,扣完为止。施工单位应按监理单位和监督机构验收提出的整改要求进行整改。一项次不符合,扣10分,扣完为止。施工单位应履行分包单位资质报审程序,分包单位资质应符合要求。分包单位项目

7、负责人应有企业法人授权委托书。一项不符合扣5分,扣完为止。对监理旁站方案确定的关键部位、关键工序,施工单位应提前通知监理单位;应安排相应施工管理人员进行全程现场监督管理;对旁站监理人员提出的问题应及时改正。一项次不符合,扣5分,扣完为止。禁止现场搅拌混凝土,XX投资的工程及在本市规定区域内禁止搅拌砂浆;不应使用列入本市限制性或禁用的技术、工艺、材料和设备。施工单位采购国家规定的强制性认证的产品时,必须具有强制性认证标志。一项不符合扣10分,扣完为止。施工单位项目负责人在岗时间不得少于本月施工时间的80%。不符合扣10分。施工单位应报审工程动工报审表,应达到开工条件经并总监理工程师批准后开工。不

8、符合扣10分。(非施工单位原因可不扣分)分项工程施工前施工单位项目技术负责人应对专业工长、作业班组长进行书面技术交底;班组长应向班组成员进行技术交底。一项次不符合扣5分,扣完为止。施工单位应编制钢筋套筒灌浆施工专项方案。违反本条,扣15分施工单位应对灌浆操作人员进行技能培训,灌浆操作人员取得培训证书后方可进行现场灌浆。违反本条,扣15分施工单位应对钢筋灌浆套筒用灌浆料进行进场复试。违反本条,扣15分灌浆前,施工单位应进行灌浆套筒连接接头工艺检验违反本条,扣15分施工单位应对预制混凝土构件进行进场验收,并留存齐全有效的预制混凝土构件相关技术资料。违反本条,扣15分严禁使用国家明令淘汰、禁止使用的

9、危及施工质量安全的工艺、设备、材料使用国家明令淘汰、禁止使用的危及施工质量安全的工艺、设备、材料的扣15分采暖管道隐蔽前应进行隐蔽验收,形成强度严密性试验记录及隐蔽工程验收资料,并留存隐蔽部位的相关照片或影像资料。违反本条,扣15分施工现场按照关于加强XX市建设工程质量施工现场管理工作的通知(X建发(2010)XXX号)要求,建立质量管理制度、配备质量管理人员及质量责任落实情况违反本条,扣15分项目经理在质量管理文件、施工组织管理文件上签章情况违反本条每项扣5分,扣完为止应按要求配备施工员、质量员、安全员等现场专业人员,并持有省级住房城乡建设行政主管部门颁发的上岗证书。凡一名专业人员未持证上岗

10、扣5分,扣完为止预拌混凝土运输单未经驻厂监理人员签字,施工单位不得进行预拌混凝土接收,不得在工程上使用。违反本条扣15分施工单位应审查并留存预拌混凝土生产单位提供的预拌混凝土生产质量终身责任承诺书。违反本条扣15分项目经理必须参加地基基础、主体结构等分部工程的验收,参加单位工程和工程竣工验收,并在验收文件上签字,不得签署虚假文件未参加地基基础、主体结构分部工程验收,或未参加单位工程和工程竣工验收的扣15分;未在验收文件上签字的扣10分,签署虚假文件的扣15分施工单位应按照XX市建设工程质量终身责任承诺制实施办法要求落实建设工程质量终身责任制违反本条扣15分项目经理必须按规定报告质量安全事故,立即启动应急预案,保护事故现场,开展应急救援。因未履行安全生产管理职责或未执行法律法规、工程建设强制性标准造成质量安全事故的扣15分;谎报、瞒报质量安全事故的扣15分;发生质量安全事故后故意破坏事故现场或未开展应急救援的扣15分

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
