《反滤料填筑方案.docx》由会员分享,可在线阅读,更多相关《反滤料填筑方案.docx(1页珍藏版)》请在第壹文秘上搜索。

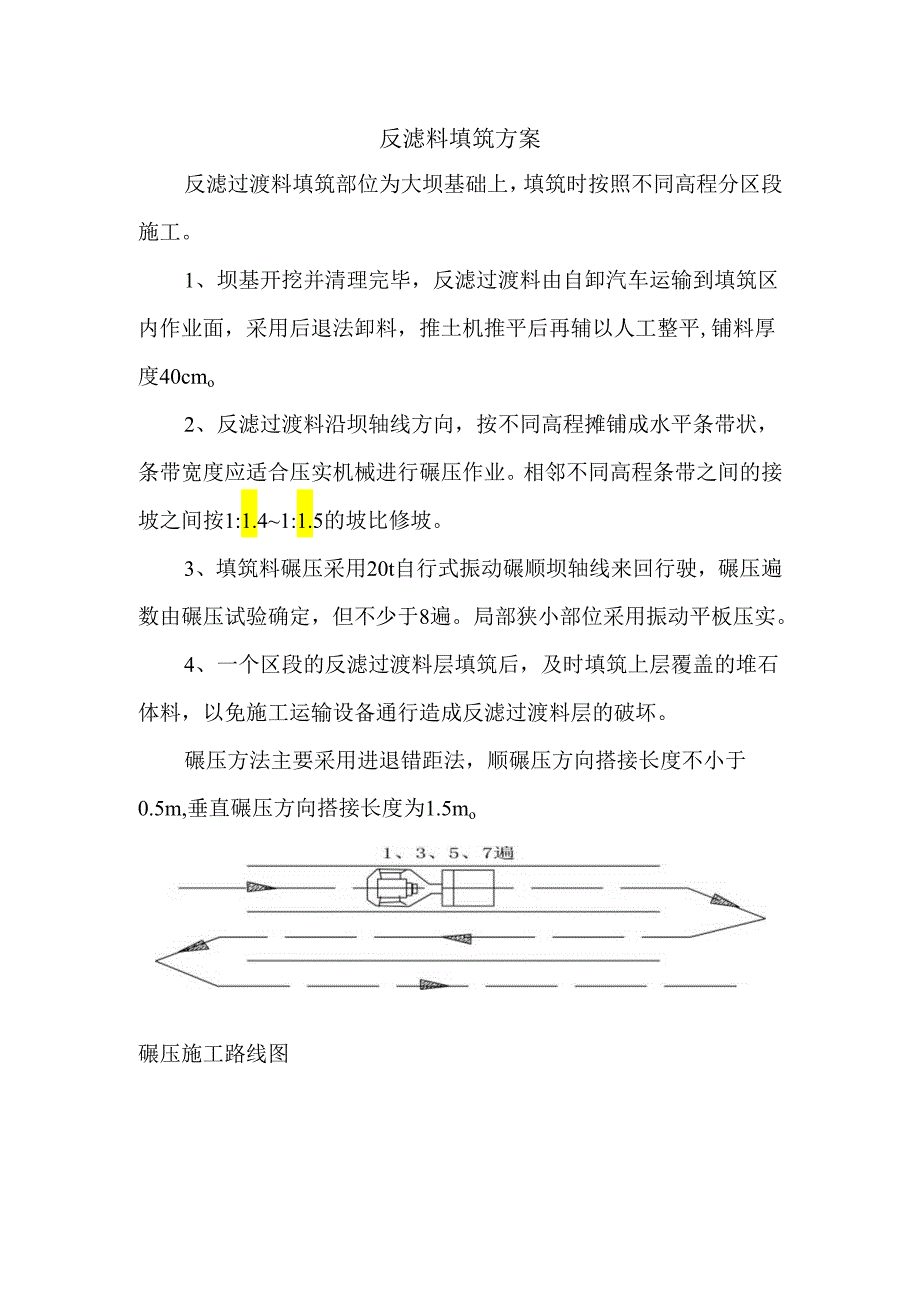

反滤料填筑方案反滤过渡料填筑部位为大坝基础上,填筑时按照不同高程分区段施工。1、坝基开挖并清理完毕,反滤过渡料由自卸汽车运输到填筑区内作业面,采用后退法卸料,推土机推平后再辅以人工整平,铺料厚度40cmo2、反滤过渡料沿坝轴线方向,按不同高程摊铺成水平条带状,条带宽度应适合压实机械进行碾压作业。相邻不同高程条带之间的接坡之间按1:1.41:1.5的坡比修坡。3、填筑料碾压采用20t自行式振动碾顺坝轴线来回行驶,碾压遍数由碾压试验确定,但不少于8遍。局部狭小部位采用振动平板压实。4、一个区段的反滤过渡料层填筑后,及时填筑上层覆盖的堆石体料,以免施工运输设备通行造成反滤过渡料层的破坏。碾压方法主要采用进退错距法,顺碾压方向搭接长度不小于0.5m,垂直碾压方向搭接长度为1.5mo碾压施工路线图
copyright@ 2008-2023 1wenmi网站版权所有
经营许可证编号:宁ICP备2022001189号-1
本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
