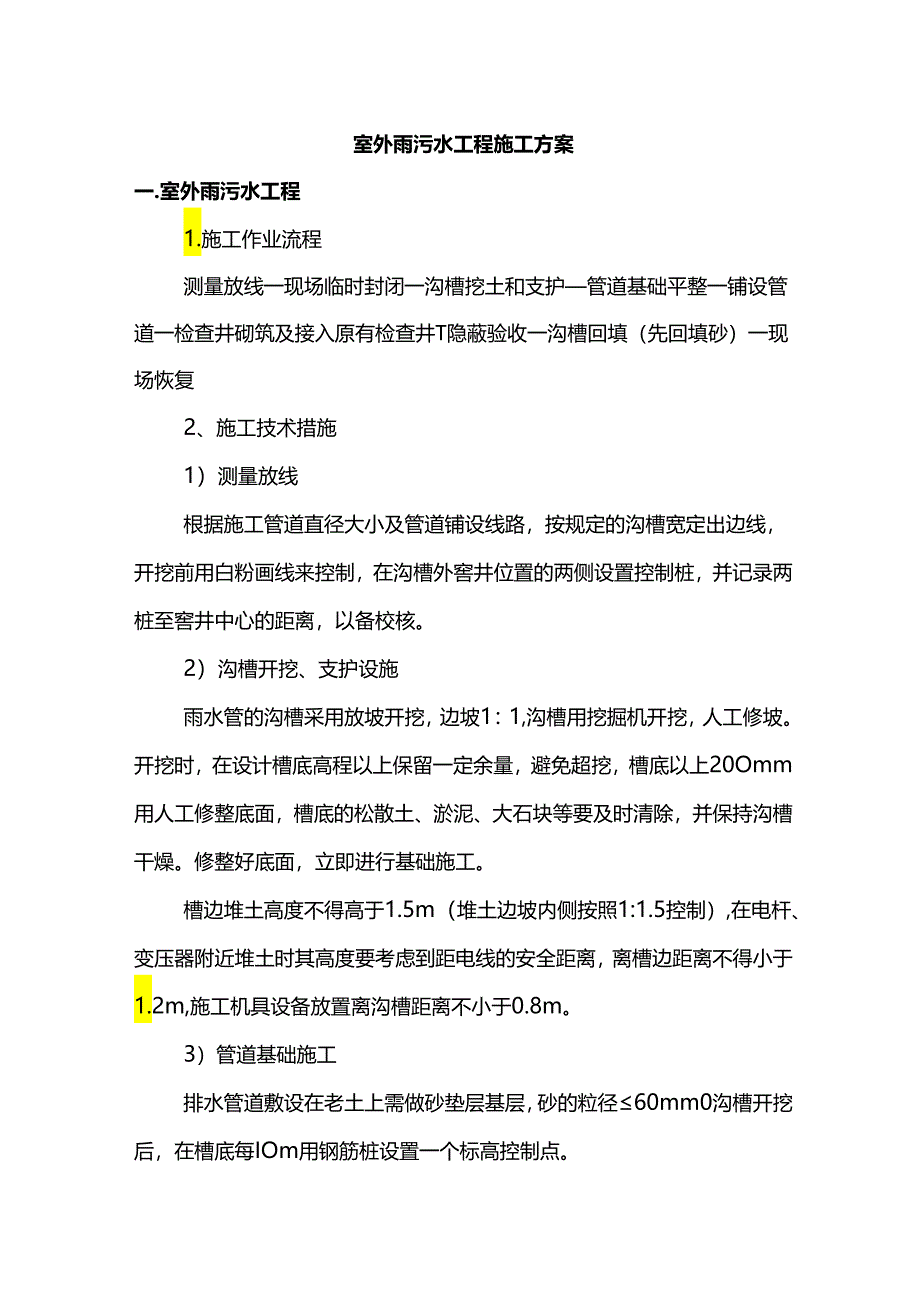

1、室外雨污水工程施工方案一.室外雨污水工程1.施工作业流程测量放线一现场临时封闭一沟槽挖土和支护管道基础平整一铺设管道一检查井砌筑及接入原有检查井T隐蔽验收一沟槽回填(先回填砂)一现场恢复2、施工技术措施1)测量放线根据施工管道直径大小及管道铺设线路,按规定的沟槽宽定出边线,开挖前用白粉画线来控制,在沟槽外窖井位置的两侧设置控制桩,并记录两桩至窖井中心的距离,以备校核。2)沟槽开挖、支护设施雨水管的沟槽采用放坡开挖,边坡1:1,沟槽用挖掘机开挖,人工修坡。开挖时,在设计槽底高程以上保留一定余量,避免超挖,槽底以上20Omm用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥。修

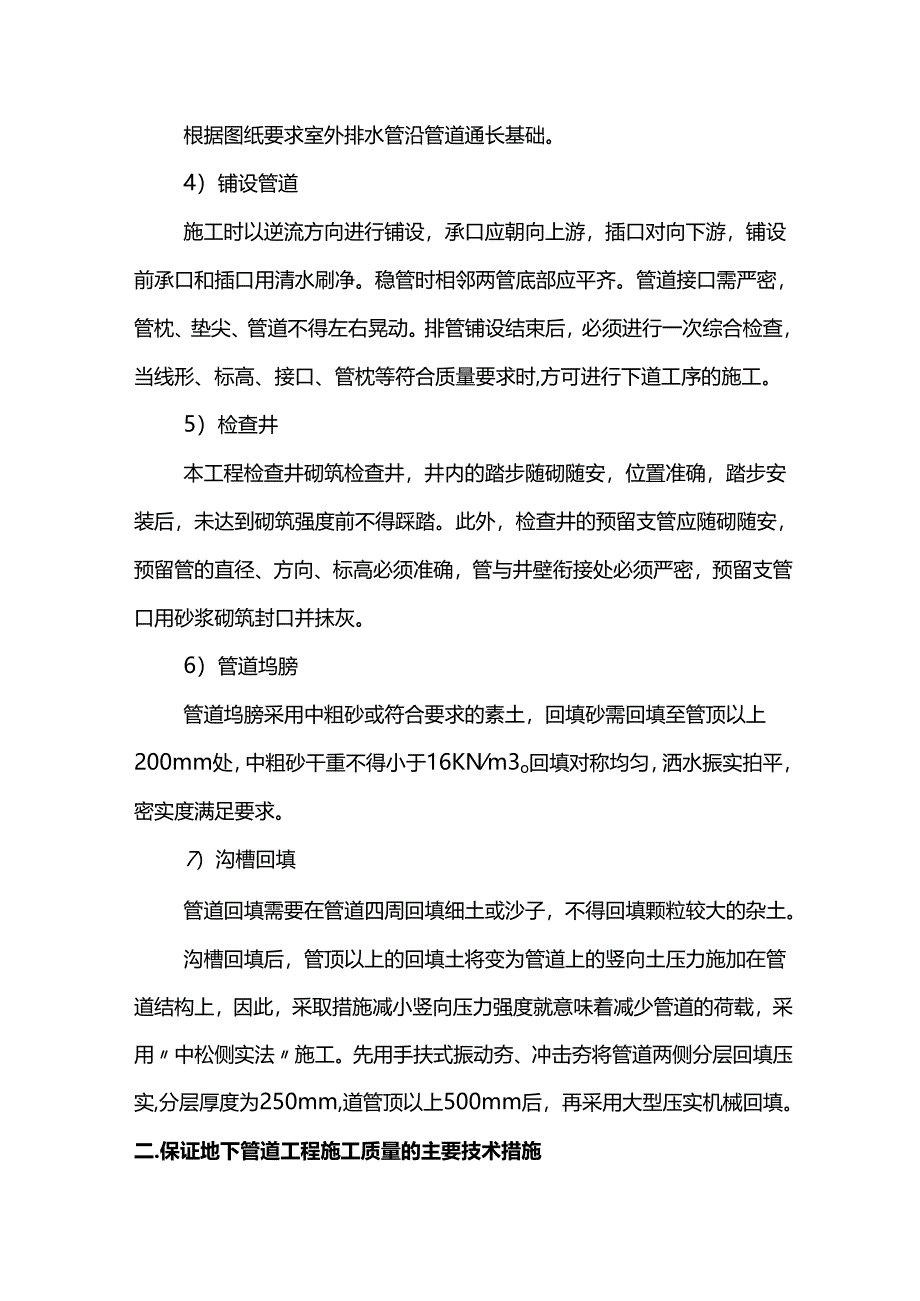

2、整好底面,立即进行基础施工。槽边堆土高度不得高于1.5m(堆土边坡内侧按照1:1.5控制),在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于1.2m,施工机具设备放置离沟槽距离不小于0.8m。3)管道基础施工排水管道敷设在老土上需做砂垫层基层,砂的粒径60mm0沟槽开挖后,在槽底每IOm用钢筋桩设置一个标高控制点。根据图纸要求室外排水管沿管道通长基础。4)铺设管道施工时以逆流方向进行铺设,承口应朝向上游,插口对向下游,铺设前承口和插口用清水刷净。稳管时相邻两管底部应平齐。管道接口需严密,管枕、垫尖、管道不得左右晃动。排管铺设结束后,必须进行一次综合检查,当线形、标高、
3、接口、管枕等符合质量要求时,方可进行下道工序的施工。5)检查井本工程检查井砌筑检查井,井内的踏步随砌随安,位置准确,踏步安装后,未达到砌筑强度前不得踩踏。此外,检查井的预留支管应随砌随安,预留管的直径、方向、标高必须准确,管与井壁衔接处必须严密,预留支管口用砂浆砌筑封口并抹灰。6)管道坞膀管道坞膀采用中粗砂或符合要求的素土,回填砂需回填至管顶以上200mm处,中粗砂干重不得小于16KNm3o回填对称均匀,洒水振实拍平,密实度满足要求。7)沟槽回填管道回填需要在管道四周回填细土或沙子,不得回填颗粒较大的杂土。沟槽回填后,管顶以上的回填土将变为管道上的竖向土压力施加在管道结构上,因此,采取措施减小

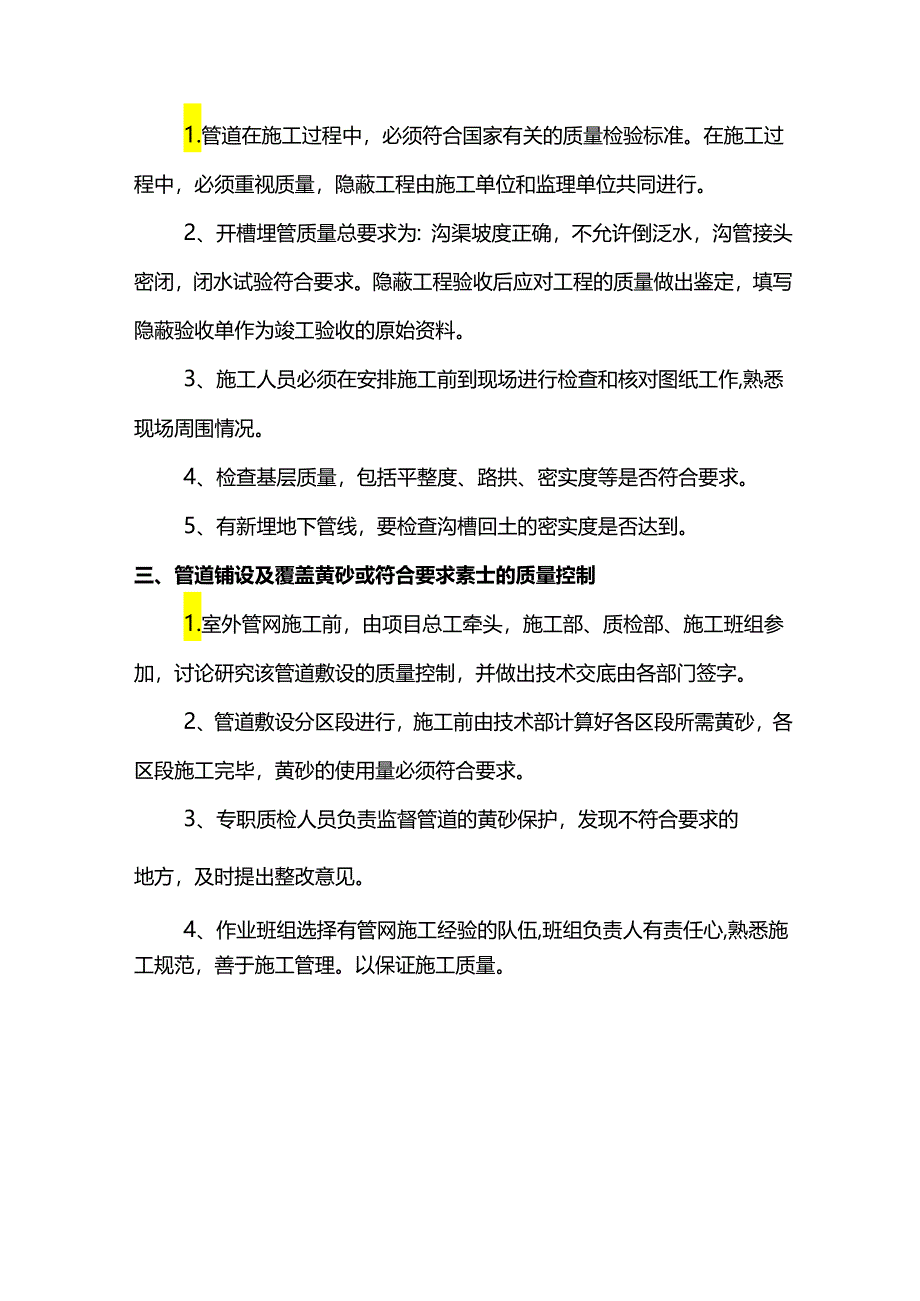

4、竖向压力强度就意味着减少管道的荷载,采用中松侧实法施工。先用手扶式振动夯、冲击夯将管道两侧分层回填压实,分层厚度为250mm,道管顶以上500mm后,再采用大型压实机械回填。二.保证地下管道工程施工质量的主要技术措施1.管道在施工过程中,必须符合国家有关的质量检验标准。在施工过程中,必须重视质量,隐蔽工程由施工单位和监理单位共同进行。2、开槽埋管质量总要求为:沟渠坡度正确,不允许倒泛水,沟管接头密闭,闭水试验符合要求。隐蔽工程验收后应对工程的质量做出鉴定,填写隐蔽验收单作为竣工验收的原始资料。3、施工人员必须在安排施工前到现场进行检查和核对图纸工作,熟悉现场周围情况。4、检查基层质量,包括平整度、路拱、密实度等是否符合要求。5、有新埋地下管线,要检查沟槽回土的密实度是否达到。三、管道铺设及覆盖黄砂或符合要求素士的质量控制1.室外管网施工前,由项目总工牵头,施工部、质检部、施工班组参加,讨论研究该管道敷设的质量控制,并做出技术交底由各部门签字。2、管道敷设分区段进行,施工前由技术部计算好各区段所需黄砂,各区段施工完毕,黄砂的使用量必须符合要求。3、专职质检人员负责监督管道的黄砂保护,发现不符合要求的地方,及时提出整改意见。4、作业班组选择有管网施工经验的队伍,班组负责人有责任心,熟悉施工规范,善于施工管理。以保证施工质量。
