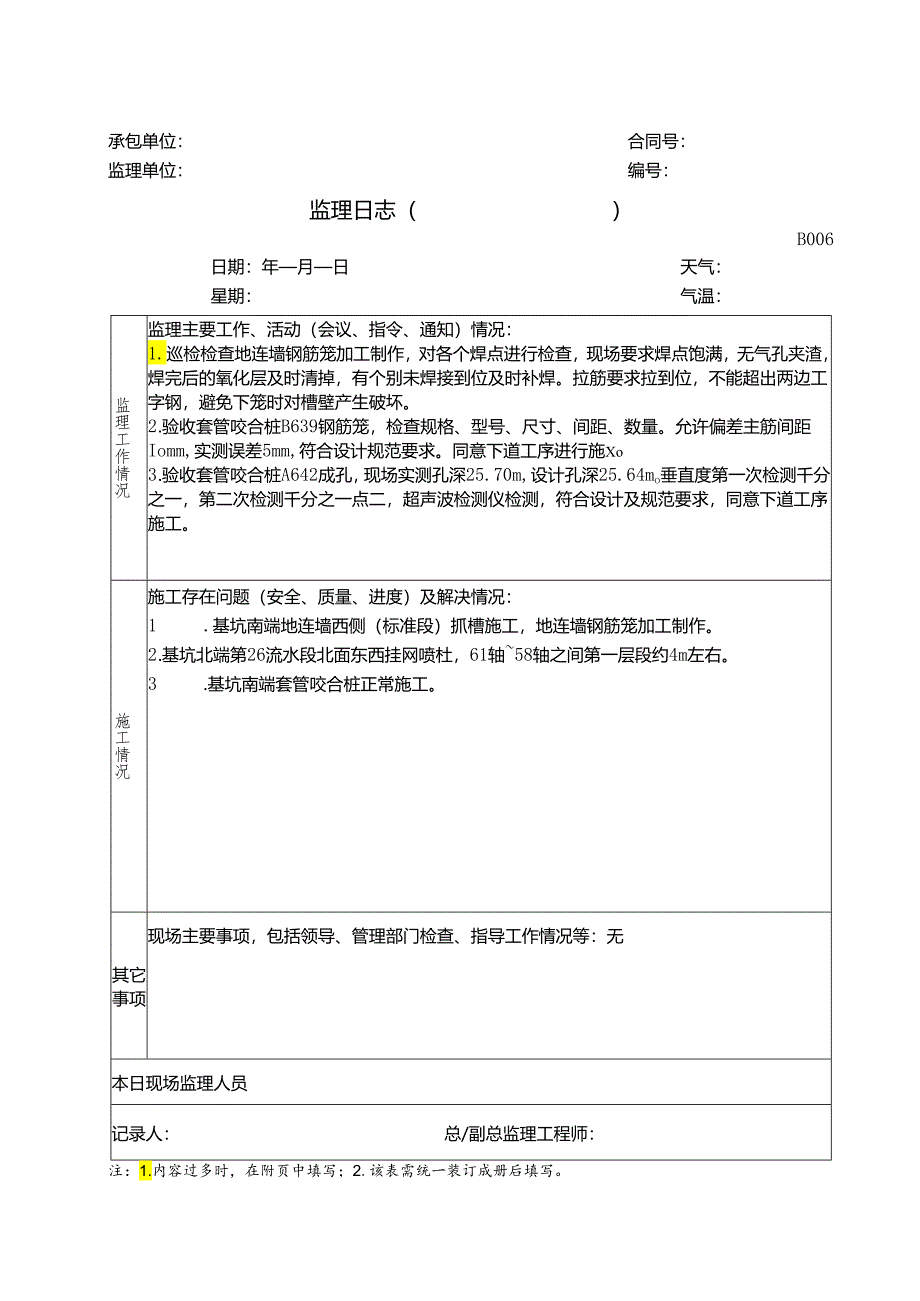

《监理日志-填写模板模板.docx》由会员分享,可在线阅读,更多相关《监理日志-填写模板模板.docx(4页珍藏版)》请在第壹文秘上搜索。

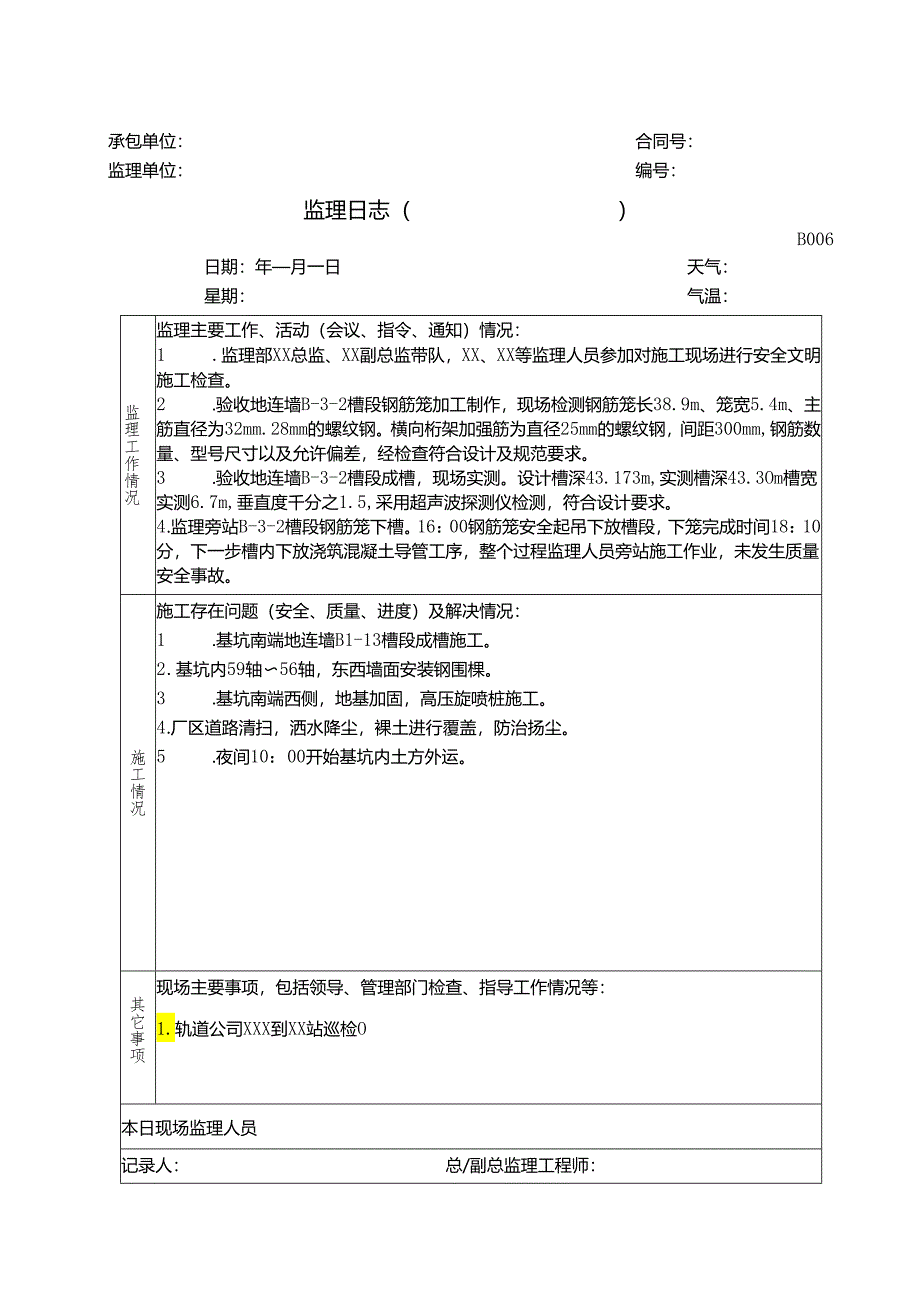

1、承包单位:合同号:监理单位:编号:监理日志()B006日期:年月日天气:星期:气温:监理工作情况监理主要工作、活动(会议、指令、通知)情况:1.巡检检查地连墙钢筋笼加工制作,对各个焊点进行检查,现场要求焊点饱满,无气孔夹渣,焊完后的氧化层及时清掉,有个别未焊接到位及时补焊。拉筋要求拉到位,不能超出两边工字钢,避免下笼时对槽壁产生破坏。2 .验收套管咬合桩B639钢筋笼,检查规格、型号、尺寸、间距、数量。允许偏差主筋间距Iomm,实测误差5mm,符合设计规范要求。同意下道工序进行施Xo3 .验收套管咬合桩A642成孔,现场实测孔深25.70m,设计孔深25.64mo垂直度第一次检测千分之一,第二
2、次检测千分之一点二,超声波检测仪检测,符合设计及规范要求,同意下道工序施工。施工情况施工存在问题(安全、质量、进度)及解决情况:1 .基坑南端地连墙西侧(标准段)抓槽施工,地连墙钢筋笼加工制作。2 .基坑北端第26流水段北面东西挂网喷杜,61轴58轴之间第一层段约4m左右。3 .基坑南端套管咬合桩正常施工。其它事项现场主要事项,包括领导、管理部门检查、指导工作情况等:无本日现场监理人员记录人:总/副总监理工程师:注:1.内容过多时,在附页中填写;2.该表需统一装订成册后填写。承包单位:合同号:监理单位:编号:监理日志()B006日期:年月一日天气:星期:气温:监理工作情况监理主要工作、活动(会
3、议、指令、通知)情况:1 .监理部XX总监、XX副总监带队,XX、XX等监理人员参加对施工现场进行安全文明施工检查。2 .验收地连墙B-3-2槽段钢筋笼加工制作,现场检测钢筋笼长38.9m、笼宽5.4m、主筋直径为32mm.28mm的螺纹钢。横向桁架加强筋为直径25mm的螺纹钢,间距300mm,钢筋数量、型号尺寸以及允许偏差,经检查符合设计及规范要求。3 .验收地连墙B-3-2槽段成槽,现场实测。设计槽深43.173m,实测槽深43.3Om槽宽实测6.7m,垂直度千分之1.5,采用超声波探测仪检测,符合设计要求。4 .监理旁站B-3-2槽段钢筋笼下槽。16:00钢筋笼安全起吊下放槽段,下笼完成
4、时间18:10分,下一步槽内下放浇筑混凝土导管工序,整个过程监理人员旁站施工作业,未发生质量安全事故。施工情况施工存在问题(安全、质量、进度)及解决情况:1 .基坑南端地连墙B1-13槽段成槽施工。2 .基坑内59轴56轴,东西墙面安装钢围棵。3 .基坑南端西侧,地基加固,高压旋喷桩施工。4 .厂区道路清扫,洒水降尘,裸土进行覆盖,防治扬尘。5 .夜间10:00开始基坑内土方外运。其它事项现场主要事项,包括领导、管理部门检查、指导工作情况等:1.轨道公司XXX到XX站巡检O本日现场监理人员记录人:总/副总监理工程师:注:1.内容过多时,在附页中填写;2.该表需统一装订成册后填写。承包单位:合同
5、号:监理单位:编号:监理日志()B006日期:年一月B天气:星期:气温:监理工作情况监理主要工作、活动(会议、指令、通知)情况:1 .上午9:30分XXX会议室召开工地监理例会。2 .验收56-53轴中板以上东西侧墙防水层铺设里程K32+959.04K32+939.000检查验收项目墙面平成、干燥、无尖锐物,符合设计及规范要求,同意下道工序施Xo3 .验收基坑南端69轴冠梁杜支撑模板支护。现场检测模板轴线允许偏差5mm,实测4mm,模板内部允许偏差5mm,实测2mm,相邻模板表面高低差允许偏差2mm实测2mm,平面平整度允许偏差5mm实测4mm0垂直度允许偏差8mm,实测5mm。符合设计及规范
6、要求,同意下道工序进行施工。4 .旁站监理69轴冠梁胫支撑C35、C30硅浇筑,现场实测C35硅坍落度180mm,入模温度27,C30,就坍落度18Omm入模温度27Co开盘时间11:4017:OO用於量C3570m3C3060m3,留置抗压试件6组。施工情况施工存在问题(安全、质量、进度)及解决情况:1 .基坑南端69轴模板支护,冠梁及舲支撑。浇筑69轴冠梁碎支撑。2 .基坑北端第24流水段轨顶风道钢筋绑扎。3 .基坑内第25流水段中板以上脚手架搭设。4 .基坑中段东侧3#安全出入口地基加固钻孔灌注桩成孔施工作业。5 .场区道路清扫,同时洒水降尘,基坑四周破损护栏调换。其它事项现场主要事项,包括领导、管理部门检查、指导工作情况等:无本日现场监理人员记录人:总/副总监理工程师:注:1.内容过多时,在附页中填写;2.该表需统一装订成册后填写。
