风电场单位工程竣工预验收质量评估报告(监理)全套.docx

上传人:p** 文档编号:1048467 上传时间:2024-06-18 格式:DOCX 页数:8 大小:11.89KB
下载 相关 举报
风电场单位工程竣工预验收质量评估报告(监理)全套.docx_第1页
第1页 / 共8页
风电场单位工程竣工预验收质量评估报告(监理)全套.docx_第2页
第2页 / 共8页
风电场单位工程竣工预验收质量评估报告(监理)全套.docx_第3页
第3页 / 共8页
风电场单位工程竣工预验收质量评估报告(监理)全套.docx_第4页
第4页 / 共8页
风电场单位工程竣工预验收质量评估报告(监理)全套.docx_第5页
第5页 / 共8页
风电场单位工程竣工预验收质量评估报告(监理)全套.docx_第6页
第6页 / 共8页
风电场单位工程竣工预验收质量评估报告(监理)全套.docx_第7页
第7页 / 共8页
风电场单位工程竣工预验收质量评估报告(监理)全套.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《风电场单位工程竣工预验收质量评估报告(监理)全套.docx》由会员分享,可在线阅读,更多相关《风电场单位工程竣工预验收质量评估报告(监理)全套.docx(8页珍藏版)》请在第壹文秘上搜索。

1、风电场单位工程竣工预验收质量评估报告(监理)一、工程概况:本项目工程规划总装机容量*MW,安装*台单机容量*MW、叶轮直径*m、轮毂中心高度*m的风电机组和1台单机容量*MW、叶轮直径*m、轮毂中心高度*m的风电机组,发电机组与升压变压器采用一机一变的单元接线方式,以2回集电线路接入站内35kV母线,35kV集电线路采用电缆直埋的方式,集电线路长度约*公里,利用升压站和送出线路,再装设1台50MVA主变,通过1回220kV线路接入*kV*变电站。本次预验收范围:风机基础及风机(含箱变)安装单位工程二、验收依据本工程设计文件、施工图纸工程承包合同、施工单位经审批的施工组织设计风力发电场项目建设工

2、程验收规程(GB/T31997-2015)风力发电工程施工与验收规范(GB/T51121-2015)交流电气装置的接地(D1./T621-97)电气装置安装工程电气设备交接试验标准(GB501502006)电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范(GB501482010)电气装置安装工程母线装置施工及验收规范(GB501492010)电气装置安装工程盘、柜及二次回路接线施工及验收规范(GB501712012)建筑电力建设施工质量验收及评定规程(D1./T521020059)(电气部分)电气装置安装工程电气设备交接试验施工及验收规范(GB501502016)电气装置安装工程接

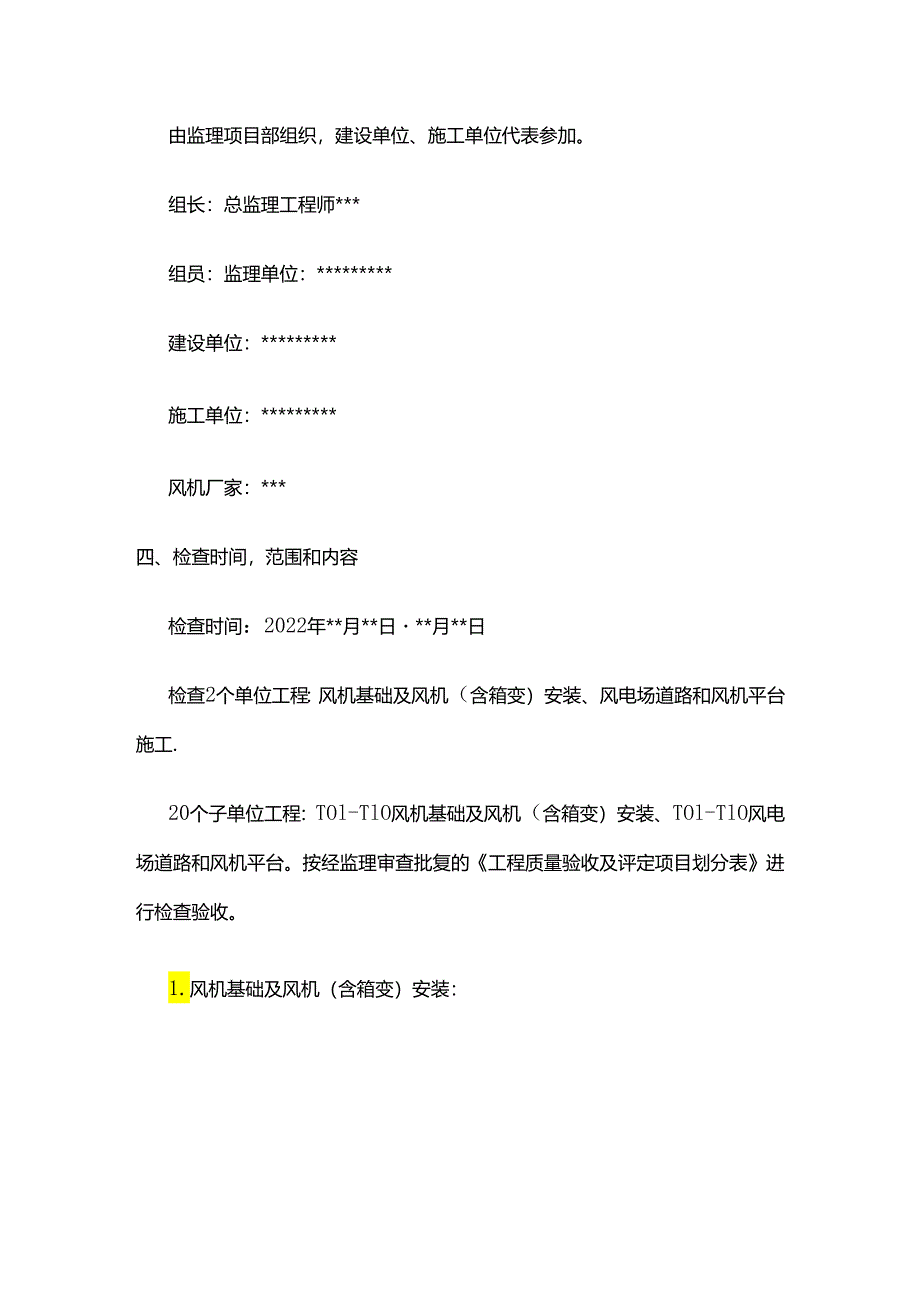

3、地装置施工及验收规范(GB501692016)电气装置安装工程质量验收及评定规程(D1./T5161.15161.172002)风力发电场项目建设工程验收规程(D1./T51912004)风力发电机组装配和安装规范(GB/T195682017)风力发电工程建设施工监理规范(NB/T31084-2016)建筑地基基础施工质量验收标准(GB50202-2018)三、预验收组织由监理项目部组织,建设单位、施工单位代表参加。组长:总监理工程师*组员:监理单位:*建设单位:*施工单位:*风机厂家:*四、检查时间,范围和内容检查时间:2022年*月*日*月*日检查2个单位工程:风机基础及风机(含箱变)安装

4、、风电场道路和风机平台施工.20个子单位工程:TOl-TlO风机基础及风机(含箱变)安装、TOl-TlO风电场道路和风机平台。按经监理审查批复的工程质量验收及评定项目划分表进行检查验收。1.风机基础及风机(含箱变)安装:(1)风机基础二次灌浆外观检查,永久沉降观测点检查,弃土堆置,地表土恢复情况。(2)风机外观检查,进出风机扶梯检查,风机防雷接地网系统。(3)风机塔筒底座螺栓、塔筒间螺栓、塔筒与机舱、轮毂等处螺栓力矩检查,螺栓力矩标线。(3)塔筒内检查:环境、照明、电缆固定、接地回路、爬梯免爬器、消防器材。(4)机舱检查:环境、照明,接地回路、控制配电柜电气接线、发电机引线、碳刷及附件,电气柜

5、安装,箱变安装接地接线,机械刹车系统、偏航系统,风机内部吊车,灭火器和逃生装置。(5)轮毂检查:环境、接地,控制柜、配电柜,变浆减速机(6)风机工程安装验收报告、静态及动态调试报告(7)风机接地电阻。(8)风机环柜固定、接地、电气接线,监控柜固定、接地,环柜平台接地,塔筒底座接地,电缆管防火封堵,环柜、控制柜防火封堵。(10)风电机组监控系统、操作和信号回路试验调试,远程监控系统及调试。(11)风电机组保护和自动系统及调试。施工记录、试验调试报告,强制性条文执行情况。2、风电场道路和风机平台施工:路基压实,路面宽度、平整度,路边排水,影响耕地情况,弃土堆置,道路与风机平台路面。施工记录,强制性

6、条文执行情况。五、检查验收情况:1、风机基础及风机(含箱变)安装部分:共检查1个单位工程,10个子单位工程,70个分部工程,验收合格。施工质量控制资料,试验调试报告核查符合标准,强制性条文执行合格。2、风电场道路和平台施工:共检查1个单位工程,10个子单位工程,20个分部工程,验收合格。施工质量控制资料,试验调试报告核查符合标准,强制性条文执行合格。3、存在缺陷和问题:(1)塔筒爬梯底部未固定、螺栓无力矩线;(2)塔筒爬梯接地线安装不符合工艺要求;(3)部分机位塔底柜无固定螺栓及力矩线;(4)塔底平台间隙过大;(5)塔筒门处平台与塔筒之间无密封胶条;(6)环网柜门缺少螺杆及垫片;(7)基础环内

7、接地线不符合安装工艺要求;(8)基础环内线束杂乱;(9)塔筒爬梯对接处缝隙超过2毫米;(10)塔筒法兰螺栓编号错位、错误;(11)电缆隔环紧固不到位;(12)风机内部分集油瓶缺失;(13)导流罩吊孔盖板螺栓未涂抹硅胶;(14)吊装螺栓孔洞未封堵;(15)机舱吊装孔盖板固定螺栓垫片缺失;(16)箱变室内螺栓无力矩线;(17)箱变室内部分避雷器底座损坏;(18)箱变室内卫生不合格;(19)整机接地线部分不符合安装工艺要求(未涂抹导电膏、无垫片、接地排一个孔洞安装多个接地线);(20)机舱底板、轮毂、机舱顶部卫生不合格;(21)风机塔筒外上下走梯支撑螺栓松动,走梯安全扶手偏斜;(22)(升压站)风机远程监控装置柜门接地线松动或未接地。六、验收结论:经现场检查验收,风机基础及风机(含箱变)安装、风电场道路和风机平台等工程实体质量无重大缺陷,现场检查发现的缺已全部整改完成,各单位工程质量满足电气装置安装工程质量检验及评定规程(D1.T5161.3-2018),风力发电场项目建设工程验收规程(D1./T51912004),风力发电机组装配和安装规范(GB/T19568-2017)的相关要求。经设计确认,现场工程实体满足设计要求。本工程质量满足验评规程合格标准。XX电场监理项目部2022年*月*曰

展开阅读全文
