《施工技术总结.doc》由会员分享,可在线阅读,更多相关《施工技术总结.doc(4页珍藏版)》请在第壹文秘上搜索。

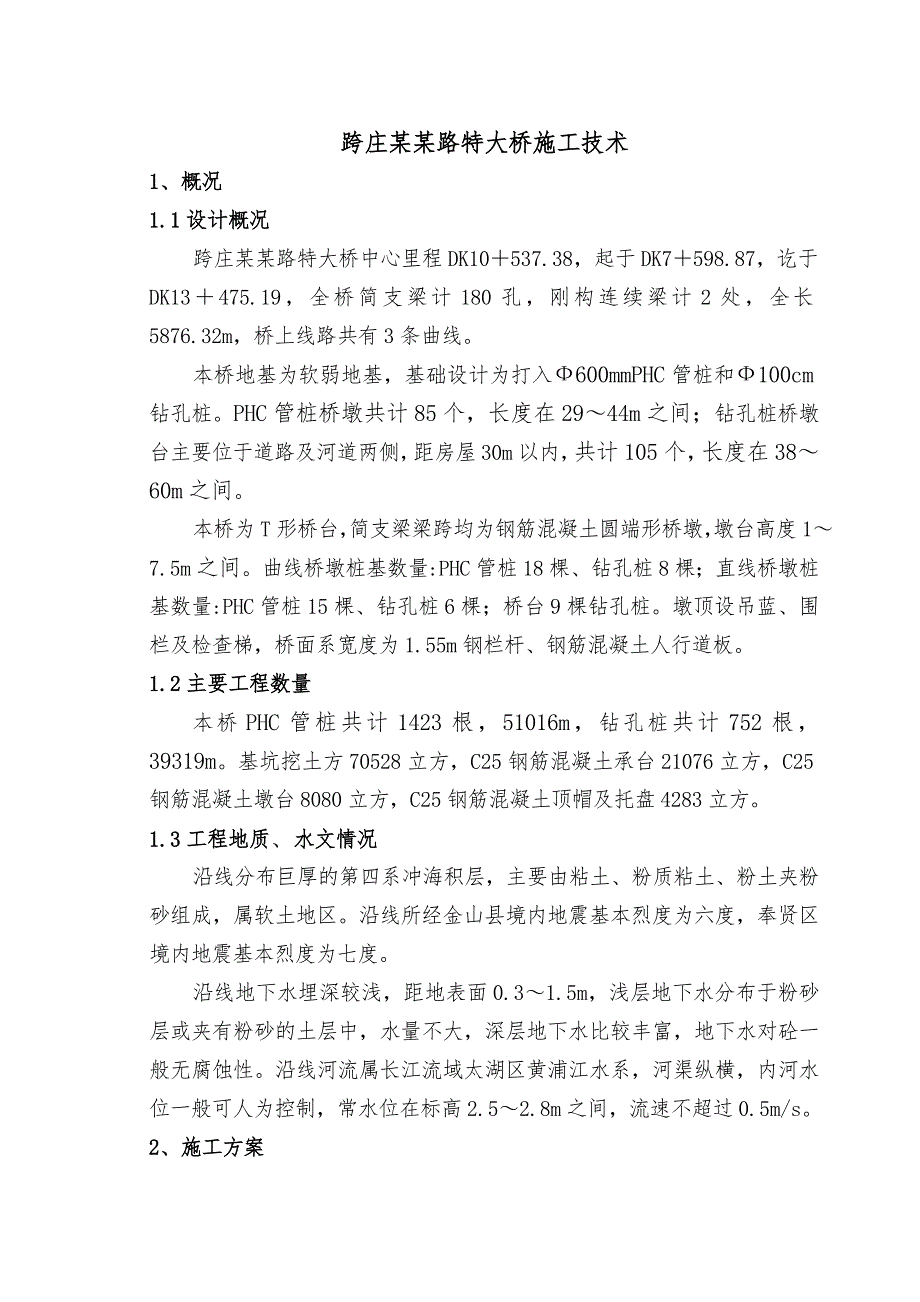

1、跨庄某某路特大桥施工技术1、概况1.1设计概况跨庄某某路特大桥中心里程DK10537.38,起于DK7598.87,讫于DK13475.19,全桥简支梁计180孔,刚构连续梁计2处,全长5876.32m,桥上线路共有3条曲线。本桥地基为软弱地基,基础设计为打入600mmPHC管桩和100cm钻孔桩。PHC管桩桥墩共计85个,长度在2944m之间;钻孔桩桥墩台主要位于道路及河道两侧,距房屋30m以内,共计105个,长度在3860m之间。本桥为T形桥台,简支梁梁跨均为钢筋混凝土圆端形桥墩,墩台高度17.5m之间。曲线桥墩桩基数量:PHC管桩18棵、钻孔桩8棵;直线桥墩桩基数量:PHC管桩15棵、钻
2、孔桩6棵;桥台9棵钻孔桩。墩顶设吊蓝、围栏及检查梯,桥面系宽度为1.55m钢栏杆、钢筋混凝土人行道板。1.2主要工程数量本桥PHC管桩共计1423根,51016m,钻孔桩共计752根,39319m。基坑挖土方70528立方,C25钢筋混凝土承台21076立方,C25钢筋混凝土墩台8080立方,C25钢筋混凝土顶帽及托盘4283立方。1.3工程地质、水文情况沿线分布巨厚的第四系冲海积层,主要由粘土、粉质粘土、粉土夹粉砂组成,属软土地区。沿线所经金山县境内地震基本烈度为六度,奉贤区境内地震基本烈度为七度。沿线地下水埋深较浅,距地表面0.31.5m,浅层地下水分布于粉砂层或夹有粉砂的土层中,水量不大

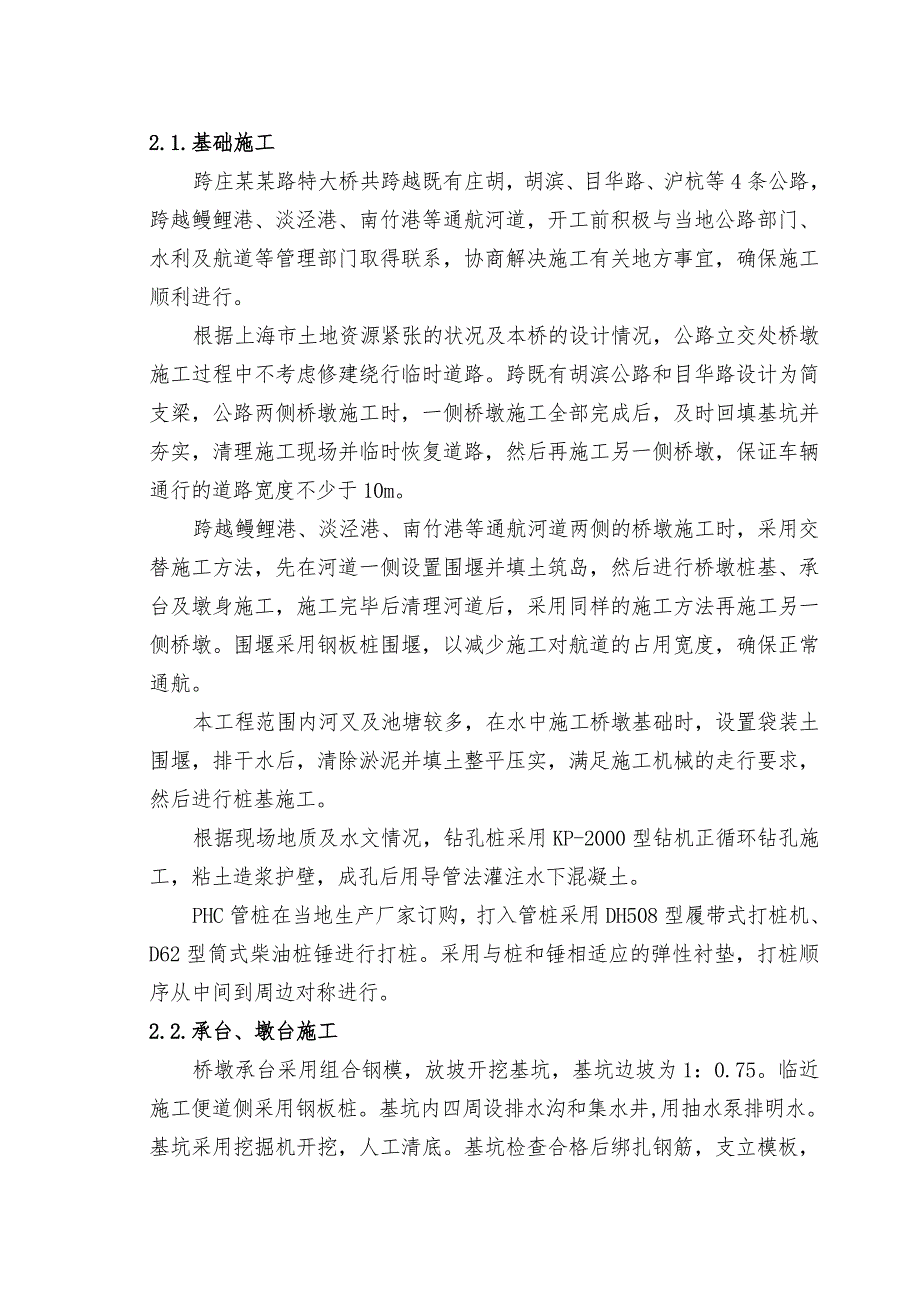

3、,深层地下水比较丰富,地下水对砼一般无腐蚀性。沿线河流属长江流域太湖区黄浦江水系,河渠纵横,内河水位一般可人为控制,常水位在标高2.52.8m之间,流速不超过0.5m/s。2、施工方案 2.1.基础施工跨庄某某路特大桥共跨越既有庄胡,胡滨、目华路、沪杭等4条公路,跨越鳗鲤港、淡泾港、南竹港等通航河道,开工前积极与当地公路部门、水利及航道等管理部门取得联系,协商解决施工有关地方事宜,确保施工顺利进行。根据上海市土地资源紧张的状况及本桥的设计情况,公路立交处桥墩施工过程中不考虑修建绕行临时道路。跨既有胡滨公路和目华路设计为简支梁,公路两侧桥墩施工时,一侧桥墩施工全部完成后,及时回填基坑并夯实,清理
4、施工现场并临时恢复道路,然后再施工另一侧桥墩,保证车辆通行的道路宽度不少于10m。跨越鳗鲤港、淡泾港、南竹港等通航河道两侧的桥墩施工时,采用交替施工方法,先在河道一侧设置围堰并填土筑岛,然后进行桥墩桩基、承台及墩身施工,施工完毕后清理河道后,采用同样的施工方法再施工另一侧桥墩。围堰采用钢板桩围堰,以减少施工对航道的占用宽度,确保正常通航。本工程范围内河叉及池塘较多,在水中施工桥墩基础时,设置袋装土围堰,排干水后,清除淤泥并填土整平压实,满足施工机械的走行要求,然后进行桩基施工。根据现场地质及水文情况,钻孔桩采用KP-2000型钻机正循环钻孔施工,粘土造浆护壁,成孔后用导管法灌注水下混凝土。PH

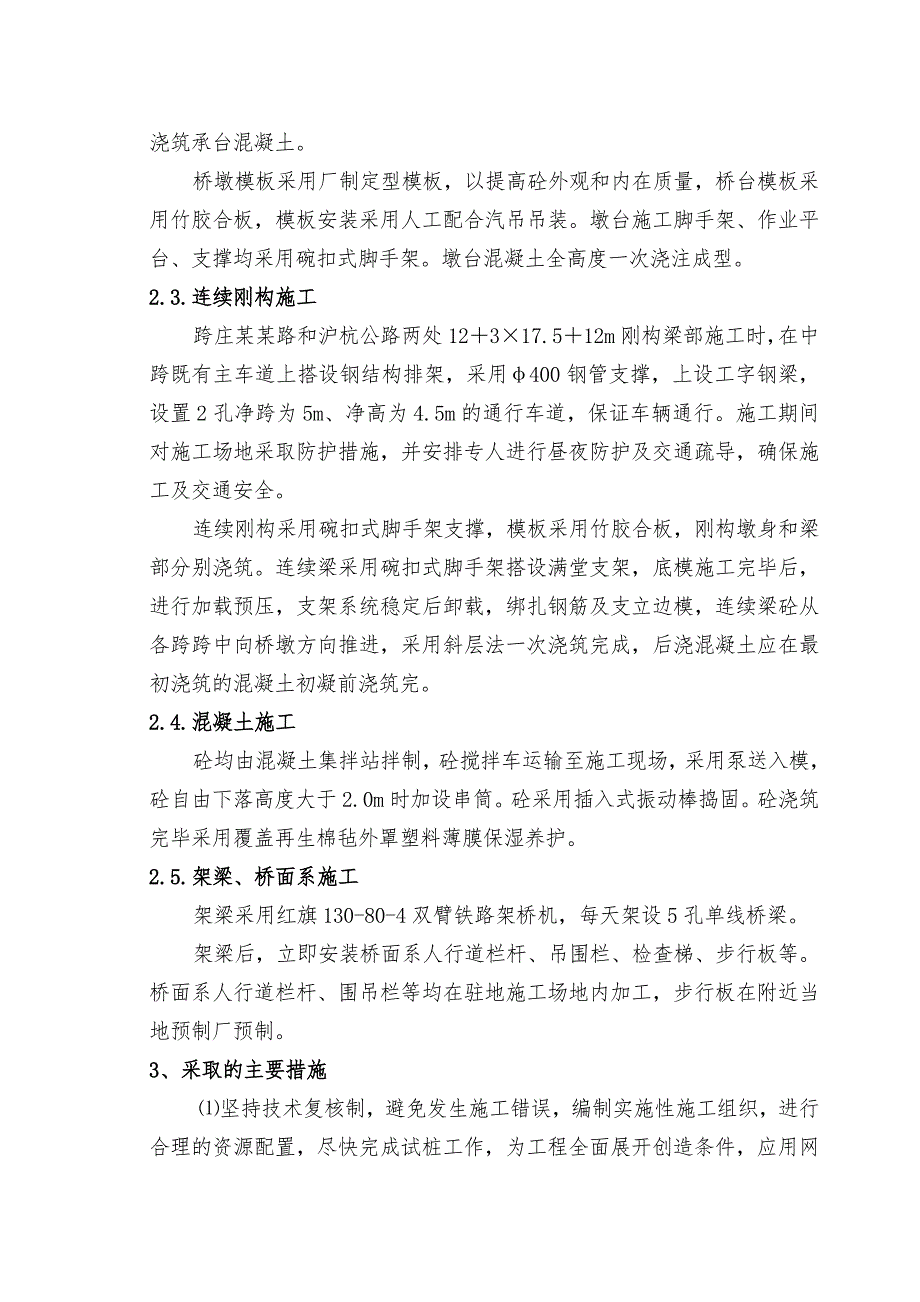

5、C管桩在当地生产厂家订购,打入管桩采用DH508型履带式打桩机、D62型筒式柴油桩锤进行打桩。采用与桩和锤相适应的弹性衬垫,打桩顺序从中间到周边对称进行。2.2.承台、墩台施工桥墩承台采用组合钢模,放坡开挖基坑,基坑边坡为1:0.75。临近施工便道侧采用钢板桩。基坑内四周设排水沟和集水井,用抽水泵排明水。基坑采用挖掘机开挖,人工清底。基坑检查合格后绑扎钢筋,支立模板,浇筑承台混凝土。桥墩模板采用厂制定型模板,以提高砼外观和内在质量,桥台模板采用竹胶合板,模板安装采用人工配合汽吊吊装。墩台施工脚手架、作业平台、支撑均采用碗扣式脚手架。墩台混凝土全高度一次浇注成型。2.3.连续刚构施工跨庄某某路和
6、沪杭公路两处12317.512m刚构梁部施工时,在中跨既有主车道上搭设钢结构排架,采用400钢管支撑,上设工字钢梁,设置2孔净跨为5m、净高为4.5m的通行车道,保证车辆通行。施工期间对施工场地采取防护措施,并安排专人进行昼夜防护及交通疏导,确保施工及交通安全。连续刚构采用碗扣式脚手架支撑,模板采用竹胶合板,刚构墩身和梁部分别浇筑。连续梁采用碗扣式脚手架搭设满堂支架,底模施工完毕后,进行加载预压,支架系统稳定后卸载,绑扎钢筋及支立边模,连续梁砼从各跨跨中向桥墩方向推进,采用斜层法一次浇筑完成,后浇混凝土应在最初浇筑的混凝土初凝前浇筑完。2.4.混凝土施工砼均由混凝土集拌站拌制,砼搅拌车运输至施
7、工现场,采用泵送入模,砼自由下落高度大于2.0m时加设串筒。砼采用插入式振动棒捣固。砼浇筑完毕采用覆盖再生棉毡外罩塑料薄膜保湿养护。2.5.架梁、桥面系施工架梁采用红旗130-80-4双臂铁路架桥机,每天架设5孔单线桥梁。架梁后,立即安装桥面系人行道栏杆、吊围栏、检查梯、步行板等。桥面系人行道栏杆、围吊栏等均在驻地施工场地内加工,步行板在附近当地预制厂预制。3、采取的主要措施坚持技术复核制,避免发生施工错误,编制实施性施工组织,进行合理的资源配置,尽快完成试桩工作,为工程全面展开创造条件,应用网络技术控制施工进度,确保实现工期目标。抓好施工准备工作,优化施工组织及施工方案,加强施工调度及协调,
8、做好物资、设备计划及供应保障工作,突出重点、抓住关键、加大投入,对劳动力实行动态管理,开展劳动竞赛,开展合理化建议活动,优化施工设计, 加强施工过程控制和管理,优化环境,和谐合作。质量管理事故申报制度;质量专职人员配备及岗位考核制度;工程质量检查制度;质量管理事故申报制度;质量专职人员配备及岗位考核制度;工程质量检查制度;质量监督和施工监理管理方面的制度。强化质量教育,增强全员创优意识;健全组织制度,建立质量管理体系;落实各项制度,确保工程质量;坚持样板工程引路,严格质量管理;开展科技攻关活动,大力推广应用“四新技术”;强化计量工作,完善检测手段;及时整理资料,完善档案管理。制定安全管理措施;制定监督与检查制度;制定保证人身安全专项措施:防止高空坠落措施,防止触电伤害措施,防止起重伤害措施,防止机具设备伤害措施。4、取得效果由于该工程制定了强有力的一系列保安全、保质量、保工期的有效措施,该年度取得了“上海市重点工程立功竞赛优胜单位”称号,为企业创效益800余万元。
