建设工程进度、安全、质量评比管理办法及附表.docx

上传人:p** 文档编号:774851 上传时间:2024-02-26 格式:DOCX 页数:14 大小:40.63KB
下载 相关 举报
建设工程进度、安全、质量评比管理办法及附表.docx_第1页
第1页 / 共14页
建设工程进度、安全、质量评比管理办法及附表.docx_第2页
第2页 / 共14页
建设工程进度、安全、质量评比管理办法及附表.docx_第3页
第3页 / 共14页
建设工程进度、安全、质量评比管理办法及附表.docx_第4页
第4页 / 共14页
建设工程进度、安全、质量评比管理办法及附表.docx_第5页
第5页 / 共14页
建设工程进度、安全、质量评比管理办法及附表.docx_第6页
第6页 / 共14页
建设工程进度、安全、质量评比管理办法及附表.docx_第7页
第7页 / 共14页
建设工程进度、安全、质量评比管理办法及附表.docx_第8页
第8页 / 共14页
建设工程进度、安全、质量评比管理办法及附表.docx_第9页
第9页 / 共14页
建设工程进度、安全、质量评比管理办法及附表.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建设工程进度、安全、质量评比管理办法及附表.docx》由会员分享,可在线阅读,更多相关《建设工程进度、安全、质量评比管理办法及附表.docx(14页珍藏版)》请在第壹文秘上搜索。

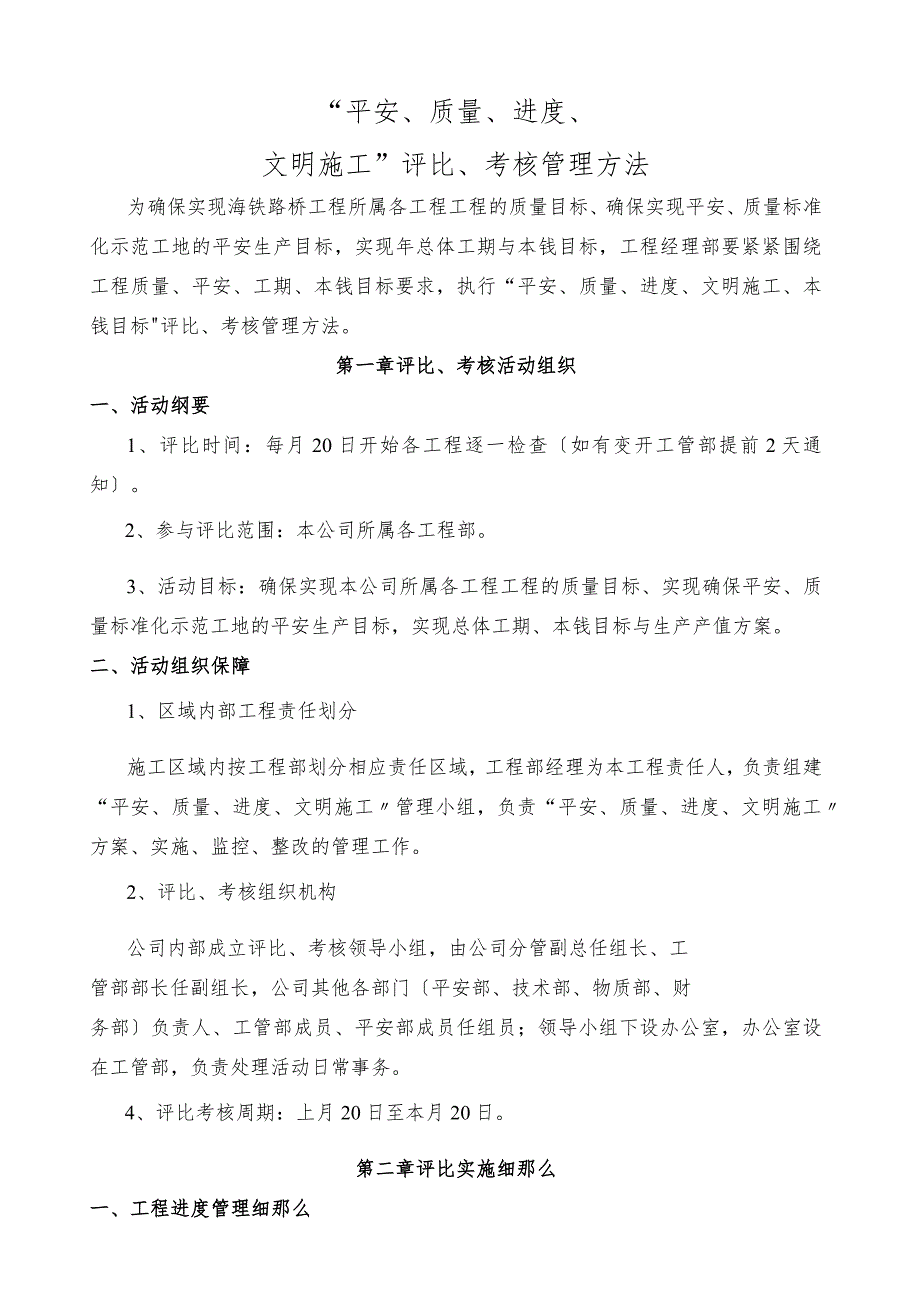

1、“平安、质量、进度、文明施工”评比、考核管理方法为确保实现海铁路桥工程所属各工程工程的质量目标、确保实现平安、质量标准化示范工地的平安生产目标,实现年总体工期与本钱目标,工程经理部要紧紧围绕工程质量、平安、工期、本钱目标要求,执行“平安、质量、进度、文明施工、本钱目标评比、考核管理方法。第一章评比、考核活动组织一、活动纲要1、评比时间:每月20日开始各工程逐一检查如有变开工管部提前2天通知。2、参与评比范围:本公司所属各工程部。3、活动目标:确保实现本公司所属各工程工程的质量目标、实现确保平安、质量标准化示范工地的平安生产目标,实现总体工期、本钱目标与生产产值方案。二、活动组织保障1、区域内部

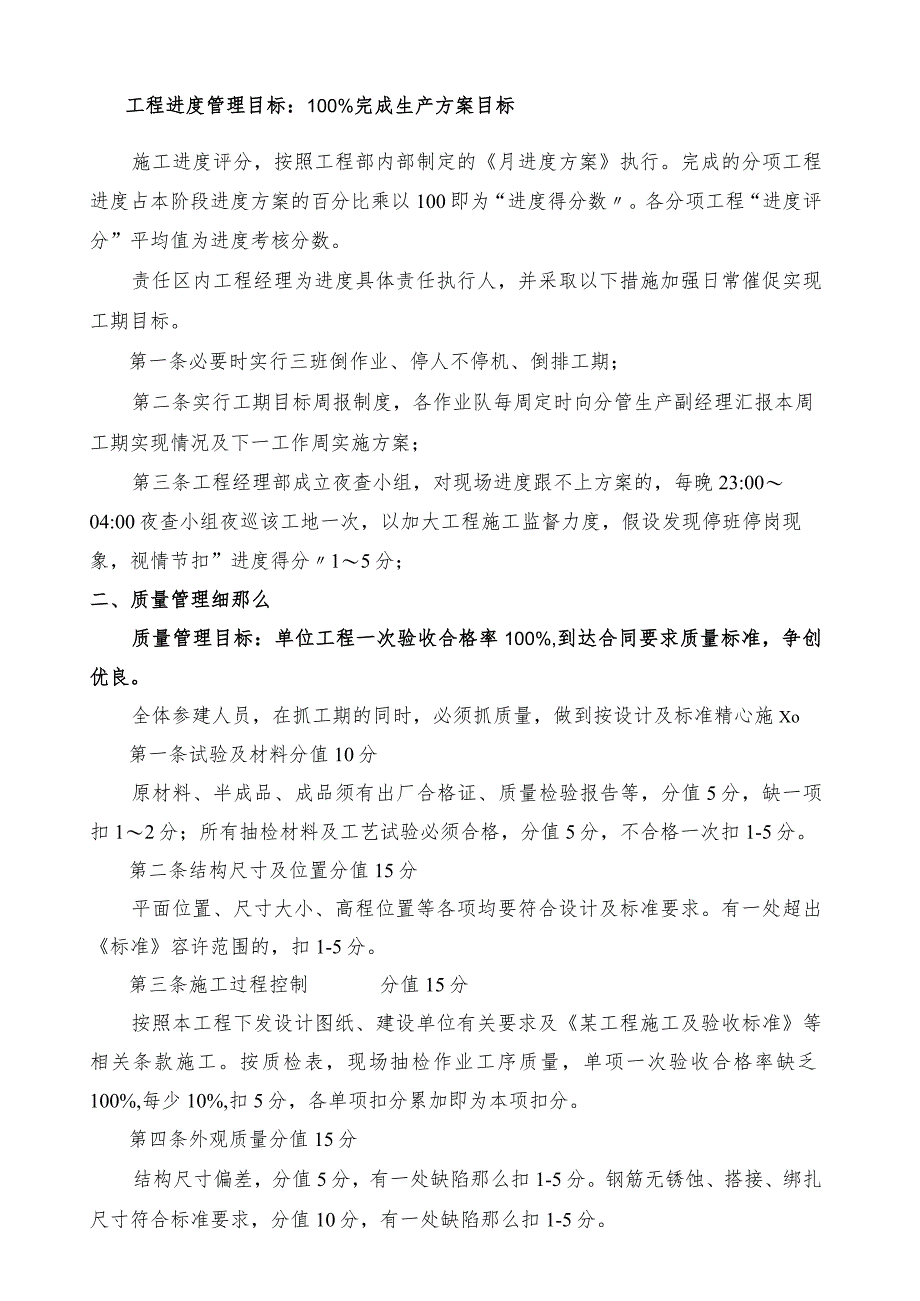

2、工程责任划分施工区域内按工程部划分相应责任区域,工程部经理为本工程责任人,负责组建“平安、质量、进度、文明施工管理小组,负责“平安、质量、进度、文明施工方案、实施、监控、整改的管理工作。2、评比、考核组织机构公司内部成立评比、考核领导小组,由公司分管副总任组长、工管部部长任副组长,公司其他各部门平安部、技术部、物质部、财务部负责人、工管部成员、平安部成员任组员;领导小组下设办公室,办公室设在工管部,负责处理活动日常事务。4、评比考核周期:上月20日至本月20日。第二章评比实施细那么一、工程进度管理细那么工程进度管理目标:100%完成生产方案目标施工进度评分,按照工程部内部制定的月进度方案执行。

3、完成的分项工程进度占本阶段进度方案的百分比乘以100即为“进度得分数。各分项工程“进度评分”平均值为进度考核分数。责任区内工程经理为进度具体责任执行人,并采取以下措施加强日常催促实现工期目标。第一条必要时实行三班倒作业、停人不停机、倒排工期;第二条实行工期目标周报制度,各作业队每周定时向分管生产副经理汇报本周工期实现情况及下一工作周实施方案;第三条工程经理部成立夜查小组,对现场进度跟不上方案的,每晚23:0004:00夜查小组夜巡该工地一次,以加大工程施工监督力度,假设发现停班停岗现象,视情节扣”进度得分15分;二、质量管理细那么质量管理目标:单位工程一次验收合格率100%,到达合同要求质量标

4、准,争创优良。全体参建人员,在抓工期的同时,必须抓质量,做到按设计及标准精心施Xo第一条试验及材料分值10分原材料、半成品、成品须有出厂合格证、质量检验报告等,分值5分,缺一项扣12分;所有抽检材料及工艺试验必须合格,分值5分,不合格一次扣1-5分。第二条结构尺寸及位置分值15分平面位置、尺寸大小、高程位置等各项均要符合设计及标准要求。有一处超出标准容许范围的,扣1-5分。第三条施工过程控制分值15分按照本工程下发设计图纸、建设单位有关要求及某工程施工及验收标准等相关条款施工。按质检表,现场抽检作业工序质量,单项一次验收合格率缺乏100%,每少10%,扣5分,各单项扣分累加即为本项扣分。第四条

5、外观质量分值15分结构尺寸偏差,分值5分,有一处缺陷那么扣1-5分。钢筋无锈蚀、搭接、绑扎尺寸符合标准要求,分值10分,有一处缺陷那么扣1-5分。第五条质量事故分值10分不得发生质量问题,分值5分,有一次质量问题扣5分。受到业主、监理、质监站等批评,分值5分,口头批评扣2分,书面批评扣5分。如发生质量事故一票否决并按公司工程工程管理方法执行。第六条施工程序控制分值15分所有工序在准备就绪施工前,必须先自检再报检,经质检员、监理检验并签字认可后,方可施工。一次施工程序控制不符合要求,扣210分。第七条内业资料分值20分所有施工资料必须齐全,及时到位。签字齐全,台账记录。一处不到位扣2-5分。三、

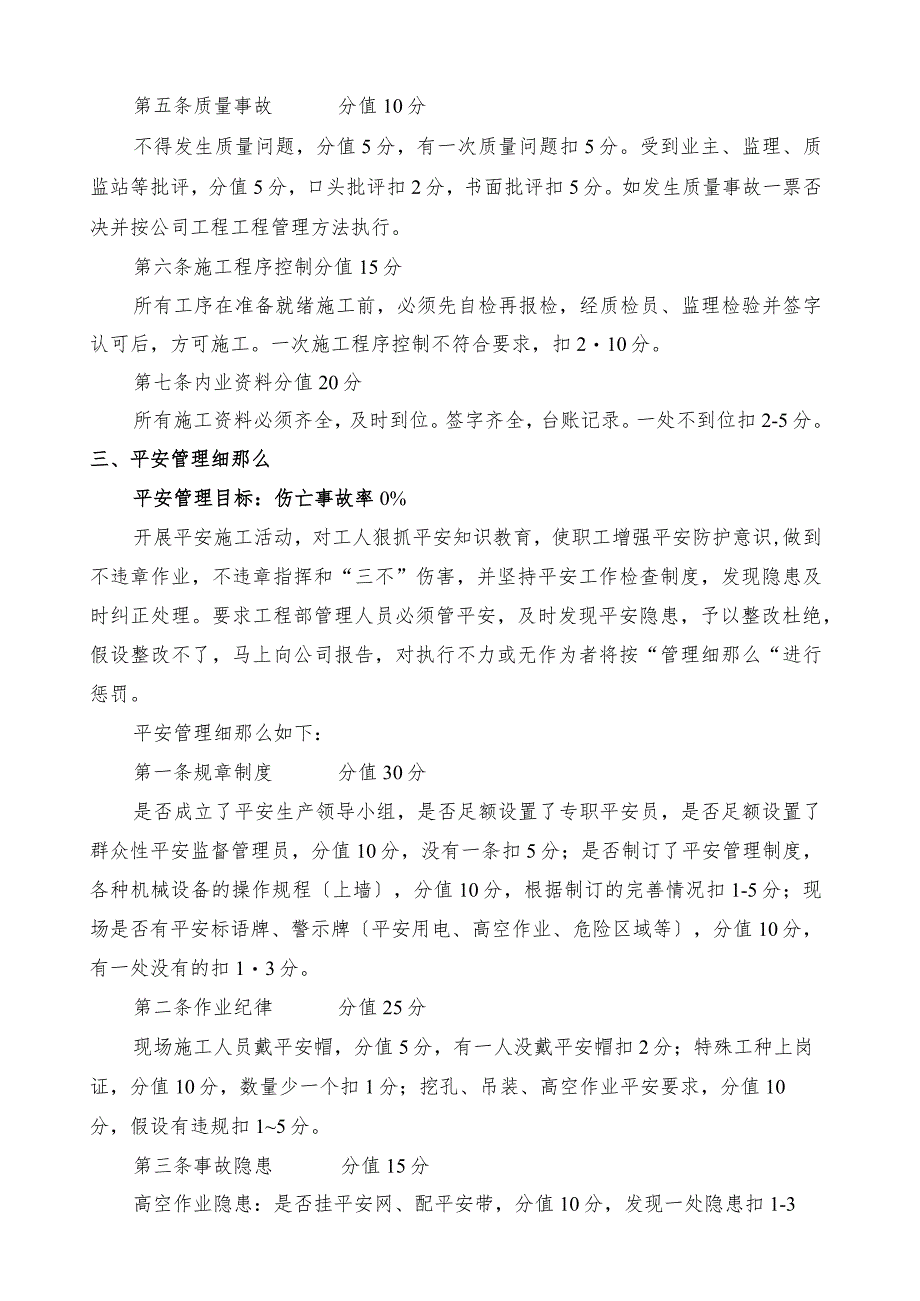

6、平安管理细那么平安管理目标:伤亡事故率0%开展平安施工活动,对工人狠抓平安知识教育,使职工增强平安防护意识,做到不违章作业,不违章指挥和“三不”伤害,并坚持平安工作检查制度,发现隐患及时纠正处理。要求工程部管理人员必须管平安,及时发现平安隐患,予以整改杜绝,假设整改不了,马上向公司报告,对执行不力或无作为者将按“管理细那么“进行惩罚。平安管理细那么如下:第一条规章制度分值30分是否成立了平安生产领导小组,是否足额设置了专职平安员,是否足额设置了群众性平安监督管理员,分值10分,没有一条扣5分;是否制订了平安管理制度,各种机械设备的操作规程上墙,分值10分,根据制订的完善情况扣1-5分;现场是否

7、有平安标语牌、警示牌平安用电、高空作业、危险区域等,分值10分,有一处没有的扣13分。第二条作业纪律分值25分现场施工人员戴平安帽,分值5分,有一人没戴平安帽扣2分;特殊工种上岗证,分值10分,数量少一个扣1分;挖孔、吊装、高空作业平安要求,分值10分,假设有违规扣15分。第三条事故隐患分值15分高空作业隐患:是否挂平安网、配平安带,分值10分,发现一处隐患扣1-3分;施工用电隐患,分值5分,发现一处隐患扣1-3分。第四条标准作业分值10分各项操作程序无违规行为,违反一项扣1-5分第五条平安教育分值10分职工有平安培训记录及签字考核资料,每天有班组活动平安记录,缺一项扣15分第六条内业资料分值

8、10分制定平安措施,制定各工种操作规程,制定日常检查制度,下发平安技术交底,签字须齐全到位。一处不到位扣2-5分。四、文明施工管理细那么文明施工目标:确保创立“平安、质量标准化示范工地。为加强现场文明施工管理,树立良好的施工企业形象,创立良好信誉,使施工现场做到标准化、标准化,特制定本细那么。第一条教育培训分值10分对施工人员进行文明施工教育,增强全员文明施工意识,积极开展创立文明工地的活动。做好宣传工作,取得工地周围居民的支持和谅解,树立文明施工的良好形象,假设没有进行扣10分。第二条文明风气分值15分所有现场施工人员不得穿拖鞋、短裤;不能光脊背。举止大方,尊重业主和监理,对业主、监理提出的

9、意见及时研究改良,发现一次不符合要求扣I-IO分。第三条现场管理分值10分保持道路畅通、环境整洁、文明卫生,发现一处不符合要求扣1分。第四条标志标识分值20分管理人员坚持挂牌上岗,接受监督检查,分值5分,发现一处不符合要求扣1-2分;施工现场整体规划部署标语、施工标牌,分值5分,发现一处不符合要求扣1-5分;机械、材料、成品等要置放整齐,挂牌或标识,分值10分,发现一处不符合要求扣1-5分。第五条内业资料分值10分作业对管理人员集中办公,做到职责上墙,各种图表、管理小组名单上墙,分值5分,发现一处不符合要求扣1分;做好各类施工记录和原始资料,建立完善管理档案,配备必要档案柜、盒、夹,分值5分,

10、发现一处不符合要求扣1分。第六条配合工作分值10分积极配合工程部及业主做好联防工作、征地拆迁工作、迎检工作,发现一处不符合要求扣2-3分。第七条遵章守纪分值10分不违反法律法规,遵守工程部各项规程,管理方法,严格执行各项施工方案,如有违反视情节轻重扣I-IO分。第八条环境保护分值15分施工现场的工程废弃物和生活垃圾要分类集中处理,抓好环保工作及防止边坡开挖水土流失,发现一处不符合要求扣2-3分。第三章考核实施细那么第一条质量、平安、进度、文明得分按3:3:2:2的比例汇总后的总分占考核成绩得80%,本检查周期内公司工管部日常检查评价占考核成绩的20%o按考核成绩对第一名进行奖励,对最后一名进行

11、处分。第二条公司对每次考核的最后一名罚款2000元人民币其中工程经理500元;对第一名奖励2000元人民币其中工程经理500元,中间排名不奖不罚。奖金以现金形式发放,罚款从当月拨款中扣除。连续两期考评处于最后一名的工程经理必须做书面检查。第三条考核时间:每月评比结束后两天内。第四条考核人员:评比小组成员。第五条考核方法:采用考核人员打分制,100分为总分值,所有参评人员评分的平均分即为该参评单位得分。第六条有以下情形者,作如下处理:1、质量、平安、进度、文明施工这四个方面中受到业主、监理或上级通报表彰的,受表彰的一项加2分;2、受到业主、监理口头批评的含监理通知,受批评的一项扣2分;3、受到业

12、主、监理书面通报批评的,受通报批评的一项扣5分;4、发生了质量、平安事故,隐瞒、掩盖、不上报者本项扣10分;5、不服从工程部人员现场管理,对指出的问题、隐患不及时整改,且态度恶劣的,扣1分,且发生一次执行一次;第七条本工程部评比、考核管理方法的解释权属于海铁路桥工程。本管理方法自发布之日起执行。江苏江建龙源嘉苑工程管理部2023年5月1日工程平安检查评分表工程检查内容分值评分原那么得分备注规章制度是否成立平安生产小组。是否足额设置了平安员。10缺乏额扣5分1 .该表:用于海铁公司工程经理部市政工程平安评定用表。2 .该表所打分数并不代是否制定了平安管理制度,各种机械设备的操作规程上墙。10根据

13、制定情况扣15分现场是否有平安标语牌、警示牌平安用电、高空作业、危险区域10有一处没有扣13分作业纪律现场施工人员戴平安帽5有一人没戴平安帽扣2分表对平安隐患的处理结果,平安隐患要按照平安生产管理方法执行整改和停工整改。特殊工种持证上岗证(设备操作电工焊工、架子工等)10每有一个不符合要求扣1分挖孔吊装高空作业平安10假设有违规扣15分事故隐患高空作业隐患,是否挂平安网配平安带10发现一处隐患扣13分施工用电隐患5发现一处隐患扣13分标准作业各项操作程序是否为违规行为10违反一项扣1-5分平安教育每月要有平安培训记录及签字资料每天平安记录10缺一项扣15分内业资料制定平安生产责任制,各工种平安

14、技术操作规程2未制定扣2分制定平安管理目标,目标考核方法;进行平安责任目标分解2未制定扣2分未分解扣2分施工组织设计中必须有平安措施,特殊工程须编制专项平安施组2平安措施不全面扣2分、未落实扣2分,未编制扣2分下发平安技术交底,须全面,有针对性,签字齐全2未交底扣2分无针对性扣2分签字不全扣2分制定定期平安检查制度,检查须有记录,检查整改通知定人定时间定措施,整改工程是否按期整改2未制定制度,未记录扣2分工程质量检查评分表工程检查内容分值评分原那么得分备注试验及材原材料、半成品、成品须由出厂合格证、质量检验报告5缺一项扣12分料抽检材料及工艺试验必须合格5不合格一次扣15分1.该表:用于海铁公结构尺寸及位平面位置、平面尺寸、标高、位置等各项尺寸均符合设计及标准要求10有一处超出标准扣15分司工程经理部市政/房建工置模板支设牢固情况、构件尺寸5有一处超出标准扣15分程质量评定用表。施工过程控制按质检表现场抽检作业工序质量,单项合格率15合格率缺乏100%,每少5%扣3分2.该表所打分数并不代表对外观结构构建外观尺寸符合标准要求5有一项不符合要求扣15分质量缺陷的处理结质量

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
