《施工技术报价.doc》由会员分享,可在线阅读,更多相关《施工技术报价.doc(2页珍藏版)》请在第壹文秘上搜索。

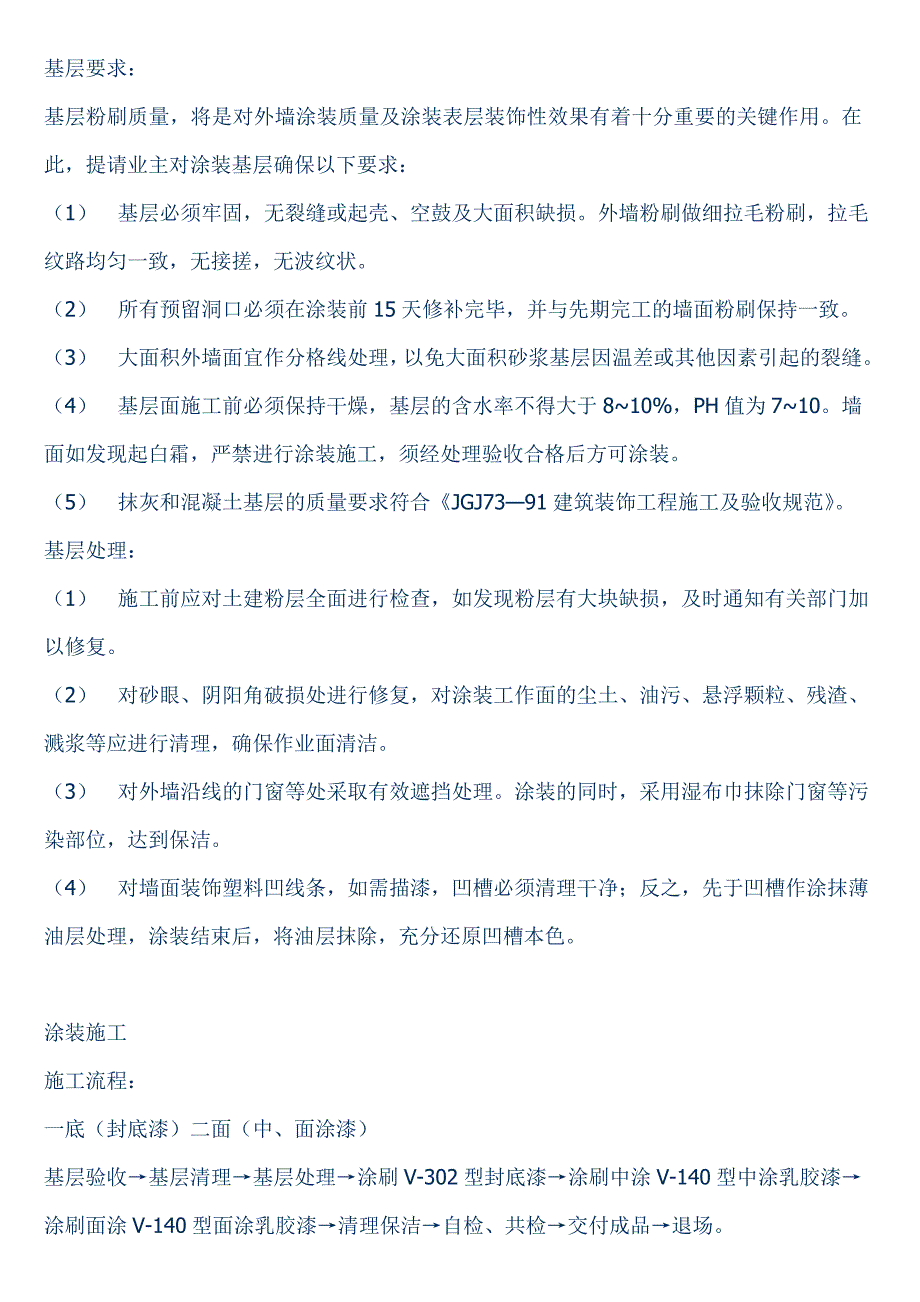

1、基层要求:基层粉刷质量,将是对外墙涂装质量及涂装表层装饰性效果有着十分重要的关键作用。在此,提请业主对涂装基层确保以下要求:(1) 基层必须牢固,无裂缝或起壳、空鼓及大面积缺损。外墙粉刷做细拉毛粉刷,拉毛纹路均匀一致,无接搓,无波纹状。(2) 所有预留洞口必须在涂装前15天修补完毕,并与先期完工的墙面粉刷保持一致。(3) 大面积外墙面宜作分格线处理,以免大面积砂浆基层因温差或其他因素引起的裂缝。(4) 基层面施工前必须保持干燥,基层的含水率不得大于810%,PH值为710。墙面如发现起白霜,严禁进行涂装施工,须经处理验收合格后方可涂装。(5) 抹灰和混凝土基层的质量要求符合JGJ7391建筑装
2、饰工程施工及验收规范。基层处理:(1) 施工前应对土建粉层全面进行检查,如发现粉层有大块缺损,及时通知有关部门加以修复。(2) 对砂眼、阴阳角破损处进行修复,对涂装工作面的尘土、油污、悬浮颗粒、残渣、溅浆等应进行清理,确保作业面清洁。(3) 对外墙沿线的门窗等处采取有效遮挡处理。涂装的同时,采用湿布巾抹除门窗等污染部位,达到保洁。(4) 对墙面装饰塑料凹线条,如需描漆,凹槽必须清理干净;反之,先于凹槽作涂抹薄油层处理,涂装结束后,将油层抹除,充分还原凹槽本色。涂装施工施工流程:一底(封底漆)二面(中、面涂漆)基层验收基层清理基层处理涂刷V-302型封底漆涂刷中涂V-140型中涂乳胶漆涂刷面涂V

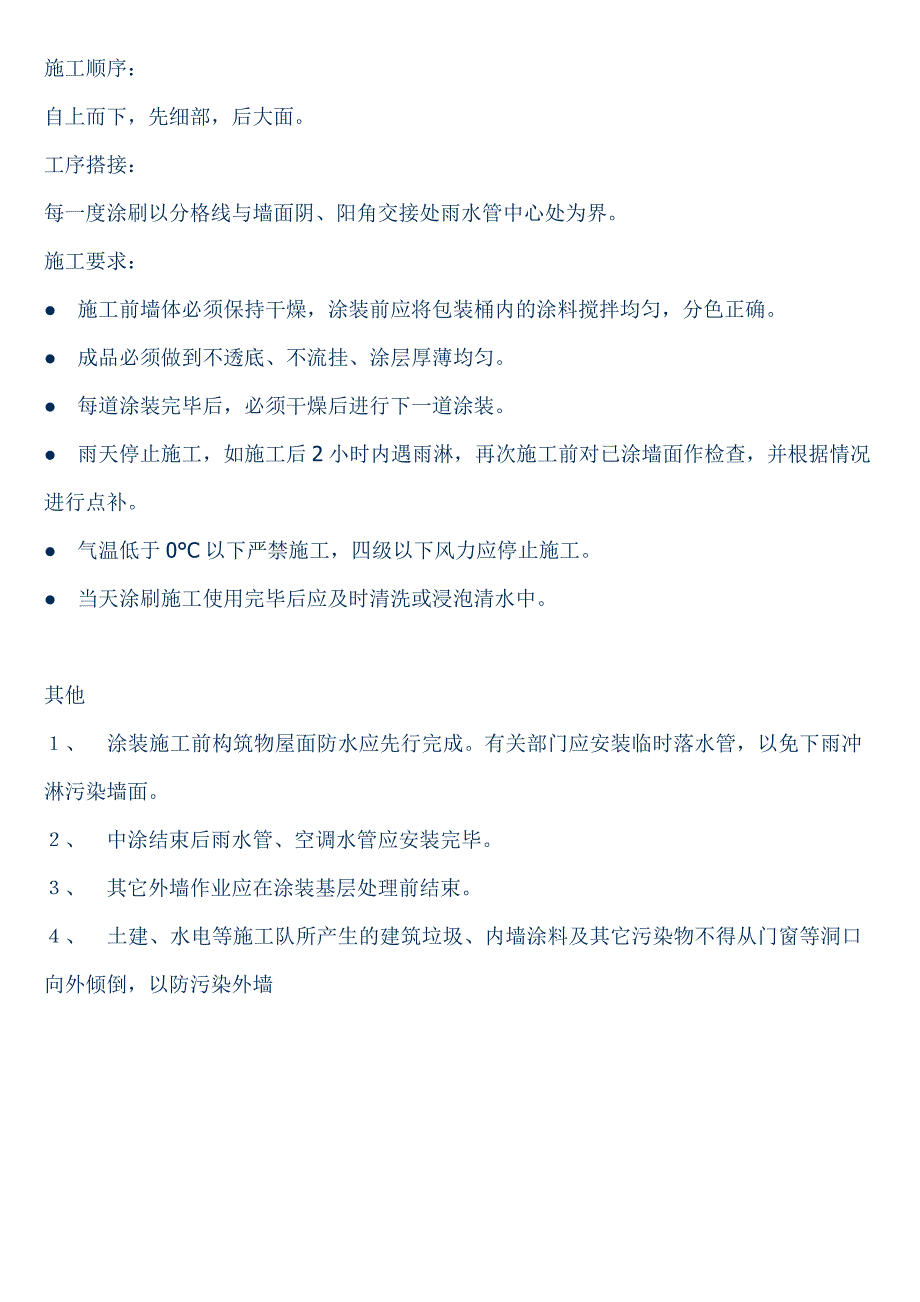

3、-140型面涂乳胶漆清理保洁自检、共检交付成品退场。施工顺序:自上而下,先细部,后大面。工序搭接:每一度涂刷以分格线与墙面阴、阳角交接处雨水管中心处为界。施工要求: 施工前墙体必须保持干燥,涂装前应将包装桶内的涂料搅拌均匀,分色正确。 成品必须做到不透底、不流挂、涂层厚薄均匀。 每道涂装完毕后,必须干燥后进行下一道涂装。 雨天停止施工,如施工后2小时内遇雨淋,再次施工前对已涂墙面作检查,并根据情况进行点补。 气温低于0C以下严禁施工,四级以下风力应停止施工。 当天涂刷施工使用完毕后应及时清洗或浸泡清水中。其他、 涂装施工前构筑物屋面防水应先行完成。有关部门应安装临时落水管,以免下雨冲淋污染墙面。、 中涂结束后雨水管、空调水管应安装完毕。、 其它外墙作业应在涂装基层处理前结束。、 土建、水电等施工队所产生的建筑垃圾、内墙涂料及其它污染物不得从门窗等洞口向外倾倒,以防污染外墙
