资源描述

《施工测量专项方案.doc》由会员分享,可在线阅读,更多相关《施工测量专项方案.doc(11页珍藏版)》请在第壹文秘上搜索。

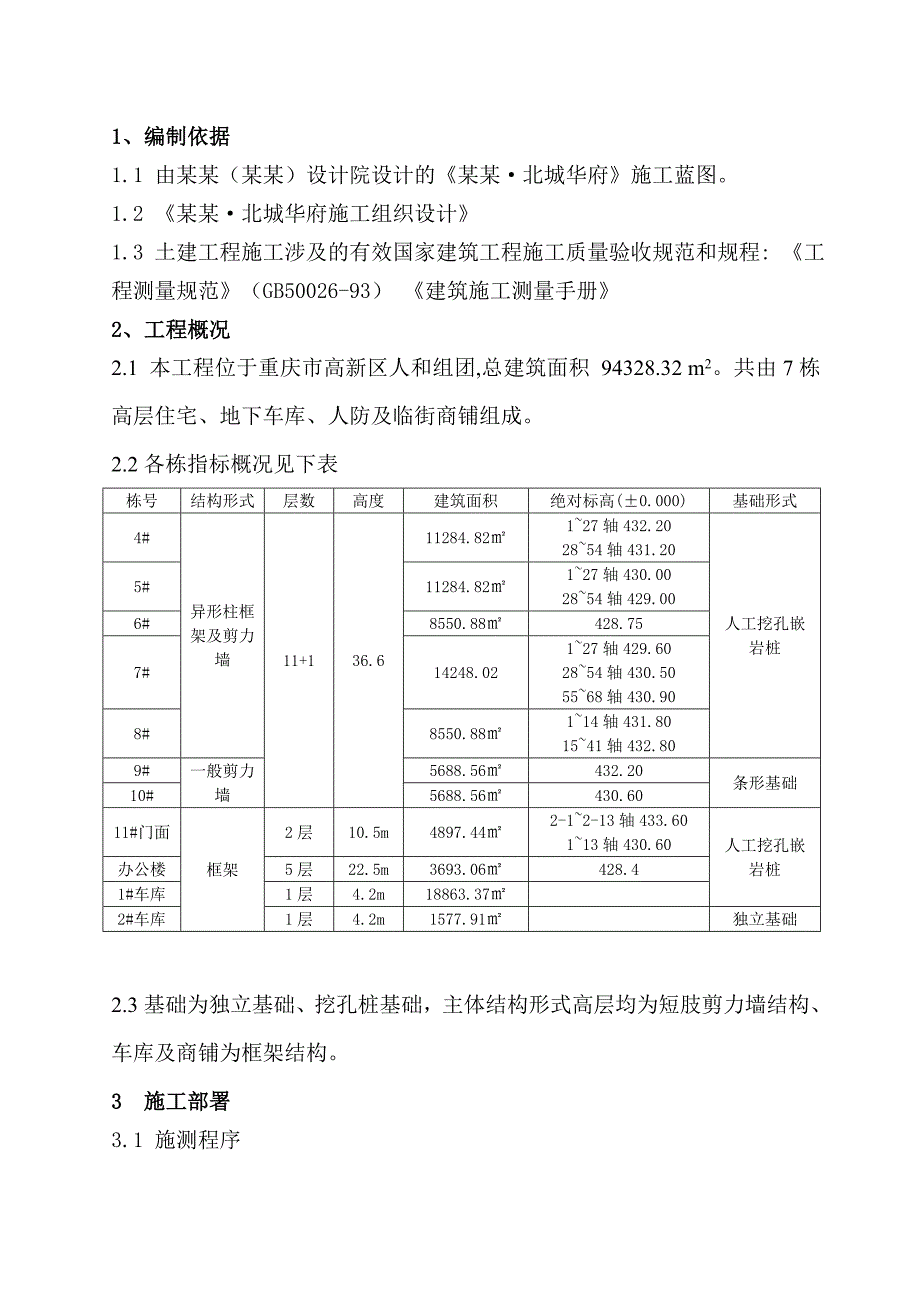

1、1、编制依据 1.1 由某某(某某)设计院设计的某某北城华府施工蓝图。1.2 某某北城华府施工组织设计 1.3 土建工程施工涉及的有效国家建筑工程施工质量验收规范和规程: 工程测量规范(GB50026-93) 建筑施工测量手册 2、工程概况 2.1 本工程位于重庆市高新区人和组团,总建筑面积 94328.32 m2。共由7栋高层住宅、地下车库、人防及临街商铺组成。2.2各栋指标概况见下表栋号结构形式层数高度建筑面积绝对标高(0.000)基础形式4#异形柱框架及剪力墙11+136.611284.82127轴432.202854轴431.20人工挖孔嵌岩桩5#11284.82127轴430.002

2、854轴429.006#8550.88428.757#14248.02127轴429.602854轴430.505568轴430.908#8550.88114轴431.801541轴432.809#一般剪力墙5688.56432.20条形基础10#5688.56430.6011#门面框架2层10.5m4897.442-12-13轴433.60113轴430.60人工挖孔嵌岩桩办公楼5层22.5m3693.06428.41#车库1层4.2m18863.372#车库1层4.2m1577.91独立基础2.3基础为独立基础、挖孔桩基础,主体结构形式高层均为短肢剪力墙结构、车库及商铺为框架结构。3施工部

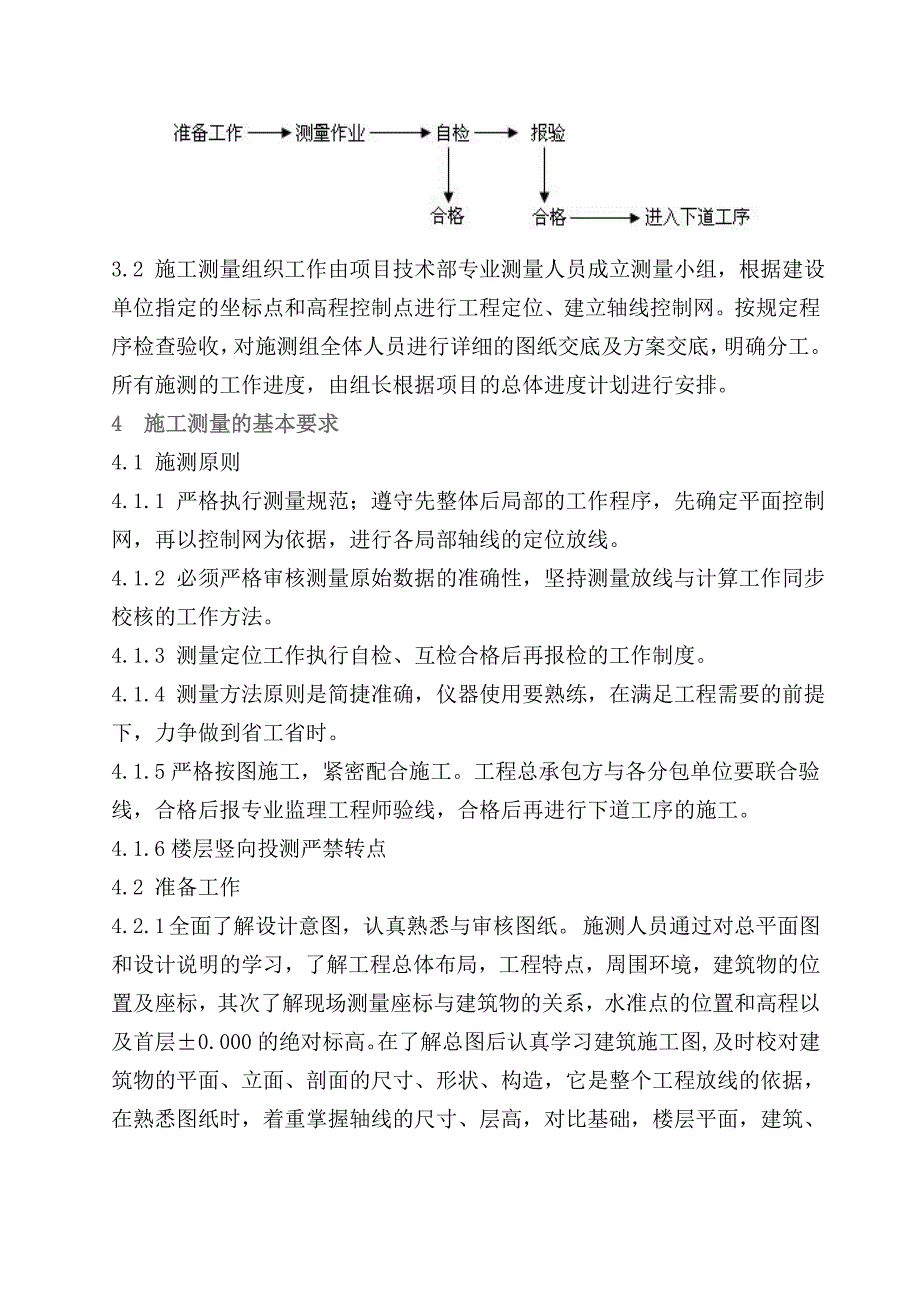

3、署 3.1 施测程序3.2 施工测量组织工作由项目技术部专业测量人员成立测量小组,根据建设单位指定的坐标点和高程控制点进行工程定位、建立轴线控制网。按规定程序检查验收,对施测组全体人员进行详细的图纸交底及方案交底,明确分工。所有施测的工作进度,由组长根据项目的总体进度计划进行安排。4施工测量的基本要求 4.1 施测原则 4.1.1 严格执行测量规范;遵守先整体后局部的工作程序,先确定平面控制网,再以控制网为依据,进行各局部轴线的定位放线。 4.1.2 必须严格审核测量原始数据的准确性,坚持测量放线与计算工作同步校核的工作方法。 4.1.3 测量定位工作执行自检、互检合格后再报检的工作制度。 4

4、.1.4 测量方法原则是简捷准确,仪器使用要熟练,在满足工程需要的前提下,力争做到省工省时。 4.1.5严格按图施工,紧密配合施工。工程总承包方与各分包单位要联合验线,合格后报专业监理工程师验线,合格后再进行下道工序的施工。 4.1.6楼层竖向投测严禁转点4.2 准备工作 4.2.1 全面了解设计意图,认真熟悉与审核图纸。 施测人员通过对总平面图和设计说明的学习,了解工程总体布局,工程特点,周围环境,建筑物的位置及座标,其次了解现场测量座标与建筑物的关系,水准点的位置和高程以及首层0.000的绝对标高。在了解总图后认真学习建筑施工图,及时校对建筑物的平面、立面、剖面的尺寸、形状、构造,它是整个

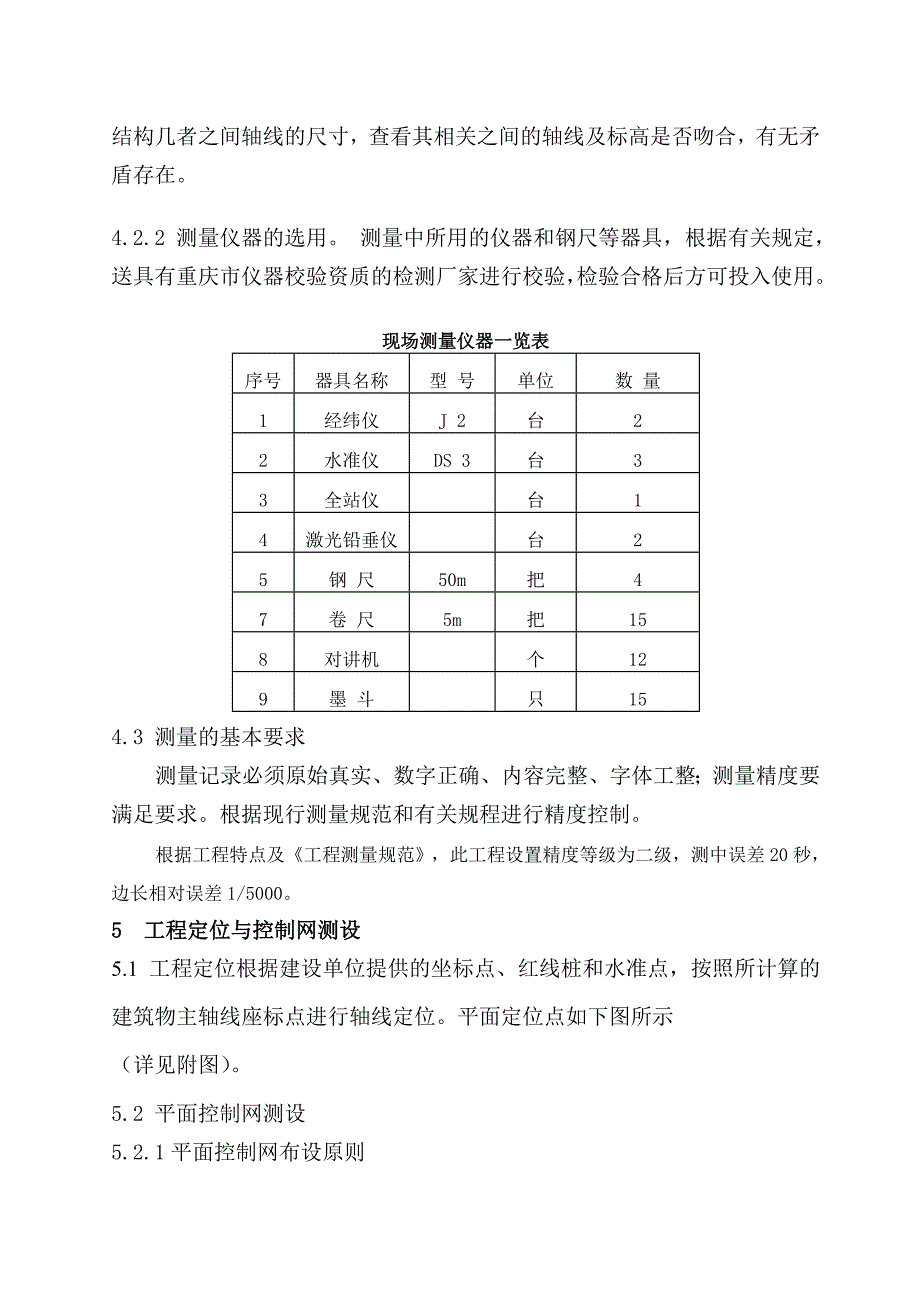

5、工程放线的依据,在熟悉图纸时,着重掌握轴线的尺寸、层高,对比基础,楼层平面,建筑、结构几者之间轴线的尺寸,查看其相关之间的轴线及标高是否吻合,有无矛盾存在。 4.2.2 测量仪器的选用。 测量中所用的仪器和钢尺等器具,根据有关规定,送具有重庆市仪器校验资质的检测厂家进行校验,检验合格后方可投入使用。 现场测量仪器一览表序号 器具名称 型 号 单位 数 量 1 经纬仪 J 2 台 2 2 水准仪 DS 3 台 33 全站仪台 1 4 激光铅垂仪台 2 5 钢 尺 50m 把 4 7 卷 尺 5m 把 15 8 对讲机 个 12 9 墨 斗 只 15 4.3 测量的基本要求测量记录必须原始真实、数

6、字正确、内容完整、字体工整;测量精度要满足要求。根据现行测量规范和有关规程进行精度控制。根据工程特点及工程测量规范,此工程设置精度等级为二级,测中误差20秒,边长相对误差1/5000。 5工程定位与控制网测设 5.1 工程定位根据建设单位提供的坐标点、红线桩和水准点,按照所计算的建筑物主轴线座标点进行轴线定位。平面定位点如下图所示(详见附图)。5.2 平面控制网测设5.2.1平面控制网布设原则 5.2.1.1 平面控制应先从整体考虑,遵循先整体、后局部、高精度控制低精度的原则。5.2.1.2 平面控制网的坐标系统与工程设计所采用的坐标系统相一致。布设呈矩形。 5.2.1.3 布设平面控制网首先

7、根据设计总平面图、现场施工平面布置图。5.2.1.4 选点应在通视条件良好、安全、易保护的地方。 5.2.1.5 桩位必须进行保护,并用红油漆作好标记。 5.2.2 建筑平面控制网的布设 5.2.2.1 依据平面布置与定位原则,设置横纵主控轴,具体详见附图5.2.2.2 主控轴线定位时,均布置引线。施测完成后报监理、建设单位确认后,加以妥善保护。按照工程测量规范要求,定位桩的精度要符合下表要求:等级 测角中误差(”) 边长丈量相对中误差 一级 7 1/30000 5.2.2.3桩位必须用砼保护,砌砖维护,并用红油漆作好测量标记(详见下图:轴线、高程点控制桩埋设示意图)。5.2.2.4 控制线随

8、结构逐层弹在外墙上,用以检查复核楼层放线。 5.3 高程控制网的布设 5.3.1 高程控制网的布设原则 5.3.1.1 为保证建筑物竖向施工的精度要求,在场区内建立高程控制网, 以此作为保证施工竖向精度的首要条件。 5.3.1.2 根据建设单位给定的路边高程点布设场区高程控制网。 5.3.1.3 为保证建筑物施工的精度要求,根据建设单位给定的路边高程点,在场区内建立高程控制网。先用水准仪进行复测检查,校测合格后,测设一条闭合水准路线,联测场区内控制点,以此作为保证施工精度控制的首要条件,该点也作为以后沉降观测的基准点。 5.3.2 高程控制网的等级及技术要求 5.3.2.1 高程控制网的精度,

9、不低于三等水准的精度。 5.3.2.2 半永久性水准点位于永久建筑物以外,一律按测量规程规定的半永久进行设置. 5.3.2.3 水准点设置完成后,要妥善加以保护。 5.3.2.4 引测的水准控制点,需经复测合格后方可使用。 5.3.2.5 高程控制网技术要求 高程控制网的等级拟布设三等附合水准,水准测量技术要求如下表: 等级 高差全中误差( mm/km) 路线长度(km) 与已知点联测次数 附合或环线次数 平地闭合差(mm) 三等 6 50 往返各一次 往返各一次 12 L5.3.3 水准点的埋设及观测技术要求 5.3.3.1 水准点的埋设 水准点选取在土质坚硬,便于长期保存和使用方便的地方。

10、墙水准点应选设在稳定的建筑物上,点位应位于便于寻找、保存和引测。 5.3.3.2 水准观测的技术要求见下表:等级水准仪型号前后长度(M)前后视距较差(m)前后视距累积差(m)视线离地面最低高度(m)基辅分划读数差(mm)基辅分划所测高差之差三级DS3 75 2 50.32.03.0.基础测量6.1基础平面轴线投测方法6.1.1 将 DJ2经纬仪架设基坑、挖孔桩边上的轴线控制桩位上,经对中、整平后、后视同一方向桩 (轴线标志,将所需的轴线投测到施工的平面层上、在同一层上投测的纵、横线各不得少于二条,以此作角度、距离的校核。一经校核无误后,方可在该平面上放出其它相应的设计轴线及细部线。在各楼层的轴

11、线投测过程中,上下层的轴线竖向垂直偏移不得超过3mm。 6.1.2 在垫层上进行基础定位放线前,以建筑物平面控制线为准,校测轴线控制桩无误后,再用经纬仪以正倒镜挑直法投测各主控线,投测允许误差 2 mm。 6.1.3 垫层上建筑物轮廓轴线投测闭合,经校测合格后,用墨线详细弹出各细部轴线,用红油漆以三角形式标注清楚。 6.1.4 轴线允许偏差如下: L30m 允许偏差 5mm 30L60m 允许偏差 10mm 60L90m 允许偏差 15mm 90L 允许偏差 20mm 轴线的对角线尺寸,允许误差为边长误差的2 倍,外廓轴线夹角的允许误差为1。 6.2 0.000以下部分标高控制 6.2.1 高

12、程控制点的联测在向基坑内引测标高时,首先联测高程控制网点,以判断场区内水准点是否被碰动,经联测确认无误后,方可向基坑内引测所需的标高。 6.2.2 0.000以下标高的传递 施工时用塔尺配合水准仪将标高传递到基坑、挖孔桩、筏板基础内,以此标高为依据,进行抄平。根据基坑和挖孔桩情况,在基坑内将其引测至地梁基槽外围侧壁,并标明绝对高程和相对标高,便于施工中使用。 6.2.3 标高校测与精度要求 每次引测标高需要作自身闭合外,对于同一层分几次引测的标高,应该联测校核,测量偏差不应超过3mm。 7 主体结构施工测量 7.1 平面控制网的测设 7.1.10.00米垫层混凝土浇筑完毕后,根据场地平面控制网

13、,校测建筑物轴线控制桩后,使用经纬仪将轴控线引弹到结构外立面上。 一层墙拆模后,再引弹至墙顶。并弹出外墙大角10cm控制线。 7.1.2 楼层上部结构轴线垂直控制,采用内控点传递法。根据各单位工程设置内控点,控制点编号见内控点平面布置图(详见附图):7.1.3 浇筑一层顶板混凝土过程中,按照控制点预埋1001003mm铁板。进行一层顶板放线,依据外墙及可以通视的主轴控制线进行施测,铁板上用钢针划出纵、横轴交叉线,并将交叉点处钻出2mm小孔作为标志。7.1.4 上部楼层结构相同的部位留150150的放线洞口以便进行竖向轴线投测。预留洞不得偏位,且不能被掩盖,保证上下通视。 7.1.5 二层楼面的

14、轴网须认真校核,经复核验收方可向上投测。 7.1.6 二层楼面基点铁件上不得堆放料具,顶板排架避开铁件,确保可以架设仪器。7.1.7平面控制网根据结构平面确定,尽量避开墙肢,保证通视。 7.1.8 平面控制网布设原则:先定主控轴,再进行轴网加密。控制轴线满足下列条件:建筑物外轮廓线、楼梯间电梯间两侧轴线。7.2 基准线竖向投测方法及技术要求 7.2.1 基本要求 7.2.1.1 竖向投测精度取决于测量人员的技术素质和设备的技术的状态。从这两方面着手控制投测精度。 7.2.1.2 测量人员经技术培训,持证上岗。 7.2.1.3 测量人员施测前认真理解方案。 7.2.1.4 仪器需有鉴定合格证。 7.2.2 竖向投测程序 7.2.2.1 将激光经纬仪架设在二层楼面基准点,调平后,接通电源射出激光束。 7.2.2.2 通过调焦,使激光束打在作业层激光靶上的激光点最小,最清晰。 7.2.2.3 通过顺时针转动望远镜 360度,检查激光束的误差轨迹。如轨迹在允许限差内,则轨迹圆心为所投轴线点。 7.2.2.4 通过移动激光靶,使激光靶的圆心与轨迹圆心同心,后固定激光靶。 在进行控制点传递时,用对讲机通信联络。 7.2.2.5 轴线点投测到楼层后,用光

展开阅读全文
