《施工现场临时用电方案1.doc》由会员分享,可在线阅读,更多相关《施工现场临时用电方案1.doc(6页珍藏版)》请在第壹文秘上搜索。

1、目 录一、工程概况2二、编制依据2三、用电计算3四、导线截面选择4五、施工现场临时用电平面布置图4六、用电管理46.1、专业人员46.2、安全技术档案56.3、施工现场与周围环境56.4、配电线路56.5、配电箱及开关箱66.6、手持电动工具66.7、照明76.8、接地7七、附图7 施工现场临时用电施工方案一、工程概况1.1 建设项目概况工程名称:某某公园中心区中轴铺装及地下管线工程I标段工程建设单位:某某集团有限公司设计单位:某某市建筑设计研究院、某某市水利规划设计研究院、某某市市政工程设计研究总院、某某中国风景园林规划设计研究中心、某某城建设计研究总院有限责任公司施工单位: 某某建工集团直

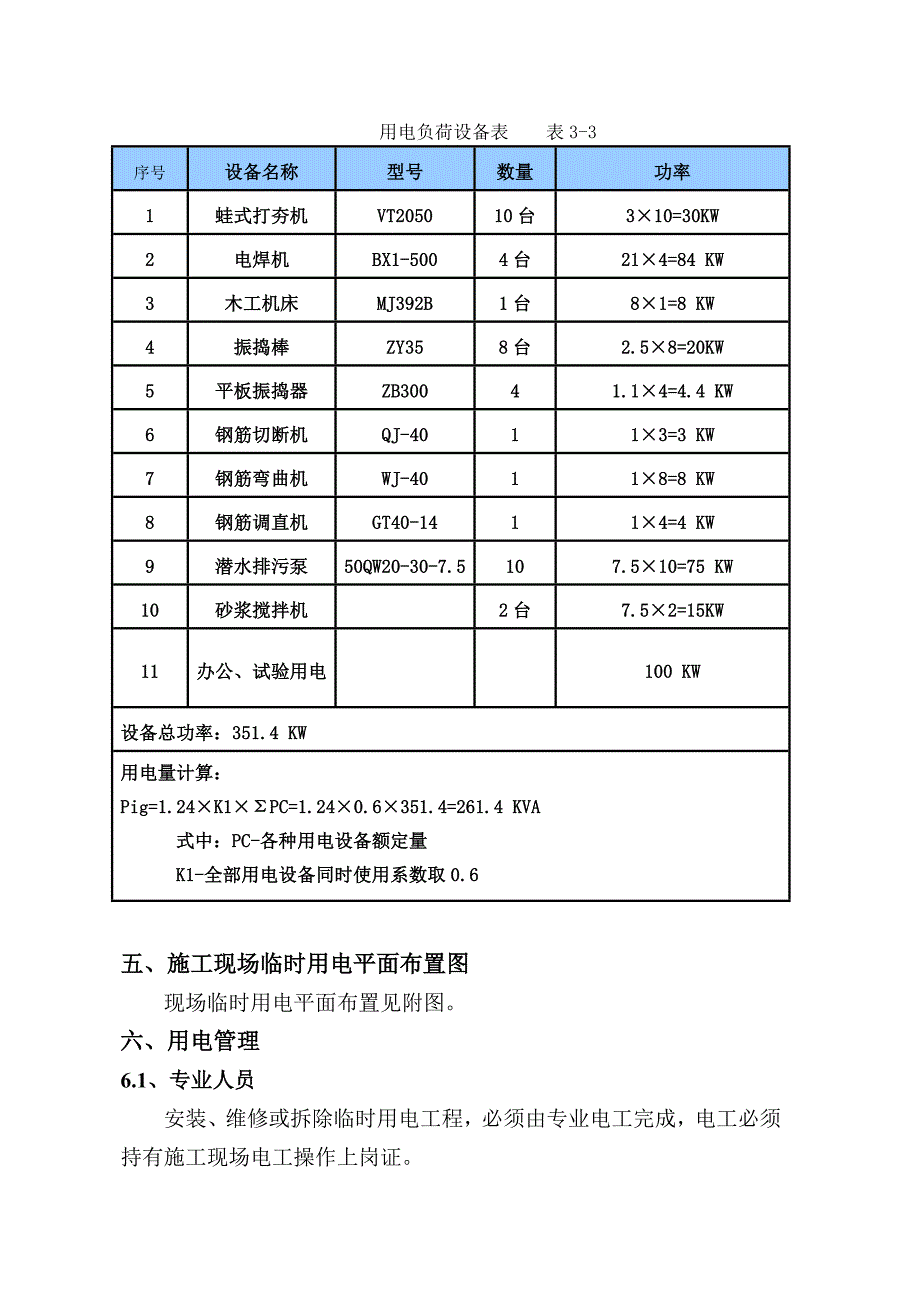

2、属项目经理部某某某某公园中心区中轴铺装及地下管线工程标段工程位于中心区的国家体育场和国家游泳馆之间,南自南一路,北至成府路,即中心区重要景观设计图的B-1C-3轴,占地面积为m2。二、编制依据本工程施工现场临时用电方案,根据建设部JGJ46-88施工现场临时用电安全技术规范和建筑施工电气手册编制。三、用电计算建筑工地临时供电包括机械动力电与照明用电两类,计算用电量时从以下几点考虑:1、全工地所有使用的机械动力设备,其它电动工具及照明设备数量。2、施工总进度计划中,施工高峰阶段同时使用的设备数量。3、各机械设备在工程中使用情况、数量及其功率见下页表。用电负荷设备表 表3-3序号设备名称型号数量功
3、率1蛙式打夯机VT205010台310=30KW2电焊机BX1-5004台214=84 KW3木工机床MJ392B1台81=8 KW4振捣棒ZY358台2.58=20KW5平板振捣器ZB30041.14=4.4 KW6钢筋切断机QJ-40113=3 KW7钢筋弯曲机WJ-40118=8 KW8钢筋调直机GT40-14114=4 KW9潜水排污泵50QW20-30-7.5107.510=75 KW10砂浆搅拌机2台7.52=15KW11办公、试验用电100 KW设备总功率:351.4 KW用电量计算:Pig=1.24K1PC=1.240.6351.4=261.4 KVA式中:PC-各种用电设备额
4、定量K1-全部用电设备同时使用系数取0.6五、施工现场临时用电平面布置图现场临时用电平面布置见附图。六、用电管理6.1、专业人员安装、维修或拆除临时用电工程,必须由专业电工完成,电工必须持有施工现场电工操作上岗证。各类用电人员应作到: 掌握安全用电基本知识和所用设备的性能; 使用设备前,必须按规定穿戴和配备好相应的劳防用品;并检查电气装置和保护设施是否完好,严禁设备带“病”运转; 停用的设备必须拉闸断电,锁好开关箱; 设备的电源线、保护零线和开关箱,定期检查,发现问题及时整改; 搬迁或转移用电设备,必须经电工切断电源并做妥善处理后进行。6.2、安全技术档案施工现场临时用电必须建立安全技术档案,
5、其内容应包括: 临时用电施工组织设计的全部资料; 修改临时用电施工组织设计的资料; 技术交底资料; 临时用电工程检查验收表; 电气设备的试验、检验凭单和调试记录; 接地电阻测定记录表; 定期检(复)查表; 电工维修工作记录。6.3、施工现场与周围环境 施工现场开挖非热管道沟槽的边缘与埋地外电缆沟边缘之间的距离不得小于0.5m; 在有静电的施工现场内,集聚在机械设备上的静电,应采取接地泄漏措施。6.4、配电线路 电缆干路采用埋地敷设,严禁沿地面明设,并应避免机械损失和腐蚀; 电缆在室外直接埋地敷设的深度应不小于0.6m,并应在电缆上下各均匀铺设不小于50mm厚的细砂,然后覆盖硬质保护层; 电缆穿
6、越建筑物、构筑物、道路和易受机械损伤的场所,必须加设防护套管; 电缆的接头应设在地面上的接线盒内,接线盒应能防水、防尘、防机械损伤并应远离易燃、易爆、易腐蚀场所; 电缆接头应牢固可靠,并做好绝缘包扎,保持绝缘强度,不得承受张力。6.5、配电箱及开关箱 总配电箱设置在靠近电源的地区,分配电箱应装设在负荷集中的地区。分配电箱与开关箱的距离不得超过30m,开关箱与其控制的固定式用电设备的水平距离不宜超过3m; 配电箱、开关箱采用铁板或优质绝缘材料制造,铁板厚度应大于1.5mm; 配电箱、开关箱应装设端正、牢固,移动式配电箱、开关箱应装设在坚固的支架上; 配电箱内的电器应安装紧固; 箱内的连接线应采用
7、绝缘导线,接头不得松动,不得有外露带电部分; 配电箱、开关箱必须防雨、防尘; 分配电箱应设置总隔离开关、总熔断器、分路隔离开关、分路熔断器; 用电设备实行一机一闸制; 开关箱中必须装设漏电保护器,并符合要求; 配电箱、开关箱中导线的进线口和出线口应设在箱体的下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。6.6、手持电动工具 选购的手持电动工具,符合相应的国家标准、专业标准和安全技术规程;并且有产品合格证和使用说明书; 每台手持开关箱内,除应装设过负荷、短路、漏电保护设置外,还应该设隔离开关; 一般场所选用II类掌上型电动工具,并应装置额定动作电流不大于5mA,额定漏电动作时间小于0.1s的
8、漏电保护器; 手持电动工具外壳应完好无损。6.7、照明 在一个工作场所内,不得只装设局部照明; 照明器具和器材的质量均应符合有关标准、规范的规定,不得使用绝缘老化或破损的器具和器材; 照明灯具的金属外壳必须作保护接零; 金属卤化物灯具的安装高度宜在5m以上(本工程安装在灯架上),灯线应在接线柱上固定,不得靠近灯具表面; 电气、灯具的相线必须经开关控制,不得将相线直接引入灯具。6.8、接地 在施工现场专用的中性点直接接地的电力线路中必须采用TN-S系统。 电气设备的金属外壳必须与专用保护线连接。 作防雷接地的电气设备,必须同时作重复接地,同一设备的重复接地与防雷接地可使用同一根接地体,电阻不大于10。 施工现场的电力系统严禁利用大地作相线或零线。 保护零线不得装设开关或熔断器。 与电气设备相连接的保护零线截面不小于2.5mm2。 保护零线的统一标志为黄、绿双色线。七、附图
