1、目录一、编制依据二、工程概况三、基坑临边防护四、预留洞口防护五、楼梯临边防护六、电梯井口防护七、安全通道防护八、楼层、屋面等临边防护九、外架搭设及防护十、塔吊基坑防护十一、配电设施防护十二、现场加工棚防护十三、现场转料平台搭设及防护十四、现场施工电梯防护十五、现场楼梯通道防护十六、防护设施检查与维护施工现场安全防护方案. 一、编制依据1、建筑施工高处作业安全技术规范JGJ8020102、建筑施工现场安全检查标准JGJ882011 3、扣件式钢管脚手架安全技术规范JGJ 1302011 4、建筑施工现场临时用电安全技术规范JGJ4620055、塔式起重机安装、使用、拆卸技术规范JGJ196201

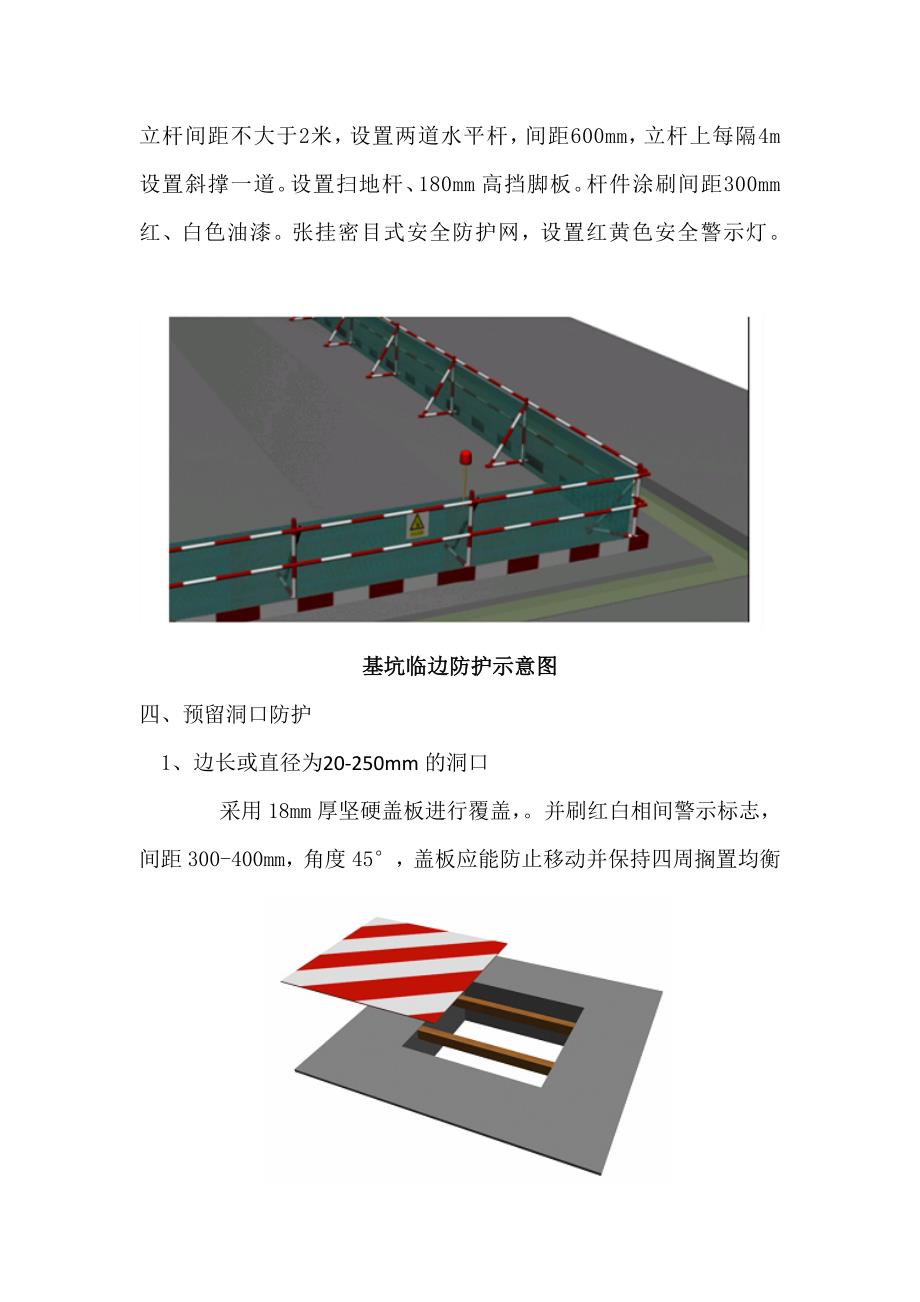

2、06、机械使用安全技术规范JGJ3320017、福建省文明安全施工管理规定8、福建省安全文明施工标准化图集9、施工组织设计中安全技术措施二、工程概况2.1、工程名称:2.2、建设单位2,3、设计单位:2.4、监理单位:2,5、总包单位:2.6、总建筑面积:2.7、开工日期:三、基坑临边防护施工现场基坑开挖深度超过2米时,按照安全防护标准,搭设不低于1.2m的防护栏杆,基坑防护栏杆距基坑距离应大于500mm。 立杆间距不大于2米,设置两道水平杆,间距600mm,立杆上每隔4m设置斜撑一道。设置扫地杆、180mm高挡脚板。杆件涂刷间距300mm红、白色油漆。张挂密目式安全防护网,设置红黄色安全警示

3、灯。 基坑临边防护示意图四、预留洞口防护 1、边长或直径为20-250mm的洞口 采用18mm厚坚硬盖板进行覆盖,。并刷红白相间警示标志,间距300-400mm,角度45,盖板应能防止移动并保持四周搁置均衡 预留洞口防护示意图 2、边长或直径为250-500mm的预留洞口 洞口用楼层板筋贯通设置,用竹笆、木板作盖板加以盖设。设有固定其位置的措施,防止发生挪动。 预留洞口安全防护示意图3、 边长或直径为500-1500mm的预留洞口 洞口上部铺设木坊,间距400mm,上铺18mm厚木胶合板并用铁钉钉牢。并将木坊侧面与地面间的空隙封严,面刷红白相间的警示油漆,间距20cm,角度45。洞口四周设置4

4、8钢管防护栏杆,并将栏杆刷涂间距300-400mm红白相间的警示油漆。并悬挂“当心坠落”警示标志。水平杆控制伸出立杆外侧100mm 预留洞口安全防护示意图4、 边长或直径大于1500mm的预留洞口洞口四周设置两道48水平防护栏杆,第一道栏杆距离地面1200mm,第二道栏杆距离地面600mm.栏杆下部设置180mm高18mm厚木胶合板做挡脚板。防护栏杆及挡脚板刷涂间距300-400mm红白相间的警示油漆。并在外侧满挂密目网,并悬挂“当心坠落”警示标志。水平杆控制伸出立杆外侧100mm。 预留洞口安全防护示意图 五、楼梯临边防护 楼梯防护栏杆选用48钢管进行搭设,搭设高度不低于1.2米,设至两道水

5、平杆,上杆距离地面1200mm,下杆距离地面600mm,并在楼梯斜道中间设立杆下设180mm 高挡脚板。高低坎走道底板应设置防滑措施,通道入口应挂设安全警示标志。 钢管涂刷红白油漆,设置低压照明灯。 楼梯临边防护示意图六、电梯井口防护电梯井口安装防护门并上锁,应有专人进行看护。防护门高度不小于1.5m.门上有醒目标识,并悬挂安全责任牌。电梯井内搭设钢管脚手架并确保作业层满铺脚手板(或50mm 厚木板)封闭,非作业层至少每隔两层满铺脚手板(或50mm厚木板、安全网)封闭;或每层采用贯穿于混凝土板内的钢筋构成防护网,网格间距应小于200mm。 室内电梯井口防护七、 安全通道搭设及防护 安全通道必须

6、具备防砸、防雨、抗冲击功能。 长度应大于坠落半径、宽2m、通道内净高2.5m。 建筑物高度超过24m, 应设双层防护棚(间距600mm), 必须满铺能承受10KPa 的均布静荷载的材料( 或50mm 厚木板或符合规定的其他材料)。 侧面立杆间距2m,底座加50mm 厚垫扳,水平横杆间距1.5m,设斜撑挂密目式安全网。安全通道应设置相应的安全警示标志。 现场安全通道搭设防护八、楼层、屋面等临边等防护 屋面、楼层、阳台周围应按防护栏杆的要求设置,防护栏杆应由上、下两道横杆栏杆柱组成并刷红白油漆。上杆离地高度为1.0-1.2m, 下杆离地高度为0.5-0.6m。横杆长度大于2m 时, 必须加深栏杆柱

7、, 并下设180mm 高挡脚板或挂密目式安全网全封闭; 楼层、屋面等临边防护示意图 九、外架搭设与防护 (1)落地式脚手架 1、进场的脚手架钢管、扣件应保养刷漆。剪刀撑刷黄黑或红白相间(间距为1m) 油漆。 2、多栋工程应设置栋号标志牌。 基础 1、脚手架地基应平整夯实。 2、脚手架的立柱不能直接立于地面上, 应加设底座或垫板, 垫板厚度不小于50mm。 3、遇有坑槽时, 立杆应下到槽底或在槽上加设底梁。 4、脚手架基础设置不得小于200mm200mm 的浅排水沟。 5、对搭设在楼面上的脚手架, 应对楼面承载力进行验算。 立杆、纵横向杆件布设 1、立杆接长除顶层顶步外,其余各层各步接头必须采用

8、对接扣件连接。 2、主节点处必须设置纵横向水平杆。 3、使用竹脚手板时,横向水平杆设置在纵向水平杆的下方。 4、使用竹串片板时,横向水平杆设置在纵向水平杆的上方。 连墙件布设 1、脚手架必须采用刚性连墙件。 2、连墙杆应与墙面垂直,不准向上倾斜,向下倾斜角不得超过15。 3、连墙件必须可承受拉力和压力的构造,拉压复合应力不得低于10KN。 4、连墙件的布置应符合下列规定: (1) 宜靠近主节点设置,偏离主节点的距离不应大于300mm; (2) 应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠措施固定; (3) 宜优先采用菱形布置,也可采用方形、矩形布置; (4) 一字型、

9、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m (两步)。 剪刀撑布设 1、高度在24m 以下落地式脚手架,必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,中间道剪刀撑之间的净距离不应大于15m。 2、高度在24m 以上落地式脚手架和悬挑式脚手架应在外侧立面沿整个长度和高度上设置连续剪刀撑。 3、剪刀撑斜杆的接长采用搭接形式,搭接长度不应少于1m,采用不少于2 个旋转扣件固定。 4、剪刀撑杆件的底端应与地面(悬挑梁) 顶紧,每道剪刀撑跨越立杆根数为57 根,宽度不应小于4 跨,且最小距离不得小于6m,斜杆与地面的倾角宜在4560之间。 5、一

10、字型、开口型双排脚手架的两端均必须设置横向斜撑。横向斜撑宜采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不宜大于150mm。 扫地杆 1、脚手架必须设置纵、横向扫地杆。 2、纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm 处的立杆上。 3、横向扫地杆设置在紧靠纵向扫地杆下方的立杆上。 4、当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。 脚手板铺设 1、操作层脚手板应铺满、铺稳,材质符合要求,不得有探头板。 2、铺设竹串片脚手板时, 应将两端与横向水平杆

11、可靠固定, 严防倾覆和滑动, 此脚手板铺设可采用对接平铺, 亦可采用搭接铺设。 3、铺设竹笆脚手板应按其主竹筋垂直于纵向水平杆方向,且采用对接平铺,四角用1.2mm 镀锌钢丝固定在纵向水平杆上。 高度24m高度24m(2)防护1、栏杆扶手或挡脚杆(板) 均搭设在外立杆的内侧。 2、栏杆扶手高度为1.2m,挡脚板高度不应小于180mm。 3、脚手架与工程主体同步搭设,且应高出施工层1 步。 4、栏杆扶手刷红白相间(间距为1m) 油漆。 5、挡脚板应刷红白相间(间距为300400mm) 油漆。 (3)悬挑式钢管脚手架1、悬挑梁制作应采用不小于16#工字钢,与建筑结构连接应采用水平支承于建筑梁板结构

12、上的形式。 2、悬挑梁与建筑物应连接可靠,其节点可采用螺栓联结或焊接, 或采用U 型箍固定, 固定不少于两道,U 型箍采用16 号圆钢筋,严禁使用螺纹钢筋。 3、悬挑梁固定时,固定物应有足够的强度和密实性, 可采用楔形铁块、硬杂木、短钢筋等侧向应塞紧。 4、悬挑梁端部的钢丝绳不得列为悬挑受力构件且与型钢应在同一立面上, 钢丝绳与建筑物的拉接点应设在框架梁上,不得设在悬挑结构上。 5、悬挑梁与建筑结构的固定方式应经设计计算确定。 6、固端长度应不小于1.5 倍的外挑长度, 末端不小于0.2m。 7、悬挑式钢管脚手架首步架纵向水平杆步距不得大于1.5m。 8、底层应兜底封闭严密,架体与建筑物间间隙

13、可用脚手板、模板封闭。 9、搭设高度不得大于24m,架体宽度不小于1.05m。 10、预留间隙控制在3050mm,且使用硬质材料楔紧。 11、预埋箍筋应做隐蔽验收。 悬挑式脚手架示意图 悬挑式脚手架角部构造图十、施工现场塔吊基坑防护 结合施工现场安全与文明施工管理标准,预防各类生产安全事故的发生,施工现场配置的塔式起重机基坑处,按照标准进行有效防护,在基坑四周搭设高度不低于2.5米的防护栏杆、张挂密目安全防护网,并设置安全警示标识。 十一、施工现场配电设施防护 未落实施工现场管理制度,执行施工现场临时用电安全技术规范,确保施工现场用电及防火安全,达到安全文明施工管理标准,对施工现场配置的固定式

14、配电箱统一搭设防雨、防砸保护棚,并配备有效的消防器材及设施,布置现场值班电工及联系电话。现场配电设施安全防护 十二、现场加工棚防护 1、防护棚应具备防砸、防雨、抗冲击功能,双层防护棚应满铺能承受不小于10kPa 的均布荷载的材料(或50 mm 厚模板或符合规定的其他材料),正面、侧面设斜撑。2、棚高3.2m,宽度、长度根据作业需要确定。4、侧面立杆间距2.0m,底座加50mm 厚垫板,设扫地杆。5、水平横杆间距1.5m,大面设剪刀撑、小面设斜撑,角度应在45 60 之间。 现场钢筋加工棚防护十三、施工现场转料平台防护 1、转料平台的支撑结构应为型钢制作的悬挑梁或悬挑桁架,不得采用钢管。 2、型钢外侧应刷红白相间警示标志,间距300400mm。 3、转料平台应独立设置, 采用钢丝绳反拉与建筑结构连接,不得与脚手架相连。 4、钢丝绳与相匹配的法兰螺栓相连接,并调整松紧度。 5、挂设限载标志牌和安全警示标志,严禁超载。

展开阅读全文
