《施工现场安全防护措施.doc》由会员分享,可在线阅读,更多相关《施工现场安全防护措施.doc(21页珍藏版)》请在第壹文秘上搜索。
1、目 录1.总则32.一般要求33.桩基、基坑安全防护33.1桩基泥浆池安全防护33.1.1一般规定33.1.2图例33.2承台基坑防护43.2.1一般规定43.2.2图例54.模板工程安全防护54.1一般规定64.2图例65.脚手架作业防护65.1一般规定65.2图例86.高处作业和临边防护96.1一般规定96.2图例107.料具存放安全要求107.1一般规定117.2图例118.临时用电安全防护128.1一般规定128.2图例159.施工机具安全防护159.1一般规定169.2图例1710.消防管理1910.1一般规定1911.安全教育培训2011.1一般规定2011.2图例2012.施工现

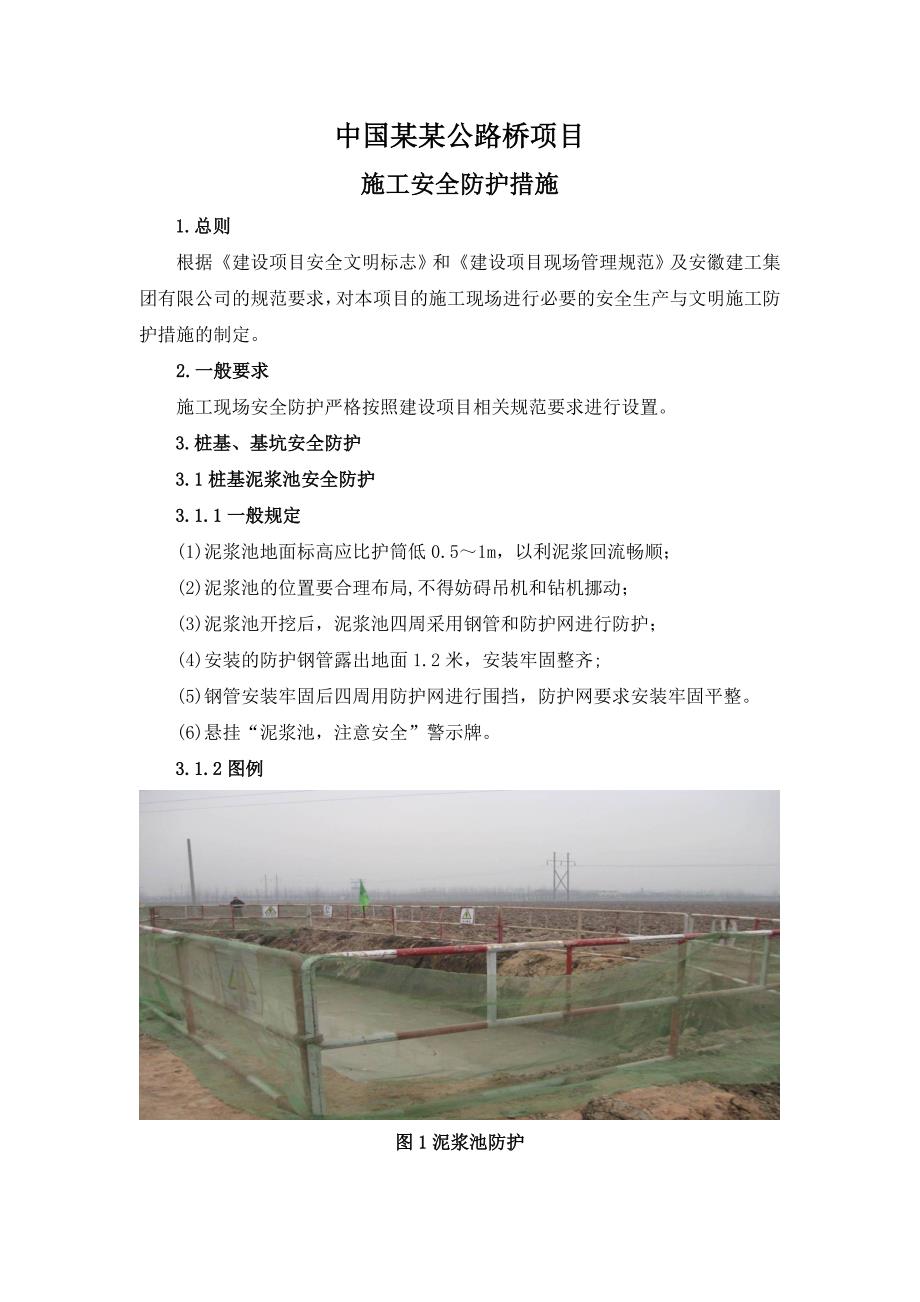

2、场安全标识标牌2012.1一般规定2012.2图例21中国某某公路桥项目施工安全防护措施1.总则根据建设项目安全文明标志和建设项目现场管理规范及安徽建工集团有限公司的规范要求,对本项目的施工现场进行必要的安全生产与文明施工防护措施的制定。2.一般要求施工现场安全防护严格按照建设项目相关规范要求进行设置。3.桩基、基坑安全防护3.1桩基泥浆池安全防护3.1.1一般规定(1)泥浆池地面标高应比护筒低0.51m,以利泥浆回流畅顺;(2)泥浆池的位置要合理布局,不得妨碍吊机和钻机挪动;(3)泥浆池开挖后,泥浆池四周采用钢管和防护网进行防护;(4)安装的防护钢管露出地面1.2米,安装牢固整齐;(5)钢管
3、安装牢固后四周用防护网进行围挡,防护网要求安装牢固平整。(6)悬挂“泥浆池,注意安全”警示牌。3.1.2图例图1泥浆池防护3.2承台基坑防护3.2.1一般规定(1)挖掘基坑的时候,应该视土壤性质、湿度和挖掘深度,设置安全边坡或者固壁支架;对于土质疏松或者较宽、较深的沟坑,如果不能使用一般的支撑方法,必须按照特定的设计进行支撑。挖出泥土的堆放处所和在坑边堆放的材料,至少要距离坑边2m,高度不能超过1.5m。对基坑的边坡或者固壁支架应该随时检查(特别是雨后),如果发现边坡有裂缝、疏松或者支撑有折断、走动等危险征兆,应该立即采取措施;(2) 基坑护壁应根据土质情况确定分段分层支护开挖,每层开挖深度不
4、宜超过1.5m,边挖边支;当发现支撑变形或折断时,应立即加固;(3)拆除固壁支架的时候,应该按照回填顺序,从下而上逐步拆除。更换支撑时,应该先装上新的,再拆下旧的,拆除固壁支架和支撑的时候,必须由工程技术人员在场指导;(4)基坑周边距离基坑边范围严禁堆放开挖的土石方及施工机具、设备。(5)基坑按照要求放坡开挖,开挖后,四周采用钢管进行防护;(6)钢管露出地面1.2米,用扣件安装牢固整齐;钢管用油漆刷成红白相间的警示颜色;悬挂安全警示牌。3.2.2图例图2承台基坑放坡开挖防护图3承台基坑防护4.模板工程安全防护4.1一般规定4.1.1墩身上部四周必须搭设工作平台,工作平台四周采用钢管挂网防护,四
5、周防护钢管搭设成整体,防护高度不小于1.2米,钢管必须与墩身连接牢固;同时工作平台采用木板满铺,下挂安全网;4.1.2二人抬运模板时要互相配合,协同工作。传递模板,工具应用运输工具或绳子系牢后升降,不得乱抛。拆模必须一次性拆清,不得留下无撑模板。拆下的模板要及时清理,堆放整齐。4.1.3不得在脚手架上堆放大批模板等材;4.1.4支模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。拆模间歇时,应将已活动的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落;4.1.5拆除模板一般用长撬棒,人不许站在正在拆除的模板上在组合钢模板上架设的电线和使用电动工具,应用36V低压电源或采取其他有效的
6、安全措施。对于组合钢模板装拆时,上下应有人接应。钢模板及配件应随装拆随运送,严禁从高处掷下,高空拆模时,应有专人指挥。并在下面标出工作区,用绳子和红白旗加以围栏,暂停人员过往。装拆模板时,作业人员要站立在安全地点进行操作,防止上下在同一垂直面工作,操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。4.2图例图4 模板安全防护5.脚手架作业防护5.1一般规定5.1.1钢管应无裂纹、凹陷、锈蚀,不得采用接长钢管;铸造件表面应光整,不得有砂眼、缩孔、裂纹、浇冒口残余等缺陷,表面粘砂应清除干净;5.1.2满堂支架基础和结构应按设计安装,安装后的膺架不得沉陷、变形,连接应牢固,保证安全可靠。钢管
7、脚手架的立柱,应置于坚实的地基上,立柱钢管加垫座,用砼块或用坚实的厚木块垫好,宜加扫地杆牵系牢固。脚手架两端转角处,每隔67根立柱,应设剪刀撑,剪刀撑与地面的夹角不大于60度,脚手架的立柱要求垂直,其中转角立柱的垂直误差不得超过0.5%,其中立柱不得超过1%;5.1.3支架顶部应安装平台、栏杆、梯子等防护设施;5.1.4碗扣架立杆上的上碗扣应能上下串动和灵活转动,不得有卡滞现象;杆件最上端应有防止上碗扣脱落的措施;5.1.5可调底座及可调托撑丝杆与螺母捏合长度不得少于45扣,插入立杆内的长度不得小于150mm;5.1.6拆卸架前要检查桥架上是否有杂物、电线水管等临时设施,必须先清除干净后拆除。
8、附在架上安全网要随架的拆除而逐步拆下,翻桥板要向下外倾,以防止杂物下落打破玻璃,翻板时要有专人负责安全警戒。拆架时,拆下材料堆放在架上或平台不得超载,拆除下来的螺栓要放入工具袋,小构件要放入工具袋内,拆下来钢管、桥板、传递人员位置要错开,不允许在同一线上操作,短料、桥板、构件、螺栓等可放入上落笼内降下,停台装料时要打信号降落,严禁从高空抛掷料具落地。拆架时,应按顺序进行,应由上而下,不准上下同时作业,在拆架前要制定拆卸防范措施; 5.1.7搭设和拆除作业中作业现场应设安全围护和警示标志,禁止无关人员进入危险区域。必要时,要设警戒线,对各种通行道路或路口要封闭,并挂设危险标志或派专职人员执勤值班
9、;5.1.8凡参加搭、拆脚手架的操作人员,精神要集中,必须戴安全帽、工具袋,悬空、临空危险作业必须配带安全带,严禁穿拖鞋、赤脚或硬底鞋上架操作,严禁酒后作业,互相监督、互相配合,要听从工长或执勤人员的指挥; 5.1.9上下脚手架有高度差的入口应设坡度或踏步,并设栏杆防护。5.2图例图5加设水平支撑图6底部用方木支垫图7 加设剪刀撑图8加设剪刀撑图9 落地式脚手架基础示意图图10 剪刀撑搭设方法示意图6.高处作业和临边防护6.1一般规定6.1.1从事高处作业的人员必须持证上岗,并认真遵守安全施工规定,衣着要灵活,禁止穿硬底和带钉易滑的鞋;6.1.2从事高处作业人员应每年进行一次体检,患有心脏病、
10、高血压、精神病、癫痫病者不准从事高空作业;6.1.3高处作业要设防护栏杆,支持安全网和安装防护门,操作人员要系安全带。戴好安全帽;6.1.4安全网必须有产品质量检验合格证,旧网必须有试验记录。支挂时要里外锁口,外比里高500mm,3m设一固定支杆,支杆与地面夹角为4560度。网下3m无杂物。网与网要拼接严密。网的负载高度为6m ,最高不超过10m,负载高度为5m以下时,网应伸出2.5m,负载高度在510m时,网应伸出3m。根据负载高度的坠落半径选择平网的宽度,当使用3m、4m宽度的安全网,安装后其宽度水平投影分别为2.5m和3.5m。对使用中的安全网每周检查一次,每3个月试验一次;6.1.5
11、高处作业物料要堆放平稳,不可放置在临边附近。凡有坠落可能的,要及时撤出或固定以防跌落伤人。工具随手放入工具袋内,上下传递物件时禁止抛掷;6.1.6临边防护栏杆应由上、下两道横杆及栏杆柱组成,上杆离地面高度为1.01.2m,下杆离地面高度为0.50.6m,并加挂安全网;6.1.7发现安全设施有缺陷或隐患,应及时报告处理,对危及人身安全的,必须停止施工,消险后再进行高处作业;6.1.8任何人不允许移动和擅自拆除安全标志,确实因工作需要须经工长批准后移动和拆除,之后重新安装好。高空上作业安全设施要经常检查,处于良好状态;6.1.9遇有恶劣气候(如风力6级以上)影响施工安全时,禁止进行高空作业;暴雨台
12、风后,要检查工地临时设施,脚手架,临时线路,发现倾斜、变形、下沉、漏雨、漏电等现象,应及时修理加固,有严重危险的立即排除;夏季作业应调整作息时间,加强通风降温措施;冬季施工要采取可靠的防滑、防寒、防冻、防毒、防火安全措施。6.2图例图11高处作业系安全带 图12安全带应挂在连接环上使用图13连续梁施工临边防护7.料具存放安全要求7.1一般规定7.1.1 周转料具的存放应随拆、随整、随保养,码放整齐;7.1.2施工现场氧气、乙炔瓶分开存放;7.1.3钢筋加工场钢筋笼应标识清楚,支垫覆盖存放;7.1.4现场材料堆码整齐;7.1.5没有支撑或自稳角不足的大模板,要存放在专用的堆放架上,应有可靠的防倾
13、倒措施,不得靠在其他模板上或物件上,严防上脚滑移倾倒。平模存放时应满足地区条件要求的自稳角,两块大模板就采取板面对板面的存放方法,长期存放模板,并将模板换成整体。大模板存放在施工楼层上,必须有可靠的防倾倒措施,不得沿外墙围边放置,并垂直于外墙存放,7.2图例图14模板存放图25钢筋笼存放8.临时用电安全防护8.1一般规定施工现场临时用电应符合现行施工现场临时用电安全技术规范(JGJ46-2005)的规定;8.1.1施工现场用电应采用三相五线制供电系统,且工作接地电阻值不得大于4;供电线路始端、末端必须作重复接地;当线路较长时,线路中间应增设重复接地,其电阻值不应大于10;8.1.2施工用电应进
14、行施工用电设计,并采用三级配电二级保护方式;8.1.3用电设备应实行一机一闸一漏(漏电保护器)一箱(配电箱);漏电保护装置应与设备相匹配。不得用一个开关直接控制二台及以上的用电设备:(1)每台用电设备应有各自专用的开关箱,必须实行“一机一闸一保险”制,严禁一闸多机;(2)电气设备的所有连接桩头应紧固,须经常检查,所有电气设备应接地良好;(3)各种机械的电气设备,必须装有接地、接零的保护装置,接地电阻不得大于10;(4)电气设备应存放于干燥处,工地上各种电气设备应有防雨、防潮设施;(5)电气设备必须由专职电工进行维修,修理前必须切断电源并挂上“禁止合闸”牌,严防误送电,工作中如遇停电,应立即将电
15、源开关拉开;8.1.4配电室及其设备应满足下列要求:(1)配电室应设在靠近电源、无尘、无蒸汽、无腐蚀介质及无震动的地方,并应采取防止雨雪和动物侵入的措施;配电室内应配置砂箱和绝缘灭火器;室内的配电屏(盘)和控制台两端应与重复接地及保护接零做电气连接;配电屏(盘)应装设短路及过负荷保护装置、漏电保护器;配电屏(盘)上的各配电线路应编号,并标明用途;配电室应设专人值班,停送电应专人负责;(2)自备发电机组应采用三相四线制中性点直接接地系统,接地电阻值不得大于4;发电机组应与外电线路电源联锁,严禁并列运行;发电机组应设置短路保护和过负荷保护装置;多台发电机并列运行时,必须在机组同期后向负荷供电。8.1.5配电箱及开关箱(1)
