施工组织设计86.doc

上传人:p** 文档编号:1051506 上传时间:2024-06-26 格式:DOC 页数:24 大小:142.77KB
下载 相关 举报

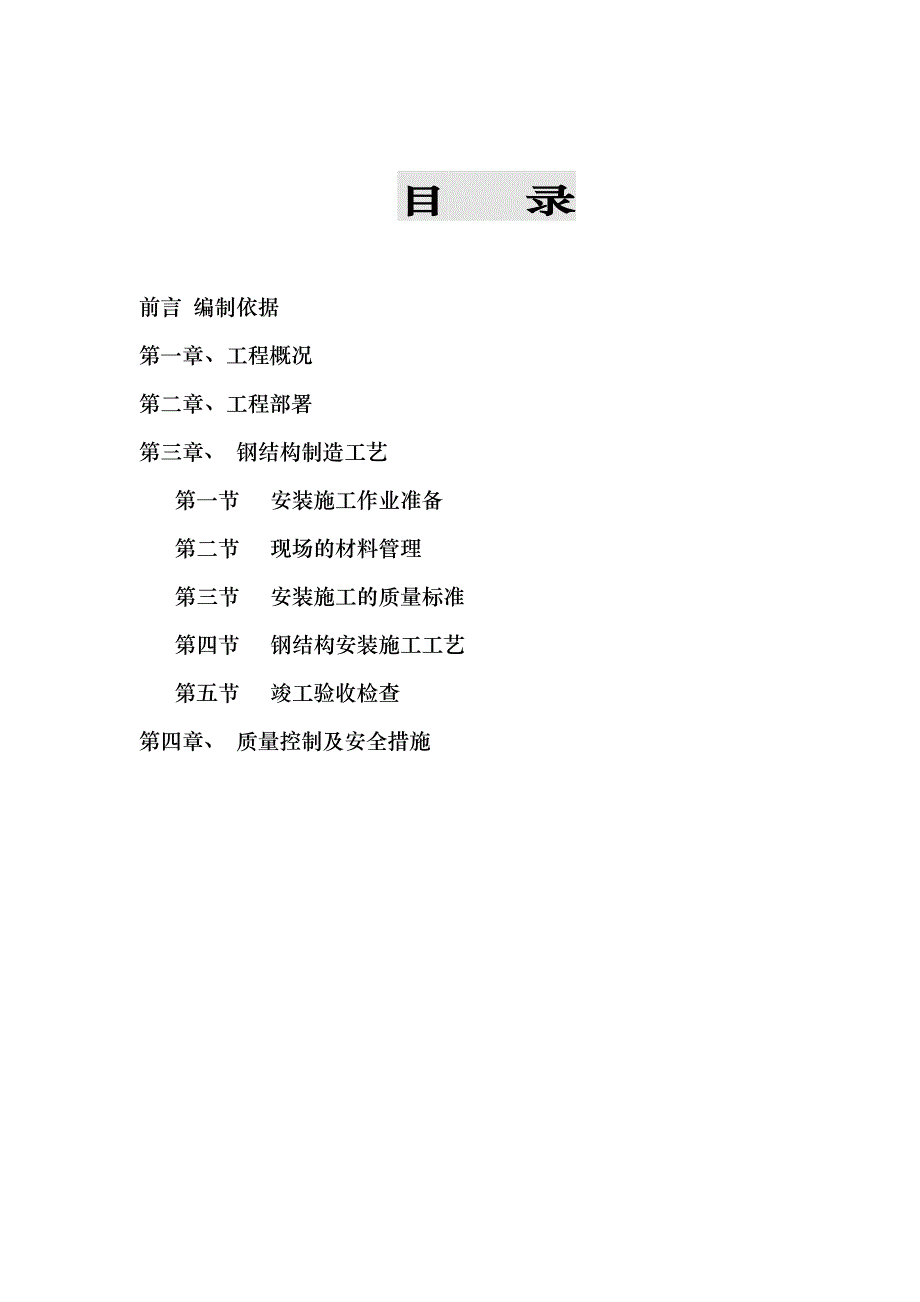

施工组织设计86.doc_第1页
第1页 / 共24页
施工组织设计86.doc_第2页
第2页 / 共24页
施工组织设计86.doc_第3页
第3页 / 共24页
施工组织设计86.doc_第4页
第4页 / 共24页
施工组织设计86.doc_第5页
第5页 / 共24页
施工组织设计86.doc_第6页
第6页 / 共24页
施工组织设计86.doc_第7页
第7页 / 共24页
施工组织设计86.doc_第8页
第8页 / 共24页
施工组织设计86.doc_第9页
第9页 / 共24页
施工组织设计86.doc_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工组织设计86.doc》由会员分享,可在线阅读,更多相关《施工组织设计86.doc(24页珍藏版)》请在第壹文秘上搜索。

1、 目 录前言 编制依据第一章 、工程概况第二章 、工程部署第三章、 钢结构制造工艺 第一节 安装施工作业准备第二节 现场的材料管理第三节 安装施工的质量标准第四节 钢结构安装施工工艺第五节 竣工验收检查第四章、 质量控制及安全措施前 言编制依据及标准 为确保甲方工程的质量和工期,特制定施工组织方案。本施工组织设计包括制造和施工两部分。其设计编制依据为: 1、本工程设计单位提供的甲方认定的建设图纸; 2、钢结构工程施工及验收规范(GB502052001); 3、钢结构工程质量检验评定标准(GB502212001);4、建筑钢结构焊接规程(JGJ8191);5、压型金属板设计施工规程(YBJ216

2、88);6、门式刚架轻型房屋钢结构设计规程CECS102:98; 第一章 工程概况1、 工程名称:徐辛庄A、B栋车间。2、 工程地点: 徐辛庄草寺 。 3、 建设总规模:建筑面积6000平方米。4、 结构形式:门式刚架、框架结构。 5、 开工时间:某某年 7 月 10 日。6、 竣工时间:某某年 8月 15 日。 第二章 施工部署一、 组织机构为保证工程的顺利实施,我公司设立专门的组织机构。 公司工程部 项目经理 施工队长 施工队长 施工队长 总工程师计划员 安全工程师 工艺工程师 质量工程师 资料员 材料员 测量员 一 二 项 项 目 目 操 操 作 作 工 工 二、劳动力计划根据工程的具体

3、情况,我公司计划派一支施工队进入现场施工。具体计划如下: 劳 动 力 计 划 表 工种名称施工一队施工二队项目经理1人项目副经理1人 工艺工程师1人质量工程师1人计划员1人资料员1人材料员 1+1(兼职) 安全员1人起重工2人铆工4人架子工4人 电焊工6人电工 1 人搬运工10人后勤服务人员2人力工根据需要配备三、施工进度计划(一) 工期目标: 本工程我方会认真研究和合理计划安排,总的施工周期待定。(二) 保证措施: 我们的保证措施为: 1、根据规范、设计、监理要求科学安排进度计划,按逻辑系统,编制施工进度计划。 2、实施分项工程分阶段控制计划,整体项目工种平行流水,垂直插入,立体交叉,多工序

4、穿插作业。 3、总计划由阶段计划保证,阶段计划分解成项目作业计划、工种作业计划,节拍流水、以大计划指导小计划,小计划保证大计划。4、根据进度计划,编排劳力,物料计划,以形象进度为线,有效保证计划的实施。四、施工设备工机具计划本工程投入的主要施工机械,请详见主要施工机械一览表。机械名称型号数量备注1汽车吊16吨22汽车吊8吨13高强螺栓扳手104拉链吊5吨45电焊机26乙炔气割27自攻自钻枪88安全带10第三章 钢结构安装施工 第一节 安装施工作业准备一、 作业现场的准备 为了保证施工的正常运行,不致在施工过程中因某些未定因素影响工期和工程质量,因此施工前应认真检查并做好现场记录: 1、 作业场

5、地 作业现场是否具备钢结构及板材施工的条件,作业场地是否平整、干净、有无障碍物等。是否具备原材料及钢结构配件的存储空间。 2、 作业道路现场入口及作业区域内道路是否方便吊车及载货车的行道。3、 水路及电路 作业现场的供水及供电系统是否已落实,该系统不仅包括作业现场的用水用电系统,也包括了临时生活区域的供水及供电。4、 影响作业的障碍物 地上的、地下的、空中的影响作业的障碍物,如土建脚手架、地面钢筋、模板、空中电缆架桥等所有可能影响作业的因素是否已排除。5、 基础与预埋螺栓 这是作业之前必须检查的一项最为重要的项目,检查的主要内容是基础坐标尺寸,基础标高定位轴线及预埋螺栓的保护情况。二、 施工设

6、备的准备 下述设备及工具是钢结构安装及板材施工必须的基本设备, 在工程施工之前应准备充分。序 号设 备 与 器 械型 号数 量备 注1汽车吊16T2台主梁2汽车吊8T1台卸货、倒货3揽风绳150M4电焊机及配套设备BX5002套5梅花扳手M3610把6扭矩扳手3把其中一把给监理备用7活口扳手2把8墨线盒1只9气割工具2套10爬梯、吊篮等1套11经纬仪2台12灭火器2只13安全带10套14千斤顶2台15叉车 16冲击钻2把17电剪刀1把18拉铆枪5把19无齿锯3把20手工钻8把21电缆线500M22罗拉机123活络卡环8套24倒链5T4套25白综绳70M第二节 现 场 管 理一、工地1、 在安装

7、时,将有可能会给安装工程带来影响的高压电,煤气管线切断,使其停止工作。将连接到工地上的高压线作标记或围起来,并提示所有工作人员注意,煤气管线的位置也需要正确的标注。 2、沟 所有明沟将用围栏围起来,并把它盖上。 3、天气条件 将密切注意天气情况。在坏天气里,不能在没有保护的情况下工作。在下雪、下雨、刮暴风、有闪电的情况下,工人停止工作。 4、公共卫生设备公共卫生设备的配备将满足所有工地员工的需要。 5、饮水设备将提供足够的饮水设备。 6、危险地区所有的危险操作区将提供警告标志。 7、内务工地将保持良好的照明、良好的通风,整洁有序,工具材料将安全保管,在不用时将保管起来。 a. 工具和设备将存储

8、讯在一个制定的地方,经常保养以保证安全。 b. 临时堆场在材料到场前做好准备和计划,充分考虑各种情况,诸如天气、保安等。 c. 危险材料将存储在制定区域,存储区域将用警报标志注明,并且避免无关人员接近。 d. 垃圾将存储在制定区域,定期清理,在每部分工作完成后将清理掉所有垃圾。 8、工地紧急事件在每一项工作开始时都要预料到紧急事件发生时的情 况,能作出及时的处理,列出急救医院、消防队、警察局的电话号码以备需要。9、工地急救 每个员工的训练都将此项内容。 二、工具和设备 1如果一种工具和设备在所处的工作条件下会给员工带来危险,那么,使用这种工具和设备的培训将是必不可少的。 2电动工具和设备 a.

9、所有电动工具和设备要做定期检查,只有持证人员才能修理工具和设备。 b.所有需要绝缘的工具都将有正确的接地。 c.操作者都将精心操作,控制自己使用的工具和设备,操作姿势要正确。 d.在潮湿环境下,电动工具不允许使用。 e.在停机的情况下,才能拆卸零件等。 f.坚持在特定的工作中使用特定的工具,不允许超过工具的使用范围使用工具或改变工具的使用性能。 g.电动工具经常会造成材料飞溅,所以在使用电动工具时必须佩戴防护眼镜或其它相近的防护工具。h.通过在用电设备上加设保险丝和断路器以保证其在规定的电源或负荷下工作。 i.延长电缆或连接器也应经常检查,以保证其良好的绝缘状态,汽车和设备不允许在未保护的电缆

10、上走过,未保护的电缆不允许接触尖锐表面,例如:彩板边缘,支撑等。插头不应一直插在插座上。 j.电子开关盒将被放在指定的地方,当每个工作日结束时,开关盒将会被锁上,以保证安全。 3吊车 按照吊臂和驾驶室的回转半径,确定危险区,并采取如下措施。 a.无论何种原因,工人不应置身于吊起的重物之下。 b.不要把手放在重物之下,如果需要,则使用手钩。 c.不要与吊臂、驾驶室、起吊重钩移动路径在一直线上。 d.每个人都要知道紧急停车按钮。 4、弧焊机只有持证人员才能被允许使用这一设备。 a. 确定每个部位都已经绝缘,并已经正确接地。 b. 穿上必备的防护用具。 c. 不要在易燃物品旁焊接,保持焊接地点良好通风。 d. 所有人员都应防护焊接过程中的有害射线,以避免其对人体的不良影响。 e. 对焊接部位以下的部分进行保护。 f. 处理炽热的金属需用合适的设备。 g. 在所有焊接操作中都应配备灭火器。 5、氧气瓶运输、存储、处理和使用氧气设备是极端危险的,必须小心的操作。 a. 所有设备必须正确放置和安装,牢固连接,确保安全。 b. 检查容器的气密性,不得使用明火。 c. 穿上必备的防护用具。 d. 不得将明火靠近活塞,储罐,不能在易燃物品旁操作。不能将油或润滑器具放在氧气设备上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
