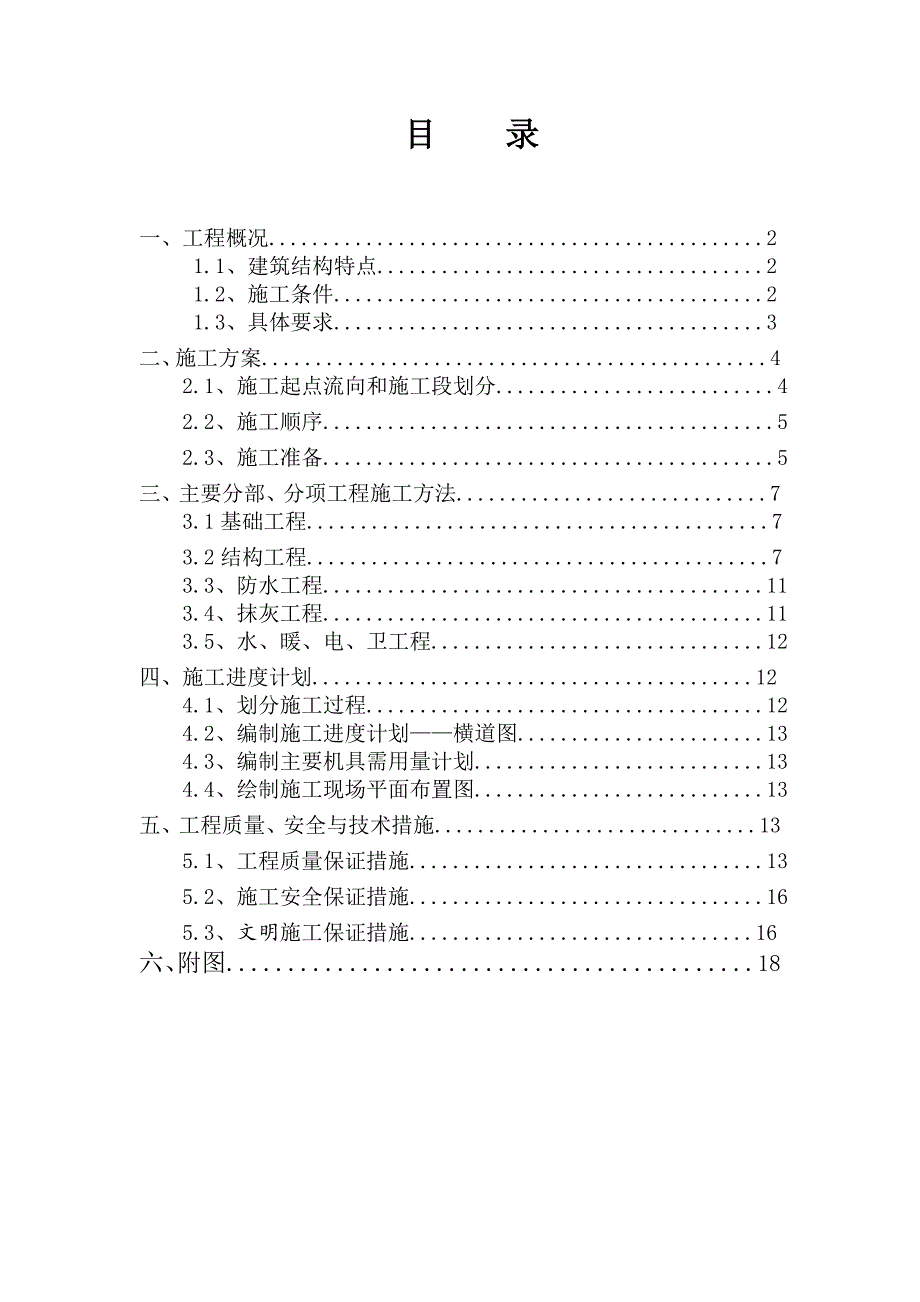

1、 施工组织课程设计 学 院: 年 级: 姓 名: 学 号: 班 级: 指导教师: * * * * 大 学 某某1218 目 录一、 工程概况.2 1.1、建筑结构特点.2 1.2、施工条件.2 1.3、具体要求.3二、施工方案.4 2.1、施工起点流向和施工段划分.4 2.2、施工顺序.5 2.3、施工准备.5三、 主要分部、分项工程施工方法.7 3.1基础工程.7 3.2结构工程.7 3.3、防水工程.11 3.4、抹灰工程.11 3.5、水、暖、电、卫工程.12四、 施工进度计划.12 4.1、划分施工过程.12 4.2、编制施工进度计划横道图.13 4.3、编制主要机具需用量计划.13

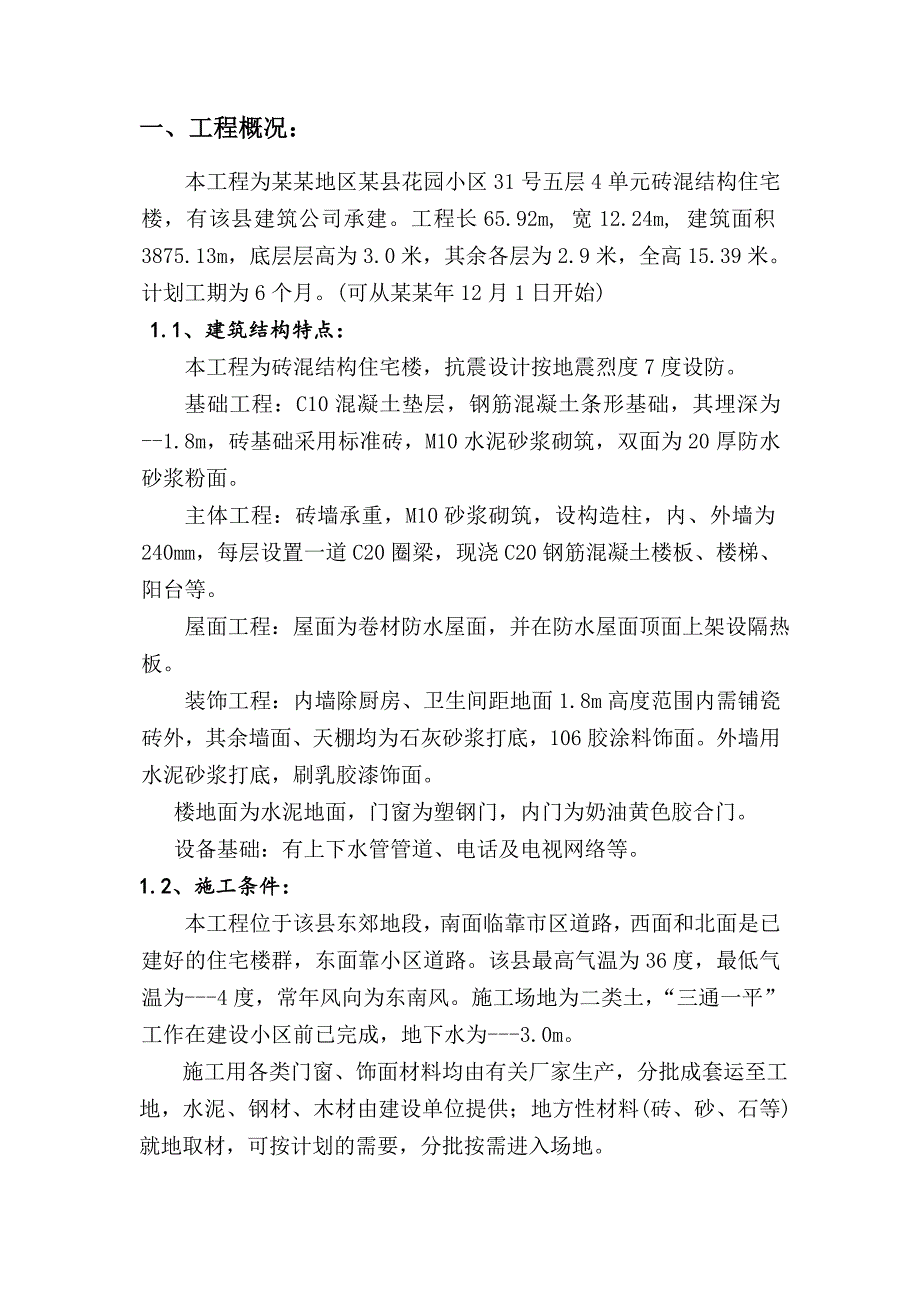

2、4.4、绘制施工现场平面布置图.13五、工程质量、安全与技术措施.13 5.1、工程质量保证措施.13 5.2、施工安全保证措施.16 5.3、文明施工保证措施.16六、附图.18一、工程概况:本工程为某某地区某县花园小区31号五层4单元砖混结构住宅楼,有该县建筑公司承建。工程长65.92m, 宽12.24m, 建筑面积3875.13m,底层层高为3.0米,其余各层为2.9米,全高15.39米。计划工期为6个月。(可从某某年12月1日开始) 1.1、建筑结构特点: 本工程为砖混结构住宅楼,抗震设计按地震烈度7度设防。 基础工程:C10混凝土垫层,钢筋混凝土条形基础,其埋深为-1.8m,砖基础采
3、用标准砖,M10水泥砂浆砌筑,双面为20厚防水砂浆粉面。 主体工程:砖墙承重,M10砂浆砌筑,设构造柱,内、外墙为240mm,每层设置一道C20圈梁,现浇C20钢筋混凝土楼板、楼梯、阳台等。 屋面工程:屋面为卷材防水屋面,并在防水屋面顶面上架设隔热板。 装饰工程:内墙除厨房、卫生间距地面1.8m高度范围内需铺瓷砖外,其余墙面、天棚均为石灰砂浆打底,106胶涂料饰面。外墙用水泥砂浆打底,刷乳胶漆饰面。 楼地面为水泥地面,门窗为塑钢门,内门为奶油黄色胶合门。 设备基础:有上下水管管道、电话及电视网络等。1.2、施工条件:本工程位于该县东郊地段,南面临靠市区道路,西面和北面是已建好的住宅楼群,东面靠
4、小区道路。该县最高气温为36度,最低气温为-4度,常年风向为东南风。施工场地为二类土,“三通一平”工作在建设小区前已完成,地下水为-3.0m。 施工用各类门窗、饰面材料均由有关厂家生产,分批成套运至工地,水泥、钢材、木材由建设单位提供;地方性材料(砖、砂、石等)就地取材,可按计划的需要,分批按需进入场地。本工程的施工工地距离公司生活基地较近,现场不设临时住房及食堂设施。工地所有水源由城市自来水网接入,电源由附近变压器接入。1.3、具体要求:根据以上资料和信息,组建工程项目经理部,结合所学知识,编制施工方案、施工方法以及施工进度计划,制定主要管理措施,计算各种资源需求量并列出计划表,绘制出施工平
5、面图,计算主要技术经济指标二施工方案2.1、施工起点流向和施工段划分: (1)、基础工程: 基础工程起点流向:挖土铺混凝土垫层绑扎钢筋浇筑混凝土形成条形基础回填土基础工程施工段划分: 由两个边准单元组合成一个施工工作段,两个施工段自东向西进行流水施工。 (2)、主体工程: 主体工程流向:立构造柱筋砌砖墙 模板 钢筋混凝土装楼板 灌缝。 主体工程施工段划分:每层两个标准单元组成一个施工段5层为10个施工段,自东向西,自下向上进行施工。 (3)、层面工程: 屋面工程起点流向:抹找平层刷冷底子油做三毡四油防水层做保护层 屋面工程施工段划分:屋面施工不分段自东向西进行施工。 (4)、装饰工程: 装饰工
6、程,工程量大,内容多,所需工期长。装饰工程分为室内装饰与室外装饰。 a、室内的施工起点流向:门窗框的安装室内抹灰楼地面及厨房卫生间饰面安装门框、玻璃及刷油漆踢脚线及散水 室内装饰每层为一个施工段自上而下进行施工。 b、室外装饰的施工起点流向:外墙抹灰做散水砌台阶 施工段的划分:每层为一个施工段,是自上而下进行的,先进行水泥沙浆打底后刷乳胶漆,并拆除脚手架,安装落水管等。 2.2、施工顺序:本工程砖混结构,各分部、分项工程的划分及施工顺序为 :基础工程主体工程层面工程装饰工程 各分部、分项工程的施工过程及施工顺序如下所示:分部工程施工段及施工流向分项工程施工顺序 基 础 工 程挖土铺素混凝土垫层
7、 绑扎钢筋 浇筑混凝土基础回填土 主 体 工 程 立构造柱筋砌砖墙 模板 钢筋混凝土浇筑圈梁 浇筑钢筋混凝土楼板、楼梯及阳台层 面 工 程 抹找平层做三毡四油防水层做保护层 室 内 装 饰 门窗框的安装室内抹灰楼地面及厨房卫生间饰面安装门框、玻璃及刷油漆踢脚线及散水 室 外 装 饰 外墙抹灰做散水砌台阶 2.3、施工准备:2.3.1、技术准备: 2.3.1.1、内业准备 (1).组织有关人员学习施工图纸,参加图纸会审。(2).采购配齐国家现行施工规范、规程、标准、图集和地方标准、规定。(3).检验、测量、试验设备的采购、检定。(4).组织管理层和各专业骨干学习、复习规范标准。(5).编制工程量
8、预算分类卡。(6).讨论和编制重点部分分部工程施工方案。(7).制定使用新技术、新工艺、新材料的人员培训计划与试验计划。(8).依据公司编制的质量保证手册、程序文件、及环境管理文件,编制本工程项目质量计划和进度计划,制定创名牌工程的各项施工实施细则。(9).进一步落实施工管理人员的各自质量责任,签定责任书。 2.3.1.2、轴线引测: 根据红线范围以及基础施工轴线复核和交接,制作固定轴线引测点,同时建立半永久型水准引测基点。并妥善保护。2.3.1.3、新上岗人员进行培训到位。2.3.2、生产准备:2.3.2.1施工用水(1).施工现场施工用水、消防用水。如现场及生活区用水均采用50mm水管,足
9、以满足施工要求及消防要求。(2).由现场提供的水源处设置一个专用阀门井和计量水表。(3).从阀门井引出用水管沿场地周边设置。(4).引出用水管至各用水机械处,并设专用水龙头。(5).搅拌机设置10m3贮水箱,以保证临时停水时不影响施工。现场50mm水管,沿施工现场四周外侧环向布置。2.3.2.2施工用电 (1).设置施工专用配电间。 (2).从施工专用主配电箱引出用电主干线,按JGJ59-99安全标准新规范要求布置,采用三项五相制。主要施工机械采用地下电缆线供电,地下电缆埋置在电缆沟内,并辅以细砂护缆,上铺盖板;穿越施工道路段,穿入埋设76钢管内。埋设电缆设标志,并制图以保证竣工前及时拆除。
10、(3).配电箱及次干线:在现场各固定用电机械处设置专用配电箱,实行专箱专用,一机闸一保护一接地。 (4).按安全规范要求采取不同的电压,严禁乱拉私接,确保人离灯灭。三、主要分部、分项工程施工方法3.1基础工程 本工程开挖采用机械开挖,人工修边。开挖时依据场地的实际情况,选择合适的放坡系数,放出开挖边线,然后分层开挖,边开挖边支护。 土方开挖工艺流程如下: 确定开挖的顺序和坡度-放出基坑开挖轮廓线-分层开挖支护(人工配合)-修整边坡-清底。土方开挖时,应防止邻近已有建筑物右构筑物、道路、管线等发生下沉或变形。必要时,与设计单位或建设单位协商采取防护措施,并在施工中进行沉降和位移观测。3.2结构工
11、程 3.2.1、粘土砖砌筑 (1)粘土砖砌筑前应将楼面清扫干净并放线、立皮数杆。 (2)砌筑前,应将楼面洒水湿润。砖块应提前一天浇水湿润。 (3)砌筑采用刮浆法,坚缝应先批砂浆后再砌筑,灰缝应横平坚直,水平灰缝和坚向灰缝应控制在10mm左右,但不应小于8mm,也不应大于12mm。 (4)灰缝应砂浆饱满。 (5)砖墙中不够整砖部分,宜用无齿锯加工制作整砖。补砌时应使灰缝砂浆饱满。 (6)管线槽留置时,采用弹线定位后用开槽机开槽。 (7)粘土砖应同时砌起,不得留斜槎。每天砌筑高度不应超过1.8。3.2.2、模板3.2.2.1框架柱模板柱模采用组合定型钢模施工。施工前,按柱子截面尺寸进行模板的制作加工,按轴线位置进行编号,红漆标注,施工时,用塔吊将其吊装就位或吊装至上层对应部位,柱子四面模板与连接角模、柱箍安装完毕,应严格校正其轴线位移、垂直偏差、截面尺寸和对角线,并做斜
