施工组织课程设计1.doc

上传人:p** 文档编号:1051567 上传时间:2024-06-26 格式:DOC 页数:15 大小:133.50KB
下载 相关 举报
施工组织课程设计1.doc_第1页
第1页 / 共15页
施工组织课程设计1.doc_第2页
第2页 / 共15页
施工组织课程设计1.doc_第3页
第3页 / 共15页
施工组织课程设计1.doc_第4页
第4页 / 共15页
施工组织课程设计1.doc_第5页
第5页 / 共15页
施工组织课程设计1.doc_第6页
第6页 / 共15页
施工组织课程设计1.doc_第7页
第7页 / 共15页
施工组织课程设计1.doc_第8页
第8页 / 共15页
施工组织课程设计1.doc_第9页
第9页 / 共15页
施工组织课程设计1.doc_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工组织课程设计1.doc》由会员分享,可在线阅读,更多相关《施工组织课程设计1.doc(15页珍藏版)》请在第壹文秘上搜索。

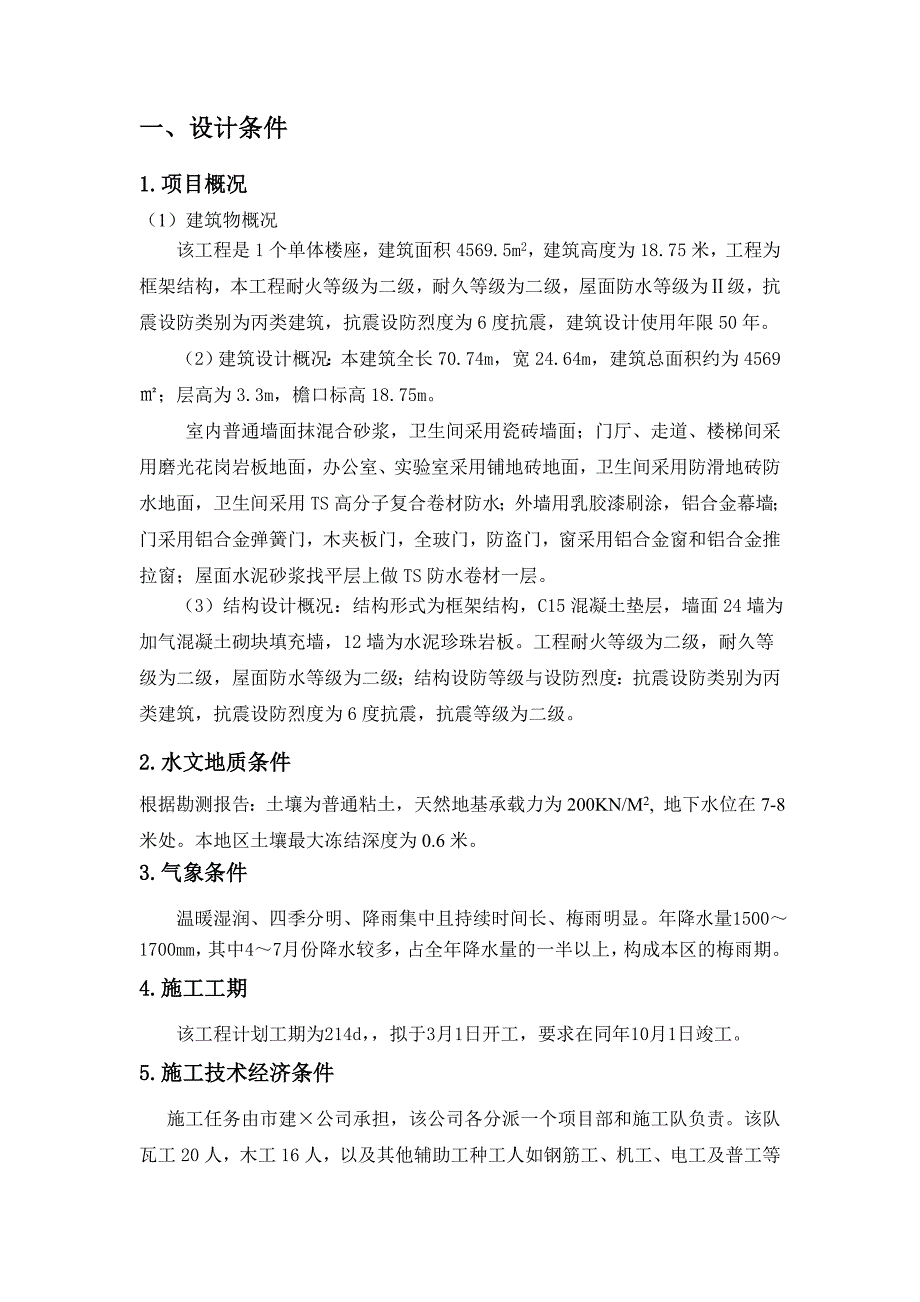

1、一、设计条件1.项目概况(1)建筑物概况该工程是1个单体楼座,建筑面积4569.5m2,建筑高度为18.75米,工程为框架结构,本工程耐火等级为二级,耐久等级为二级,屋面防水等级为级,抗震设防类别为丙类建筑,抗震设防烈度为6度抗震,建筑设计使用年限50年。(2)建筑设计概况:本建筑全长70.74m,宽24.64m,建筑总面积约为4569;层高为3.3m,檐口标高18.75m。 室内普通墙面抹混合砂浆,卫生间采用瓷砖墙面;门厅、走道、楼梯间采用磨光花岗岩板地面,办公室、实验室采用铺地砖地面,卫生间采用防滑地砖防水地面,卫生间采用TS高分子复合卷材防水;外墙用乳胶漆刷涂,铝合金幕墙;门采用铝合金弹

2、簧门,木夹板门,全玻门,防盗门,窗采用铝合金窗和铝合金推拉窗;屋面水泥砂浆找平层上做TS防水卷材一层。 (3)结构设计概况:结构形式为框架结构,C15混凝土垫层,墙面24墙为加气混凝土砌块填充墙,12墙为水泥珍珠岩板。工程耐火等级为二级,耐久等级为二级,屋面防水等级为二级;结构设防等级与设防烈度:抗震设防类别为丙类建筑,抗震设防烈度为6度抗震,抗震等级为二级。2.水文地质条件根据勘测报告:土壤为普通粘土,天然地基承载力为200KN/M2, 地下水位在7-8米处。本地区土壤最大冻结深度为0.6米。3.气象条件 温暖湿润、四季分明、降雨集中且持续时间长、梅雨明显。年降水量15001700mm,其中

3、47月份降水较多,占全年降水量的一半以上,构成本区的梅雨期。4.施工工期 该工程计划工期为214d,拟于3月1日开工,要求在同年10月1日竣工。5.施工技术经济条件施工任务由市建公司承担,该公司各分派一个项目部和施工队负责。该队瓦工20人,木工16人,以及其他辅助工种工人如钢筋工、机工、电工及普工等共计80人。根据施工需要有部分民工协助工作。装修阶段可从其他施工队调入抹灰工,最多调入20人。施工中需要的电、水均从城市供电供水网中引入。建筑材料及预制品件可用汽车运入工地(运距10km)。塑钢门窗由市门窗加工厂制作(运距7km)。临建工程除工人宿舍可利用已建成的家属公寓楼外,其他所需临时设施均应在

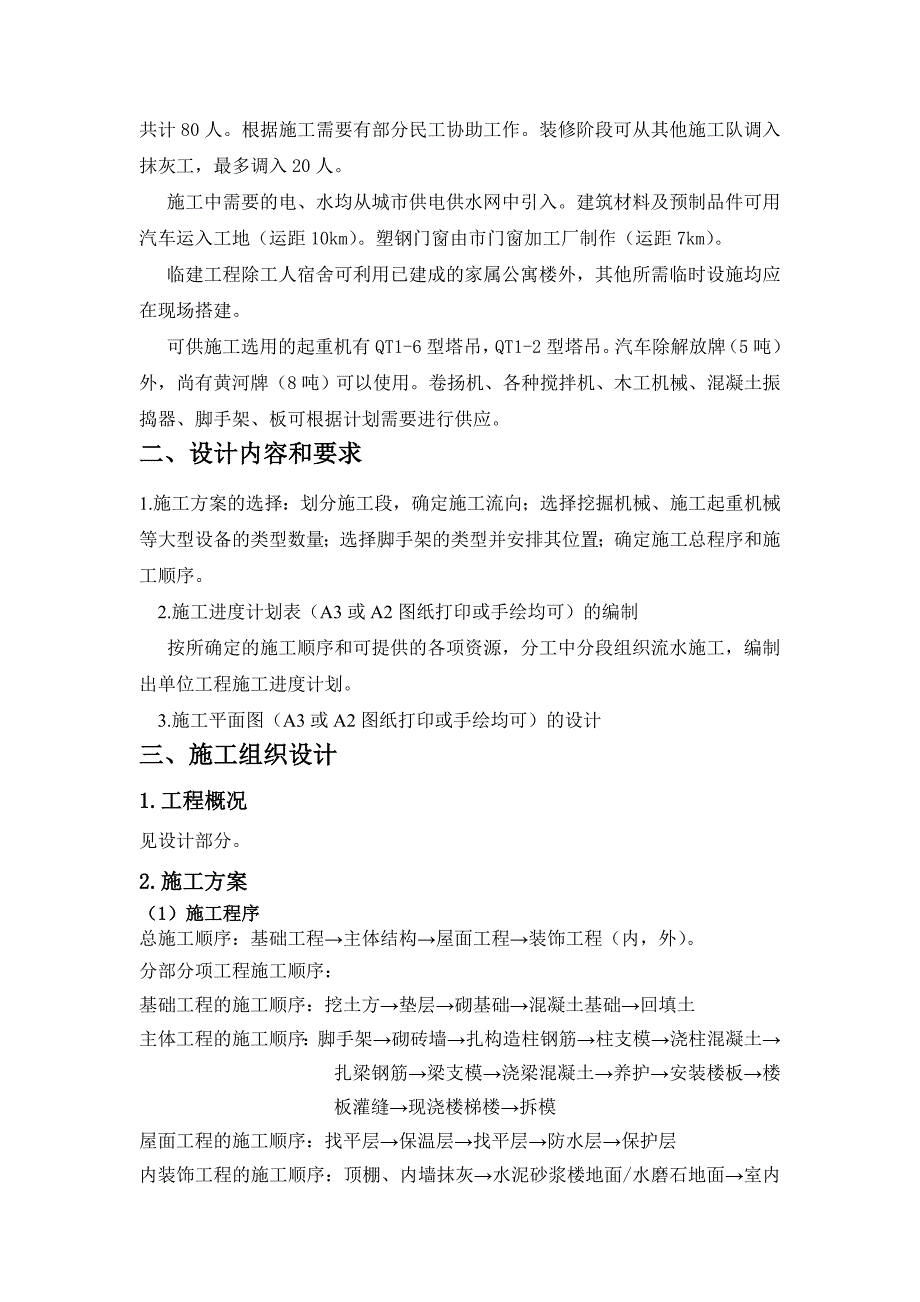

4、现场搭建。可供施工选用的起重机有QT1-6型塔吊,QT1-2型塔吊。汽车除解放牌(5吨)外,尚有黄河牌(8吨)可以使用。卷扬机、各种搅拌机、木工机械、混凝土振捣器、脚手架、板可根据计划需要进行供应。二、设计内容和要求1.施工方案的选择:划分施工段,确定施工流向;选择挖掘机械、施工起重机械等大型设备的类型数量;选择脚手架的类型并安排其位置;确定施工总程序和施工顺序。 2.施工进度计划表(A3或A2图纸打印或手绘均可)的编制 按所确定的施工顺序和可提供的各项资源,分工中分段组织流水施工,编制出单位工程施工进度计划。 3.施工平面图(A3或A2图纸打印或手绘均可)的设计三、施工组织设计1.工程概况见

5、设计部分。2.施工方案(1)施工程序总施工顺序:基础工程主体结构屋面工程装饰工程(内,外)。分部分项工程施工顺序:基础工程的施工顺序:挖土方垫层砌基础混凝土基础回填土主体工程的施工顺序:脚手架砌砖墙扎构造柱钢筋柱支模浇柱混凝土扎梁钢筋梁支模浇梁混凝土养护安装楼板楼板灌缝现浇楼梯楼拆模屋面工程的施工顺序:找平层保温层找平层防水层保护层内装饰工程的施工顺序:顶棚、内墙抹灰水泥砂浆楼地面/水磨石地面室内喷白安装工程的施工顺序:安装木门窗/厕所木隔断玻璃油漆木门窗油漆外墙装饰及室外工程的施工顺序:外墙面装饰台阶散水(2) 施工段的划分按所规定的沉降缝和伸缩缝分成两个流水段,I段分为前楼17轴;II段分

6、为前楼713轴,进行分段分层流水作业,加快工程进度。(3) 主要项目施工方法及施工顺序基础工程基础工程主要施工顺序:放线,挖土,地基处理,垫层混凝土,放脚砌筑,地基圈梁与基础墙管道埋设回填土主体工程主体工程主要有砌墙,现浇混凝土圈梁(楼梯,大梁挑楦,构造柱,楼板)在基础完工及地层架空板安装完毕后,进行分层分段流水施工,其主要施工顺序如下: 放线内外墙分步架砌筑构造柱预制梁安装圈梁硬架及现浇支模圈梁现浇板钢筋安装预制楼板并加固板缝钢筋混凝土浇筑养护上层放线女儿墙 屋面工程施工顺序:屋面板安装、灌缝,女儿墙砌筑、压顶浇筑20厚1:3水泥砂浆找平层刷冷底子油一道,热沥青玛脂两遍,沿墙高出保温层上表面

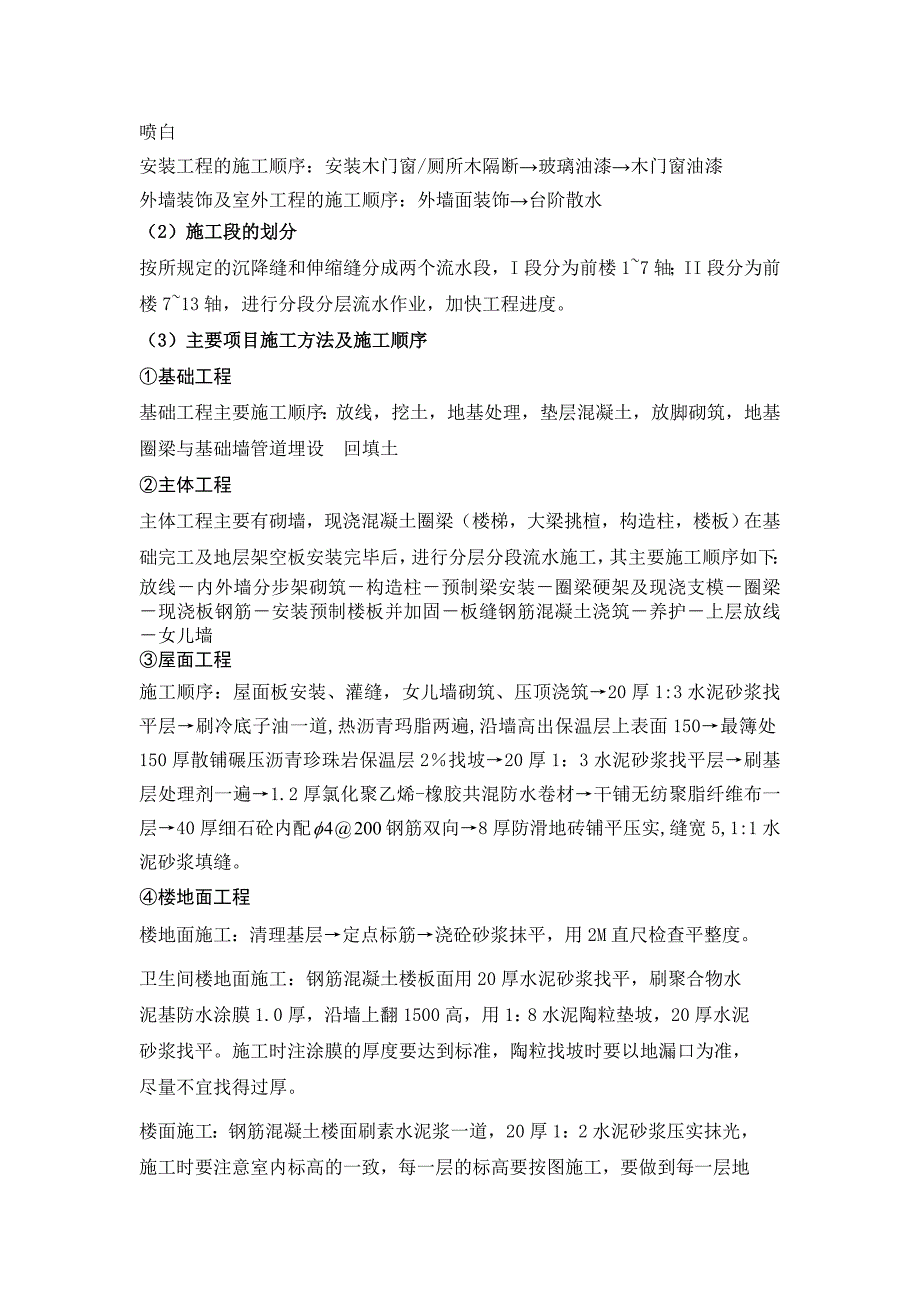

7、150最簿处150厚散铺碾压沥青珍珠岩保温层2找坡20厚1:3水泥砂浆找平层刷基层处理剂一遍1.2厚氯化聚乙烯-橡胶共混防水卷材干铺无纺聚脂纤维布一层40厚细石砼内配钢筋双向8厚防滑地砖铺平压实,缝宽5,1:1水泥砂浆填缝。楼地面工程楼地面施工:清理基层定点标筋浇砼砂浆抹平,用2M直尺检查平整度。卫生间楼地面施工:钢筋混凝土楼板面用20厚水泥砂浆找平,刷聚合物水泥基防水涂膜1.0厚,沿墙上翻1500高,用1:8水泥陶粒垫坡,20厚水泥砂浆找平。施工时注涂膜的厚度要达到标准,陶粒找坡时要以地漏口为准,尽量不宜找得过厚。楼面施工:钢筋混凝土楼面刷素水泥浆一道,20厚1:2水泥砂浆压实抹光,施工时要

8、注意室内标高的一致,每一层的标高要按图施工,要做到每一层地面标高无误差。装饰工程A、抹灰工程 a、抹灰工程遵循先外墙,先上后下,先顶棚、墙面后地面的顺序。抹灰前必须先找好规矩,即四角规方、横线找平、立线吊直、弹出准线和墙群、踢脚板线。 b、此为中级抹灰,先用托线板检查墙面平面垂直程度,大致决定抹灰厚度(最薄处一般不小于7MM),再在墙上角做有个亿标准灰饼(用打底砂浆或1:3水泥砂浆,也可用水泥:石灰膏:砂=1:3:9混合砂浆,遇有门窗垛角角处要补做灰饼),大小5CM见方,厚度以墙面平整垂直决定,用木杆刮平,厚度与灰饼平,待稍干后进行底层抹灰。抹底层砂浆,用1:3水泥砂浆混合砂浆。严格控制找平层

9、砂浆的稠度。 c、底层抹灰完工后,再用1:2水泥砂浆批满。中层砂浆为精找平,厚5MM,以解决基层抹灰找平回缩产生的不平,保证找平层“绝对”平整。其操作应随手带平 d、中层抹灰完成后,再用1:2水泥砂浆罩面。必须仔细操作,确保表面平整、光滑、无裂纹。 e、中层抹灰完成后,再用1:2水泥砂浆罩面。必须仔细操作,确保表面平整、光滑、无裂纹。 f、在分层涂抹中,水泥砂浆的抹灰曾,应待前一层抹灰层凝结后,方可涂抹后一层。在中层的砂浆凝固之前,也可在层面上每隔一定距离交叉划出斜痕,以增强面层与中层的黏结。抹灰抹后后应加强撒水养护,防止抹灰空鼓和干裂。 g、冬期施工:砂浆在制作时应掺入化学附加剂如氯化钠、氯

10、化钙、亚硝酸钠、漂白粉等。 B、涂料工程 a、在喷涂前:基层表面必须坚固和无酥松、脱皮、起壳、粉化等现象。 b、涂料应还满足下列要求 、根据墙面湿度、粗糙度确定相应的稀释比例。 、涂料中严禁加水及其他溶剂,只能用相应的涂料稀释液调制。 、施工前应彻底搅拌涂料,时间不低于510分钟,视搅拌器而定。 、涂料使用过程中,应每隔15分钟搅拌一次。 、稀释比例不同的涂料严禁混合使用,否则会产生色差。 c、在喷涂施工中涂料稠度、空气压力、喷射距离、喷枪运行中的角度和速度等方面均有一定的要求。涂料稠度必须适中、太稠、不便施工,太稀,影响涂层厚度,容易流淌。空气压力在0.4-0.8N/mm2之间选择确定,压力

11、选的过低或过高,涂层质感差,涂料损耗多。喷射距离一般为40-60cm,喷嘴离被涂墙面平行移动,运行速度要保持一致。喷涂施工希望连续作业,一气呵成,争取到分隔缝处再停歇。C、门窗工程a、门窗为木门窗及铝合金。b、弹线找规矩:外墙窗,在最高层找出窗位置,以其边为标准,分别用经纬仪将门窗边线下引,并做好标记,对个别不直的口边进行剔凿处理,门窗的水平线位置应以楼层+1000水平线为标准,往上反量出窗下线,门窗允许偏差宽度5mm,高度5mm。c、门窗的规格应符合设计要求,对规格尺寸进行分类堆放,标准水平线进行安装,门窗各部件要求安装牢固,并做好半成品的保护、防止粉刷砂浆粘结到门窗上。d、木门框四周侧面防

12、腐处理,按设计要求,塑钢窗连接件、固定件等安装用金属零件,除不锈钢外均进行镀锌处理。3. 施工进度计划 施工进度计划编制顺序: 划分施工过程,计算工程量,套用施工定额,劳动量和机械台班量的确定,计算施工过程的持续时间,组织流水施工。(1) 计算工程量A、 按施工图实物工程量计算材料表如下序号材料名称单位数量1普通水泥M3700白水泥M31902砂子M319003砾石M313004钢筋T605模板M25006标准砖万块2257生石灰M32608炉渣M31209马赛克M2450010瓷面砖M265011涂料M22430012卷材M21500B、劳动量和每班工作人数计划表 工种序号最高人数9月10月

13、11月瓦工12020200木工21616160普工330303010钢筋工41010100砼工51010102油工6100610抹灰工7100610合计106869832工种人数进场时间退场时间钢筋工8开工09年12月初木 工(模板)28开工09年12月中砼 工33开工09年12月中瓦工2110年1月初10年1月中旬防水工1610年1月10年1月粉刷工5010年1月10年3月中旬门窗安装工2310年1月10年3月油漆工610年5月初10年5月中脚手架工20开工外墙抹灰完水电工5开工完工电焊工5开工完工机操工5开工完工普通工20开工完工E、施工进度计划1 基础工程M=8 n=8t(基础支模版)=

14、38(2*1)=19人 t(基础配筋)=78(2*1)=39人 t浇筑混凝土=113(2*1)=57人T=(m+n-1)*K=5天土方开挖需要六个班组,62=3天,取5天。混凝土垫层需要26个工日。13人士共,需要两天。则基础工程总工期为5+5+2=12天2主体工程 t(扎柱钢筋)=57(8*4)=2天 R=4人 t(支模版)1011(8*10)=14天 R=10人 t(梁钢筋)=55(8*4)=2天 R=4人 t(板钢筋)=306(8*10)=4天 R=10人 t(圈梁)=160(8*5)=4天 R=5人 t(浇筑混凝土)=239(8*10*3)=1天浇筑混凝土只能一天完成。三班倒制度, t(基础砌筑)=90(8*6)=2天 R=6人 t(砌筑主体)=553(8*15)=5天 R=15人总工期为81天。3屋面工程 t(找平)=53(18*1)=3天 R=18人找平后需7天

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 课程设计

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
