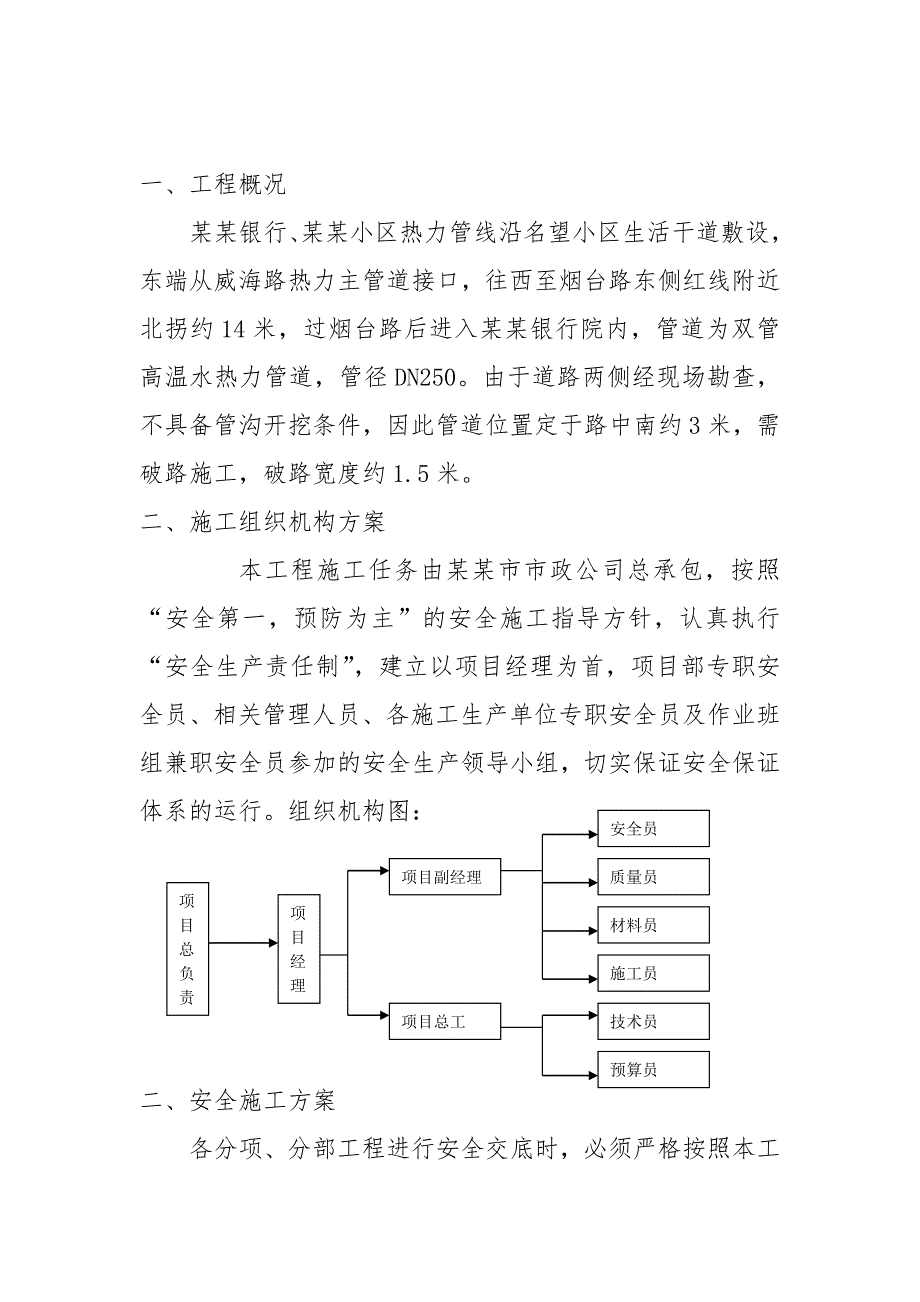

1、某某银行、某某小区热力管线施工方案建筑之家一、工程概况某某银行、某某小区热力管线沿名望小区生活干道敷设,东端从威海路热力主管道接口,往西至烟台路东侧红线附近北拐约14米,过烟台路后进入某某银行院内,管道为双管高温水热力管道,管径DN250。由于道路两侧经现场勘查,不具备管沟开挖条件,因此管道位置定于路中南约3米,需破路施工,破路宽度约1.5米。二、施工组织机构方案安全员 本工程施工任务由某某市市政公司总承包,按照“安全第一,预防为主”的安全施工指导方针,认真执行“安全生产责任制”,建立以项目经理为首,项目部专职安全员、相关管理人员、各施工生产单位专职安全员及作业班组兼职安全员参加的安全生产领导

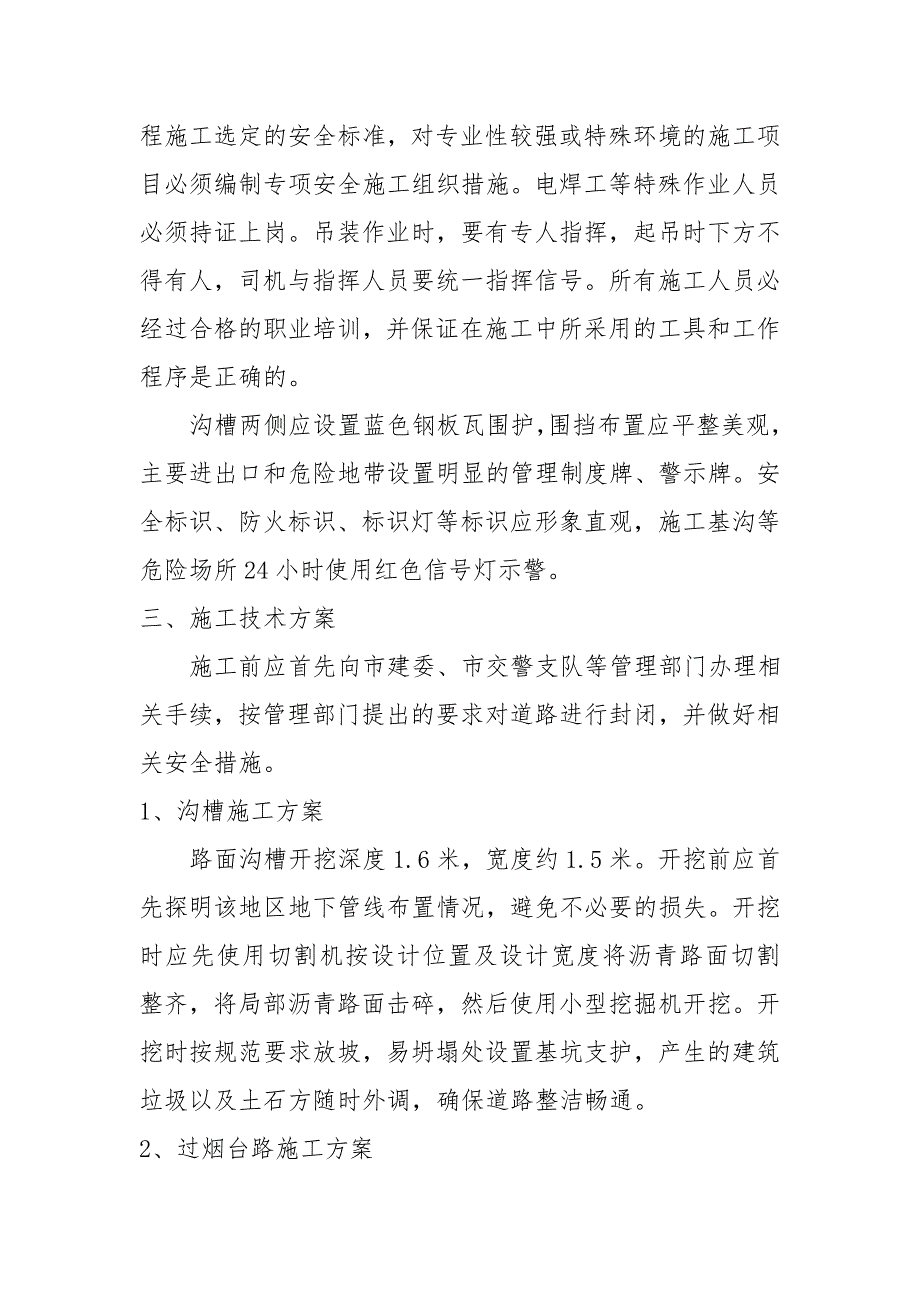

2、小组,切实保证安全保证体系的运行。组织机构图:项目副经理质量员项目经理材料员项目总负责人施工员项目总工技术员预算员二、安全施工方案各分项、分部工程进行安全交底时,必须严格按照本工程施工选定的安全标准,对专业性较强或特殊环境的施工项目必须编制专项安全施工组织措施。电焊工等特殊作业人员必须持证上岗。吊装作业时,要有专人指挥,起吊时下方不得有人,司机与指挥人员要统一指挥信号。所有施工人员必经过合格的职业培训,并保证在施工中所采用的工具和工作程序是正确的。沟槽两侧应设置蓝色钢板瓦围护,围挡布置应平整美观,主要进出口和危险地带设置明显的管理制度牌、警示牌。安全标识、防火标识、标识灯等标识应形象直观,施工

3、基沟等危险场所24小时使用红色信号灯示警。三、施工技术方案 施工前应首先向市建委、市交警支队等管理部门办理相关手续,按管理部门提出的要求对道路进行封闭,并做好相关安全措施。1、沟槽施工方案路面沟槽开挖深度1.6米,宽度约1.5米。开挖前应首先探明该地区地下管线布置情况,避免不必要的损失。开挖时应先使用切割机按设计位置及设计宽度将沥青路面切割整齐,将局部沥青路面击碎,然后使用小型挖掘机开挖。开挖时按规范要求放坡,易坍塌处设置基坑支护,产生的建筑垃圾以及土石方随时外调,确保道路整洁畅通。2、过烟台路施工方案过烟台路破路施工,施工前应首先探明烟台路两侧地下管线情况,特别是国防光缆的深度、位置。探明管

4、线情况后方可施工。首先开挖烟台路东半侧,热力管道穿越国防光缆处,下返深度在国防光缆下1米左右,穿越国防光缆时应严格按产权单位提出的要求及相关规范进行支护,穿越国防光缆至安全距离时,管道上返至正常深度1.6米过路。过路施工过程中应确保各个地下管线的安全。东侧热力管线施工完毕后回填,临时恢复通行,继续开挖西侧道路。3、石方爆破方案 严格按相关程序办理施工炸药的领取、使用及存放,国防光缆处及人口密集区等重要部位应采用膨胀剂松动岩石法,不宜爆破。爆破施工指定专门安全负责人,严格按爆破程序及要求操作,确保爆破安全。4、回填及恢复方案 热力管道安装施工完毕并验收合格后,首先使用粒径2mm左右细沙回填,回填

5、至管顶上200mm。随后严格按华能热力管网市政道路恢复施工工艺要求及相关规范铺设三合土、混凝土、粗粒沥青面层、细粒沥青面层。5、雨天施工方案降雨天应根据施工规模备好2-3台水泵,随时做好管沟排水工作,做好沟槽支护,防止沟槽坍塌。怕雨、怕潮、怕裂、怕倒的原材料,构件及设备等放入室内或设立坚实的基础,堆放在较高处,并用篷布封盖严密。四、安全用电方案机电设备设专用开关,并设置漏电保护器,保护接地线应进行接地电阻测试并记录,焊机应设在干燥的地方,平稳牢固,接地装置有效,导线绝缘要良好。焊机的断路器的按触点电极需定期检查修理。降雨时应做好机电设备的防雨措施,检查电缆是否有漏电现象,埋设是否牢靠等。五、工

6、期保证措施1、加强对工程进度计划的编制,对工程计划进行细化,编制各单位工程的网络施工计划,保证关键工序的计划落实。确保机械设备和劳动力投入,备足机械设备易损件,保证机械设备的正常使用,根据工程需要,可再调入机械设备和劳动力,进一步加强施工力量,提高施工进度。2、实行工期的目标管理,将计划目标层层分解,分解到各工序各部位,具体落实到人,实行经济承包,奖罚兑现,提高施工人员的积极性和主动性。严格按施工规范和施工方案组织施工,避免发生质量事故,影响施工进度。若遇不可预见情况,发生工期延误,要及时调整施工计划,加班加点实现工期目标。3、协调好与施工外部环境的关系,组织好施工的用水、用电,防止因断水、断

7、电影响施工进度,并协调好与当地单位、居民的关系,减少外界因素的干扰,确保工程按计划工期竣工。六、文明施工方案 1、设置施工标志牌,工地现场要挂有文明施工标牌条幅等。2、确保道路畅通,整洁,场地及时修整,不得积水,建筑垃圾集中及时清运。3、各种机械噪音要采取措施尽量减轻,免除因施工噪音扰民引起的投诉。4、班组必须做到操作面干净整洁,随产随清,达到操作面现场文明。5、用兰色钢板瓦围挡将施工现场封闭,保证文明施工要求。6、施工开挖要切实保护好各种管线,不得盲目蛮干,以免给国家造成不必要的损失。7、施工现场要做到道路畅通,设立醒目的交通导向标志,引导车辆按规定的路线整齐有序的行驶。七、环境保护方案 1

8、、现场规划按照施工平面图,对施工现场进行合理规划。作到场地平整,材料堆放整齐,道路畅通。建筑垃圾做到日产日清,集中堆放,专人管理,统一清运。2、防污措施施工现场要严格控制对大气的污染,使用油、气、电等洁净燃料,禁止使用散煤等污染性燃料;不得在施工现场熔融沥青、焚烧垃圾等有毒有害物质。施工现场应设置有效的排水系统,配备排水设施,保持排水畅通,不积存污水,不乱排污水。施工机械应防止严重漏油,禁止机械运转中产生的油污水未经处理就直接排放,或维修施工机械时油污水直接排放。3、防尘措施对因堆放、装卸、运输等易产生扬尘的污染源,应采取遮盖、洒水、封闭等有效的控制措施,最大限度的减少粉尘污染。施工产生的各种垃圾要及时清理,做到工完场清。水泥、垃圾等灰尘较大物体暂时存放时,要加盖防尘篷布。4、防噪音措施施工现场采取有效措施控制噪音对周边环境的污染。加强对施工机具的维修、保养,装卸物料时轻卸轻放;未经审批,夜间不得进行产生噪音工程的施工。做好周围企业的工作,对施工带来不便取得他们的谅解。提倡文明施工,尽量减少人为的大声喧哗,干活时不得喊号子。尽量减少钢管等敲击产生的噪音。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
