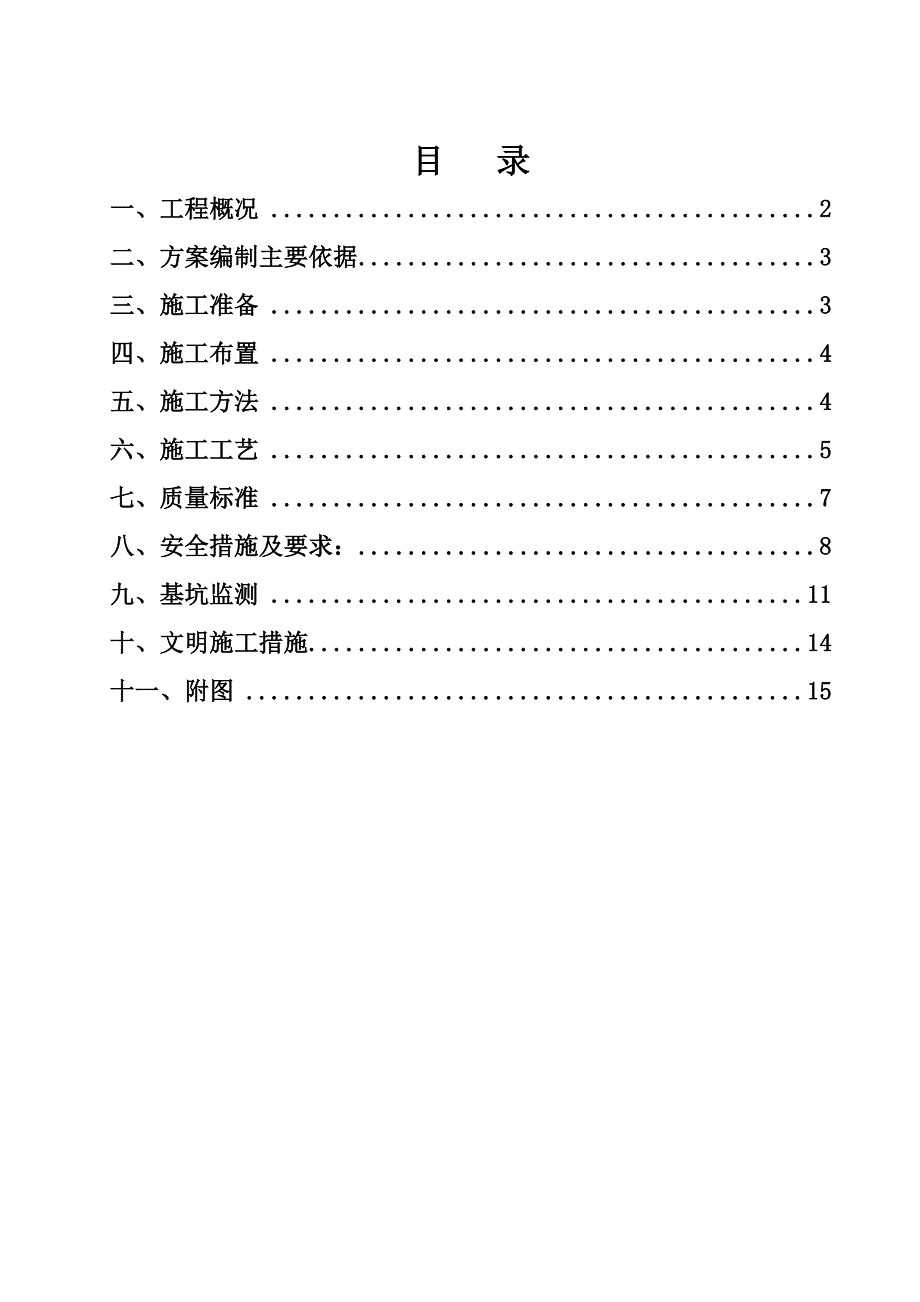

1、目 录一、工程概况2二、方案编制主要依据3三、施工准备3四、施工布置4五、施工方法4六、施工工艺5七、质量标准7八、安全措施及要求:8九、基坑监测11十、文明施工措施14十一、附图15一、工程概况1、工程名称:某某住宅小区。2、某某县会州大道以南、莲湖路以东、水岸花都住宅小区以北、某某县第七中学以西。3、地质情况,场地地面高程在1393.561395.77m,整个场地东高西低,地势开阔,平坦。整个场地地下存在地下水,且埋藏较浅。地下水类型为孔隙潜水,赋存在卵石层中,地下水埋深在1.11.3m,相应水位标高在1392.291392.99m。根据甘肃省城乡设计研究院提供的某某住宅小区岩土工程勘察报

2、告。在勘探范围内,自上而下以此为:杂填土,层顶标高为1395.211395.77m,层厚为0.303.00m。淤泥质砂土,层顶标高为1392.731394.12m,层面埋深为0.002.60m,场地地下层厚为0.30-2.00m。卵石,层面标高为1391.191395.47m,层面埋深为0.004.20m,层厚为9.7019.40m。圆砾,层面标高为1388.551392.21m,层面埋深为2.006.50m,层厚为0.505.80m。细沙,层面标高为1387.431393.31m,层面埋深为2.108.00m,层厚为0.402.20m。圆砾,层面标高为1387.111388.68m,层面埋深

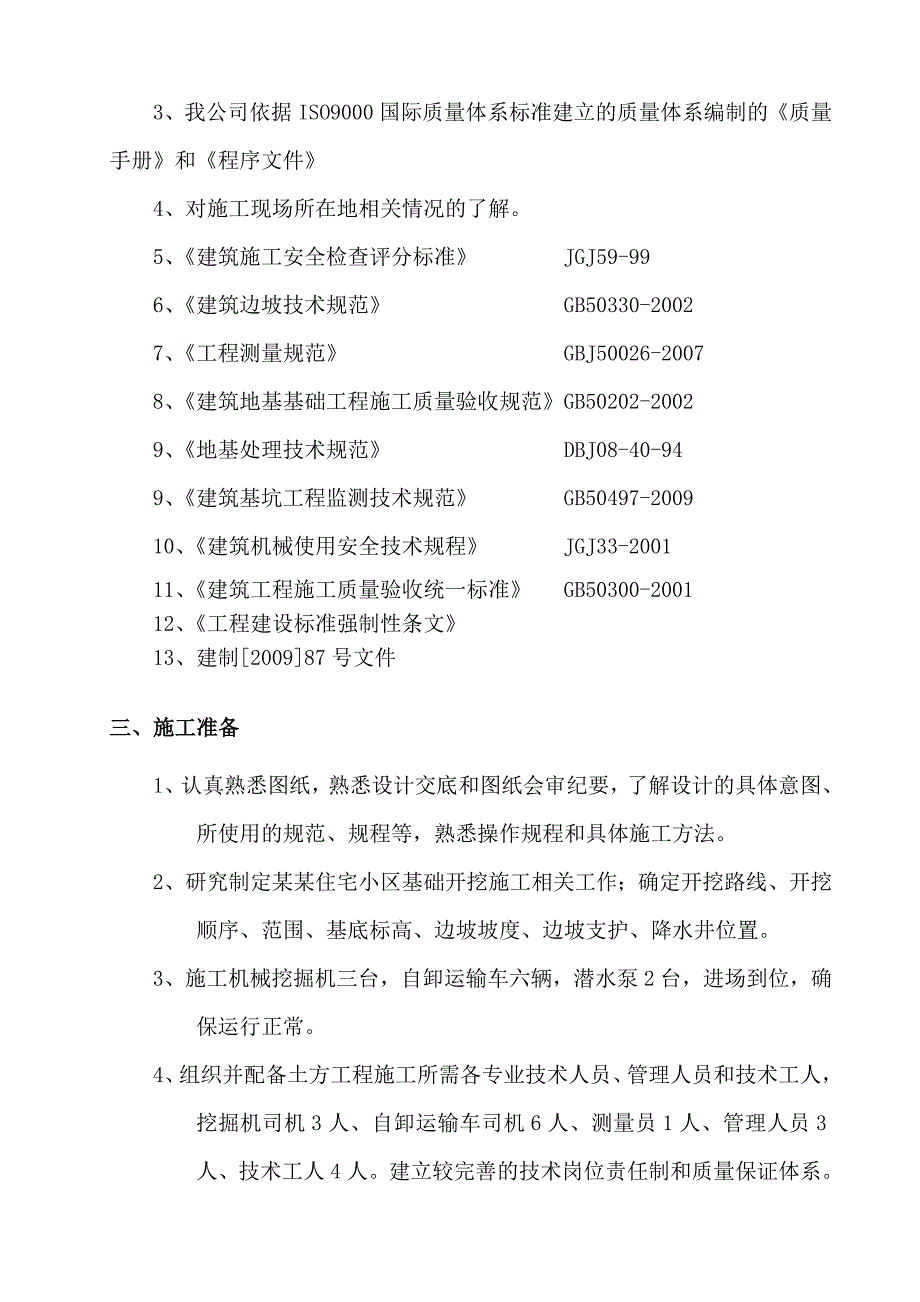

3、为6.706.80m,层厚为0.802.40m。细砂,层面标高为1381.421381.67m,层面埋深为12.2014.000m,层厚为0.300.50m。粗砂,层面标高为1389.531392.65m,层面埋深为3.005.80m,层厚为0.801.20m。砂岩,层面标高为1375.581381.84m,层面埋深为12.5019.90m,强风化层层厚为1.02.0m,弱风化层层厚为1.25.3m.根据本工程特点、场地土条件,基础采用平板式筏型基础;卵石层作为持力层。二、方案编制主要依据1、某某住宅小区岩土工程勘察报告2、某某住宅小区设计图纸。3、我公司依据ISO9000国际质量体系标准建立

4、的质量体系编制的质量手册和程序文件4、对施工现场所在地相关情况的了解。5、建筑施工安全检查评分标准 JGJ59-996、建筑边坡技术规范 GB50330-2002 7、工程测量规范 GBJ50026-20078、建筑地基基础工程施工质量验收规范GB50202-2002 9、地基处理技术规范 DBJ08-40-949、建筑基坑工程监测技术规范 GB50497-2009 10、建筑机械使用安全技术规程 JGJ33-200111、建筑工程施工质量验收统一标准 GB50300-2001 12、工程建设标准强制性条文13、建制200987号文件三、施工准备1、认真熟悉图纸,熟悉设计交底和图纸会审纪要,了

5、解设计的具体意图、所使用的规范、规程等,熟悉操作规程和具体施工方法。2、研究制定某某住宅小区基础开挖施工相关工作;确定开挖路线、开挖顺序、范围、基底标高、边坡坡度、边坡支护、降水井位置。3、施工机械挖掘机三台,自卸运输车六辆,潜水泵2台,进场到位,确保运行正常。4、组织并配备土方工程施工所需各专业技术人员、管理人员和技术工人,挖掘机司机3人、自卸运输车司机6人、测量员1人、管理人员3人、技术工人4人。建立较完善的技术岗位责任制和质量保证体系。5、地下水采取井点降水。四、施工布置1、进场先按照施工定位图将场地建筑物及开挖边线定出,测出场地标高方格网,算出土方量,确定开挖所需要的机械及机械的使用量

6、。2、对现场施工方位内的周边做好周边防护。3、根据某某住宅小区岩土工程勘察报告计算出地下水位具场区地下的深度并且布置好井点降水的位置。4、规划临设区域,各种机械进场开始按计划挖土。 五、施工方法土方开挖采用机械和人工相结合的开挖方式,机械采用挖掘机、铲车及自卸运输车。本工程土方开挖分两次完成,首先采用大开挖挖深至出现地下水为止,即0.000以下5.5米位置,开始井点降水,水位降至-10m后进行二次大开挖,并对周边进行喷锚支护,由于1#、2#、3#、4#、5#楼设计为地下室两层,6#、7#、8#、9#楼及幼儿园为地下一层,挖至-6.9m(剩余30cm),停止二次开挖,管理人员配合测量员进行基坑内

7、放线,定出1#、2#、3#、4#、5#楼开挖边线,对1#5#楼进行三次大开挖,对周边护坡处采取标高控制措施,对6#9#楼及幼儿园基坑内余留的30cm厚土方人工配合机械清底,1#5#楼三次大开挖土挖至-9.1米(剩余30cm)位置停止,在护坡支护到-9.1米位置后在周边护坡处采取标高控制措施,然后对1#5#楼基坑内余留的30cm厚土方人工配合清底,同时由两端轴线、中心线引桩拉通线,检查距基坑边尺寸并修整基坑边及边坡。最后清除基坑底土方。由于大型挖掘机不能将基坑中转角的土方全部清除,需人工配合进行清除,将土方清至机械作业半径范围之内,再用机械挖取运出,随挖随运现场四周不留土方。在机械施工挖不到的边

8、角、狭窄处土方,人工配合机械同时进行土方清底,以便及时用机械挖除。由于场地遗留废弃物较多,并且在地下存有井桩,故先对全场地进行废弃物清理,并挖除井桩,然后从基坑端头以倒退行驶的方法进行开挖。自卸汽车停置在挖土机的两侧装运土。当采用挖土机沿挖方边缘移动时,机械距离边坡上缘的宽度不得小于基坑深度的1/2。土方开挖宜从上到下分层分段依次进行。基础范围内可采用1:0.3放坡系数放坡。在开挖过程中,应随时检查槽壁和边坡的状态,并保护好已支护好的护坡。六、施工工艺1、工艺流程:确定开挖的顺序和坡度根据甲方提供的坐标点用全站仪定出场地开挖位置分段分层均匀下挖修边和清底在土方开挖完成后,通知建设单位、设计单位

9、、监理单位、施工单位四方对基坑基底情况进行验收。2、开挖顺序:基坑土方开挖应东西方向从中间向两边,南北方向从南向北开挖,自卸汽车配置在挖土机的两侧装运土(开挖顺序详见土方开挖及周边防护示意图)。3、坡度的确定:本工程基坑开挖深度为6#、7#、8#、9#楼及幼儿园为7.6m, 1#、2#、3#、4#、5#楼为9.9m,计划基坑边坡按坡度角=71.6(约1:0.3)选择单坡形边坡放坡。根据岩土工程勘察报告第5页(表5)提供的该工程场区地基承载力特征值:重度=18.125KN/m,粘聚力c=10kpa,摩擦角=20,则:边坡开挖允许高度验算:,现场东南两侧标高相对于0.000为-2.7m固大于6#、

10、7#、8#、9#楼及幼儿园最大开挖深度7.6m。但是不满足1#、2#、3#、4#、5#楼地下开挖深度9.9m固在基坑西侧及北侧实施喷锚支护措施以达到边坡开挖高度验算要求。同时,该放坡系数也符合湿陷性黄土地区建筑基坑工程安全技术规程(JGJ167-2009)第17页,表 5.2.2 “土质基坑侧壁放坡坡度允许值(高宽比)”中有关黄土地区Q4类黄土状土在坑深510m时的坡度要求。土坡稳定性验算:根据不同内摩擦角曲线图,查得当坡角=71.6,内摩擦角=33.625时,稳定系数。求得稳定系数:因为K1.30,符合一级基坑稳定性要求,基坑处于稳定状态。4、机械开挖:根据已确定好的开挖边线及边坡坡度,分层

11、分段,依次向下开挖。5、人工修边清底:待机械挖至距坑底30cm,改为人工修边清底,并严格控制坑底标高,防止超挖。6、人工清底结束后应及时组织有关人员进行基础验槽,验槽结束后,应立即进行下道工序施工,防止基底长时间暴露。7、若遇地下管线、坑道等特殊情况,会同甲方监理单位共同研究处理后方可开挖。8、根据地堪报告,6#北侧杂填土层中垃圾土层较厚,开挖后坡顶较窄处,应人工挖除,及时消除隐患。七.质量标准1、保证项目基坑(槽)的土质必须符合设计要求,并严禁扰动。2、允许偏差项目 土方开挖工程质量检验标准项序项 目允许偏差或允许值(mm)检验方法柱基基坑基槽挖方场地平整管沟地(路)面基层人工机械主控项目1

12、标高-5030+50-50-50水准仪2长度、宽度(由设计中心)线向两边量)+200-50+300-100+500-150+100-全仗义、钢尺量3边坡设计要求观察或用坡度尺检查一般项目1表面平整度2020502020用2m靠尺和楔开塞尺检查2基底土性设计要求观察检查或土样分析八、安全措施及要求:1、安全管理对施工人员的素质要求(1)施工人员必须身体健康,经卫生部门体检合格,作业人员年龄1853周岁。(2)施工人员必须具备一定文化基础,做到安全施工,正确使用安全带、安全帽等。(3)施工人员事先进行安全教育并进行考试。(4)特殊工种必须持有政府部门颁发的有效证件。证件复印件随身携带以便检查。2、

13、施工机械安全要求运输机械启动前检查是否有机械合格证,机械年检证等。3、所需安全设施名称、规格、数量和实施方案。(1)在整个开挖区域1500mm外设置高度1200mm的安全围栏并挂警示牌。(2)夜间施工要有安全红色警示灯。(3)与其它单位有交叉作业必须签订安全协议。4、主要安全纪律(1)施工人员施工前进行系统培训并熟悉建筑施工安全检查评分标准(2)施工人员进入现场应穿工作服,佩戴上岗证,戴好安全帽,系好下颌带。(3)施工人员应遵守现场安全纪律,施工过程中禁止打闹,乱扔东西。禁止疲劳作业。(4)机械操作有专人负责,非操作工严禁操作。(5)在施工现场不得骑自行车、摩托车等。(6)施工人员遵守纪律,根

14、据规程各行其是、各尽其责、不得超工种、超范围、串岗作业。(7)施工人员酒后严禁进入现场,现场严禁吸烟。(8)施工人员施工前必须进行现场交底,严格按施工方案施工,无交底严禁施工。5、个人防护用品的配置.(1)施工人员配备合格安全帽及安全带。(2)电工及机械操作人员应配备绝缘手套。6、安全注意事项(1)在挖土过程中要时刻注意边坡的稳定,对周边道路、排水沟进行监控,如有异常情况,根据严重程度,做出相应的加固稳定措施,对于威胁到人员及机械设备安全的,应暂停挖土作业,危险排除后方可继续进行作业。(2)在施工作业过程中,要特别注意防止挖掘机对桩体的碰撞,防止对周边马路及排水沟的破坏,如果确实因为在个别区域应工作面狭窄而无法正常作业,经监理、甲方相关人员确认后,可以继续开挖。(3)挖掘机操作和汽车运土要听从现场指挥;所有车辆必须严格按规定的开行路线行驶,以防撞车。(4)用风镐进行截桩前,对操作人员及配合人员进行安全技术交底,对于大于2.5m长以上的桩体,为了防止截断过程中突然倾倒,要用钢管搭设简易架子进行扶持, 截断后放倒,用汽车吊吊出运走。风镐使用过程中,用电严格按照“三相五线”制执行。(5)基坑四周搭设钢管防护栏杆,用红白油漆涂刷。(6)基坑四周距边1.5m处设置一道防护栏杆。栏杆埋入地下900,栏杆高1.5m,立杆

展开阅读全文
