景观格梗施工方案格梗工程施工方案.doc

上传人:p** 文档编号:1051860 上传时间:2024-06-26 格式:DOC 页数:24 大小:86KB
下载 相关 举报
景观格梗施工方案格梗工程施工方案.doc_第1页
第1页 / 共24页
景观格梗施工方案格梗工程施工方案.doc_第2页
第2页 / 共24页
景观格梗施工方案格梗工程施工方案.doc_第3页
第3页 / 共24页
景观格梗施工方案格梗工程施工方案.doc_第4页
第4页 / 共24页
景观格梗施工方案格梗工程施工方案.doc_第5页
第5页 / 共24页
景观格梗施工方案格梗工程施工方案.doc_第6页
第6页 / 共24页
景观格梗施工方案格梗工程施工方案.doc_第7页
第7页 / 共24页
景观格梗施工方案格梗工程施工方案.doc_第8页
第8页 / 共24页
景观格梗施工方案格梗工程施工方案.doc_第9页
第9页 / 共24页
景观格梗施工方案格梗工程施工方案.doc_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《景观格梗施工方案格梗工程施工方案.doc》由会员分享,可在线阅读,更多相关《景观格梗施工方案格梗工程施工方案.doc(24页珍藏版)》请在第壹文秘上搜索。

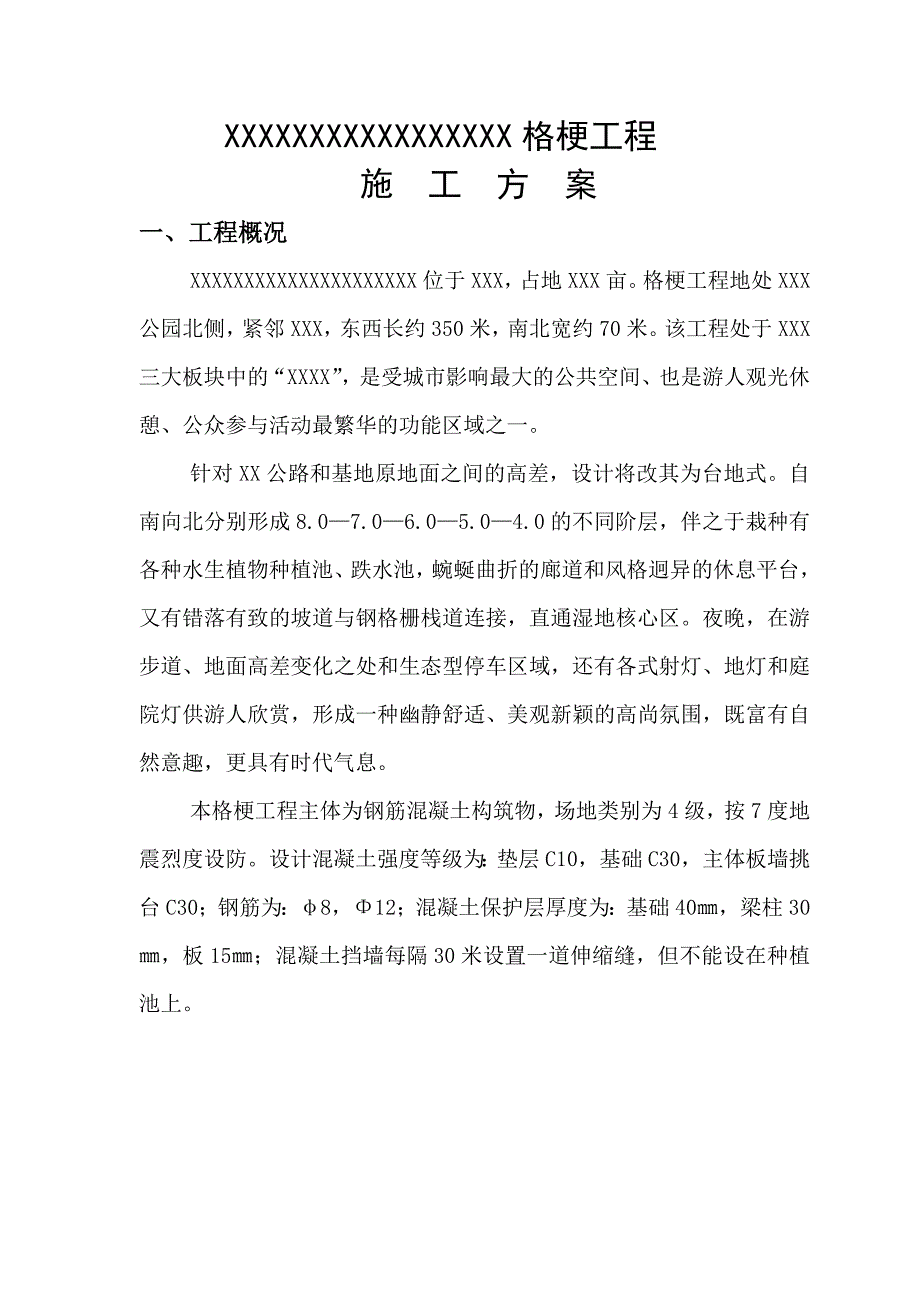

1、XXXXXXXXXXXXXXXXX格梗工程施 工 方 案一、工程概况XXXXXXXXXXXXXXXXXXXXX位于XXX,占地XXX亩。格梗工程地处XXX公园北侧,紧邻XXX,东西长约350米,南北宽约70米。该工程处于XXX三大板块中的“XXXX”,是受城市影响最大的公共空间、也是游人观光休憩、公众参与活动最繁华的功能区域之一。针对XX公路和基地原地面之间的高差,设计将改其为台地式。自南向北分别形成8.07.06.05.04.0的不同阶层,伴之于栽种有各种水生植物种植池、跌水池,蜿蜒曲折的廊道和风格迥异的休息平台,又有错落有致的坡道与钢格栅栈道连接,直通湿地核心区。夜晚,在游步道、地面高差变

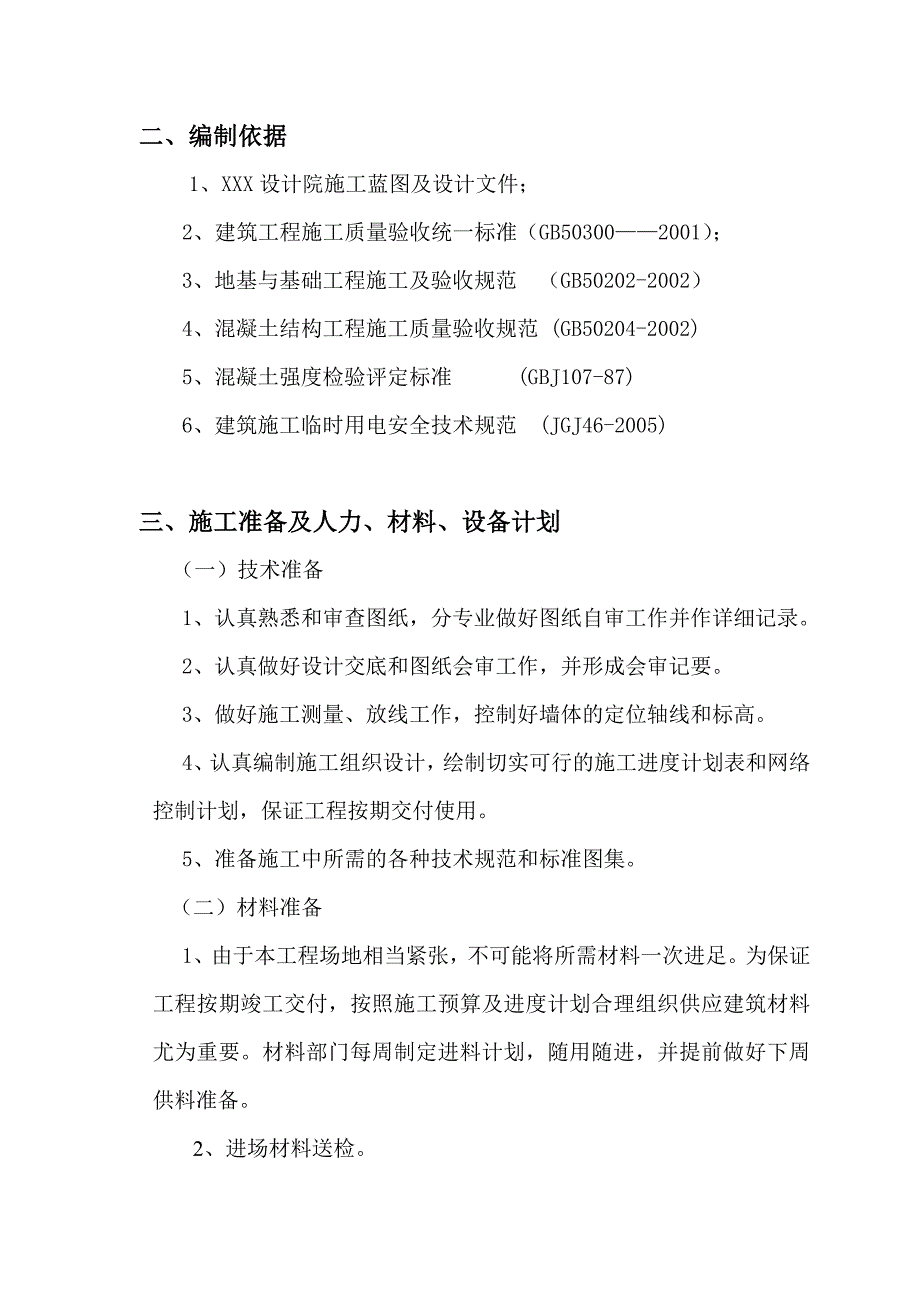

2、化之处和生态型停车区域,还有各式射灯、地灯和庭院灯供游人欣赏,形成一种幽静舒适、美观新颖的高尚氛围,既富有自然意趣,更具有时代气息。本格梗工程主体为钢筋混凝土构筑物,场地类别为4级,按7度地震烈度设防。设计混凝土强度等级为:垫层C10,基础C30,主体板墙挑台C30;钢筋为:8,12;混凝土保护层厚度为:基础40,梁柱30,板15;混凝土挡墙每隔30米设置一道伸缩缝,但不能设在种植池上。二、编制依据1、XXX设计院施工蓝图及设计文件;2、建筑工程施工质量验收统一标准(GB503002001);3、地基与基础工程施工及验收规范 (GB50202-2002) 4、混凝土结构工程施工质量验收规范 (

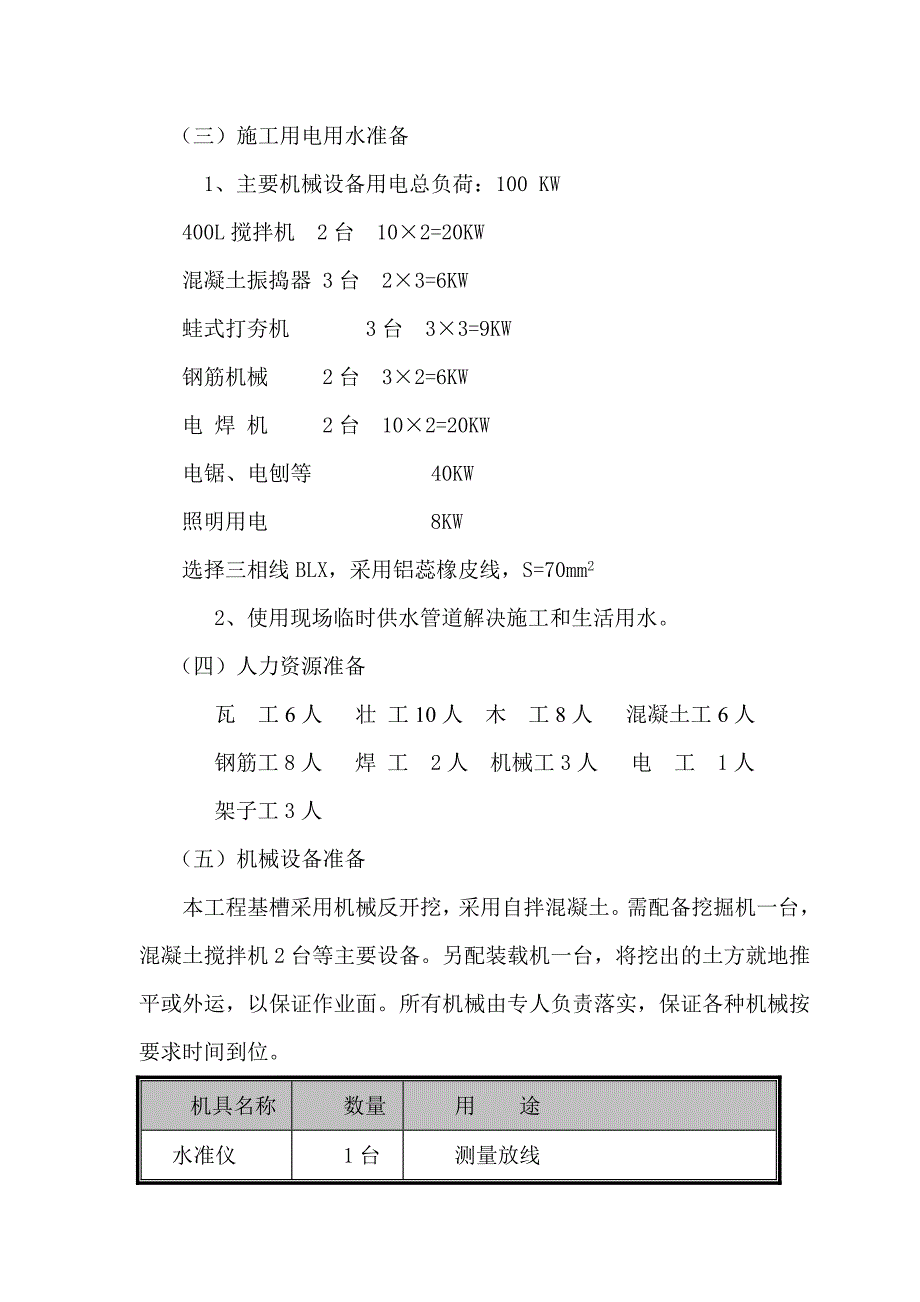

3、GB50204-2002)5、混凝土强度检验评定标准 (GBJ107-87) 6、建筑施工临时用电安全技术规范 (JGJ46-2005) 三、施工准备及人力、材料、设备计划(一)技术准备1、认真熟悉和审查图纸,分专业做好图纸自审工作并作详细记录。2、认真做好设计交底和图纸会审工作,并形成会审记要。3、做好施工测量、放线工作,控制好墙体的定位轴线和标高。4、认真编制施工组织设计,绘制切实可行的施工进度计划表和网络控制计划,保证工程按期交付使用。5、准备施工中所需的各种技术规范和标准图集。 (二)材料准备1、由于本工程场地相当紧张,不可能将所需材料一次进足。为保证工程按期竣工交付,按照施工预算及进

4、度计划合理组织供应建筑材料尤为重要。材料部门每周制定进料计划,随用随进,并提前做好下周供料准备。 2、进场材料送检。(三)施工用电用水准备1、主要机械设备用电总负荷:100 KW400L搅拌机 2台 102=20KW混凝土振捣器 3台 23=6KW蛙式打夯机 3台 33=9KW钢筋机械 2台 32=6KW电 焊 机 2台 102=20KW电锯、电刨等 40KW照明用电 8KW选择三相线BLX,采用铝蕊橡皮线,S=70mm22、使用现场临时供水管道解决施工和生活用水。(四)人力资源准备 瓦 工6人 壮 工10人 木 工8人 混凝土工6人钢筋工8人 焊 工 2人 机械工3人 电 工 1人架子工3人

5、(五)机械设备准备本工程基槽采用机械反开挖,采用自拌混凝土。需配备挖掘机一台,混凝土搅拌机2台等主要设备。另配装载机一台,将挖出的土方就地推平或外运,以保证作业面。所有机械由专人负责落实,保证各种机械按要求时间到位。机具名称数量用 途水准仪1台测量放线经纬仪1台测量放线挖掘机1台机械挖土自卸汽车2辆余土外运400L搅拌机2台混凝土搅拌翻斗车2台混凝土运输钢筋切断机1台钢筋弯曲机1台切割机1台电焊机2台钢筋、钢管栏杆等焊接插入式振动器4台混凝土振捣平板振动器2台混凝土振捣蛙式打夯机3台回填土夯实气焊气割1台电锯、电刨各1台 (五)施工现场准备 首先,进行施工现场控制网测量,设置测量控制点。其次,

6、规划施工现场的临电线路、临建设施、给排水管线,保证生产和职工生活的需要。第三,保证施工现场“三通一平”到位,这些都是实施正常施工的保障。四、主要施工方法和技术措施(一)根据本工程的特点,挑台以下的回填土难以压实,因此必须在挑台施工前先行将粘土夯实。所以混凝土挡墙部分拟采用三个步骤施工: 第一步C30挡墙基础。第二步挑台以下30墙板,回填土,分层夯实。第三步1.8米挑台及上部墙板施工,回填土夯实到顶。(二)土方开挖:土方施工采用机械与人工配合进行,以机械开挖为主,人工开挖为辅。首先为机械开挖:采用的挖土机械为WY-600型反铲挖土机,该机每小时挖土量最大可达到240m3,反铲半径为10-11m,

7、反铲深度6-7m。本工程机械挖土总方量约2500m3。挖土机根据各部位的标高平行后退作业,分段开挖完成。然后为人工清底,机械开挖余下的200mm厚采用人工修平。除去回填所需要的备用土方,其余的土方运出场外。土方开挖路线由7.0米层东端开始退挖至西端。(三)垫层和基础施工:基槽开挖结束后,向监理报验。验槽合格后浇筑C10混凝土垫层。然后在垫层上弹出轴线、复核标高。再依据基础边线与轴线的相关尺寸支设基础边线模板,绑扎钢筋。模板支撑采取在木模板的背面用14钢筋打入土层的方法稳定,安模时应拉通线校正模板。模板支设完后,用水准仪测控垫层面标高,标高控制采取在基坑内用短钢筋头打水平控制桩的方法。模板和钢筋

8、验收完毕,浇筑C30基础混凝土,先用平板振动器振捣密实,再用铁板拍压抹平。(四)第一段墙板施工 1、本工程模板采用双面酚醛树脂覆膜胶合板清水模板,墙板厚度为300mm,模板用M12的对拉螺栓拉结,沿墙板高每500mm设一道。2、支模程序:放线设置定位基准抹水泥砂浆支承面安放预埋件支墙外侧模板安装支撑绑扎钢筋和垫块、安装对拉螺栓支墙另一侧模板清除柱模内杂物调整模板位置紧固对拉扁铁固定支撑检查校正连接相邻墙模板。 3、模板、钢筋报验浇筑混凝土报审浇筑混凝土。混凝土采用现场搅拌,翻斗车输送到位,插入式振动棒振捣密实。砼的自由下落高度控制在1.5m以内, 4、模板拆除后进行第一次土方回填。采用分层回填

9、夯实,人工、机械配合进行。虚铺厚度不大于30,夯实遍数不得少于3-4遍。回填时间正处于雨季,因此,要求现场预留土方必须用彩条布覆盖,以保持土源干燥,含水量15。 (五)第二段墙板暨挑台施工 1、墙板支模程序同前。 2、为考虑施工和拆模方便,拟在1800挑台根部的3/4部位用土胎模,1/4部位用木模。 3、模板、钢筋报验浇筑混凝土报审浇筑混凝土。混凝土采用现场搅拌,翻斗车输送到位,插入式振动棒振捣密实。4、严格控制粗细骨料的规格和质量。5、用塑料薄膜及草袋覆盖保温,控制混凝土内外温差。6、加强混凝土浇水养护,提高早期强度。 7、模板拆除后进行第二次土方回填。采用分层回填夯实,人工、机械配合进行。

10、虚铺厚度不大于30,夯实遍数不得少于3-4遍。回填时间正处于雨季,因此,要求现场预留土方必须用彩条布覆盖,以保持土源干燥,含水量15。 (六)钢筋工程。本工程钢筋均在现场加工制作。 1、一级钢筋端部应另加弯钩。 2、纵向钢筋接头宜优先机械连接或焊接接头。接头类型可采用闪光电弧焊、电渣压力焊或气压焊焊接工艺。钢筋焊接的接头形式、焊接工艺和质量验收应符合国家现行标准中钢筋焊接及验收规程的有关规定。3、 电渣压力焊焊接工艺如下:焊前准备(试焊、检验合格、调整焊接参数)钢筋扶正对位夹钳夹紧钢筋安放焊条芯或铅丝圈填石棉垫焊剂入盒通电引弧电渣过程断电顶压拆夹钳拆焊剂盒去渣壳。4、 电渣压力焊接头应逐个进行

11、外观检查,进行力学性能试验时,应从每批接头中随机切取3个试件做拉伸试验,本工程以每一道格梗或施工段中300个同级别钢筋接头作为一批,不足300个接头仍按一批执行。电渣压力焊接头拉伸试验结果为3个试件的抗拉强度均不能小于该级别钢筋规定的抗拉强度。当试验结果有1个试件的抗拉强度低于规定值,应再取6个试件进行复验。复验后仍有1个试件的抗拉强度粘于规定值则该批接头不合格。5、电渣压力焊接头外观检查结果应满足如下要求:四周焊包凸出钢筋表面的高度应大于或等于4mm。钢筋与电焊接触处,应无烧伤缺陷。接头处的弯折角不得大于4度。接头处的轴线偏移不得大于钢筋直径的0.1倍,且不得大于2mm。6、钢筋绑扎注意以下

12、几个环节 钢筋制成的半成品要进行挂牌验收,专人负责清料,质安组负责抽查。 受力钢筋保护层厚度按图纸规定执行。 受力钢筋的接头位置应设在受力较小处,接头应相互错开。有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率应符合设计规定。(七)混凝土施工方法 1、墙板混凝土浇筑前,底部先填50-10mm厚与混凝土内砂浆成分相同的水泥砂浆,防止烂根。砼按500mm厚分层浇筑。在下层混凝土初凝前覆盖上层混凝土。2、混凝土的振捣。振捣棒应快插慢拔,两振捣点间的距离不大于振捣器作用半径的1.5倍。振捣上层混凝土时,振捣棒应插入下层混凝土50mm以上,振捣10-20S,振捣至混凝土表面浮浆翻涌,无气泡鼓出为止。

13、不得出现漏振、欠振和超振现象,防止混凝土出现蜂窝麻面和狗洞。悬挑板先用插入式振捣棒捣实,再用平板振动器振捣,其移动的间距要保证振动器的平板能覆盖已振实部分的边缘。3、混凝土的拆模及养护 混凝土的养护采用人工自然养护法,在混凝土浇筑完毕后的12h以内对混凝土用草袋加以覆盖和浇水养护,墙板采用带膜养生法养护。养护的时间根据实际情况而定,当混凝土中无外加剂掺入时,不得少于7d,当混凝土中有外加剂掺入时,不得少于14d。 在已浇筑的混凝土强度还未达到1.2N/mm2以前,不准在其上踩踏或安模板及支架子。 混凝土的拆模:侧模在混凝土强度保证其表面及棱角不因拆除模板而受损坏后,方可拆除,底模按按设计的混凝

14、土强度标准值的75%执行。 混凝土浇筑基本要求及关键环节 在浇筑混凝土前,对模板内的杂物和钢筋上的油污等应清理干净;对模板的缝隙和孔洞应预堵严;对木模板应浇水润湿,但不得有积水。 浇筑混凝土应连续进行,当必须间歇时,其间歇时间以最短为好,并应在前层混凝土凝结前,将次层混凝土浇筑完毕。 施工缝的处理。在浇筑墙板第二次混凝土前,应将原有混凝土表面的浮石浆凿去,并冲洗干净后,先刷一道素水泥浆,再用与混凝土同成份的水泥浆抹压平整,按贴BW-96型防水条,最后浇筑第二次混凝土。(八)架子工程。外架采用双排钢管脚手架,立杆间距取1.2m,水平杆1.6m,并加剪刀撑。(九)根据本工程施工进度计划,基础工程施

15、工处于雨季,所以必须采取必要的防雨、排水措施。基坑排水:土方开挖和开挖后,即在基坑周边开挖挖bh=200200的排水沟,将水引至集水坑,集中抽水,以保持基坑干燥,便于施工。如在施工中出现大雨,立即以备用的彩条布覆盖。五、项目部施工组织机构为优质高效率地完成格梗施工任务,我大千公司将成立二级工程项目经理部,设项目经理1人,全面负责项目部的工作,并负责协调甲乙双方的业务往来。下设质检组,安全检查组、材料组、设备组和计划预算组。配备工程技术人员2人,其中,高级工程师1人,工程师1人。配备施工员2名,质检员1名,安全员1名,技术资料员1名,预算员1名,取样员1名。具体分工如下:序号姓 名技 术 职 称分 工1XXX高级工程师

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
